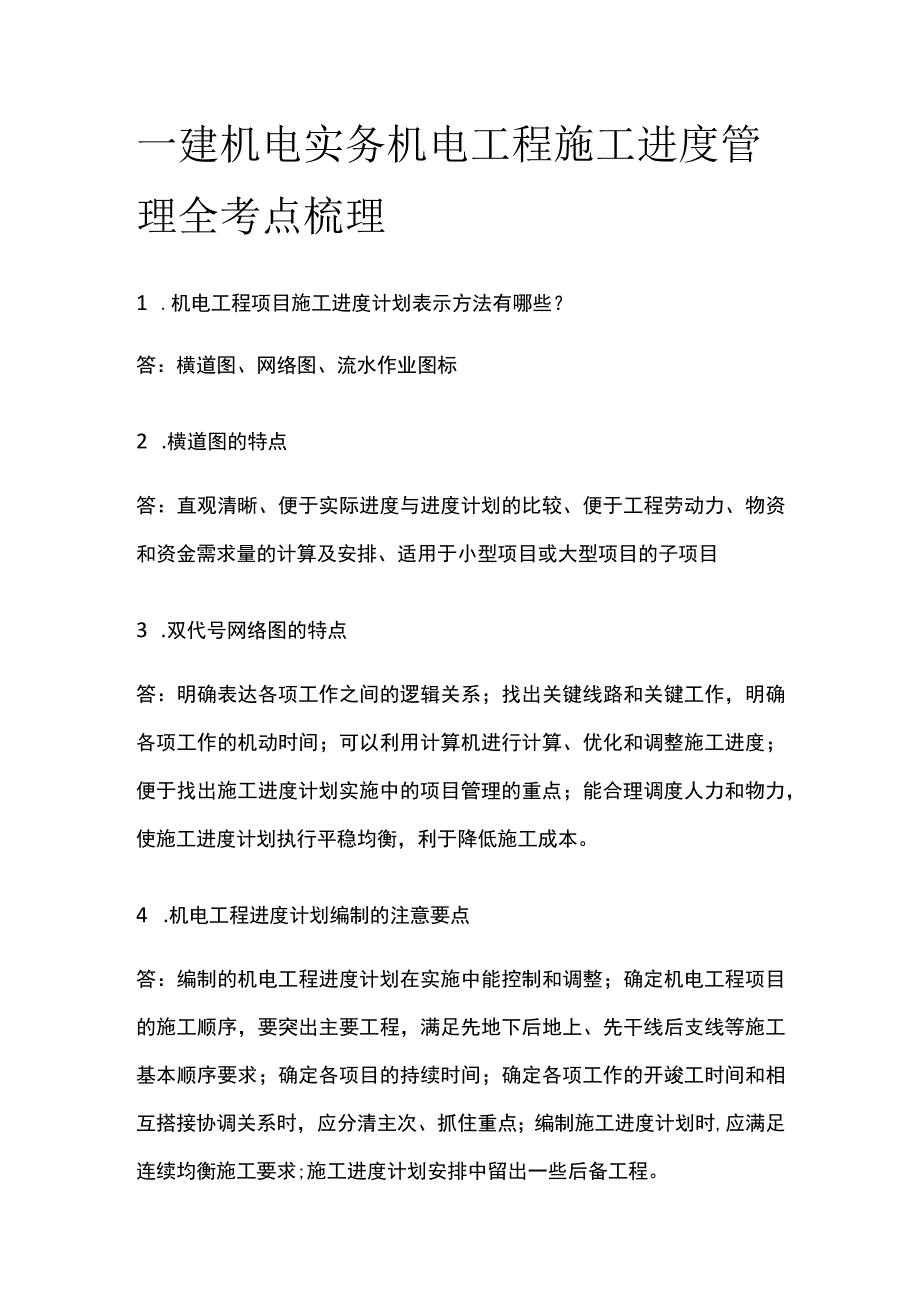

1、一建机电实务机电工程施工进度管理全考点梳理1 .机电工程项目施工进度计划表示方法有哪些?答:横道图、网络图、流水作业图标2 .横道图的特点答:直观清晰、便于实际进度与进度计划的比较、便于工程劳动力、物资和资金需求量的计算及安排、适用于小型项目或大型项目的子项目3 .双代号网络图的特点答:明确表达各项工作之间的逻辑关系;找出关键线路和关键工作,明确各项工作的机动时间;可以利用计算机进行计算、优化和调整施工进度;便于找出施工进度计划实施中的项目管理的重点;能合理调度人力和物力,使施工进度计划执行平稳均衡,利于降低施工成本。4 .机电工程进度计划编制的注意要点答:编制的机电工程进度计划在实施中能控制

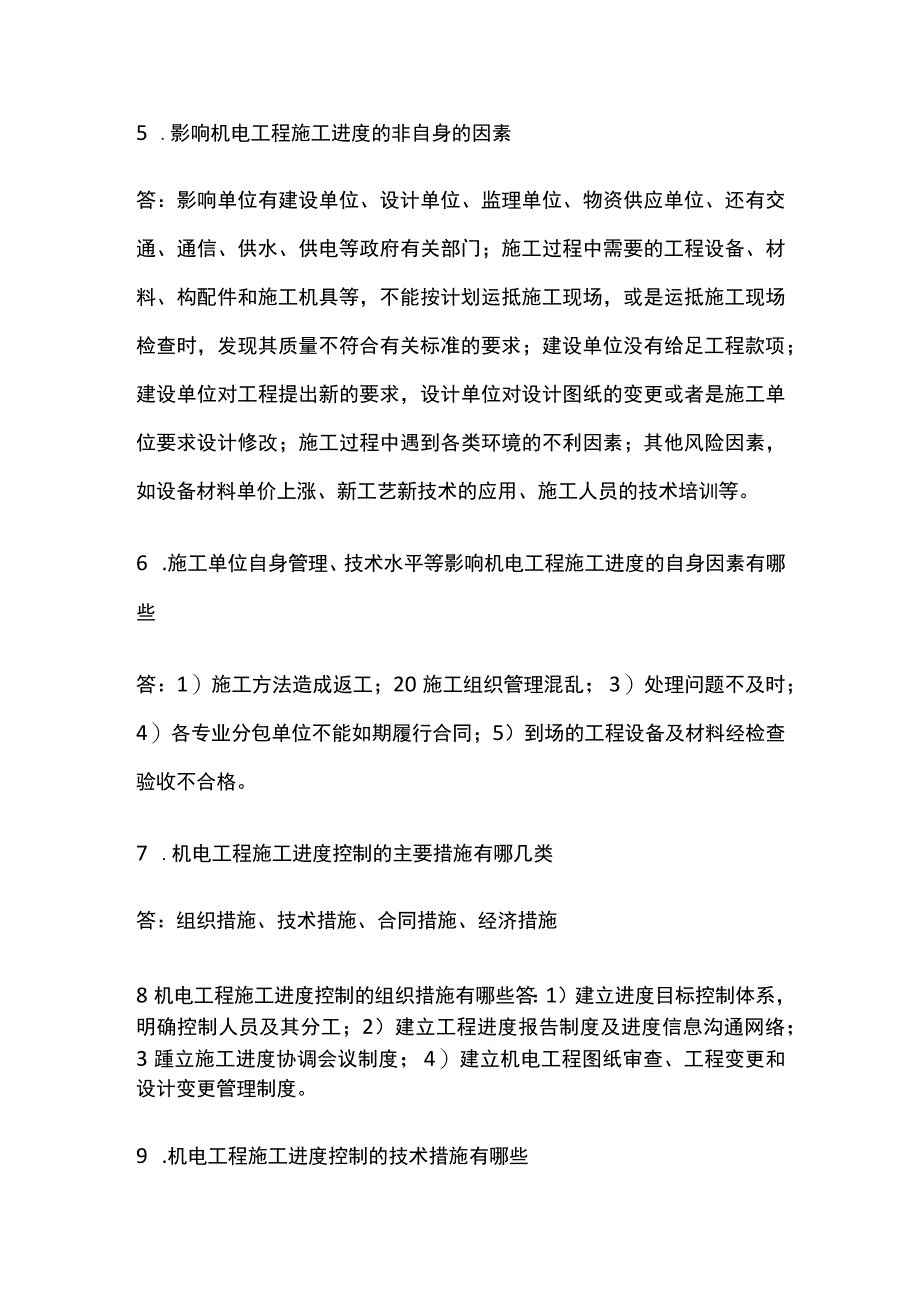

2、和调整;确定机电工程项目的施工顺序,要突出主要工程,满足先地下后地上、先干线后支线等施工基本顺序要求;确定各项目的持续时间;确定各项工作的开竣工时间和相互搭接协调关系时,应分清主次、抓住重点;编制施工进度计划时,应满足连续均衡施工要求;施工进度计划安排中留出一些后备工程。5 .影响机电工程施工进度的非自身的因素答:影响单位有建设单位、设计单位、监理单位、物资供应单位、还有交通、通信、供水、供电等政府有关部门;施工过程中需要的工程设备、材料、构配件和施工机具等,不能按计划运抵施工现场,或是运抵施工现场检查时,发现其质量不符合有关标准的要求;建设单位没有给足工程款项;建设单位对工程提出新的要求,设

3、计单位对设计图纸的变更或者是施工单位要求设计修改;施工过程中遇到各类环境的不利因素;其他风险因素,如设备材料单价上涨、新工艺新技术的应用、施工人员的技术培训等。6 .施工单位自身管理、技术水平等影响机电工程施工进度的自身因素有哪些答:1)施工方法造成返工;20施工组织管理混乱;3)处理问题不及时;4)各专业分包单位不能如期履行合同;5)到场的工程设备及材料经检查验收不合格。7 .机电工程施工进度控制的主要措施有哪几类答:组织措施、技术措施、合同措施、经济措施8机电工程施工进度控制的组织措施有哪些答:1)建立进度目标控制体系,明确控制人员及其分工;2)建立工程进度报告制度及进度信息沟通网络;3踵

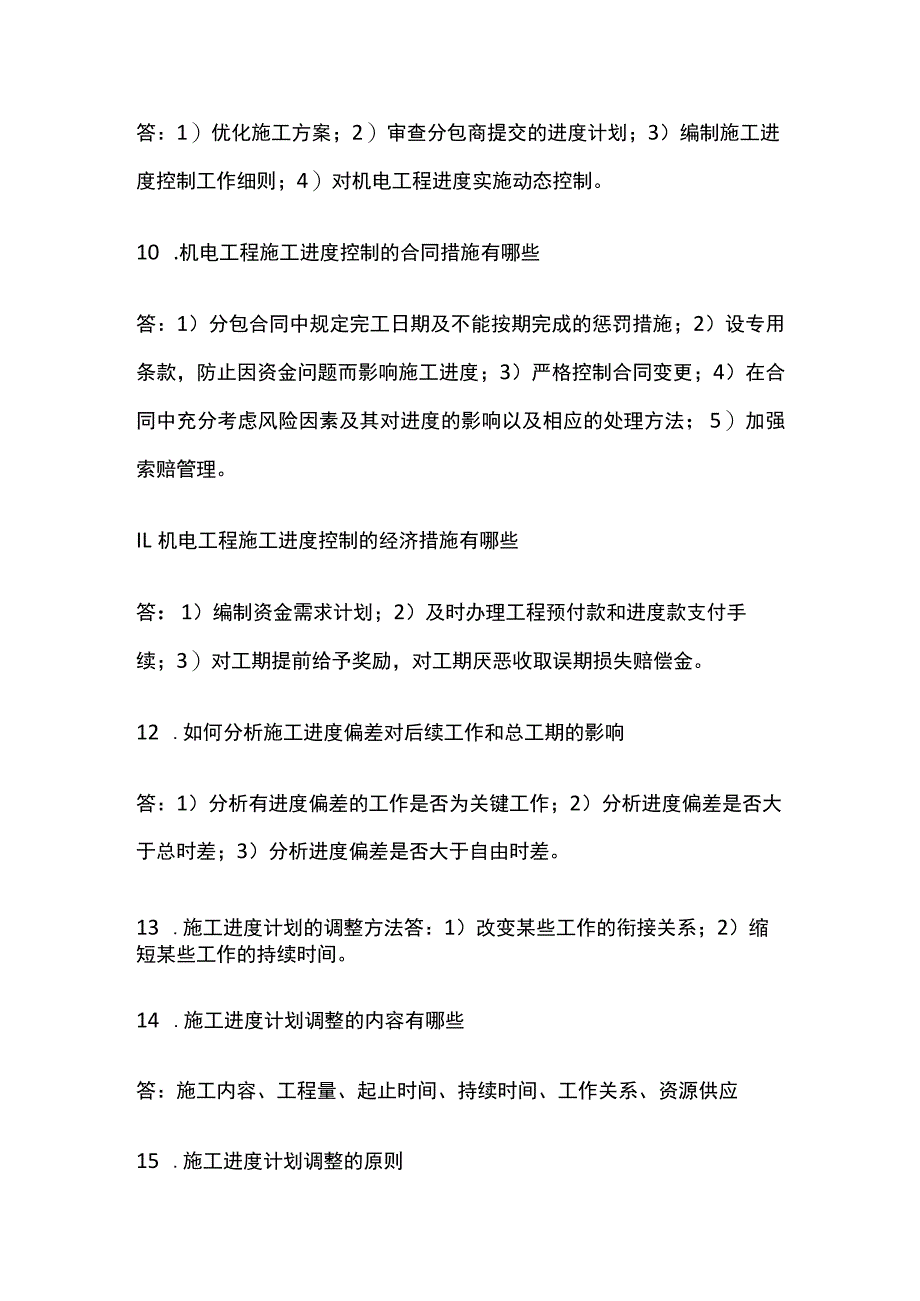

4、立施工进度协调会议制度;4)建立机电工程图纸审查、工程变更和设计变更管理制度。9 .机电工程施工进度控制的技术措施有哪些答:1)优化施工方案;2)审查分包商提交的进度计划;3)编制施工进度控制工作细则;4)对机电工程进度实施动态控制。10 .机电工程施工进度控制的合同措施有哪些答:1)分包合同中规定完工日期及不能按期完成的惩罚措施;2)设专用条款,防止因资金问题而影响施工进度;3)严格控制合同变更;4)在合同中充分考虑风险因素及其对进度的影响以及相应的处理方法;5)加强索赔管理。IL机电工程施工进度控制的经济措施有哪些答:1)编制资金需求计划;2)及时办理工程预付款和进度款支付手续;3)对工期

5、提前给予奖励,对工期厌恶收取误期损失赔偿金。12 .如何分析施工进度偏差对后续工作和总工期的影响答:1)分析有进度偏差的工作是否为关键工作;2)分析进度偏差是否大于总时差;3)分析进度偏差是否大于自由时差。13 .施工进度计划的调整方法答:1)改变某些工作的衔接关系;2)缩短某些工作的持续时间。14 .施工进度计划调整的内容有哪些答:施工内容、工程量、起止时间、持续时间、工作关系、资源供应15 .施工进度计划调整的原则答:调整的对象必须是关键工作,并且该工作有压缩的潜力,同时与其他可压缩的工作相比赶工费是最低的。16 .赢得值法的三个基本参数答:1)已完工程预算费用(BCWP)=已完工程量*预算单价;(最重要的,越大越好)2 )计划工程预算费用(BCWS)=计划工程量*预算单价;3 )已完工程实际费用(ACWP)=已完工程量*实际单价。17.赢得值法的四个评价指标答:1)费用偏差(CV)=BCWP-ACWpCVOz表示执行效果不佳,费用超支2)进度偏差(SV)=BCWp-BCWSSVOz表示进度延误3)费用绩效指数(CPI)=BCWPACWPCPI1,表示费用超支4)进度绩效指数(SPI)=BCWPBCWSSPIlz表示进度延误
