一建机电实务 机电工程施工组织设计 全考点梳理.docx

上传人:p** 文档编号:604247 上传时间:2023-12-01 格式:DOCX 页数:5 大小:17.74KB
下载 相关 举报
一建机电实务 机电工程施工组织设计 全考点梳理.docx_第1页
第1页 / 共5页
一建机电实务 机电工程施工组织设计 全考点梳理.docx_第2页
第2页 / 共5页
一建机电实务 机电工程施工组织设计 全考点梳理.docx_第3页
第3页 / 共5页
一建机电实务 机电工程施工组织设计 全考点梳理.docx_第4页
第4页 / 共5页
一建机电实务 机电工程施工组织设计 全考点梳理.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《一建机电实务 机电工程施工组织设计 全考点梳理.docx》由会员分享,可在线阅读,更多相关《一建机电实务 机电工程施工组织设计 全考点梳理.docx(5页珍藏版)》请在第壹文秘上搜索。

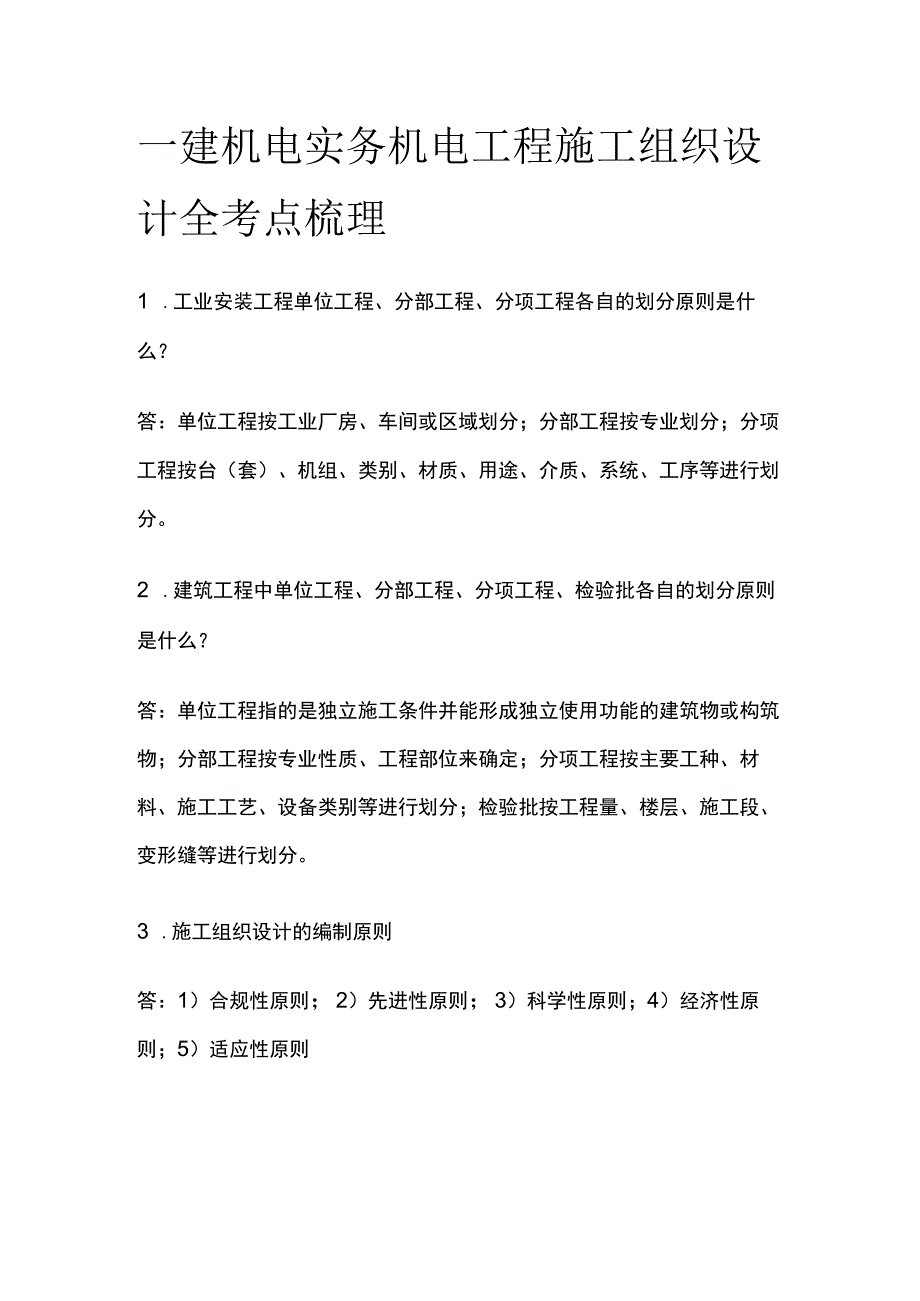

1、一建机电实务机电工程施工组织设计全考点梳理1 .工业安装工程单位工程、分部工程、分项工程各自的划分原则是什么?答:单位工程按工业厂房、车间或区域划分;分部工程按专业划分;分项工程按台(套)、机组、类别、材质、用途、介质、系统、工序等进行划分。2 .建筑工程中单位工程、分部工程、分项工程、检验批各自的划分原则是什么?答:单位工程指的是独立施工条件并能形成独立使用功能的建筑物或构筑物;分部工程按专业性质、工程部位来确定;分项工程按主要工种、材料、施工工艺、设备类别等进行划分;检验批按工程量、楼层、施工段、变形缝等进行划分。3 .施工组织设计的编制原则答:1)合规性原则;2)先进性原则;3)科学性原

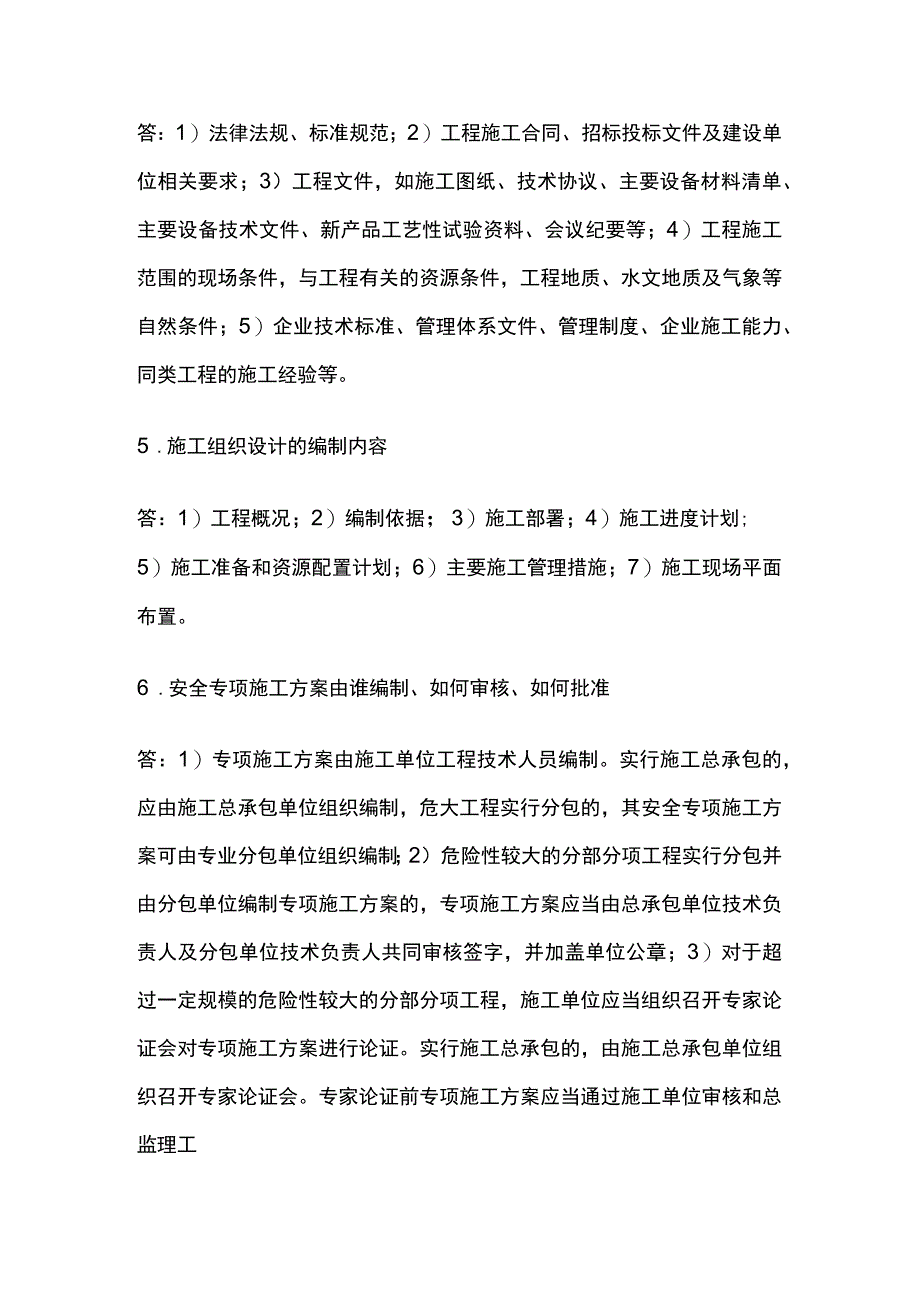

2、则;4)经济性原则;5)适应性原则答:1)法律法规、标准规范;2)工程施工合同、招标投标文件及建设单位相关要求;3)工程文件,如施工图纸、技术协议、主要设备材料清单、主要设备技术文件、新产品工艺性试验资料、会议纪要等;4)工程施工范围的现场条件,与工程有关的资源条件,工程地质、水文地质及气象等自然条件;5)企业技术标准、管理体系文件、管理制度、企业施工能力、同类工程的施工经验等。5 .施工组织设计的编制内容答:1)工程概况;2)编制依据;3)施工部署;4)施工进度计划;5)施工准备和资源配置计划;6)主要施工管理措施;7)施工现场平面布置。6 .安全专项施工方案由谁编制、如何审核、如何批准答:

3、1)专项施工方案由施工单位工程技术人员编制。实行施工总承包的,应由施工总承包单位组织编制,危大工程实行分包的,其安全专项施工方案可由专业分包单位组织编制;2)危险性较大的分部分项工程实行分包并由分包单位编制专项施工方案的,专项施工方案应当由总承包单位技术负责人及分包单位技术负责人共同审核签字,并加盖单位公章;3)对于超过一定规模的危险性较大的分部分项工程,施工单位应当组织召开专家论证会对专项施工方案进行论证。实行施工总承包的,由施工总承包单位组织召开专家论证会。专家论证前专项施工方案应当通过施工单位审核和总监理工程师审查。4)专家论证意见为修改后通过的,施工单位应当根据论证意见修改完善后重新履

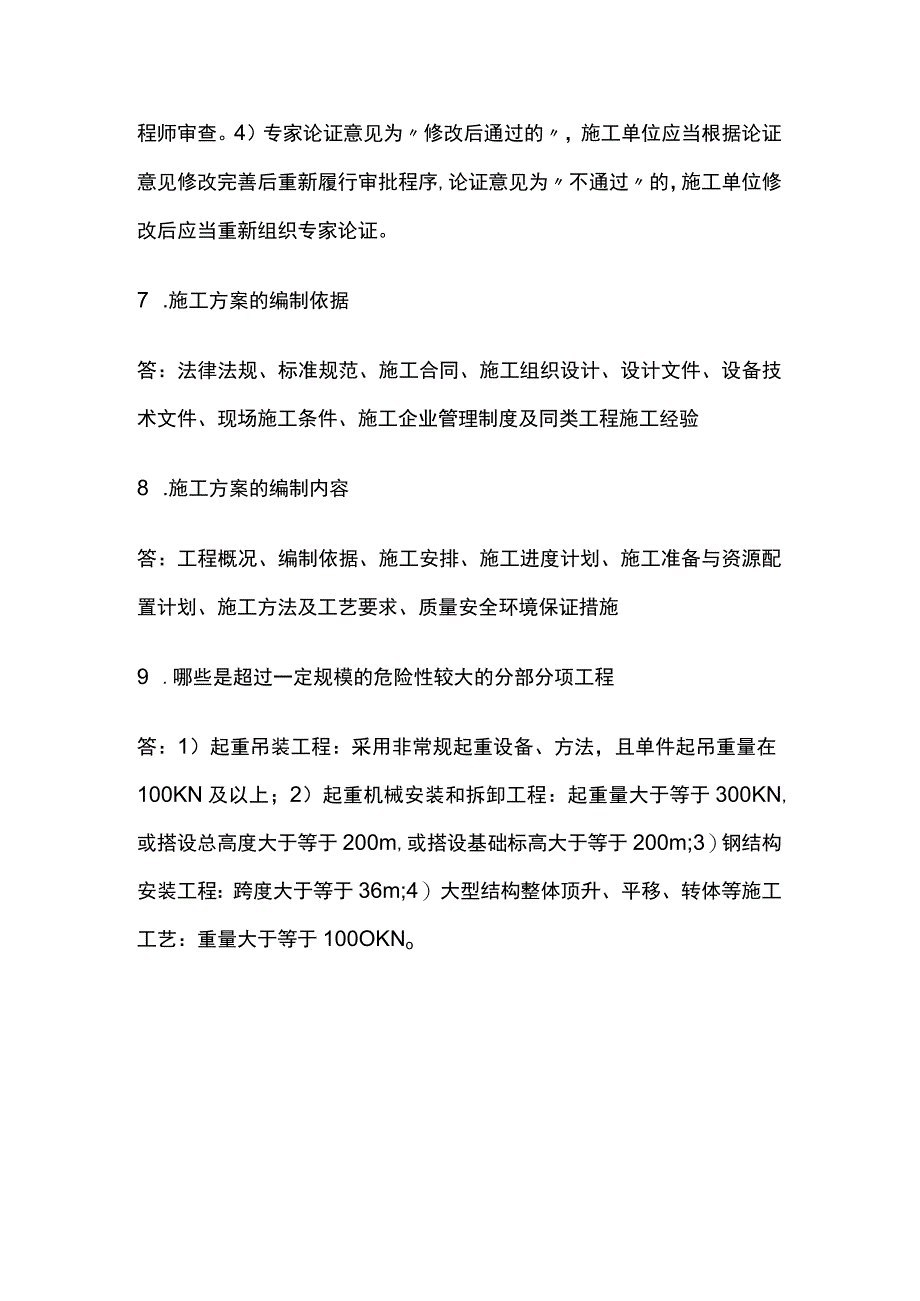

4、行审批程序,论证意见为不通过的,施工单位修改后应当重新组织专家论证。7 .施工方案的编制依据答:法律法规、标准规范、施工合同、施工组织设计、设计文件、设备技术文件、现场施工条件、施工企业管理制度及同类工程施工经验8 .施工方案的编制内容答:工程概况、编制依据、施工安排、施工进度计划、施工准备与资源配置计划、施工方法及工艺要求、质量安全环境保证措施9 .哪些是超过一定规模的危险性较大的分部分项工程答:1)起重吊装工程:采用非常规起重设备、方法,且单件起吊重量在100KN及以上;2)起重机械安装和拆卸工程:起重量大于等于300KN,或搭设总高度大于等于200m,或搭设基础标高大于等于200m;3)

5、钢结构安装工程:跨度大于等于36m;4)大型结构整体顶升、平移、转体等施工工艺:重量大于等于100OKNo答:1)尽量减少施工用地并符合节能、环保、安全、消防和文明施工等要求;2)总体布局合理,减少设备、材料二次搬运,保证施工道路畅通;3)施工区域的划分要符合总体施工部署和施工流程的要求,减少相互干扰;4)利用既有建筑物和既有设施,降低临时设施的建造费用;5)临时设施设置应方便生产和生活,生产区、办公区和生活区按规定分开设置。IL施工组织设计编制、审核和审批的分级管理制度答:施工组织总设计应由总承包单位技术负责人审批后,向监理报批。单位工程施工组织设计应由施工单位技术负责人或其授权的技术人员审

6、批。专项工程施工组织设计应由项目技术负责人审批。施工单位完成内部编制、审核、审批程序后,报总承包单位审核、审批然后由总承包单位项目经理或其授权人签章后,向监理报批。12 .施工组织设计交底要求(何时、何人、交何底)答:1)工程开工前,施工组织设计的编制人员应向现场施工管理人员做施工组织设计交底,以做好施工准备工作。2)施工组织设计交底的内容包括:工程特点难点、主要施工工艺及施工方法、施工进度安排、项目组织机构设置与分工、质量安全技术措施等。13 .哪些需要进行施工方案交底答:分项、专项工程,涉及四新技术,特殊环境,特种作业14 .施工方案交底内容是哪些答:施工程序和顺序、施工工艺、操作方法、要领、质量控制、安全措施等。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 资格/认证考试 > 建造师考试

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
