一建机电考点 工业电气安装技术(架空线路).docx

上传人:p** 文档编号:604262 上传时间:2023-12-01 格式:DOCX 页数:5 大小:16.40KB
下载 相关 举报
一建机电考点 工业电气安装技术(架空线路).docx_第1页
第1页 / 共5页
一建机电考点 工业电气安装技术(架空线路).docx_第2页
第2页 / 共5页
一建机电考点 工业电气安装技术(架空线路).docx_第3页
第3页 / 共5页
一建机电考点 工业电气安装技术(架空线路).docx_第4页
第4页 / 共5页
一建机电考点 工业电气安装技术(架空线路).docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《一建机电考点 工业电气安装技术(架空线路).docx》由会员分享,可在线阅读,更多相关《一建机电考点 工业电气安装技术(架空线路).docx(5页珍藏版)》请在第壹文秘上搜索。

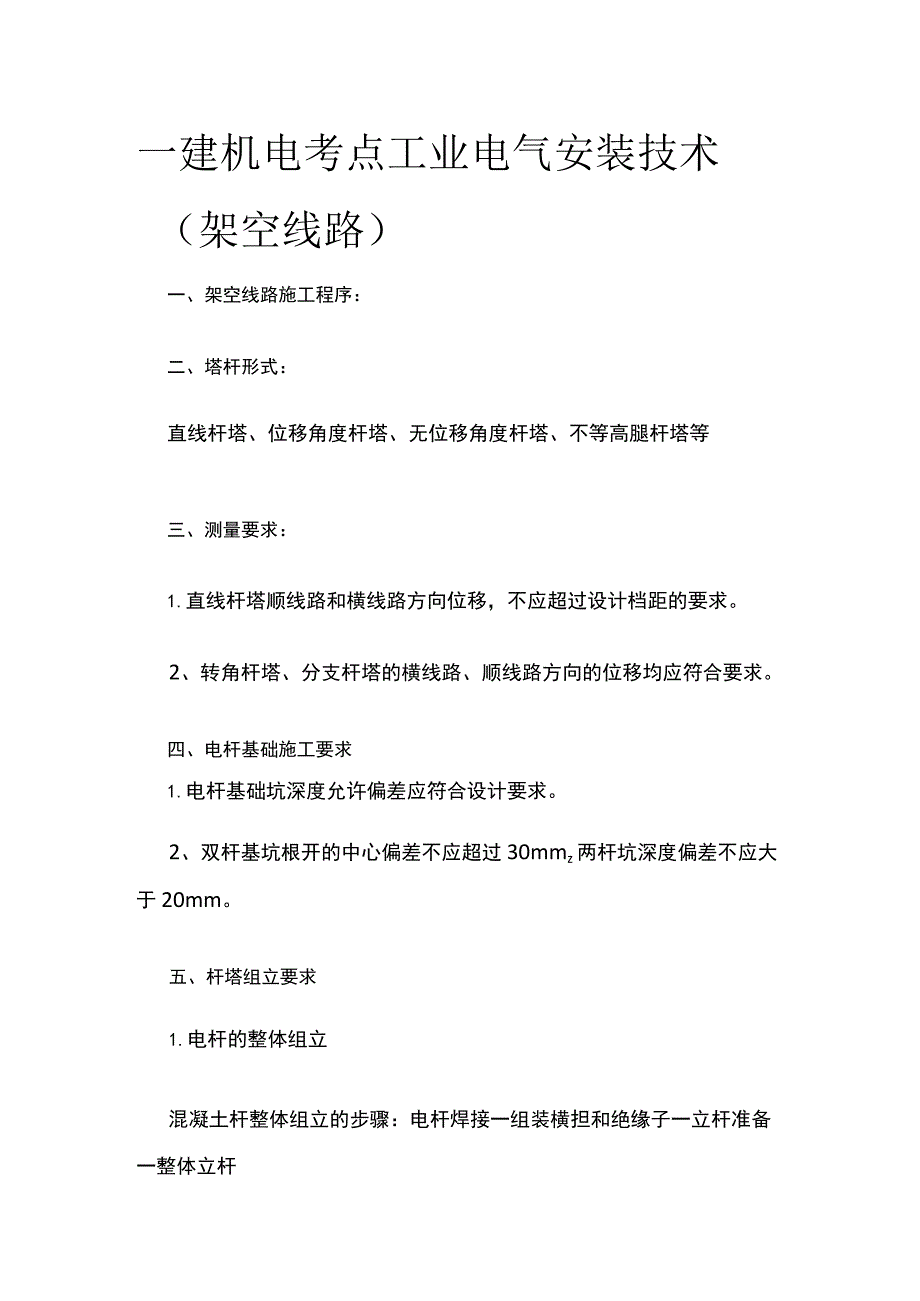

1、一建机电考点工业电气安装技术(架空线路)一、架空线路施工程序:二、塔杆形式:直线杆塔、位移角度杆塔、无位移角度杆塔、不等高腿杆塔等三、测量要求:1.直线杆塔顺线路和横线路方向位移,不应超过设计档距的要求。2、转角杆塔、分支杆塔的横线路、顺线路方向的位移均应符合要求。四、电杆基础施工要求1.电杆基础坑深度允许偏差应符合设计要求。2、双杆基坑根开的中心偏差不应超过30mmz两杆坑深度偏差不应大于20mm。五、杆塔组立要求1.电杆的整体组立混凝土杆整体组立的步骤:电杆焊接一组装横担和绝缘子一立杆准备一整体立杆(1)、横担和绝缘子的安装绝缘子在安装前应逐个进行绝缘电阻测定。(2)、整体立杆杆立好、两侧

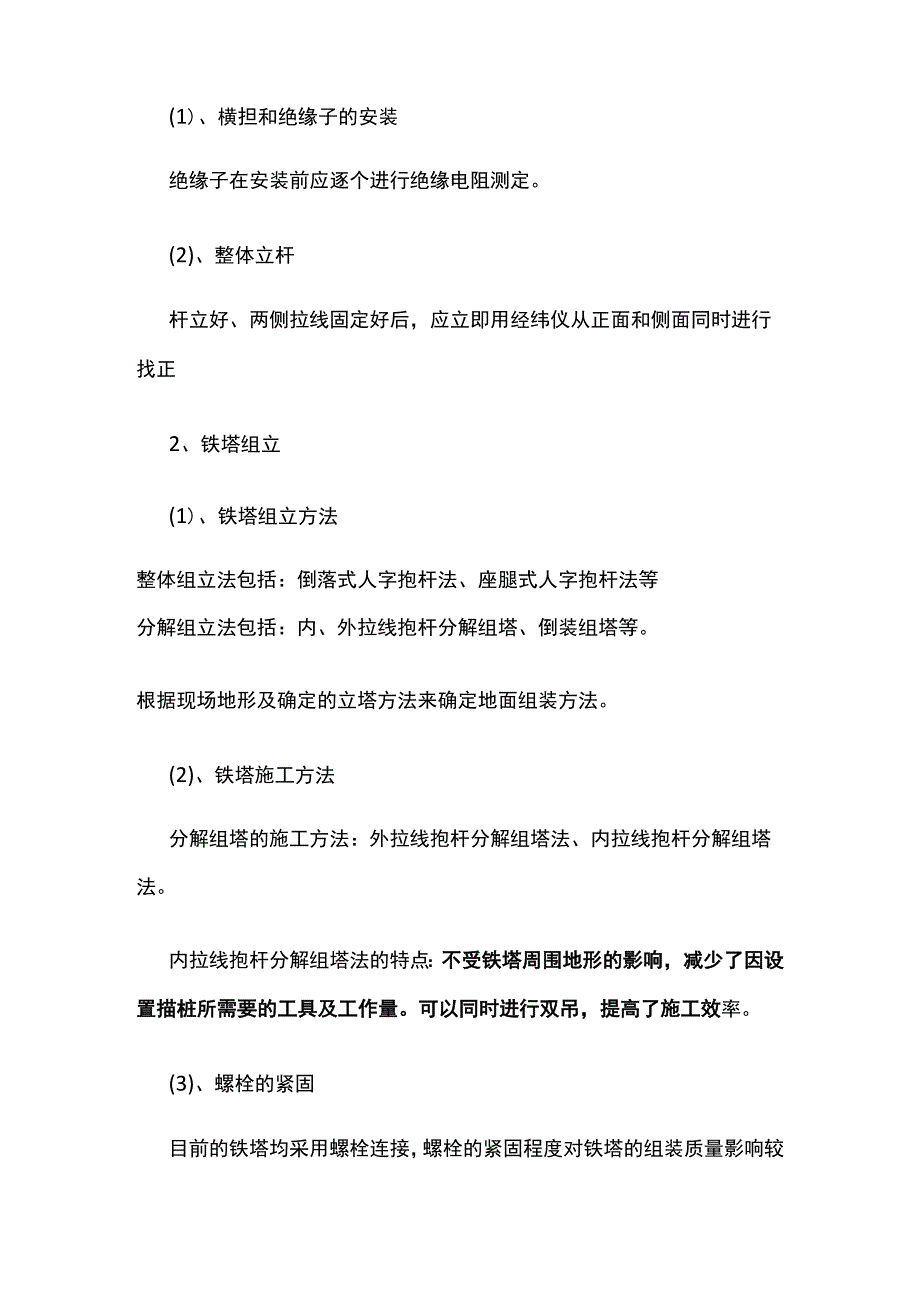

2、拉线固定好后,应立即用经纬仪从正面和侧面同时进行找正2、铁塔组立(1)、铁塔组立方法整体组立法包括:倒落式人字抱杆法、座腿式人字抱杆法等分解组立法包括:内、外拉线抱杆分解组塔、倒装组塔等。根据现场地形及确定的立塔方法来确定地面组装方法。(2)、铁塔施工方法分解组塔的施工方法:外拉线抱杆分解组塔法、内拉线抱杆分解组塔法。内拉线抱杆分解组塔法的特点:不受铁塔周围地形的影响,减少了因设置描桩所需要的工具及工作量。可以同时进行双吊,提高了施工效率。(3)、螺栓的紧固目前的铁塔均采用螺栓连接,螺栓的紧固程度对铁塔的组装质量影响较大。紧固程度不够,铁塔受力后部件会较早产生滑动,对结构受力不利。六、放线架线

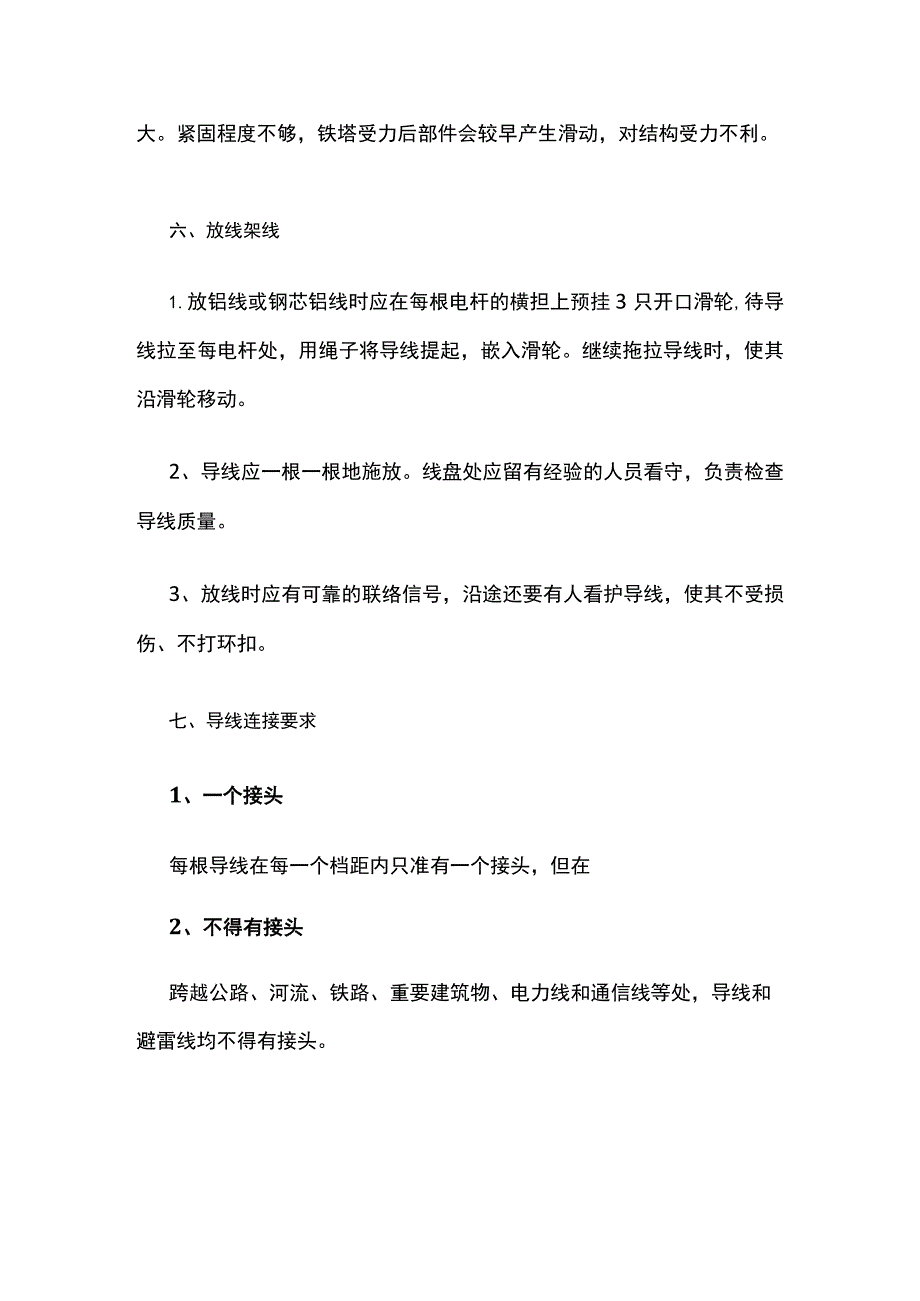

3、1.放铝线或钢芯铝线时应在每根电杆的横担上预挂3只开口滑轮,待导线拉至每电杆处,用绳子将导线提起,嵌入滑轮。继续拖拉导线时,使其沿滑轮移动。2、导线应一根一根地施放。线盘处应留有经验的人员看守,负责检查导线质量。3、放线时应有可靠的联络信号,沿途还要有人看护导线,使其不受损伤、不打环扣。七、导线连接要求1、一个接头每根导线在每一个档距内只准有一个接头,但在2、不得有接头跨越公路、河流、铁路、重要建筑物、电力线和通信线等处,导线和避雷线均不得有接头。3、只能在杆上跳线不同材料、不同截面或不同捻回方向的导线连接,只能在杆上跳线内连接。4、接头机械强度接头处的机械强度不低于导线自身强度的90%o电阻不超过同长度导线电阻的L2倍。5架空线的压接方法可分为钳压连接、液压连接和爆压连接。八、线路测量九、线路试验十、竣工验收检查1、杆塔安装检查内容:1)、杆塔直立,横担与线路中心垂直;2)、塔全高误差值及杆塔根基误差值符合设计要求;3)、拉线紧固,受力情况平衡;4)、拉线坑、杆塔坑符合填土要求;2、线路检查内容:1)、检查弧垂、绝缘子串倾斜,跳线对各部的电气距离是否达到设计要求;2)、线路导线电阻不超过规定值;3)、线路的绝缘电阻符合标准要求;4)、额定电压下对空载线路冲击合闸3次,无问题。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 电气安装工程

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
