办公楼装修施工方案.docx

上传人:p** 文档编号:604832 上传时间:2023-12-01 格式:DOCX 页数:15 大小:33.97KB
下载 相关 举报
办公楼装修施工方案.docx_第1页
第1页 / 共15页
办公楼装修施工方案.docx_第2页
第2页 / 共15页
办公楼装修施工方案.docx_第3页
第3页 / 共15页
办公楼装修施工方案.docx_第4页
第4页 / 共15页
办公楼装修施工方案.docx_第5页
第5页 / 共15页
办公楼装修施工方案.docx_第6页
第6页 / 共15页
办公楼装修施工方案.docx_第7页
第7页 / 共15页
办公楼装修施工方案.docx_第8页
第8页 / 共15页
办公楼装修施工方案.docx_第9页
第9页 / 共15页
办公楼装修施工方案.docx_第10页
第10页 / 共15页
亲,该文档总共15页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《办公楼装修施工方案.docx》由会员分享,可在线阅读,更多相关《办公楼装修施工方案.docx(15页珍藏版)》请在第壹文秘上搜索。

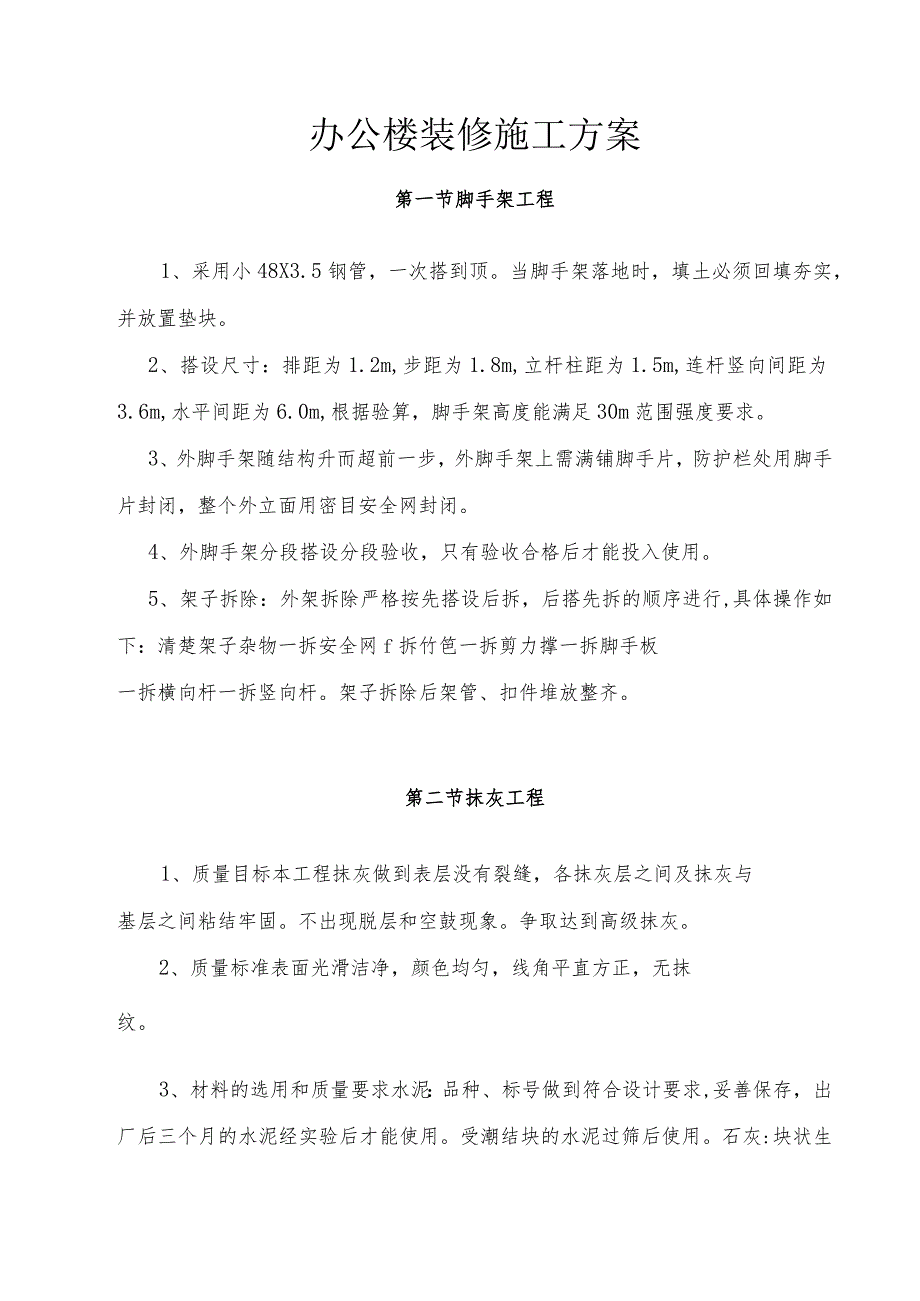

1、办公楼装修施工方案第一节脚手架工程1、采用小48X3.5钢管,一次搭到顶。当脚手架落地时,填土必须回填夯实,并放置垫块。2、搭设尺寸:排距为1.2m,步距为1.8m,立杆柱距为1.5m,连杆竖向间距为3.6m,水平间距为6.0m,根据验算,脚手架高度能满足30m范围强度要求。3、外脚手架随结构升而超前一步,外脚手架上需满铺脚手片,防护栏处用脚手片封闭,整个外立面用密目安全网封闭。4、外脚手架分段搭设分段验收,只有验收合格后才能投入使用。5、架子拆除:外架拆除严格按先搭设后拆,后搭先拆的顺序进行,具体操作如下:清楚架子杂物一拆安全网f拆竹笆一拆剪力撑一拆脚手板一拆横向杆一拆竖向杆。架子拆除后架管

2、、扣件堆放整齐。第二节抹灰工程1、质量目标本工程抹灰做到表层没有裂缝,各抹灰层之间及抹灰与基层之间粘结牢固。不出现脱层和空鼓现象。争取达到高级抹灰。2、质量标准表面光滑洁净,颜色均匀,线角平直方正,无抹纹。3、材料的选用和质量要求水泥:品种、标号做到符合设计要求,妥善保存,出厂后三个月的水泥经实验后才能使用。受潮结块的水泥过筛后使用。石灰:块状生石灰经熟化后使用,熟化时间不少于15天。其它材料也应符合规范的规定。4、抹灰施工准备抹灰前先找好规矩,横线找平、立线吊直、弹出准线和墙裙、踢脚、板线。石灰砂浆的墙面阳脚,用1:3水泥砂浆抹出护角,高度不低于1.5m。基层为硅时,抹灰前先刮素水泥浆一道,

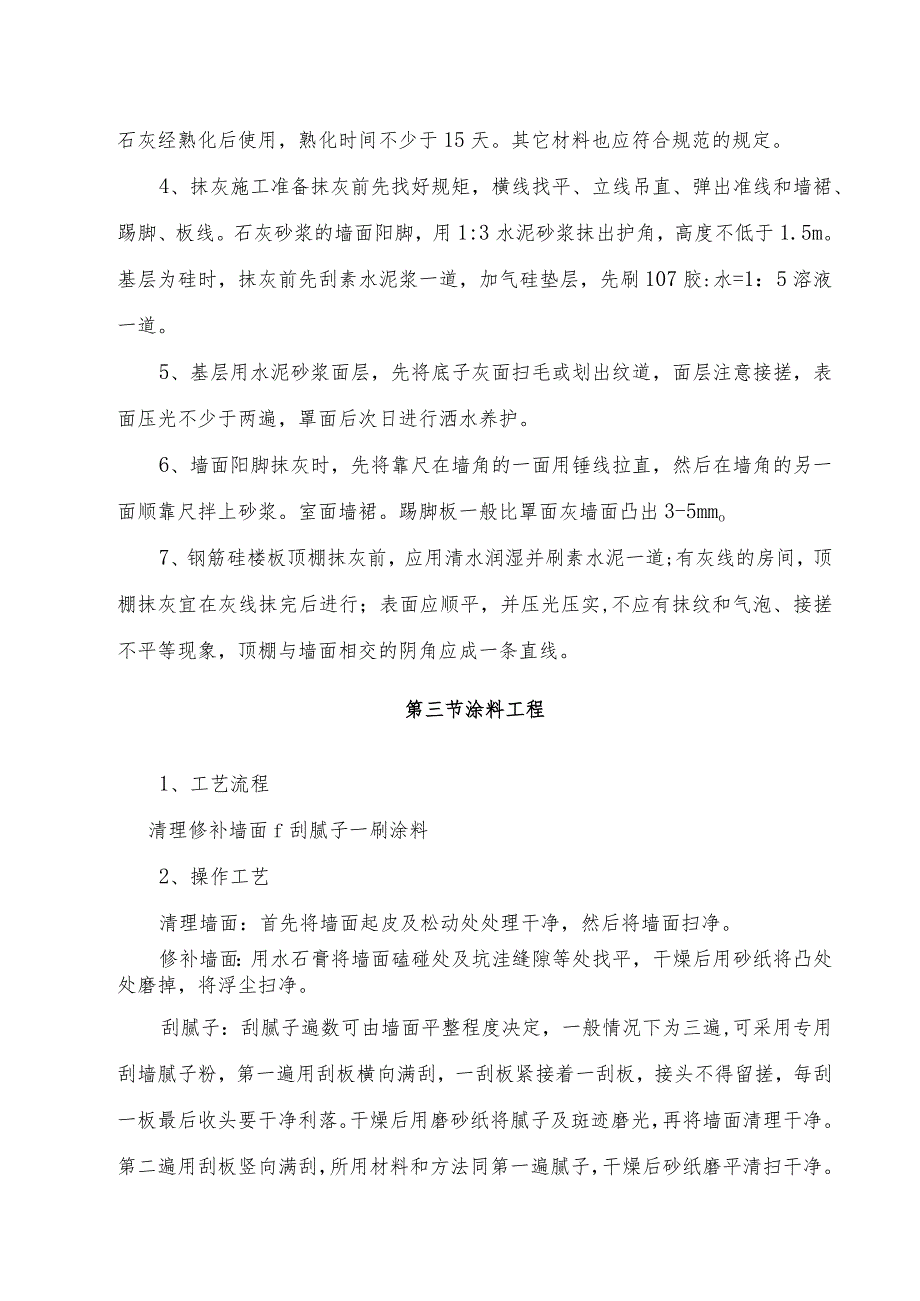

3、加气硅垫层,先刷107胶:水=1:5溶液一道。5、基层用水泥砂浆面层,先将底子灰面扫毛或划出纹道,面层注意接搓,表面压光不少于两遍,罩面后次日进行洒水养护。6、墙面阳脚抹灰时,先将靠尺在墙角的一面用锤线拉直,然后在墙角的另一面顺靠尺拌上砂浆。室面墙裙。踢脚板一般比罩面灰墙面凸出3-5mmo7、钢筋硅楼板顶棚抹灰前,应用清水润湿并刷素水泥一道;有灰线的房间,顶棚抹灰宜在灰线抹完后进行;表面应顺平,并压光压实,不应有抹纹和气泡、接搓不平等现象,顶棚与墙面相交的阴角应成一条直线。第三节涂料工程1、工艺流程清理修补墙面f刮腻子一刷涂料2、操作工艺清理墙面:首先将墙面起皮及松动处处理干净,然后将墙面扫净

4、。修补墙面:用水石膏将墙面磕碰处及坑洼缝隙等处找平,干燥后用砂纸将凸处处磨掉,将浮尘扫净。刮腻子:刮腻子遍数可由墙面平整程度决定,一般情况下为三遍,可采用专用刮墙腻子粉,第一遍用刮板横向满刮,一刮板紧接着一刮板,接头不得留搓,每刮一板最后收头要干净利落。干燥后用磨砂纸将腻子及斑迹磨光,再将墙面清理干净。第二遍用刮板竖向满刮,所用材料和方法同第一遍腻子,干燥后砂纸磨平清扫干净。第三遍用刮板找补腻子或满刮,将墙面刮平刮光,干燥后用细砂纸磨光,不得将腻子磨穿。刷(喷)涂料:涂刷顺序是先顶板后墙面,墙面是先上后下,涂料一般刷(喷)三遍。第一遍及第二遍刷(喷)完毕,待干燥后用细砂纸磨光并清扫干净。第三遍

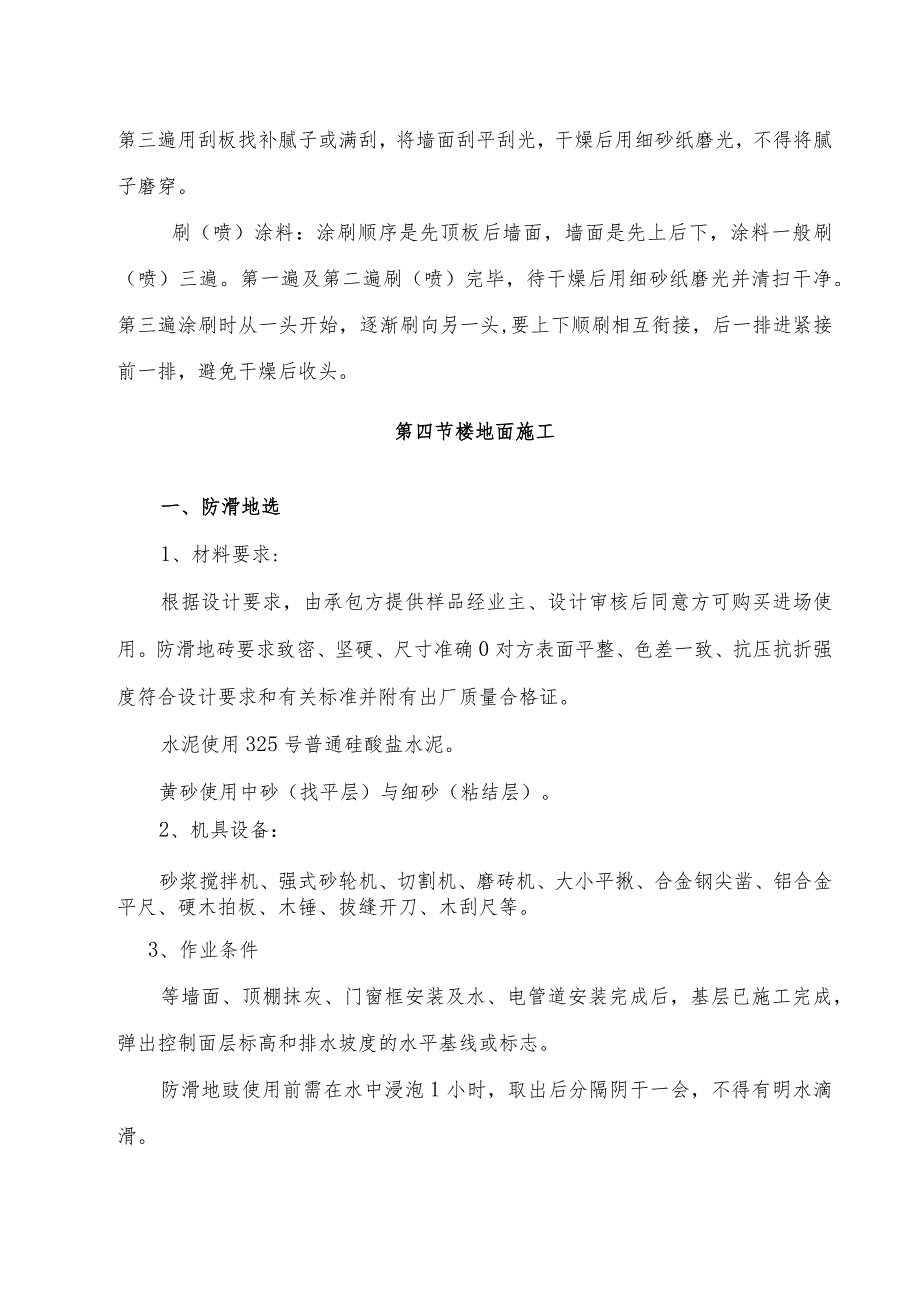

5、涂刷时从一头开始,逐渐刷向另一头,要上下顺刷相互衔接,后一排进紧接前一排,避免干燥后收头。第四节楼地面施工一、防滑地选1、材料要求:根据设计要求,由承包方提供样品经业主、设计审核后同意方可购买进场使用。防滑地砖要求致密、坚硬、尺寸准确0对方表面平整、色差一致、抗压抗折强度符合设计要求和有关标准并附有出厂质量合格证。水泥使用325号普通硅酸盐水泥。黄砂使用中砂(找平层)与细砂(粘结层)。2、机具设备:砂浆搅拌机、强式砂轮机、切割机、磨砖机、大小平揪、合金钢尖凿、铝合金平尺、硬木拍板、木锤、拔缝开刀、木刮尺等。3、作业条件等墙面、顶棚抹灰、门窗框安装及水、电管道安装完成后,基层已施工完成,弹出控制

6、面层标高和排水坡度的水平基线或标志。防滑地豉使用前需在水中浸泡1小时,取出后分隔阴干一会,不得有明水滴滑。4、操作工艺将基层上的泥土、灰尘、浆皮、灰渣清理干净,并用清水冲洗,按控制标高与坡度(地漏方向)先在四周基层上做好灰饼,每隔1.5米(卫生间或小房间内不必使用)用干性砂浆做一道冲筋。做完冲筋后,在基层面均匀洒水湿润,然后刷一度水灰比为0.4-0.5素水泥浆一次面积不宜过大,必须随刷随铺找平层(防滑地砖防水地面的地方应刷2厚特种胶合剂)搅拌好的水泥吵浆根据冲筋高度用水平揪砂浆摊。找平层完成后养护24小时后,在上面弹线,先弹中心十字线,再按防滑地砖的模数弹分格线,若尺寸不合整块豉的时候,可截半

7、豉用于边角处,尺寸相差较小时在允许范围内调整缝宽度。铺地砖前在找平层上酌量洒水湿润(冬季不宜)或再用素水泥浆刷一度,接着抹粘结层水泥砂浆(5厚1:2水泥砂浆)铺砖时从门开始按线位置及墙根水平线铺几列纵豉,找好规矩,再从里向外逐排、逐列循序退着铺砖。铺砖时拉细线,使缝顺直,将已铺好的砖块,拉线调匀直缝隙,将我余砂浆扫出,将砖面压实,如有坏砖,及时调整。勾缝、擦缝应在铺砖后24小时内进行,用纯水浆搓缝、平整光洁、缝深为砖厚的1/3。铺砖完成后24小时后用清水洒浇养护,或用锯末覆盖洒水养护不少于7天。踢脚板使用与地面砖同品种、同规格、同颜色,立缝与地面缝对齐。铺设时先在房间阴角两头各铺一块,出墙高度

8、、厚度一致。并以此砖上口为标准,挂线铺贴,铺贴完后将豉面清理干净。成品保护:防滑地砖堆放场地得漏雨、长期积水及日晒。底部用木方支垫,运输时要轻拿轻放。面层铺贴完后房间封闭,不能封闭的面层上覆盖草包或塑料编织袋,纸板等加以保护,严禁在已完成的面层上拌和砂浆,堆放材料。二、楼梯花岗岩板铺贴1、工艺流程:基层处理一刷水泥浆及铺砂浆结合层一铺砌板材一铺踢脚板一擦缝、打蜡。2、基层处理:将地面垫层上的杂物清净,用钢丝刷刷掉粘结在垫层上的砂浆,并清扫干净。3、刷水泥浆及铺砂结合层:试铺后基层应重新清扫干净,用喷壶洒水湿润,刷一层素水泥浆(水灰比0.40.5,刷的面积不宜过大,随铺砂浆随刷)。根据板面水平线

9、确定砂浆结合层厚度,拉好控制线,开始铺结合层干硬性水泥砂浆(一般用采用1:21:3的干硬性水泥砂浆,干硬程度以手捍成团,落地即散为宜),厚度控制在放上板块时宜高出面层34m铺设后用杠子刮平,再用抹子拍实打平。4、铺砌板块a、预先加工的板块(边口已打磨,型号、规格加工后已满足要求)应先用水浸湿,待擦干或表面晾干后方可铺设。b、依据试拼时的编号、图案及试排时的缝隙(楼梯休息平台板块之间的缝隙宽度,一般不应大于1mm),在十字控制线交点(平台)、控制斜线(楼梯踏步板)交点开始铺砌。先试铺即搬起板块对好纵横控制线铺落在已铺好的干硬性砂浆结合层上,用橡皮锤敲击木垫板(不得用橡胶皮锤或木锤直接敲击板块),

10、振实砂浆至铺设高度后,将板块掀起移到一旁,检查砂浆表面与板块之间是否相吻合,如发现有空虚之处,应用砂浆填补。然后正式镶铺,先在水泥砂浆结合层上满浇一层水灰比2:1的素水泥浆(用浆壶或瓢浇洒均匀),再铺板块安装时四角同时往下落,用橡皮锤或木锤轻击木垫板,根据水平线、斜线用铁水平尺找平,斜砌时应注意板块与墙角、镶边和靠墙处的紧密结合。C、楼梯边挑口及滴水线(槽):为保证楼梯清洗时不污染基底面,除楼梯板大面、侧面应挑口20mm左右外,其斜板(梁)侧面仍应做滴水线(槽),其做法同“楼梯滴水线(槽)施工工艺”。5、铺贴脚板a、根据已弹好标准控制线和板材的厚度,事先做好凿毛、套浆、打底划纹。当预制水磨石地

11、面浆粘污踢脚板部位时,必须仔细进行清除,并凿毛套浆后再铺贴面层。b、当楼梯为板块铺贴时,楼梯踢脚板应优先采用“整割吻合”工艺:整割踢脚板应根据放样定位后的正确尺寸精心切割加工。踢脚板斜长不宜过长(以覆盖二、三块踏步板为宜),其拼接缝应严密,缝隙宽度应小于Immo踢脚板应楼梯踏步铺贴后进行。踢脚板出墙厚度均匀一致,露应控制在8IOmm为宜。铺贴时,应拉好踢脚板上口的水平线和斜线,在已加工浸水阴干板材背面,刮涂一层23mm的素水泥浆(宜加10%107胶)后,往底灰上粘贴,用木锤敲实,并根据控制线,通角找平直。24小时以后用同色水泥浆擦缝,用棉丝团将余浆擦净。6、擦缝、打蜡a、楼梯估算平台板块应在铺

12、砌后2昼夜进行灌浆擦缝。根据板材颜色,选择相同颜色矿物颜色和水泥(或白水泥)拌合均匀,调成1:1稀水泥浆。分次进行灌缝、刮浆,至缝隙基本灌满为止。灌浆l2h后。用棉纱团蘸原水泥浆擦缝与板面擦平,同时将板面上水泥浆擦净,使板材表面洁净、平整、坚实。以上工序完成后,面层应用锯末等加以覆盖,养护时间一般不小于7d。b、打蜡:当水泥砂浆结合层达到强度时(抗压强度达到12MPa时),方可进行打蜡。打蜡前一般用草酸进行擦洗(水加草酸化成约10%浓度的溶液),再用水冲洗软布擦干,然后用布或干净麻丝沾稀糊状的蜡,用人工或小型机械擦磨二遍出光成活。C、踢脚板上口必须注意做好修补,必要时应进行人工打磨,使其上口均

13、匀一致、光亮、清晰。7、铜防滑条安装a、铜防滑条的型号、尺寸、规格应符合设计要求。b、安装前应先清除预留槽内的污迹和砂浆等杂物,并用水冲洗后清理干净。c、根据设计,防滑条采用10X2OnlnI铜条,粘贴水泥浆掺胶应按配合比要求,粘贴应挤紧,挤出的水泥浆应及时做好清除揩净。8、成品保护a、铺砌过程中,操作人员应做到随铺随用干布擦净板面上口的水泥浆痕迹。b、在板面上行走时,找平层水泥浆的抗压强度不得低于12Mpaoc、板材铺贴完成后,楼道应封闭,边角要做好保护,其表面应加以覆盖保护。第五节门窗工程(一)塑钢门窗安装1、安装准备(1)根据门窗图纸,检查门窗品种、规格、开启方向及组合杆、附件,并对其外

14、形平整度检查较正,合格后方可安装。(2)按设计要求检查门洞口尺寸,及时清理洞口残余砂浆。2、安装(1)塑钢门窗装入洞口应横平竖直,外框与洞口弹性连接牢固,不得将门窗外框直接埋入墙体。(2)安装密封条应留有伸缩余量,一般比门窗装配边长20mm30mm,在转角处应斜面断开,并有胶粘剂贴牢固,以免产生收缩缝。(3)门窗外框与墙体缝隙填塞,应按设计要求处理,若设计无要求时应采用矿棉条或玻璃棉毡条分层填塞,缝隙外表留58mm,深槽口填嵌密封材料。(4)塑钢窗选用零附件及固定件,除不锈钢外均应作防腐处理。安装后的门窗必须有可靠的刚性。3、质量检验要点(1)作好图纸、图纸变更的交底、检查预留洞口尺寸与图纸尺

15、寸复核。(2)塑钢门窗关闭严密,间隙均匀,门开关灵活,扇与框搭接最符合设计要求,弹簧门自动定位准确,开启灵活到位,门扇对口缝,扇与框之间立横缝符合设计要求。(3)塑钢门窗附件安装,附件齐全,安装位置正确、牢固、灵活、适用,达到各自功能,端正美观。(4)塑钢门窗框与墙体间隙填嵌质量应饱满密实,表面平整、光滑、无裂缝、填塞材料、方法符合设计要求。(二)木门扇安装1、安装前检查门的型号、规格、质量是否合乎要求,如发现问题,应事先修好或更换。2、安装前先量好门框的高低、宽窄尺寸,然后在相应的扇边上画出高低宽窄的线,保证宽窄一致,上下冒头也要画平直。3、画好的高低、宽窄线后,用粗刨去线外部分,再用细刨刨至光滑平直,使其合乎设计尺寸要求。4、将扇放入框中试验合格后,在两头按扇高的l8l10处,在框上按合页大小画线,并剔出合页槽,槽深一定要与合页厚度相适应,槽底要平。5、木门安装的留缝宽度,应符合有关标准的规定。6、木门安装质量要求(1)木门安装位置必须符合设计要求,安装必须牢固,固定点符合设计要求的规范的规定。(2)木门与墙体间应嵌填严密,并作好防腐处理。(3)木门扇安装要求裁口顺直,表面平整光滑,开关灵活、稳定、无回弹和倒翘。(4)木门小五金安装要求位置适宜,槽边整齐,槽深一致,尺寸准确。小五金安装齐全,规格符合要求,木螺钉紧密卧平,

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
