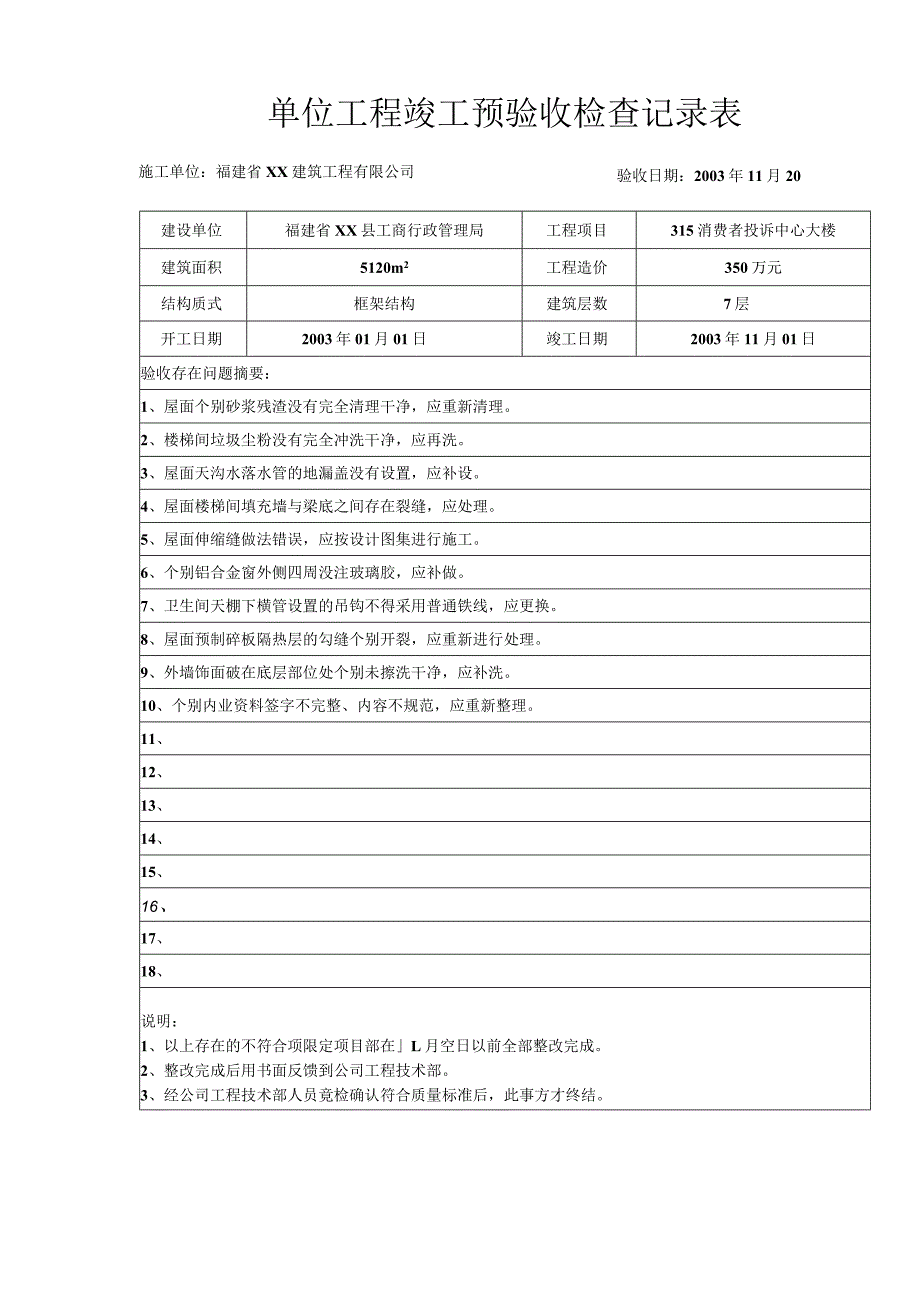

施工单位:福建省XX建筑工程有限公司单位工程竣工预验收检查记录表建设单位福建省XX县工商行政管理局工程项目315消费者投诉中心大楼建筑面积5120m2工程造价350万元结构质式框架结构建筑层数7层开工日期2003年01月01日竣工日期2003年11月01日验收存在问题摘要:1、屋面个别砂浆残渣没有完全清理干净,应重新清理。2、楼梯间垃圾尘粉没有完全冲洗干净,应再洗。3、屋面天沟水落水管的地漏盖没有设置,应补设。4、屋面楼梯间填充墙与梁底之间存在裂缝,应处理。5、屋面伸缩缝做法错误,应按设计图集进行施工。6、个别铝合金窗外侧四周没注玻璃胶,应补做。7、卫生间天棚下横管设置的吊钩不得采用普通铁线,应更换。8、屋面预制碎板隔热层的勾缝个别开裂,应重新进行处理。9、外墙饰面破在底层部位处个别未擦洗干净,应补洗。10、个别内业资料签字不完整、内容不规范,应重新整理。11、12、13、14、15、16、17、18、说明:1、以上存在的不符合项限定项目部在L月空日以前全部整改完成。2、整改完成后用书面反馈到公司工程技术部。3、经公司工程技术部人员竟检确认符合质量标准后,此事方才终结。验收日期:2003年11月20公司检查人员:项目经理:严小德卢小强、陈小山、王小东施工员:林松山(盖章)2003年11月02日2003年11月02日注:本表一式2份,公司、项目部各执1份。
