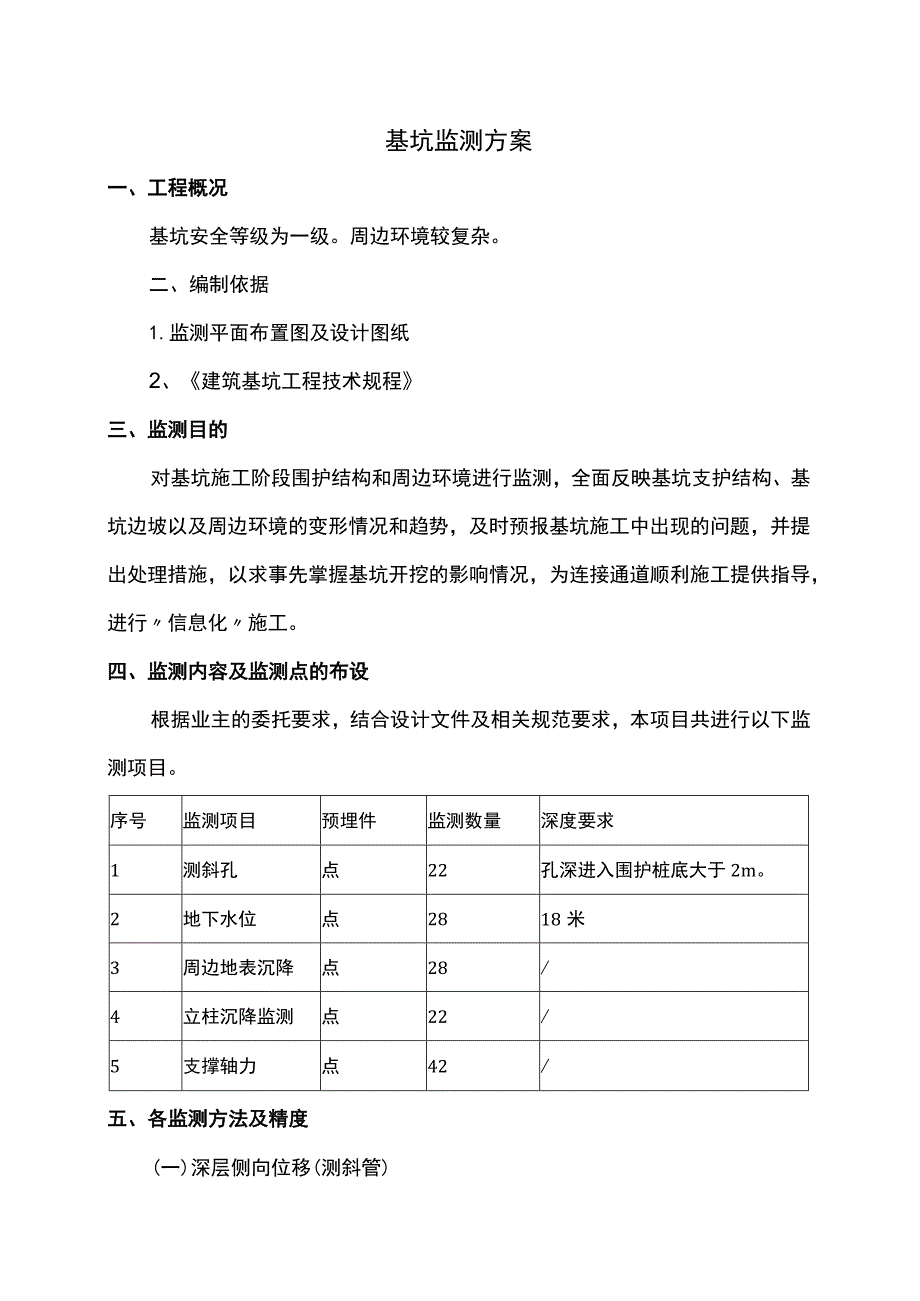

《基坑监测方案 .docx》由会员分享,可在线阅读,更多相关《基坑监测方案 .docx(8页珍藏版)》请在第壹文秘上搜索。
1、基坑监测方案一、工程概况基坑安全等级为一级。周边环境较复杂。二、编制依据1.监测平面布置图及设计图纸2、建筑基坑工程技术规程三、监测目的对基坑施工阶段围护结构和周边环境进行监测,全面反映基坑支护结构、基坑边坡以及周边环境的变形情况和趋势,及时预报基坑施工中出现的问题,并提出处理措施,以求事先掌握基坑开挖的影响情况,为连接通道顺利施工提供指导,进行信息化施工。四、监测内容及监测点的布设根据业主的委托要求,结合设计文件及相关规范要求,本项目共进行以下监测项目。序号监测项目预埋件监测数量深度要求1测斜孔点22孔深进入围护桩底大于2m。2地下水位点2818米3周边地表沉降点28/4立柱沉降监测点22/

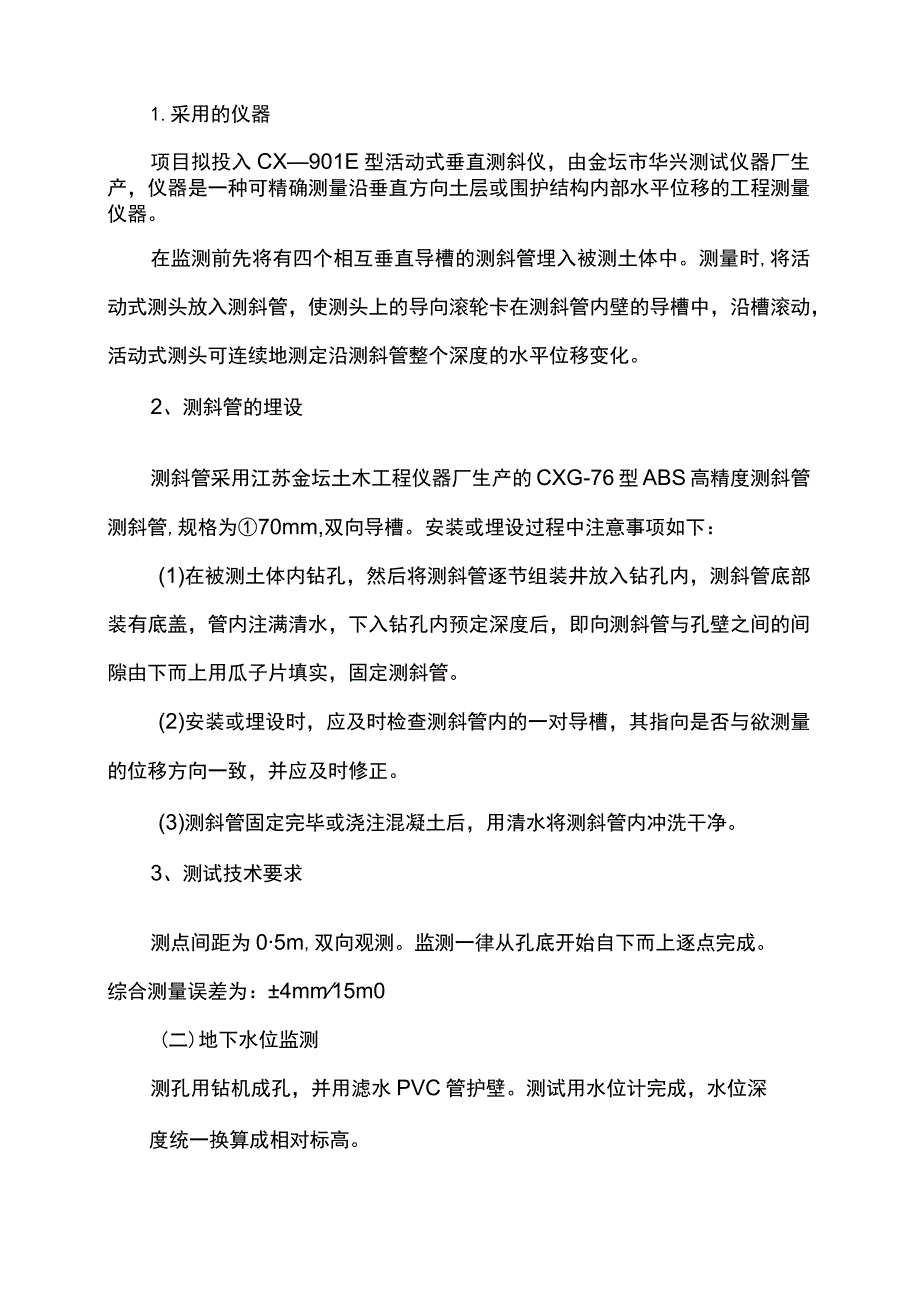

2、5支撑轴力点42/五、各监测方法及精度(一)深层侧向位移(测斜管)1.采用的仪器项目拟投入CX901E型活动式垂直测斜仪,由金坛市华兴测试仪器厂生产,仪器是一种可精确测量沿垂直方向土层或围护结构内部水平位移的工程测量仪器。在监测前先将有四个相互垂直导槽的测斜管埋入被测土体中。测量时,将活动式测头放入测斜管,使测头上的导向滚轮卡在测斜管内壁的导槽中,沿槽滚动,活动式测头可连续地测定沿测斜管整个深度的水平位移变化。2、测斜管的埋设测斜管采用江苏金坛土木工程仪器厂生产的CXG-76型ABS高精度测斜管测斜管,规格为70mm,双向导槽。安装或埋设过程中注意事项如下:(1)在被测土体内钻孔,然后将测斜管

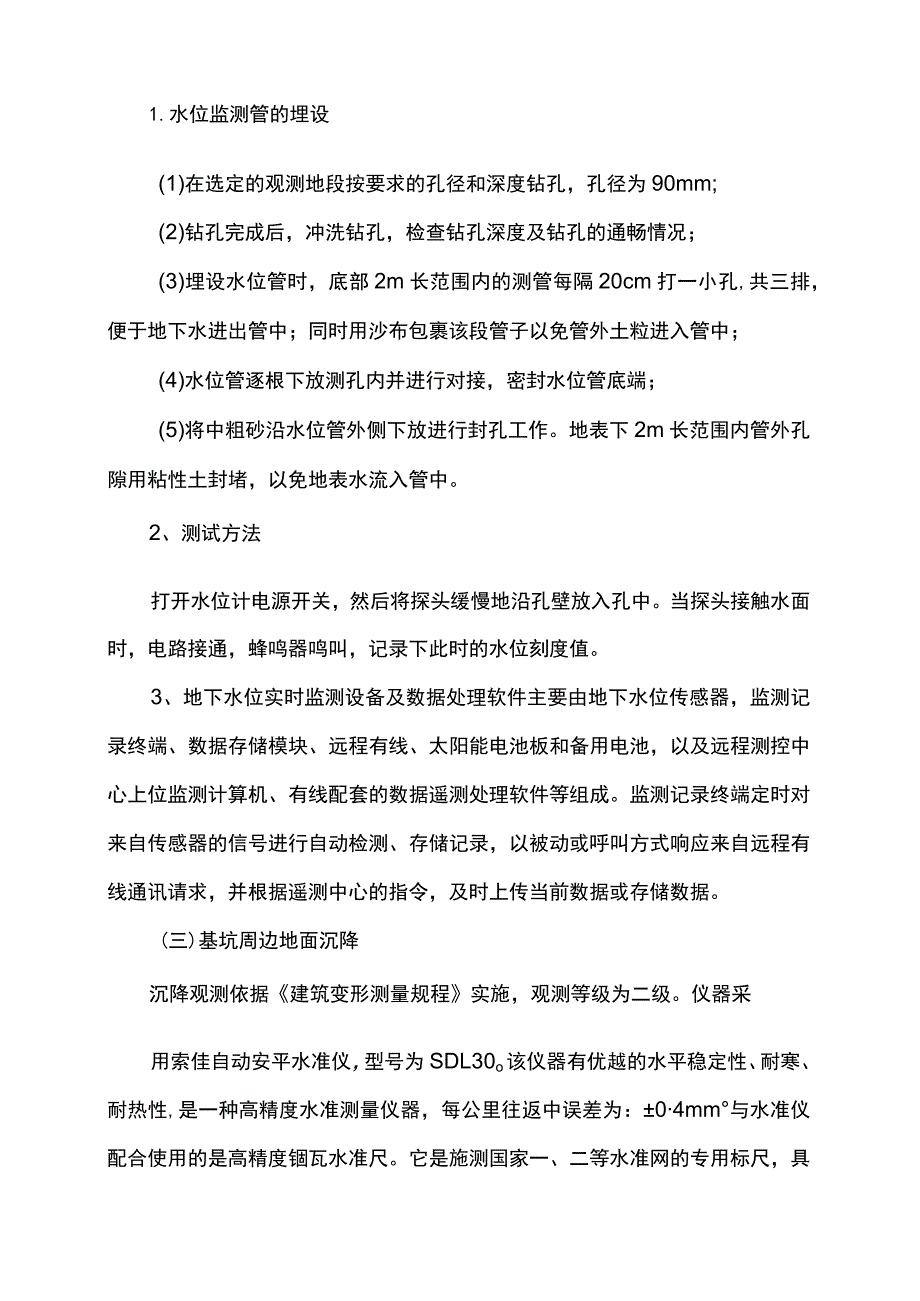

3、逐节组装井放入钻孔内,测斜管底部装有底盖,管内注满清水,下入钻孔内预定深度后,即向测斜管与孔壁之间的间隙由下而上用瓜子片填实,固定测斜管。(2)安装或埋设时,应及时检查测斜管内的一对导槽,其指向是否与欲测量的位移方向一致,并应及时修正。(3)测斜管固定完毕或浇注混凝土后,用清水将测斜管内冲洗干净。3、测试技术要求测点间距为05m,双向观测。监测一律从孔底开始自下而上逐点完成。综合测量误差为:4mm15m0(二)地下水位监测测孔用钻机成孔,并用滤水PVC管护壁。测试用水位计完成,水位深度统一换算成相对标高。1.水位监测管的埋设(1)在选定的观测地段按要求的孔径和深度钻孔,孔径为90mm;(2)钻
4、孔完成后,冲洗钻孔,检查钻孔深度及钻孔的通畅情况;(3)埋设水位管时,底部2m长范围内的测管每隔20cm打一小孔,共三排,便于地下水进出管中;同时用沙布包裹该段管子以免管外土粒进入管中;(4)水位管逐根下放测孔内并进行对接,密封水位管底端;(5)将中粗砂沿水位管外侧下放进行封孔工作。地表下2m长范围内管外孔隙用粘性土封堵,以免地表水流入管中。2、测试方法打开水位计电源开关,然后将探头缓慢地沿孔壁放入孔中。当探头接触水面时,电路接通,蜂鸣器鸣叫,记录下此时的水位刻度值。3、地下水位实时监测设备及数据处理软件主要由地下水位传感器,监测记录终端、数据存储模块、远程有线、太阳能电池板和备用电池,以及远
5、程测控中心上位监测计算机、有线配套的数据遥测处理软件等组成。监测记录终端定时对来自传感器的信号进行自动检测、存储记录,以被动或呼叫方式响应来自远程有线通讯请求,并根据遥测中心的指令,及时上传当前数据或存储数据。(三)基坑周边地面沉降沉降观测依据建筑变形测量规程实施,观测等级为二级。仪器采用索佳自动安平水准仪,型号为SDL30o该仪器有优越的水平稳定性、耐寒、耐热性,是一种高精度水准测量仪器,每公里往返中误差为:04mm与水准仪配合使用的是高精度锢瓦水准尺。它是施测国家一、二等水准网的专用标尺,具有很高的稳定性,完全适用于建筑物的变形监测。1.基准点及测点设置:远离工程区域以外稳定地段设置三个沉
6、降观测基准点,观测时利用其中一点作为基准点,另两点作为校核。在近测点处均匀布设若干工作基点,以方便观测和保证精度。测点应布设在对沉降反应敏感部位;2、测标埋设:沉降监测的标志,根据不同监测对象的建筑结构类型和建筑材料,采用墙标志、基础标志和隐蔽式标志等型式。各类标志的立尺部位加工成半球形或有明显的突出点。对于建筑物,沉降点设置在房脚、角点等;对于道路,沉降观测点布置在其正上方;对于基坑坡顶、地表,采用普通地面沉降标。3、观测实施:(1)沉降观测点的观测,每次均由工作基点出发,尽可能一站直接观测,以减少转站误差。在第一次观测时,应对仪器架站处、水准尺立尺处做以标记,在以后观测时严格做到一致,以减
7、少水准仪i角等引起的固定误差;(2)工作基点的校测:每次沉降观测前,应对工作基点进行校测,校测工作基点由基准点出发作往返测,检测已测测段高差之差不得大于0.4G三n,n为测站数。同样要在每次观测中做到架站处立尺处一致。如果发现某个工作基点高程异常,则需对该工作基点进行高程改正;4、观测精度:沉降观测基准点的观测按二等水准测量执行,采用闭合水准路线,闭合差限差为0.30、Glnmm为测站数)。(四)周边管线垂直位移监测地下结构开挖时伴随着土方的大量卸载,周边水土压力重新分布,势必对相邻地下管线造成一定影响,甚至使管线产生位移。对相邻地下管线变形进行监测,及时采取有效措施保证管线安全,不仅关系到施
8、工的顺利进行,更关系到周边居民的正常生活。地下管线变形监测点的埋设主要有4种方法,工程中按实际条件选择:1.抱箍式:由扁铁做成的稍大于管线直径的圆环,将测杆与管线连接成为整体,测杆伸直至地面。适用于可进行开挖且开挖至管线底部的情况。2、直接式:用敞开式开挖和钻孔方式挖至管线顶表面,在管线上直接设置测点。3、套筒式:采用一硬塑料管或金属管打设或埋设于所测管线顶面和地表之间,量测时,将测杆放入埋管,再将标尺搁置在测杆顶端,进行沉降量测。4、模拟式:选取代表性管线,在其邻近打孔,孔深至管底标高,底部放入钢板,然后放入钢筋作为测杆。适用于地下管线排列密集且管底标高相差不大,或因种种原因无法开挖的情况,
9、精度较低。六.监测技术管理措施1.建立合理的项目组织机构和严格的规章制度本所若能承接本工程的工作,我们将以规范化、科学化的管理,如期优质完成本工程工作,根据本工程的特点,设置项目部,项目部实行项目负责人制。项目部下设七个子项目组:监测外业组、技术组、联络协调组、审核检查组、后勤保障组、经济管理组、信息反馈及配合服务组。每个子项目组由子项目负责人、专业工程师、专业工程师助理组成。有针对性地提出全面严格的规章制度。2、完善的技术交底,充分的检测、监测准备在安排每个工点项目时,项目负责人必须组织召开项目部技术交底会,详细的介绍分析业主及设计方的的要求,现场施工条件,经济技术条件和工期要求。提出作业目
10、标及作业计划。项目技术负责人必须详细分析该工程的性质和特点、业主及设计提出的技术资料和要求,基本的工程地质条件,及相应的技术难点及重点,技术上的各个注意事项。提出现场检测作业及监测作业的技术要求。3、详细的方案审查,科学的点位布置会签施工单位的埋点实施方案,对施工单位购置的传感器(仪器)进行检定认可,检查接收传感器标定曲线和合格证;对施工单位布设的测点进行检查,对不符合要求的以书面形式提出改正要求。4、仪器定期检查,保证充足、齐全、鉴定有效现场检测及监测实施之前,技术人员要对拟使用的仪器进行检查,一是检查仪器使用的有效期,即是否在有效的检定期内;二是检查仪器是否正常,有疑问的要停止使用,需充电
11、的仪器要检查电池是电压是否足够。保证仪器设备充足、齐全。5、遵守安全管理规定,按时、准确现场量测现场量测工作必须以批准的方案实施。作业过程有详细的记录,观测成果及时记录签名,有条件的立即对数据进行检查,有疑问的和接近报警值时要进行复测。作业人员在现场要注意安全,监测单位对自身的人员、设施及现场安全负责。在基坑内作业必须遵守工地的安全管理规定,作业人员带安全帽、防滑胶鞋,高空作业要带安全索,并服从施工人员的指挥和安排,带电作业的要注意安全用电。在道路作业还须保证过路行人及车辆安全。注意保持环境卫生,注意处理好各单位和个人的关系,确保现场监测工作按期进行。七、监测点保护措施1.测斜、水位监测点保护
12、措施将测斜管、水位管埋设低于地面大约小于15CM,并在低于管盖下ICM用水泥密实。用150CM水管堵头在测斜管、水位管正上方盖好,并用红漆在围俏档上标示清楚。定期对未监测点位进行检查,并对点位进行清理。2、支撑轴力点保护措施红漆喷射醒目编号(碎支撑上面,将传输线引至未取土作业面。对作业班组人员进行技术交底,增强其对监测点保护重要性的认识。3、沉降点保护措施将沉降点低于地面大约小于15CM并用150CM水管堵头在测斜管、水位管正上方盖好,并用红漆在围俏档上标示清楚。定期对未监测点位进行检查,并对点位进行清理。八.安全生产措施1.项目负责亲自抓安全生产和安全教育,定期如开安全生产会议,检查安全生产
13、规章执行落实情况,建立安全生产奖罚制度促使人人重视安全,安全生产有奖,使安全生产教育落到实处,得到好的成绩。2、现场指派安全员,做到职责到人。加强工程中的环境保护管理,促使安全生产,随时清除施工场地不必要的障碍物、设备、材料;做到各类存储物品安全堆放,保持施工现场环境的清洁整齐。3、施工前对施工班组成员进行安全技术交底,与各班组签订安全生产责任书。4、现场采取专人指挥挖机操作,确保组装安全;场地取土后,在取土周边设置明显的警示标志,或派专人值班,防止过往行人或车辆进入开挖区域。结束后对取土区进行回填,整平开挖场地。5、测试时,做好周边的警示工作,防止路人进行施工现场。6、需要用电时找专值电工,其他人严禁动用7、所有工作人员严禁酒后上岗,不打架斗殴,服从甲方统一管理,听从现场统一指挥。8、现场配合组成由甲方安全第一责任者参加的安全管理委员会,定期参加安全会议。9、随时接受行业安全检查人员和甲方安检人员依法实施的监督检查,采取必要的安全防护措施,消除事故隐患。由于我单位安全措施不力造成事故的责任和因此发生的费用,由我公司承担。10、在本合同工程施工全过程中,杜绝人身死亡事故和重大机械设备损坏事故11、严格控制各种习惯性违章。针对本工程的危险源辨识提出控制措
