资源描述

《大面积混凝土施工方案.docx》由会员分享,可在线阅读,更多相关《大面积混凝土施工方案.docx(10页珍藏版)》请在第壹文秘上搜索。

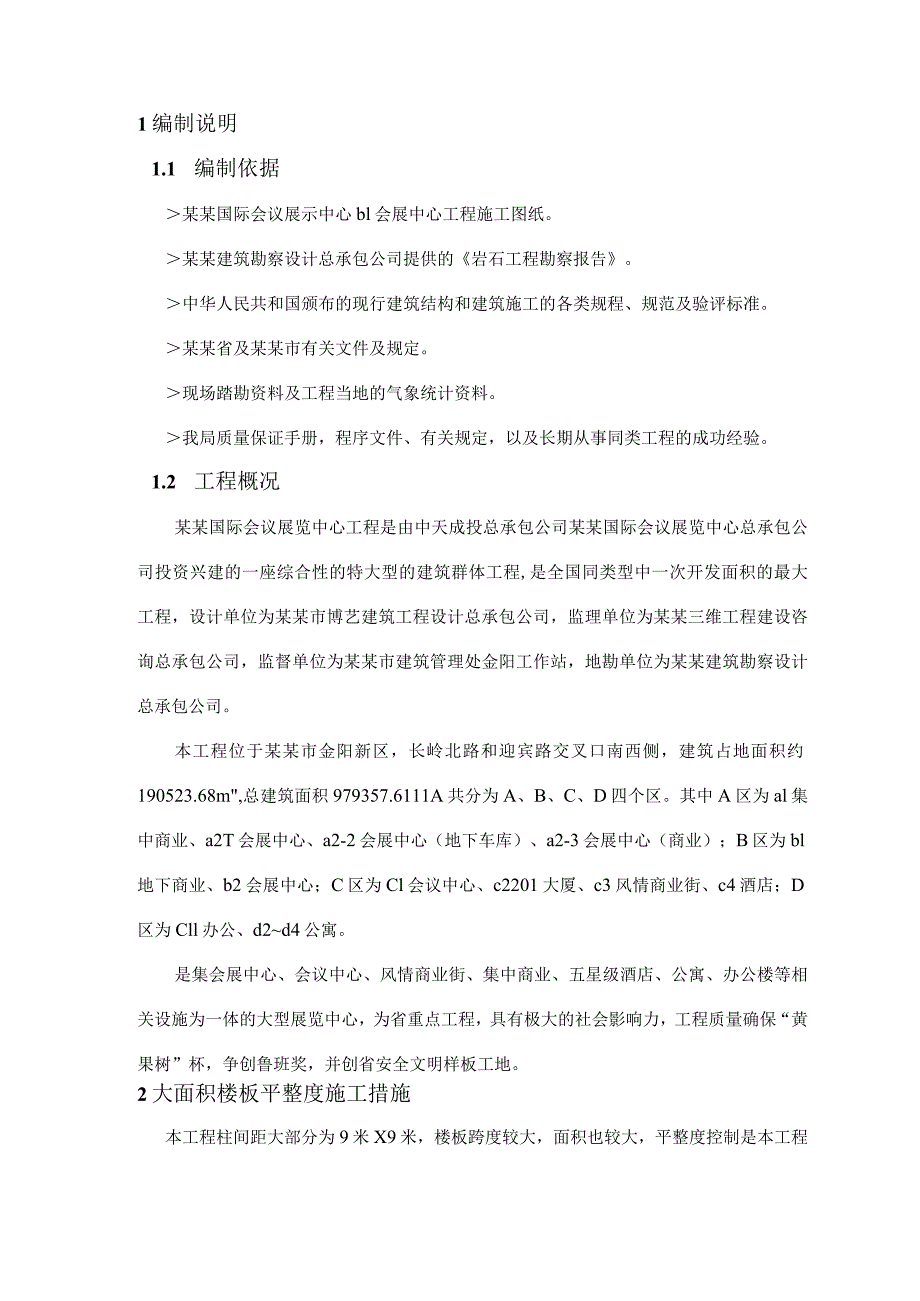

1、1编制说明11.1 编制依据11.2 工程概况12大面积楼板平整度施工措施23大面积混凝土楼板裂缝预防措施33.1混凝土楼板裂缝的主要原因分析33.2具体防裂措施51编制说明1.1 编制依据某某国际会议展示中心bl会展中心工程施工图纸。某某建筑勘察设计总承包公司提供的岩石工程勘察报告。中华人民共和国颁布的现行建筑结构和建筑施工的各类规程、规范及验评标准。某某省及某某市有关文件及规定。现场踏勘资料及工程当地的气象统计资料。我局质量保证手册,程序文件、有关规定,以及长期从事同类工程的成功经验。1.2 工程概况某某国际会议展览中心工程是由中天成投总承包公司某某国际会议展览中心总承包公司投资兴建的一座

2、综合性的特大型的建筑群体工程,是全国同类型中一次开发面积的最大工程,设计单位为某某市博艺建筑工程设计总承包公司,监理单位为某某三维工程建设咨询总承包公司,监督单位为某某市建筑管理处金阳工作站,地勘单位为某某建筑勘察设计总承包公司。本工程位于某某市金阳新区,长岭北路和迎宾路交叉口南西侧,建筑占地面积约190523.68m,总建筑面积979357.6111A共分为A、B、C、D四个区。其中A区为al集中商业、a2T会展中心、a2-2会展中心(地下车库)、a2-3会展中心(商业);B区为bl地下商业、b2会展中心;C区为Cl会议中心、c2201大厦、c3风情商业街、c4酒店;D区为Cll办公、d2d

3、4公寓。是集会展中心、会议中心、风情商业街、集中商业、五星级酒店、公寓、办公楼等相关设施为一体的大型展览中心,为省重点工程,具有极大的社会影响力,工程质量确保“黄果树”杯,争创鲁班奖,并创省安全文明样板工地。2大面积楼板平整度施工措施本工程柱间距大部分为9米X9米,楼板跨度较大,面积也较大,平整度控制是本工程的一个重点。由于钢筋碎梁板的挠度随着楼面荷载的不同而相应变化,在控制大面积楼板碎浇筑平整度时,可采取以下措施:1)模板安装时,严格按施工规范要求对梁底模进行起拱。起拱高度按跨度的31000o2)采用强度、刚度较大的模板支撑体系,拟采用普通钢管脚手架支撑体系。施工之前编制详细施工方案。3)模

4、板板底木方间距不应过大,确保模板受力后的挠度,模板安装应平整,模板的平整度经过两次水准仪操平控制;第一次在梁板底模木方安装前,进行水平钢管顶标高的控制,第二次在梁板底板安装后,进行梁板底模标高的复核。梁板模板安装质量标准见下表:项目国标允许偏差(mm)企标允许偏差(mm)检验方法底模上表面标高5士4水准仪或拉线、钢尺检查相邻两板表面高低差21钢尺检查表面平整度322m靠尺和塞尺检查4)佐浇筑前,为将楼板面的平整度控制在规范允许误差范围内,应在柱间增设12根标高控制钢筋。标高控制钢筋采用直径14以上的螺纹钢焊接在梁主筋上而成。标高控制筋露出板面高度应超过1米,布置位置以在框架梁的跨中位置为宜。浇

5、注混凝土时现场管理人员应勤拉控制线,以保证大面积混凝土完成面的平整。确保大面积碎现浇楼板平整度控制在下表范围内:现浇楼板平整度偏差和检验方法项目国标允许偏差(mm)企标允许偏差(mm)检验方法表面平整度852m靠尺和塞尺检查5)碎振捣密实,加强对碎楼板的养护,避免过早因堆载及集中堆载而产生的碎梁板挠度过大,影响大面积楼板的平整度。6)监督商品碎搅拌站加强原材料质量检测和控制,优化碎配合比,特别是砂石含水量和含泥量的检测和控制,以确保混凝土的质量稳定,减小碎自身体积收缩。7)由项目总工带头,专门成立一个关于大面积楼板平整度控制技术的攻关小组,从模板支架设计、模板安装、碎的配合比优化、碎的浇筑、等

6、全过程进行技术攻关,技术指导。3大面积混凝土楼板裂缝预防措施3.1混凝土楼板裂缝的主要原因分析1、混凝土配合比方面:主要在于为了满足泵送要求,水灰比较大,砂率较大、较细,石子较小,骨灰比较小,加之为了碎强度要求,水泥用量也很大,是产生裂缝的主要原因。(1)、混凝土水灰比过大,多余水份干脱后,发生较大的物理收缩,在硅早期抗裂能力不足的情况下产生表面龟裂(塑性裂缝);(2)、碎中细粉与细骨料含量过大以及片状比例过高,产生类似于上述性质的收缩裂纹;(3)、混凝土养护不好或养护不及时,表面失水速度过快,产生干缩裂缝;(4)、坍落度过大时,骨料大量下沉,素浆过多上浮,表面会产生较大的收缩而出现龟裂(沉降

7、裂缝)。2、收缩变形的影响:(1)、一般混凝土最终收缩应变约35X10其特点是早期收缩快,半年可完成第一年收缩量的80-90%,一年后仍发展但己不明显。其影响因素主要有混凝土强度等级,水泥品种,水灰比,坍落度,养护(保温,保湿)和体表比。(2)、混凝土温度线胀系数一般为LOXlO,/C,其变形随温差而变化,一般发生在混凝土结硬一直到房屋使用期IhJO其影响因素有季节温差,内外温差和某某温差。(3)、温度收缩裂缝的特点:1)、裂缝由收缩和温度变形共同产生,其分布一般为收缩和温度两种裂缝的组合,随环境湿度和温度而变化,随时间而发展,裂缝的开裂和危害程度往往较单一的收缩或温度裂缝严重。2)、根据具体

8、工程裂缝出现的时间、发展与变化、以及分布、形状、尺寸等特征。一般可分为以收缩变形为主或以温度变形为主,实际工程中较常见的是以收缩变形为主的温度收缩裂缝,一般发生在混凝土浇筑后一年内,但多见半月至数月之内。3)、主要影响的部位及构件是底层和顶部数层梁板构件以及基础梁、挑檐、栏板等外露构件。4)、梁板裂缝呈现不同分布和特征,梁缝一般垂直于纵向,分布在两侧面,两头细、中间宽、枣核形。裂缝为表面,深进或贯通。单向板缝等间距平行于短边。双向板缝较重于单向板缝,两个方向板缝纵横交错,不规则,缝多为贯通,板面缝一般宽于板底缝。3、其他方面的因素:(1)、钢筋保护层过厚,墙体水平钢筋间距偏大;(2)、洞口、拐

9、角等应力集中的地方没有加强钢筋;(3)、缺箍筋、斜筋、温度筋;(4)、模板拆除过早;(5)、混凝土结构过早受荷载作用;(6)、没有及时养护或养护方法不当。3.2具体防裂措施1、原材料与碎配合比(1)、碎产生裂缝最主要的原因是因为碎的收缩,一旦收缩应力大于碎的抗拉强度,必然造成碎的开裂,为减少和防止碎的开裂,首先应注意优化碎的配合比设计:1)、减少水泥用量,尽量避免使用高标号的水泥。2)、尽量降低砂浆量体积,增加粗骨料用量。3)、采用合理的外加剂,如减水剂、微膨胀剂等,以降低碎的用水量。4)、掺入I级磨细粉煤灰,改善和易性,减少水泥用量,推迟水化热峰值的出现,以利于碎的养护工作。5)、要求商品碎

10、站在配制商品碎前,提交书面的碎配制及试验方窠,同时施工单位指派专人对商品硅站的原材料进行定期检查与不定期抽查。(2)、采用优质的砂石,严格控制砂石的含泥量及碎石针片粉状物的含量。现浇板的混凝土应采用中粗砂。(3)、混凝土应采用减水率高、分散性能好、对混凝土收缩影响较小的外加剂,其减水率不应低于8%o(4)、采用体积收缩较小的优质水泥。(5)、严格控制税的砂石级配,采用总面积较小而总空隙率较小的砂石。(6)、采用高效外加剂及抗拉纤维,优化碎配合比,减少碎硬化时自身体积的收缩。(7)、商品碎搅拌站应加强原材料质量检测和控制,特别是砂石含水量和含泥量的检测和控制,以确保混凝土本身的质量稳定;进一步优

11、化混凝土配比,提高混凝土抗裂能力;对一些必要的试验检测工作应予加强,如混凝土收缩试验等。2、施工方面(1)加强对板筋的钢筋保护层厚度控制,合理选用板筋的支撑马凳,尽量采用如下图所示马凳:(2)楼板钢筋应全部满扎,扎丝的尾部银头应尽量在板筋面筋以下,避免楼板出现因板筋保护层不够而产生的裂缝。(3)碎浇筑前,清除垃圾、泥土、油污,合理组织施工,防止产生冷缝,施工缝严格按规范要求处理,梁楼板采用插入式振动棒并配用平板振动器捣实。(4)所有碎均采用高频振捣器进行振捣,分层与布点合理,避免欠振和过振,墙柱均采取分层浇筑的方法,钢筋密集的地方先插入高频或小口径振动棒,然后50CIn一层,分层铺设碎,振动器

12、插入间距不大于40Onlnb插入下层碎50mm左右,振捣表面以刚出现泛浆为度,以免构件表面水泥浆过厚。(5)采取二次振捣和二次压面,减少硬化前后的裂缝,二次振捣开始时间一般为第一次振捣后3小时左右。(6)用麻袋或薄膜在412h内用覆盖法保温保湿养护不少于7d,不宜用浇水法养护,掌握合适的拆模时间,不得过早拆模,禁止过早上人(强度未达L2N11三2)或承受较大施工荷载。(7)楼板中有管线集中穿过的地方应严格按照施工图纸的要求加设钢筋。(8)严格控制现浇板的厚度和现浇板中钢筋保护层的厚度。悬挑现浇板的负弯矩钢筋下面,应设置间距不大于300mm的钢筋保护层垫块,在浇筑混凝土时保证钢筋不出现位移。(9

13、)现浇板中的线管必须布置在钢筋片之上(双层双向配筋时,布置在下层钢筋之上),交叉布线处应采用线盒,线管的直径应小于1/3楼板厚度。严禁水管水平埋设在现浇板中。(IO)现浇板浇筑后,在混凝土的养护方面应采用浇注完混凝土后立即覆盖、压盖湿润麻袋或草毡并及时洒水的方法。在施工时,尽量缩短浇筑与开始养护的时间间隔。养护时间不得少于7天;对掺用缓凝型外加剂的混凝土,不得少于14天。(三)现浇板养护期间,当混凝土强度小于L2Mpa时,不得在现浇板上吊运、堆放重物。吊动、堆放重物时应减轻对现浇板的冲击影响。(12) 支撑模板的选用必须经过计算,除满足强度要求外,还必须有足够的刚度和稳定性,边支撑立杆与墙间距

14、不得大于300mm,中间不宜大于800mmo根据工期要求。配备足够数量的模板,保证按规范要求拆模。(13) 在浇筑碎前,制定严密的现场施工措施、各项操作细则,加强技术交底、检查和监控制度。(14) 建立碎施工日志,对原材料浇筑情况、人员班组、部位、气象条件均做好记录,作为分析问题的原始依据。(15) 施工中定时分别在搅拌站和泵送前测定碎坍落度o(16) 碎运输过程中,不得任意加水。(17) 加强屋面保温隔热措施,采用高效保温材料,严格满足建筑节能设计标准。(18) 楼面板45斜裂缝防治D现象:楼层板角部出现45斜裂缝,严重者有2-3道互相平行。多发生于大开间,房屋两端房间。2)预防措施A.设置

15、板角附加钢筋片,置于上层筋的上部,绑扎牢固。B.确保楼板结构厚度。C.对混凝土增加坍落度抽检,确保混凝土强度不损失。D.避免板的负筋被踩到下面,应在负筋下面加设钢筋马凳,间距1m。下层钢筋加好保护层垫块,保证保护层厚度准确。E.浇筑混凝土时要搭设马道,不准在钢筋上或刚铺完的混凝土上直接铺板作为马道。混凝土浇筑中应加强巡回检查。F.加强对混凝土的养护,派专人对楼板混凝土进行浇水养护,保持碎表面湿润,防水砂养护天数不少于14天,普通校不少于7天。G.严格控制拆模时间,本工程设计要求混凝土达到设计强度的90%以上时方可拆模。应增做同条件养护试块,以试块强度控制拆模时间。安全生产十项注意事项:一、工作前穿戴好规定的劳动防护品,检查设备及作业场地,做到安全可靠。二、不违章作业,并监督制止他人违章作业。三、不准擅自开动别人操作的机械,电器开关设备。登高作业应戴好安全带、安全帽、并有专人监护、防止坠落,严禁向下乱抛工具和设备零件。四、不准随便拆除各种安全防护装置、信号标志、仪表及专指示器等。保持设备齐全有效灵敏可靠。五、不准随意启动设备。机器设备停机检查或修理时,应切断电源并悬挂警示牌,取牌人应是挂牌人

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
