季节性施工方案.docx

上传人:p** 文档编号:605342 上传时间:2023-12-01 格式:DOCX 页数:19 大小:139.29KB
下载 相关 举报

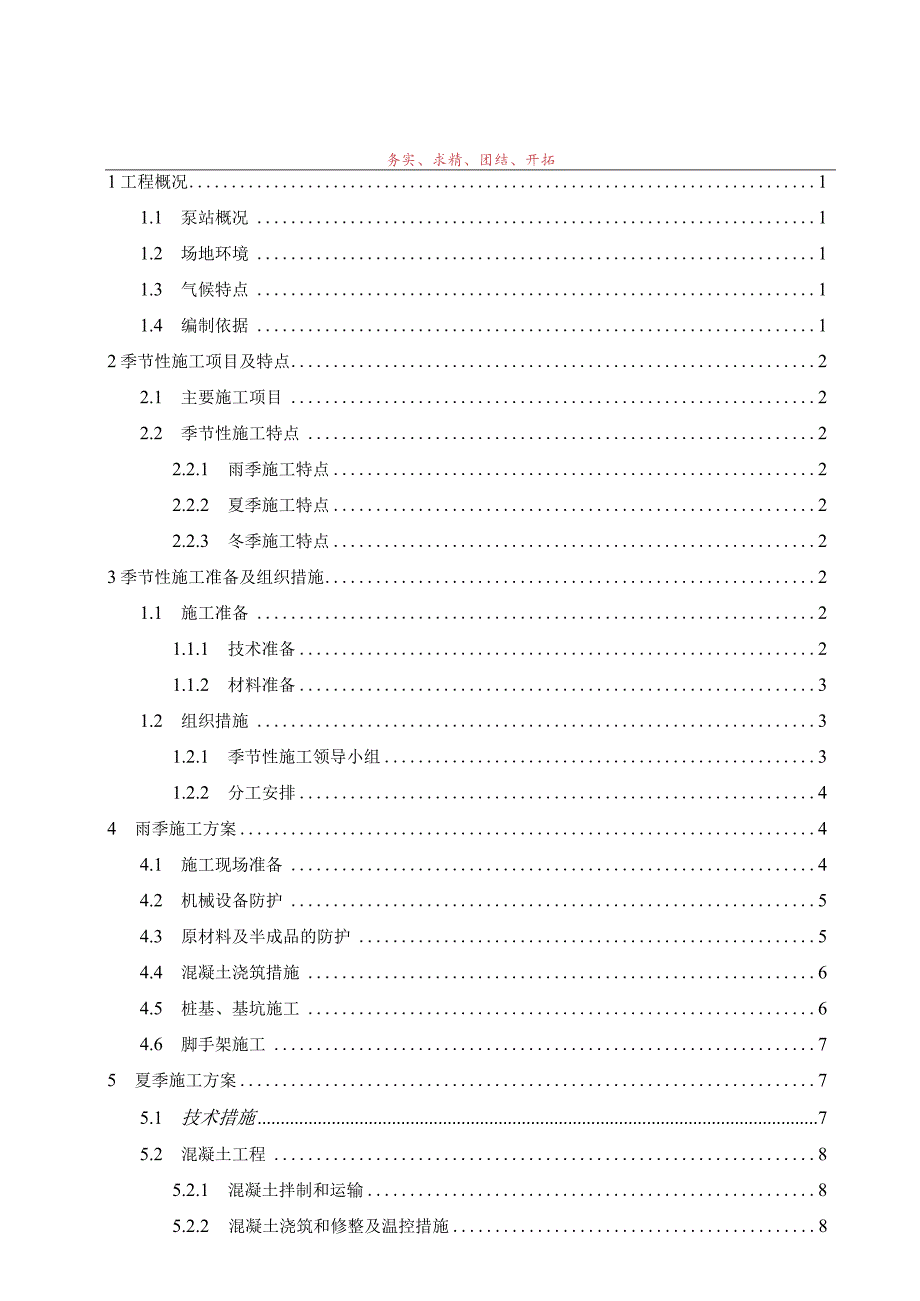

季节性施工方案.docx_第1页
第1页 / 共19页
季节性施工方案.docx_第2页
第2页 / 共19页

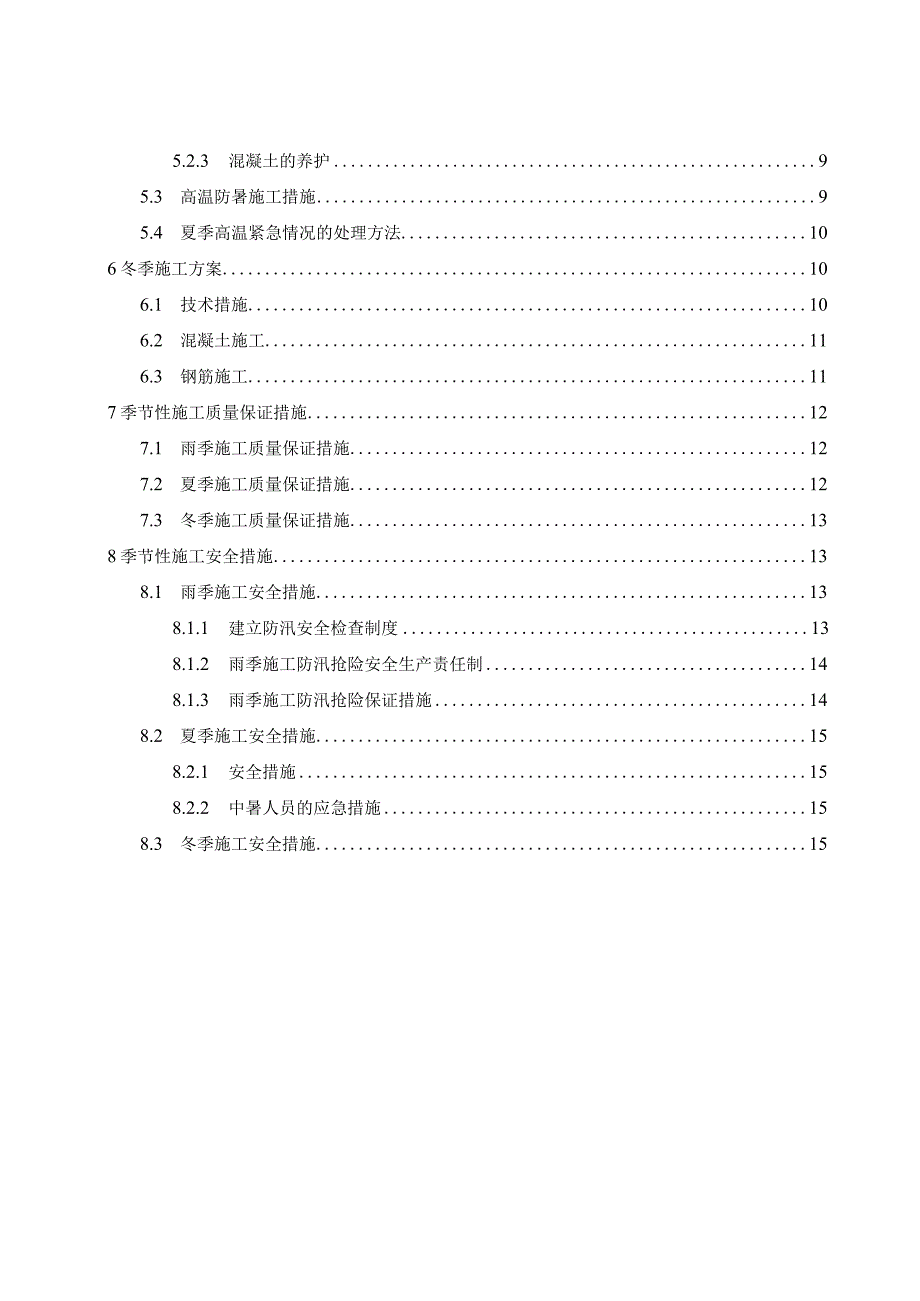

季节性施工方案.docx_第3页
第3页 / 共19页
季节性施工方案.docx_第4页
第4页 / 共19页
季节性施工方案.docx_第5页
第5页 / 共19页
季节性施工方案.docx_第6页
第6页 / 共19页
季节性施工方案.docx_第7页
第7页 / 共19页
季节性施工方案.docx_第8页
第8页 / 共19页
季节性施工方案.docx_第9页
第9页 / 共19页
季节性施工方案.docx_第10页
第10页 / 共19页
亲,该文档总共19页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《季节性施工方案.docx》由会员分享,可在线阅读,更多相关《季节性施工方案.docx(19页珍藏版)》请在第壹文秘上搜索。

1、汉钢西泵站工程及其配套管建设项目泵站工程季节性施工方案武汉钟鑫市政建设工程有限公司WuhanZhgInMunicipalConstructionEngineeringCo.zltd.务实、求精、团结、开拓1工程概况11.1 泵站概况11.2 场地环境11.3 气候特点11.4 编制依据12季节性施工项目及特点22.1 主要施工项目22.2 季节性施工特点22.2.1 雨季施工特点22.2.2 夏季施工特点22.2.3 冬季施工特点23季节性施工准备及组织措施21.1 施工准备21.1.1 技术准备21.1.2 材料准备31.2 组织措施31.2.1 季节性施工领导小组31.2.2 分工安排44

2、 雨季施工方案44.1 施工现场准备44.2 机械设备防护54.3 原材料及半成品的防护54.4 混凝土浇筑措施64.5 桩基、基坑施工64.6 脚手架施工75 夏季施工方案75.1 技术措施75.2 混凝土工程85.2.1 混凝土拌制和运输85.2.2 混凝土浇筑和修整及温控措施85.2.3 混凝土的养护95.3 高温防暑施工措施95.4 夏季高温紧急情况的处理方法106冬季施工方案106.1 技术措施106.2 混凝土施工116.3 钢筋施工117季节性施工质量保证措施127.1 雨季施工质量保证措施127.2 夏季施工质量保证措施127.3 冬季施工质量保证措施138季节性施工安全措施1

3、38.1 雨季施工安全措施138.1.1 建立防汛安全检查制度138.1.2 雨季施工防汛抢险安全生产责任制148.1.3 雨季施工防汛抢险保证措施148.2 夏季施工安全措施158.2.1 安全措施158.2.2 中暑人员的应急措施158.3 冬季施工安全措施151工程概况1.1 泵站概况本工程为扩建雨水泵站,占地面积5186.8m2o根据汉钢西雨水泵站及配套道路排水工程修建规划,规划月湖大道路口控制高程为25.0m,一是保证了月湖大道下穿京广铁路涵洞通行净空,二是利于与周边场坪竖向衔接;结合现状地形高程,站区设计地面高程拟定为25.00mo根据站区周边的规划道路情况,站区大门朝向西侧的拟建

4、的梅家湖东路。在站区的布置上,本设计将主体构筑物设置在站区北侧,为减少配电电缆长度及便于设备维修,将配电间等紧靠泵房布置;而管理构筑物一一管理楼则布置在站区南侧,与主体构筑物之间用道路及绿化隔开,使管理区与生产区隔离,某某、通风、隔音条件较好。1.2 场地环境拟扩建的汉钢西泵站工程位于汉阳区国营长江船用机械厂的西面,京广铁路的东面,及汉江交汇处。场地地势变化较大,堤外标高在19.6525.70m,相对高差为6.05m;堤内标高在23.1526.63m,相对高差为3.48m;堤顶标高在29.3Om左右。场区地貌单元属汉江一级阶地。1.3气候特点某某属北亚热带季风性湿润气候区,位于江汉平原东部,长

5、江中游与长江、汉水交汇处,具有雨量充沛、某某充足、四季分明,夏高温、降水集中,冬季稍凉湿润等特点。一年中,1月平均气温最低,为3.0;7月平均气温最高,为29.3C,夏季长达135天;春秋两季各约60天。初夏梅雨季节雨量较集中,年降水量为1205毫米。12月底到次年2月是冬季,冬季的平均气温在一般在13度,天气好时可以有7-8度,但是有寒潮或雨雪时常常在0度以下,比较阴冷。1.4 编制依据招标文件、业主签订的工程承包合同;汉钢西泵站及其配套管建设项目设计图纸及有关文件;某某市气候现象及特点;现行相关施工技术规范、验收及评定标准;总体实施性施工组织设计。2季节性施工项目及特点2.1 主要施工项目

6、季节影响的主要施工项目有:土方开挖、钢筋绑扎、混凝土浇筑、管道焊接安装及其他辅助施工等。详见附件:汉钢西泵站工程施工总进度计划2.2 季节性施工特点2.2.1 雨季施工特点(1)雨季施工的突发性雨期施工具有不定期与不可预见性由于暴雨等恶劣气象不期而至这就需要加强施工准备及防雨措施的及早进行、预防;(2)雨期施工同时带有突击性因为雨水对建筑结构建筑材料和地基基础的冲刷或浸泡都具有严重的破坏性必须迅速及时的保护才能避免给工程造成损失;(3)同时雨期施工往往持续时间长因而阻碍工程顺利进行以至拖延工期对此施工管理人员必须有充分的估计事先做好雨期施工的工作安排;2.2.2 夏季施工特点夏天气温较高,湿度

7、较大,水分蒸发过快。主要影响的是混凝土浇筑、养护。2.2.3 冬季施工特点(1)冬季施工由于施工条件及环境不利,是工程质量事故的多发季节,尤以佐工程居多。(2)质量事故出现的隐蔽性、滞后性。即工程是冬季干的,质量问题大多数在春季才开始暴露出来,因而给事故处理带来很大的难度,轻者进行修补,重者重来,不仅给工程带来损失,而且影响工程的使用寿命。(3)冬季施工的计划性和准备工作时间性强。这是由于准备工作的时间短,技术要求复杂。往往有一些质量事故的发生,都是由于这一环节跟不上,仓促施工造成的。3季节性施工准备及组织措施3.1 施工准备3.1.1 技术准备(1)根据施工规范和现场实际情况,编制季节性施工

8、方案,审批后逐级进行技术交底;(2)安排专人收集气象信息,提前筹划施工任务的合理安排。项目湿度计、悬挂在各工点室外,专人记录早中晚三次户外温度实际情况,同时指定专人收集季节日、旬、月的天气预报记录并整理,在天气突变时提前通知现场施工负责人,以便采取措施;(3)做好冬夏季特殊工种培训工作;3.1.2材料准备(1)提前做好工程用材料、保温材料、能源设备、防冻、防涝、防滑、防冰雪材料、外加剂、劳保用品等物资和机具设备的储备和调试工作,做好生活用房、作业棚等防寒保温工作,准备好必要的消防器材;(2)配备防暑降温药品及设施:感冒药、发烧药、腹泻药、消炎药等治疗药品及人丹、十滴水、蕾香正气水、菊花茶、降火

9、凉茶、绿色保健食品等;(3)砂石料:包括石料、沙料和石子各50m3;(4)木材与槽钢支护桩:在防汛抢险中用于护坡、打桩堵口、扎排防浪等,木材100m3;(5)编织物料:包括麻袋、编制袋、编织布等。麻袋、编织袋等在防汛抢险中有抢堵、缓冲、护坡、铺垫等用途,储量不得少于100O只。(6)照明设备:便携式防汛工作灯、防汛柴油发电机组等,用于防汛抢险照明。(7)防汛救生设备:主要有救生衣、救生圈等,主要用于紧急转移洪水淹没区施工人员。(8)做好现场排水,准备防水材料,抽排水设备;3.2 组织措施根据季节性施工特点,项目部成立以项目经理为首的季节性施工安全质量领导小组,进行明确的分工,做到职责明确,责任

10、到人。3.2.1 季节性施工领导小组各施工班组图3.2-1季节施工领导小组3.2.2 分工安排组长:全面负责季节性的施工组织,调度及指挥工作。副组长:负责季节性施工日常工作的安排、部署、检查、落实,主持召开季节性施工工作会议;负责季节性施工方案、技术措施的编制,参与主持召开相关工作会议;成员:负责季节性施工的具体组织工作、准备工作的落实;负责指挥各个专业施工队伍做好季节性施工的各项工作,确保工程的工期和质量;负责季节性施工期间的安全工作;负责全部季节性施工期间的保卫、行政工作,落实各种设备、物资,并做好后勤保障工作;3.3 季节性施工安排1)由于本工程同时施工的单项工程多,工期要求紧,为确保工

11、程的如期竣工,完成对业主的承诺目标,尽量减少季节性施工阶段带来的不利影响,做好各项防护措施及方案,根据项目的施工进度情况,合理安排季节性施工项目。2)做好施工人员的季节性施工的培训工作,组织相关人员进行一次全面检查,施工现场防汛、防台、防暑等的准备工作,包括临时设施、机械设备及现场的施工总体安排等工作。4雨季施工方案4.1 施工现场准备(1)对凡有可能积水且不影响施工的区域,应事先予以填平、压实和硬化。(2)现场设置沉淀池,基坑外雨水经过截水沟(如图4.1)排入沉淀池,再排入临排泵站。(3)基坑开挖时,按一定的纵坡和横坡开挖,并在合适位置设置排水沟和集水坑,雨水由排水沟排入集水坑,再有集水坑抽

12、排至沉淀池排入临排泵站。(4)加强与第三方监测沟通,及时掌握监测数据,发现问题及时通知防汛领导小组,启动项目应急预案,直到危险排除后再继续作业。若排水沟破坏或堵塞,应立即修复和疏通,基坑内的积水应即时疏浚。加大对水位监测孔监测频率,及时向工程部汇报水位情况,出现异常及时按照方案处理。4.2 机械设备防护(1)现场机械操作棚(如木工机械、钢筋机械等),必须搭设牢固,防止漏雨、涌雨和积水。(2)现场机械设备,要采取防雨、防潮、防淹等措施。用电的机械设备要按相应规定做好接地或接零保护装置,并应经常检查测试其可靠性。保护接地应不大于4欧姆,防雷接地应不大于40欧姆。(3)电动机械设备和手持电动机具,都

13、应安装漏电保护器,漏电保护器的容量要与用电机械相符,并要单机专用。4.3 原材料及半成品的防护(1)对于怕雨淋的材料如模板、木方、水泥等要采取防雨措施,应在上部覆盖塑料布,其下部要垫高码放并要通风良好;(2)模板安装完成后,尽快浇筑混凝土,防止模板遇雨变形。若模板安装完成后不能及时浇筑混凝土,又被雨水淋过,则浇筑混凝土前要重新检查模板和支撑,如若有变形的模板,及时调整或更换;(3)大雨、大风后对模板架子等要及时检查:扣件有无松动滑移、架子和模板有无变形、地基有无沉陷等现象。检查完成后要及时修复,确定无安全隐患后方可继续使用;(4)钢筋堆放时,下部应垫起不小于200mm,防止雨水浸泡而锈蚀。进入

14、施工现场的钢筋,合模前如有锈迹时应及时除锈,如锈蚀严重时应予以更换;(5)焊接施工:雨天现场焊接应停止作业,急需作业者必须搭设临时防雨棚,但中雨以上天气必须停止焊接作业,以防止焊接的热影响区由于淋雨而发生脆断;(6)钢管、碗扣架等周转架料堆放应搭设架子,并做好防锈蚀的保护措施;(7)其它有防水防潮要求的材料,要放置在干燥环境的料棚内,严防雨淋受潮;4.4 混凝土浇筑措施(1)在碎浇筑前认真收集天气预报资料,尽量避开在有大雨、暴雨的天气里作业,同时根据天气预报提前做好施工防雨准备。(2)在主体施工阶段应提前做好雨水施工排水的积水坑,准备好抽水泵,及时排除基坑内的积水,防止积水过多对施工造成损失。

15、(3)浇筑碎时遇雨,应立即用彩条布遮盖已经浇筑完成的碎,并将佐施工缝留在规定的梁板位置上,待雨停后,清除接缝部位的松动石子,继续作业,不能冒大雨进行浇筑作业,防止因雨水冲刷引起碎离析并造成标号降低。4.5 桩基、基坑施工1)雨季进行土方与基础工程时,土方开挖前备好水泵。2)雨季进行基础施工,人工或机械挖土时,应按照要求对基坑进行钢板桩支护,并设置相应内支撑,对个别地质较为特殊或基坑变形超出预计变形量的,可按规定放坡,对墙背适当卸除土体荷载,多备塑料布覆盖基坑周边土体。基础挖完后及时组织打碎垫层,基坑周围设排水沟和集水井,随时保证基坑积水及时抽排。3)桩基施工前,要整平场地,四周做好排水沟,防止下雨时造成地表松软。重型吊装机械、挖土机械、运输机械要防止场地下面有暗沟、暗洞造成施工机械沉陷。4)施工道路距基坑口不得小于5m。5)坑内施工时加强监测并随时注意边坡的稳定情况,发现裂缝和塌方及时组织撤离,采取加固措施并确认安全后,方可继续施工。6)基坑开挖时,应沿基

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
