《室内给排水工程施工方案.docx》由会员分享,可在线阅读,更多相关《室内给排水工程施工方案.docx(3页珍藏版)》请在第壹文秘上搜索。

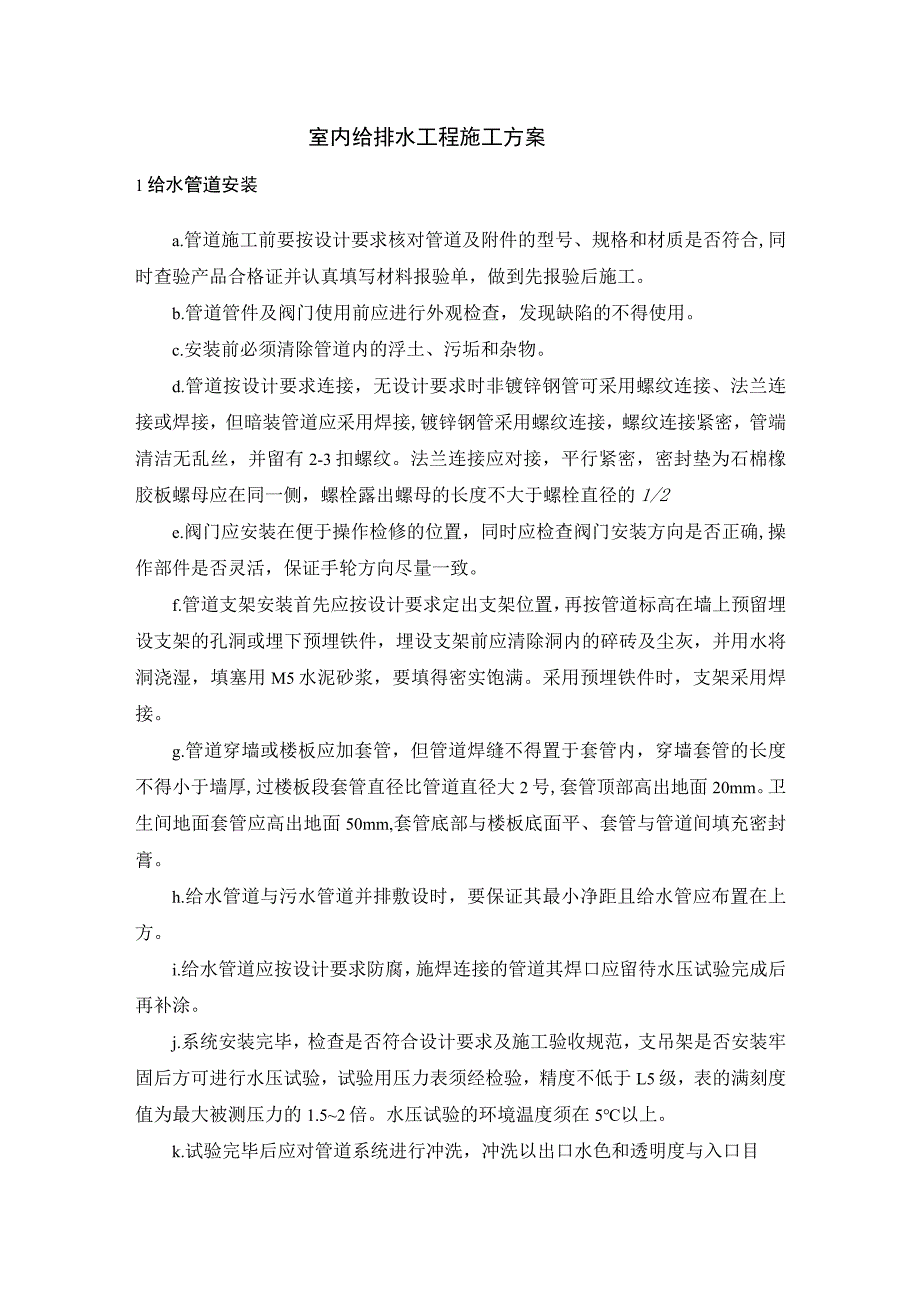

1、室内给排水工程施工方案1给水管道安装a.管道施工前要按设计要求核对管道及附件的型号、规格和材质是否符合,同时查验产品合格证并认真填写材料报验单,做到先报验后施工。b.管道管件及阀门使用前应进行外观检查,发现缺陷的不得使用。c.安装前必须清除管道内的浮土、污垢和杂物。d.管道按设计要求连接,无设计要求时非镀锌钢管可采用螺纹连接、法兰连接或焊接,但暗装管道应采用焊接,镀锌钢管采用螺纹连接,螺纹连接紧密,管端清洁无乱丝,并留有2-3扣螺纹。法兰连接应对接,平行紧密,密封垫为石棉橡胶板螺母应在同一侧,螺栓露出螺母的长度不大于螺栓直径的1/2e.阀门应安装在便于操作检修的位置,同时应检查阀门安装方向是否
2、正确,操作部件是否灵活,保证手轮方向尽量一致。f.管道支架安装首先应按设计要求定出支架位置,再按管道标高在墙上预留埋设支架的孔洞或埋下预埋铁件,埋设支架前应清除洞内的碎砖及尘灰,并用水将洞浇湿,填塞用M5水泥砂浆,要填得密实饱满。采用预埋铁件时,支架采用焊接。g.管道穿墙或楼板应加套管,但管道焊缝不得置于套管内,穿墙套管的长度不得小于墙厚,过楼板段套管直径比管道直径大2号,套管顶部高出地面20mm。卫生间地面套管应高出地面50mm,套管底部与楼板底面平、套管与管道间填充密封膏。h.给水管道与污水管道并排敷设时,要保证其最小净距且给水管应布置在上方。i.给水管道应按设计要求防腐,施焊连接的管道其

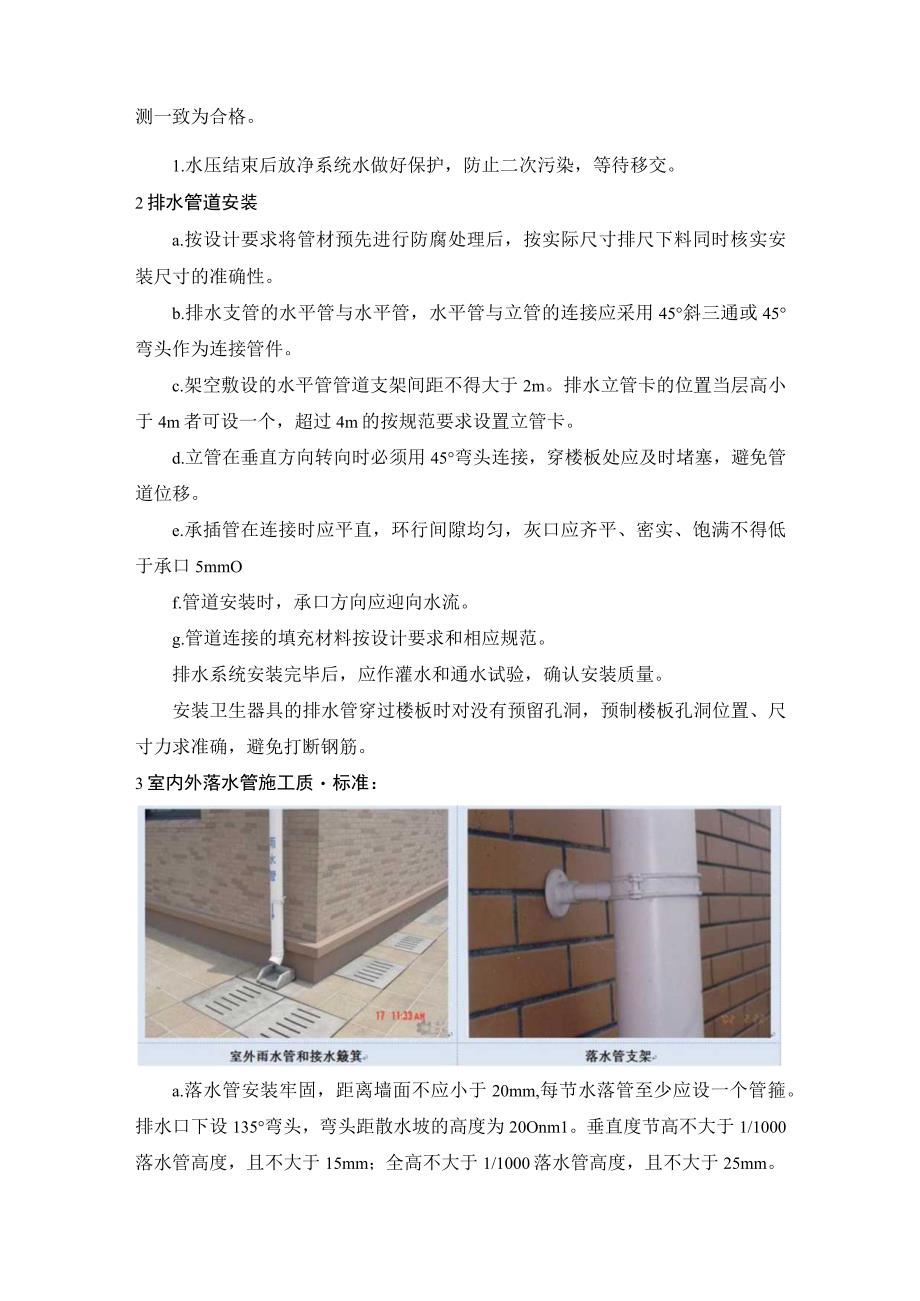

3、焊口应留待水压试验完成后再补涂。j.系统安装完毕,检查是否符合设计要求及施工验收规范,支吊架是否安装牢固后方可进行水压试验,试验用压力表须经检验,精度不低于L5级,表的满刻度值为最大被测压力的1.52倍。水压试验的环境温度须在5以上。k.试验完毕后应对管道系统进行冲洗,冲洗以出口水色和透明度与入口目测一致为合格。1.水压结束后放净系统水做好保护,防止二次污染,等待移交。2排水管道安装a.按设计要求将管材预先进行防腐处理后,按实际尺寸排尺下料同时核实安装尺寸的准确性。b.排水支管的水平管与水平管,水平管与立管的连接应采用45斜三通或45弯头作为连接管件。c.架空敷设的水平管管道支架间距不得大于2
4、m。排水立管卡的位置当层高小于4m者可设一个,超过4m的按规范要求设置立管卡。d.立管在垂直方向转向时必须用45弯头连接,穿楼板处应及时堵塞,避免管道位移。e.承插管在连接时应平直,环行间隙均匀,灰口应齐平、密实、饱满不得低于承口5mmOf.管道安装时,承口方向应迎向水流。g.管道连接的填充材料按设计要求和相应规范。排水系统安装完毕后,应作灌水和通水试验,确认安装质量。安装卫生器具的排水管穿过楼板时对没有预留孔洞,预制楼板孔洞位置、尺寸力求准确,避免打断钢筋。3室内外落水管施工质标准:a.落水管安装牢固,距离墙面不应小于20mm,每节水落管至少应设一个管箍。排水口下设135弯头,弯头距散水坡的

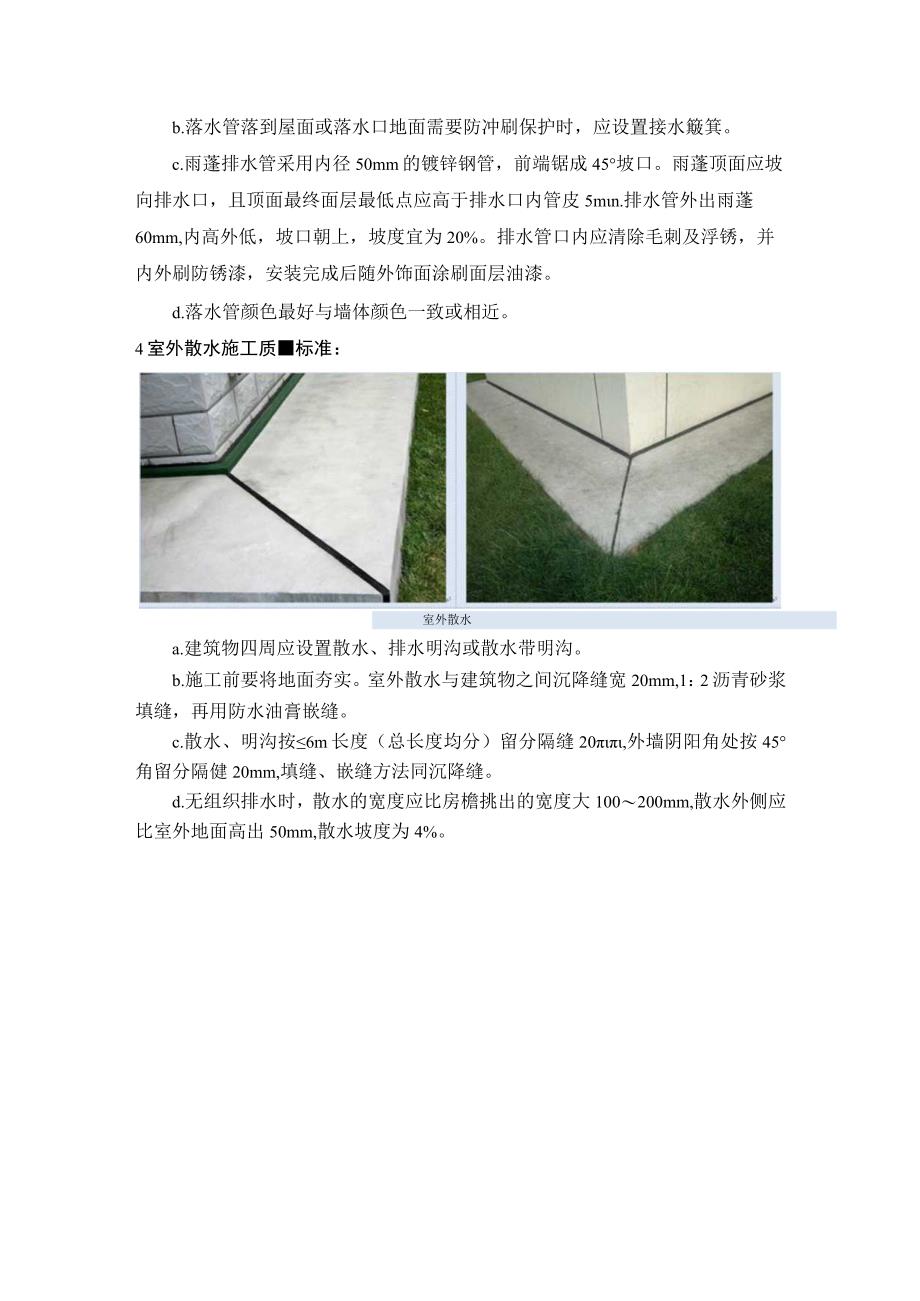

5、高度为20Onm1。垂直度节高不大于1/1000落水管高度,且不大于15mm;全高不大于1/1000落水管高度,且不大于25mm。b.落水管落到屋面或落水口地面需要防冲刷保护时,应设置接水簸箕。c.雨蓬排水管采用内径50mm的镀锌钢管,前端锯成45坡口。雨蓬顶面应坡向排水口,且顶面最终面层最低点应高于排水口内管皮5mn.排水管外出雨蓬60mm,内高外低,坡口朝上,坡度宜为20%。排水管口内应清除毛刺及浮锈,并内外刷防锈漆,安装完成后随外饰面涂刷面层油漆。d.落水管颜色最好与墙体颜色一致或相近。4室外散水施工质标准:室外散水a.建筑物四周应设置散水、排水明沟或散水带明沟。b.施工前要将地面夯实。室外散水与建筑物之间沉降缝宽20mm,1:2沥青砂浆填缝,再用防水油膏嵌缝。c.散水、明沟按6m长度(总长度均分)留分隔缝20,外墙阴阳角处按45角留分隔健20mm,填缝、嵌缝方法同沉降缝。d.无组织排水时,散水的宽度应比房檐挑出的宽度大100200mm,散水外侧应比室外地面高出50mm,散水坡度为4%。
