《工程施工测量施工方案.docx》由会员分享,可在线阅读,更多相关《工程施工测量施工方案.docx(3页珍藏版)》请在第壹文秘上搜索。

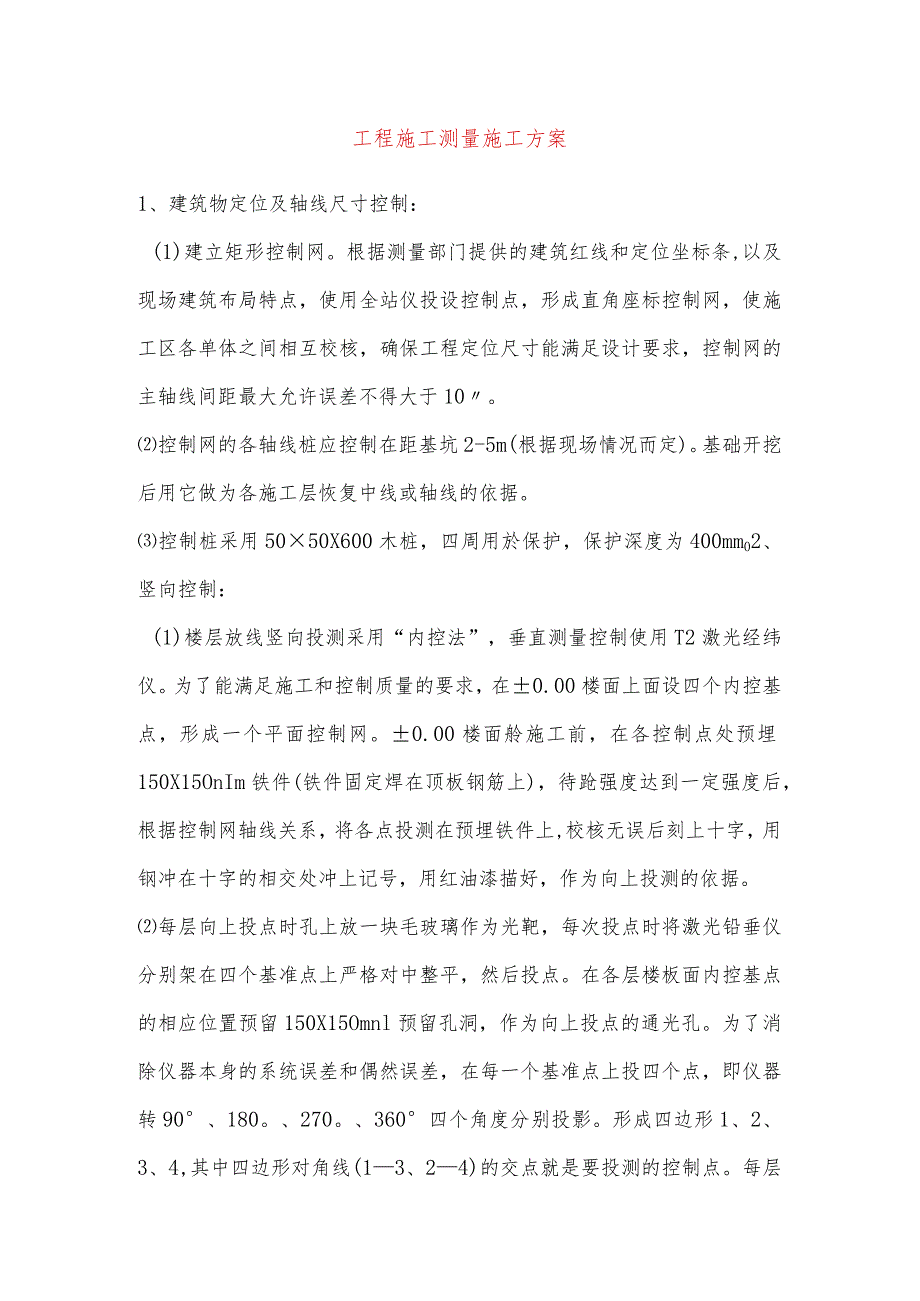

1、工程施工测量施工方案1、建筑物定位及轴线尺寸控制:(1)建立矩形控制网。根据测量部门提供的建筑红线和定位坐标条,以及现场建筑布局特点,使用全站仪投设控制点,形成直角座标控制网,使施工区各单体之间相互校核,确保工程定位尺寸能满足设计要求,控制网的主轴线间距最大允许误差不得大于10。控制网的各轴线桩应控制在距基坑2-5m(根据现场情况而定)。基础开挖后用它做为各施工层恢复中线或轴线的依据。控制桩采用5050X600木桩,四周用於保护,保护深度为400mm02、竖向控制:(1)楼层放线竖向投测采用“内控法”,垂直测量控制使用T2激光经纬仪。为了能满足施工和控制质量的要求,在0.00楼面上面设四个内控
2、基点,形成一个平面控制网。0.00楼面舲施工前,在各控制点处预埋150X15OnIm铁件(铁件固定焊在顶板钢筋上),待跄强度达到一定强度后,根据控制网轴线关系,将各点投测在预埋铁件上,校核无误后刻上十字,用钢冲在十字的相交处冲上记号,用红油漆描好,作为向上投测的依据。每层向上投点时孔上放一块毛玻璃作为光靶,每次投点时将激光铅垂仪分别架在四个基准点上严格对中整平,然后投点。在各层楼板面内控基点的相应位置预留150X15Omnl预留孔洞,作为向上投点的通光孔。为了消除仪器本身的系统误差和偶然误差,在每一个基准点上投四个点,即仪器转90、180。、270。、360四个角度分别投影。形成四边形1、2、

3、3、4,其中四边形对角线(13、24)的交点就是要投测的控制点。每层控制点投到施工层后用仪器,钢尺进行检验,闭合后方可放线施工。3、标高控制:现场建立统一的水准网点,水准网点应根据建设单位(业主)提供的水准点进行引测。(2)0.OOO以上主体施工时,根据所建立的水准网点,在首层柱上测出0.OOO或+0.50Om标高线,作为各层施工标高向上传递的依据,用50m钢卷尺配15Kg拉力器向上传递标高,每施工一层,在柱竖筋上抄+0.50Om标高的控制线,各层的标高控制线均应由首层柱的土O.OOOO或+0.500m标高线向上直接量取。标高误差在层高控制应不超过3mm,全高控制应不超过20mm观测点做法参见

4、下图:20O500cm5。Z、YCs、80.30080。/00观测点做法4、沉降观测的控制:(1)建筑物的沉降观测依据建筑物附近已建立的水准网点进行观测。水准网点由三个水准点组成,采用现浇舲桩按规范要求埋设,以便相互校核,防止其本身产生变形。水准点必须稳定坚固,定期进行高程检查,以保证沉降观测成果的正确性Q(2)沉降观测应做到“四定”,即固定人员观测和整理资料;固定测量仪器及锢钢尺;固定使用水准点;固定测量方法和测量线路。(3)沉降观测点应按设计要求及时埋设,0.OOo以上每施工完一层,观测一次,主体封顶后,第一年每三个月观测一次,第二年每六个月观测一次,第三年开始每年观测一次,直至建筑物的沉降稳定为止。(4)沉降观测应由资质的单位观测。
