建筑外墙抹灰施工专项方案.docx

上传人:p** 文档编号:606052 上传时间:2023-12-01 格式:DOCX 页数:13 大小:25.26KB
下载 相关 举报
建筑外墙抹灰施工专项方案.docx_第1页
第1页 / 共13页
建筑外墙抹灰施工专项方案.docx_第2页
第2页 / 共13页
建筑外墙抹灰施工专项方案.docx_第3页
第3页 / 共13页
建筑外墙抹灰施工专项方案.docx_第4页
第4页 / 共13页
建筑外墙抹灰施工专项方案.docx_第5页
第5页 / 共13页
建筑外墙抹灰施工专项方案.docx_第6页
第6页 / 共13页
建筑外墙抹灰施工专项方案.docx_第7页
第7页 / 共13页
建筑外墙抹灰施工专项方案.docx_第8页
第8页 / 共13页
建筑外墙抹灰施工专项方案.docx_第9页
第9页 / 共13页
建筑外墙抹灰施工专项方案.docx_第10页
第10页 / 共13页
亲,该文档总共13页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《建筑外墙抹灰施工专项方案.docx》由会员分享,可在线阅读,更多相关《建筑外墙抹灰施工专项方案.docx(13页珍藏版)》请在第壹文秘上搜索。

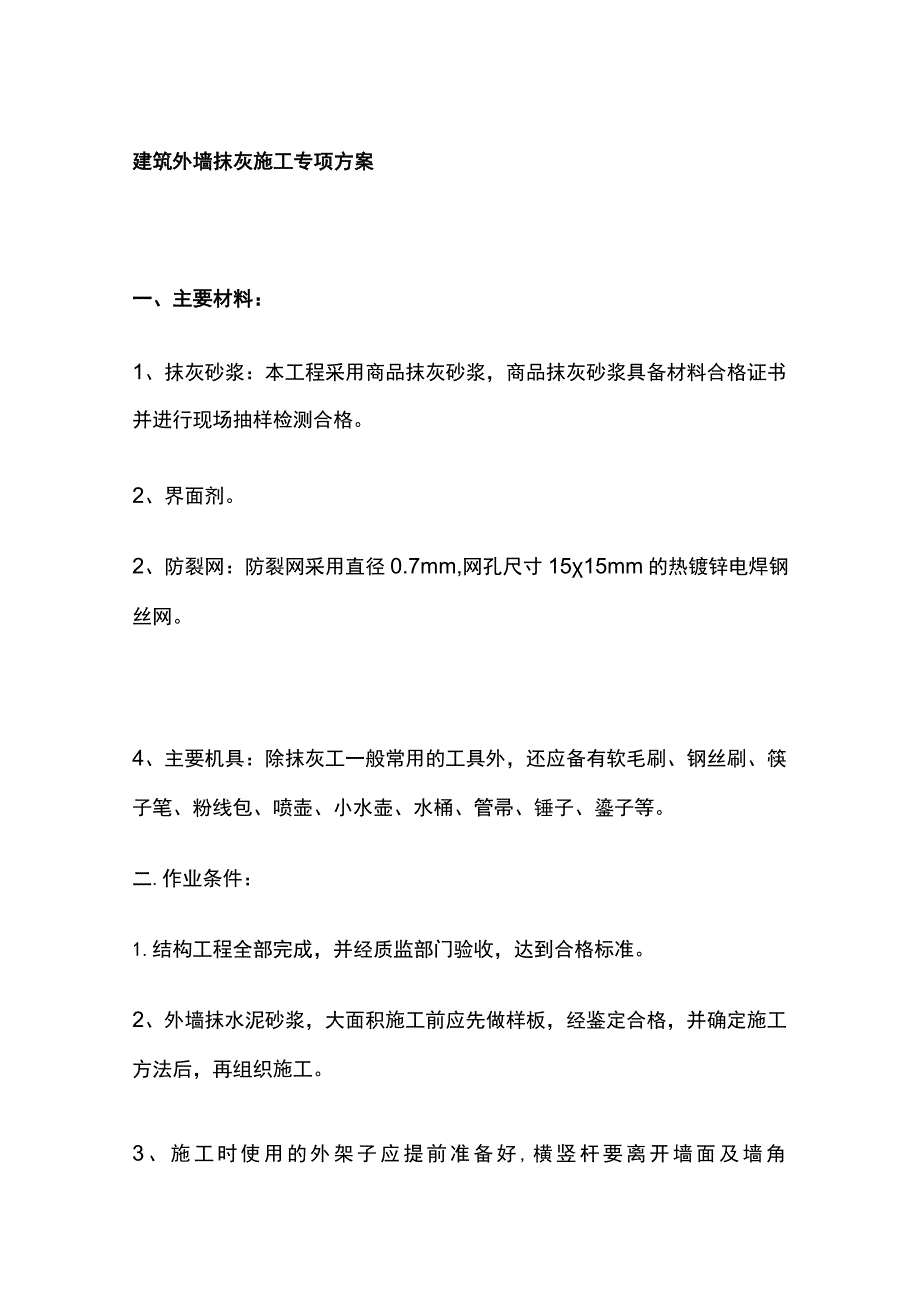

1、建筑外墙抹灰施工专项方案一、主要材料:1、抹灰砂浆:本工程采用商品抹灰砂浆,商品抹灰砂浆具备材料合格证书并进行现场抽样检测合格。2、界面剂。2、防裂网:防裂网采用直径0.7mm,网孔尺寸1515mm的热镀锌电焊钢丝网。4、主要机具:除抹灰工一般常用的工具外,还应备有软毛刷、钢丝刷、筷子笔、粉线包、喷壶、小水壶、水桶、管帚、锤子、鎏子等。二.作业条件:1.结构工程全部完成,并经质监部门验收,达到合格标准。2、外墙抹水泥砂浆,大面积施工前应先做样板,经鉴定合格,并确定施工方法后,再组织施工。3、施工时使用的外架子应提前准备好,横竖杆要离开墙面及墙角200250mm,以利操作。为减少抹灰接槎保证抹灰

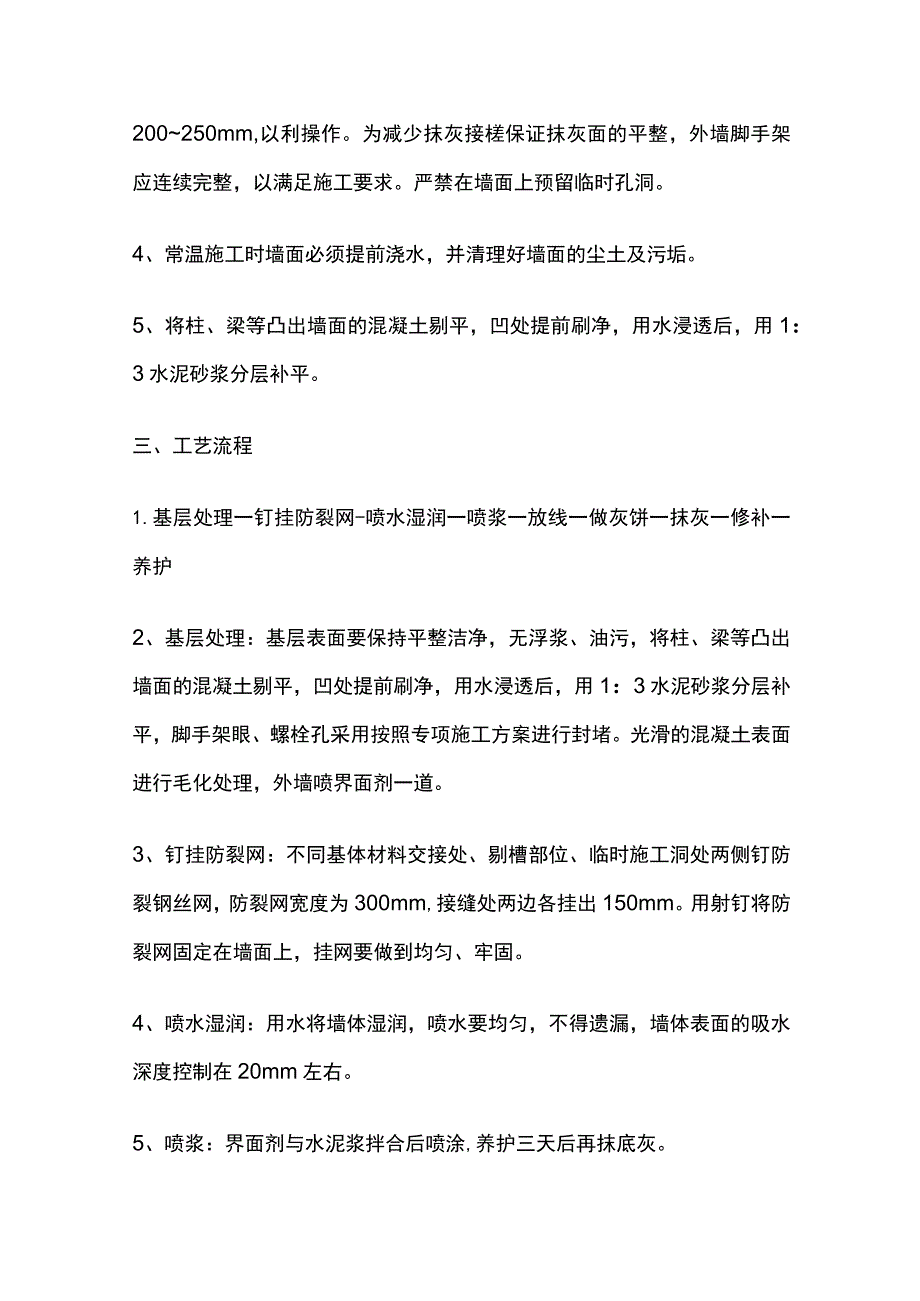

2、面的平整,外墙脚手架应连续完整,以满足施工要求。严禁在墙面上预留临时孔洞。4、常温施工时墙面必须提前浇水,并清理好墙面的尘土及污垢。5、将柱、梁等凸出墙面的混凝土剔平,凹处提前刷净,用水浸透后,用1:3水泥砂浆分层补平。三、工艺流程1.基层处理一钉挂防裂网-喷水湿润一喷浆一放线一做灰饼一抹灰一修补一养护2、基层处理:基层表面要保持平整洁净,无浮浆、油污,将柱、梁等凸出墙面的混凝土剔平,凹处提前刷净,用水浸透后,用1:3水泥砂浆分层补平,脚手架眼、螺栓孔采用按照专项施工方案进行封堵。光滑的混凝土表面进行毛化处理,外墙喷界面剂一道。3、钉挂防裂网:不同基体材料交接处、剔槽部位、临时施工洞处两侧钉防

3、裂钢丝网,防裂网宽度为300mm,接缝处两边各挂出150mm。用射钉将防裂网固定在墙面上,挂网要做到均匀、牢固。4、喷水湿润:用水将墙体湿润,喷水要均匀,不得遗漏,墙体表面的吸水深度控制在20mm左右。5、喷浆:界面剂与水泥浆拌合后喷涂,养护三天后再抹底灰。6、用大线坠从顶层开始在大角两侧、门窗洞口两侧、阳台两侧吊出垂直线进行放线,同时在窗口上下悬挂水平通线用于控制水平方向抹灰。7、根据所放垂线和水平线在墙面上抹灰饼,确定抹灰厚度。抹灰饼的砂浆材料、配合比同基层抹灰的砂浆配合比。8、基层抹灰要在界面剂达到一定强度后,开始用1:2.5水泥砂浆打底扫毛,底灰应分层涂抹,每层厚度不应大于IOmm,必

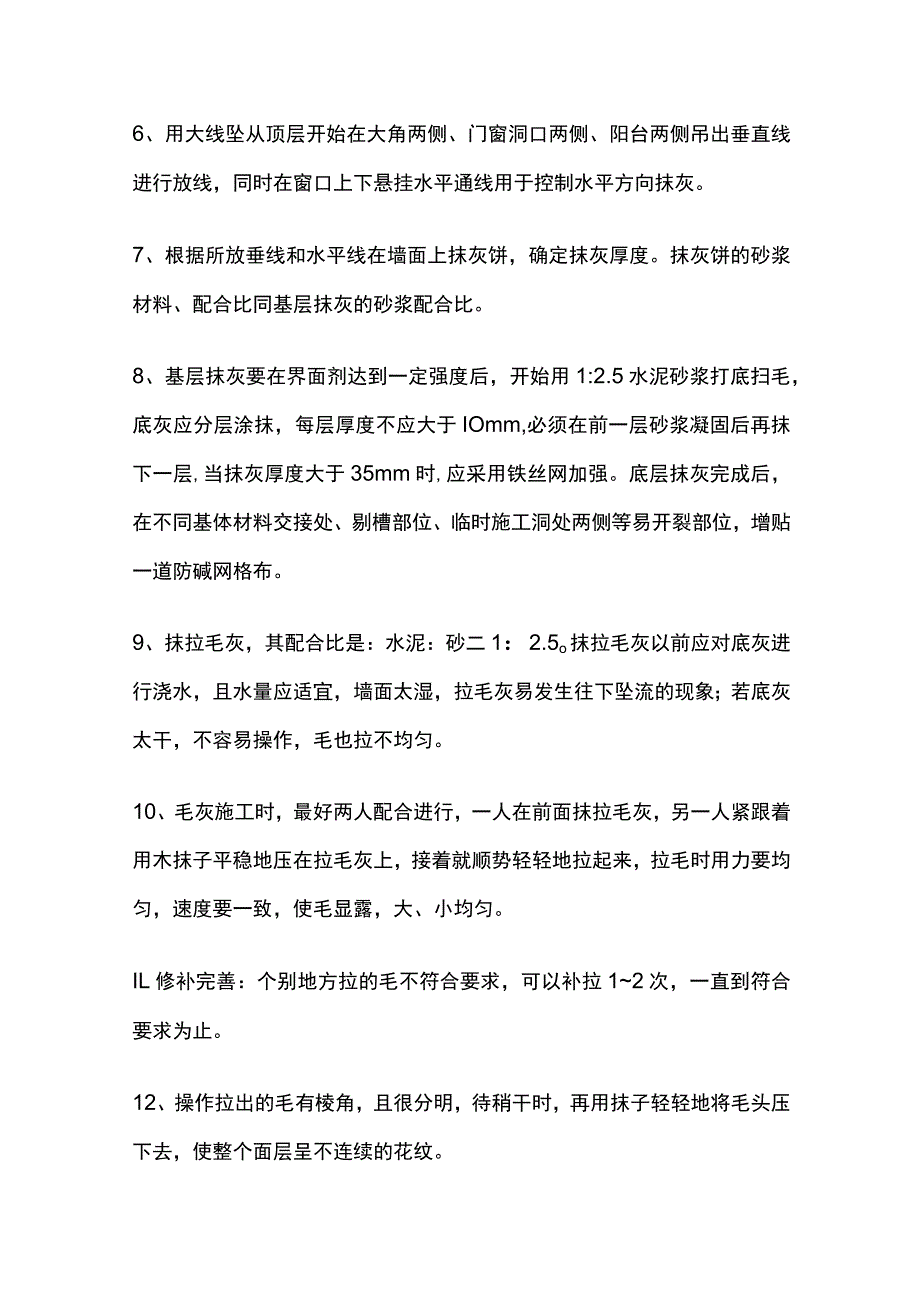

4、须在前一层砂浆凝固后再抹下一层,当抹灰厚度大于35mm时,应采用铁丝网加强。底层抹灰完成后,在不同基体材料交接处、剔槽部位、临时施工洞处两侧等易开裂部位,增贴一道防碱网格布。9、抹拉毛灰,其配合比是:水泥:砂二1:2.5o抹拉毛灰以前应对底灰进行浇水,且水量应适宜,墙面太湿,拉毛灰易发生往下坠流的现象;若底灰太干,不容易操作,毛也拉不均匀。10、毛灰施工时,最好两人配合进行,一人在前面抹拉毛灰,另一人紧跟着用木抹子平稳地压在拉毛灰上,接着就顺势轻轻地拉起来,拉毛时用力要均匀,速度要一致,使毛显露,大、小均匀。IL修补完善:个别地方拉的毛不符合要求,可以补拉12次,一直到符合要求为止。12、操作

5、拉出的毛有棱角,且很分明,待稍干时,再用抹子轻轻地将毛头压下去,使整个面层呈不连续的花纹。13、抹灰的施工程序:从上往下打底,底层砂浆抹完后,再从上往下抹面层砂浆。应注意在抹面层灰以前,应先检查底层砂浆有无空、裂现象,如有空裂,应剔凿返修后再抹面层灰;另外应注意底层砂浆上的尘土、污垢等应先清净,浇水湿润后,方可进行面层抹灰。14、滴水线:在檐口、窗台、窗眉、雨篷、阳台、压顶和突出腰线等部位,上面应做出流水坡度,下面应做滴水线。流水坡度及滴水线距外表面不应小于40mm,滴水线(又称鹰嘴)应保证其坡向正确。15、外墙洞口侧边按照上述方法进行抹灰处理。16、养护:水泥砂浆抹灰层应浇水养护。四、质量标

6、准1.保证项目:抹灰所用材料的品种、质量必须符合设计要求,抹灰前基层表面的尘土污垢等应清楚干净,并浇水湿润。各抹灰层之间,及抹灰层与基体之间必须粘结牢固,无脱层、空鼓,面层无爆灰和裂缝(风裂除外)等缺陷。2、基本项目:抹灰表面应光滑、洁净、接槎平整、美观。有排水要求的部位应做滴水线。滴水线应整齐顺直,内高夕M氏允许偏差及检测方法见下表:五、应注意的质量问题1.空鼓、开裂和烂根:由于抹灰前基层底部清理不干净或不彻底,抹灰前不浇水,每层灰抹得太厚,跟得太紧;加气混凝土块表面没清扫,不浇水就喷浆。抹灰后不养护。为解决好空鼓、开裂的质量问题,应从三方面下手解决:第一施工前的基层清理和浇水;第二施工操作

7、时分层压实应认真,不马虎;第三施工后及时浇水养护,并注意操作地点的洁净。2、滴水线不符合要求:不按规范规定留置滴水线,窗台、挑沿及檐口下边应按规范规定留滴水线。滴水线应做到整齐美观。3、窗台吃口:同一层的窗台标高不一致,为保证外饰面抹灰线条的横平竖直需拉通线找规矩,故造成窗台吃口,影响使用。首先要求结构施工时标高要正确,考虑好抹灰层厚度,并应注意窗台上表面抹灰应伸入框内IOmm,并应勾成小圆角,上口应找好流水坡度。4、面层接槎不平、颜色不一致:槎子甩得不规矩,留槎不平,故接槎时难找平。注意接槎应避免在块中,应留置在不显眼的地方;施工前基层浇水要透,便于操作,避免压活困难将表面压黑,造成颜色不均

8、。六、施工管理措施墙面抹灰的质量通病及原因分析、防治措施1、裂纹原因分析:墙面抹灰裂纹的主要原因是施工人员未按有关规定、规程进行操作造成的。主要包括:(1)抹灰前的基层处理不彻底;(2)基层未提前洒水润透;(3)混凝土表面未做凿毛处理或凿毛不规范;(4)砌块表面处理不规范;(5)砂浆配合比控制不严;(6)脚手架眼、接线盒、电线管处砂浆不饱满;(7)底层找平层一次成活,抹灰太厚或太薄;(8)抹灰后没有跟上洒水养护;(9)使用隔夜灰等。2、裂纹防治措施:严格按施工规范及操作规程进行施工是防止内墙抹灰裂纹的根本措施。针对以上分析,应严格按以下几个方面的要求进行施工:3、基层处理抹灰前应认真清除基层上

9、的油污、灰渣、浮尘,油污,可用10%的烧碱溶液清洗,清除后用清水冲刷干净,4、基层砖墙应提前润透准备抹灰的墙面,应提前2d洒水湿润,湿润深度宜为10-2Omm,杜绝随湿润抹灰或完全不湿润就抹灰的现象;5、基层甩毛水泥细砂浆内掺水泥用量15%-20%的108胶拌和成梅糊状,用扫帚胶浆均匀地甩在基层表面上,厚度控制在2-4mm,表面成麻点、密实、无气孔待收水后即可进行洒水养护,保持潮湿4-5d后方可进行抹灰;6、不同材料之间接缝的处理框架柱、框架梁与墙体接缝应增钉钢丝网搭缝宽度每边不少于150mmo不同材质交接处挂钢丝网7、砂浆所用抹灰砂浆为预拌砂浆,严格控制进场的材料是否合格。石灰膏应细腻洁白,

10、不得含有未熟化颗粒,已冻结、干裂风化的石灰膏不能使用;砂子必须用洁净的中砂,砂在使用时应过筛,泥土粉末含量不得超过3%8、脚手架眼、接线盒、电线管等部位的处理在基层处理时,必须将脚手架眼睹塞严实,在基层处理时,必须将脚手架眼睹塞严实,砖缝内必须坐浆,四周用砂浆嵌填饱满;电线管开槽宽度应大于或等于20mm+D(D为电线管外径),深度应大于或等于25mm+D,布管时应先将槽内湿润,清除浮渣,槽内垫1:3水泥砂浆,电线管局中,底部及两侧均有10mm厚的砂浆,电线管用钢钉固定,钉距不大于500mm;门窗框与墙交接处应用1:3水泥砂浆嵌填密实。以上处理均应及时养护,防止干燥产生空鼓裂纹。9、抹灰操作抹灰

11、前必须先找好规矩,即四角找方,并在四角及顶棚抹灰饼。厚度大于Iomm时,抹灰时必须按两遍成活的要求施工。(1)抹底灰:抹灰厚度约5-7mm,要求与基层粘结牢固,赶压密实,表面呈鱼鳞状,大体找平。(2)抹面层:待找平层灰已收水,即4-5H后抹面层,抹面层灰压光不少于2遍,要求平整、光滑,线角顺直清晰。10、养护抹灰完成后,应加强养护,防止抹灰层干燥过快产生龟裂,养护应在抹灰层表面已硬化时开始,一般在抹完2-3D后进行养护时间不少于5D,尤其应重视门窗洞口周围、顶棚及阳光直射部位的养护。11、隔夜灰隔夜灰包括已硬结的灰浆,不论抹什么墙都严禁使用。对打扫下来的灰浆严禁过筛后化砂使用。12、裂纹修补措

12、施(1)当抹灰层出现空鼓或裂缝需要修补时,应沿超出空鼓、裂缝边缘50mm左右位置锯开抹灰层,人工凿除空鼓裂缝部位砂浆块,清除残留渣粉并对抹灰层砂浆的切割面进行毛化处理(凿毛)并清理干净;(2)修补找平用砂浆宜与大面积抹灰所用砂浆配比相当,其强度等级不得比大面积抹灰砂浆过高或过低。抹底灰前,先将墙体基层浇水湿润,然后刷一层掺有环保胶水的素水泥浆再抹底子灰,底子灰以1:3水泥砂浆为宜,每遍抹灰厚度控制在7mm左右,不宜过厚,抹完后将表面搓毛;第二天再抹面层,面层配比以125水泥砂浆为宜,表面原浆压实,禁止用洒干水泥收面或涂刷水泥浆。抹完灰后对修补部位应设专人洒水养护,养护时不得污染或损坏四周已刮完

13、腻子的部位。养护一周后再进行复查,确认没有空鼓裂缝才能进行下道工序施工。刮腻子前在抹灰基层涂刷一遍环保胶水,不得涂刷清漆。修补后的抹灰层与原抹灰层交接部位贴纸带,以防止裂隙发生和扩展,影响到面层。修补后的抹灰层部位粘贴网格布,与原未空裂的部位搭接,搭接宽度不小于15Omm七、安全保证措施1.项目经理始终要贯彻”以人为本,坚持安全发展,坚持安全第一、预防为主、综合治理”的安全生产工作方针,认真执行国务院、建设部、合肥市关于建筑施工企业安全生产管理的各项规定,把安全生产工作纳入施工组织设计和施工管理计划,使安全生产工作与生产任务紧密结合,保证职工在生产过程中的安全与健康,严防各类事故发生,以安全促

14、生产。2、安全生产管理,要针对装修阶段的特点,关键是立体交叉作业的工作安排和安全防护,定期检查,认真整改,杜绝死亡事故,轻伤事故控制在零以内。3、装修期间作业面增多,人员增多。各级施工主要负责人签订安全生产责任状;工长再与分包队伍签订安全生产责任状。使安全生产工作责任到人,落实到人,层层负责。4、在组织施工中,现场安全员实行“巡检制度“和“值班制度”即只要工程施工不停工,就必须保证有安全员、各级管理人员领导在现场值班,不得擅自离岗,以防事故发生。5、严格按照施工现场安全防护的施工方案和技术措施作业。在执行中发现问题应及时向有关部门汇报。更改方案和措施时,应经原设计方案的主管部门领导审批签字后实

15、施,否则任可人不得擅自更改方案和措施。6、严格执行安全生产技术交底制度,安全技术交底主要分为书面形式和口头形式两种。施工员、安全员必须按施工进度分专业进行书面安全技术交底,并在日常检查中随时进行口头安全技术交底。书面安全技术交底必须具有针对性并有交底人与被交底人的签字;口头安全技术交底要求交底人完后做好记录。7、严格执行安全生产检查制度,由项目经理每半月组织一次由安全生产负责人参加的联合检查,主要针对现场文明施工的全部内容进行检查,并根据检查结果情况按“施工现场检查记录表”评比打分。对检查中所发现的事故的隐患问题和违章现象,向存在隐患的单位开出”隐患问题通知单”。各施工单位在收到“隐患问题通知

16、单”后,应根据具体情况,定时间,定人,定措施予以解决。现场安全员监督核查问题的解决、落实情况。若发现重大隐患问题,应下达停工令,待隐患问题排除,并经检查验收批准后方可施工。8、机械设备、临时设施和各类脚手架等防护设施,在安装完成后应请项目部安全负责人和项目部等相关部门验收合格后且签署验收单,方可使用。未经过验收和验收不合格的防护设施严禁使用。9、安全防护要求:认真执行有关的规定和制度。做好”三宝、四口、五临边”的防护工作,减少五大伤害事故的发生。10、安全网、护栏设置:做好洞口的防护工作,L5mX1.5m以上的孔洞四周设两道护身栏杆,中间支挂水平安全网,电梯门口要装好安全防护门,楼梯踏步及休息平台设两道牢固护栏杆。楼板上大

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
