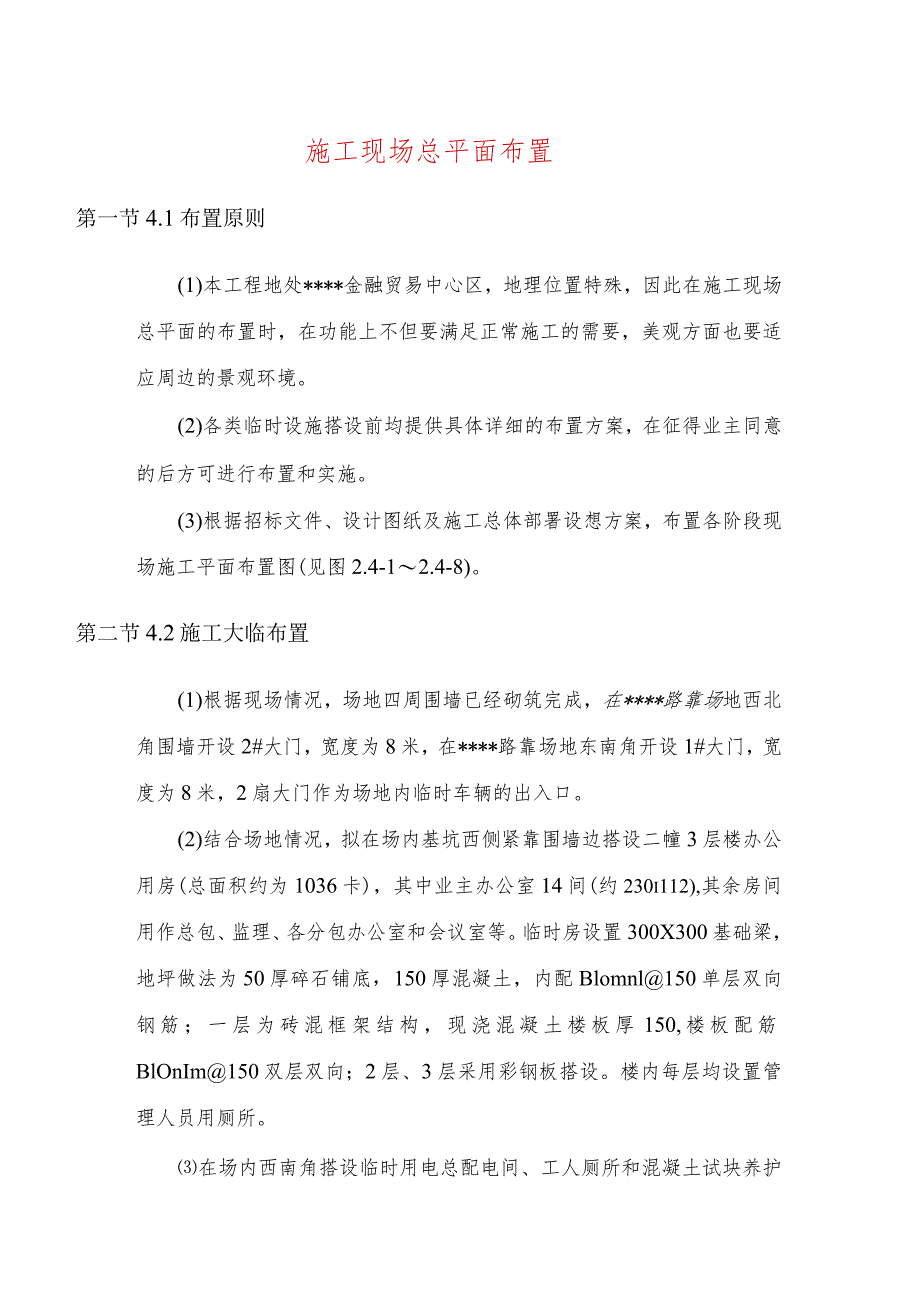

《施工现场总平面布置.docx》由会员分享,可在线阅读,更多相关《施工现场总平面布置.docx(6页珍藏版)》请在第壹文秘上搜索。

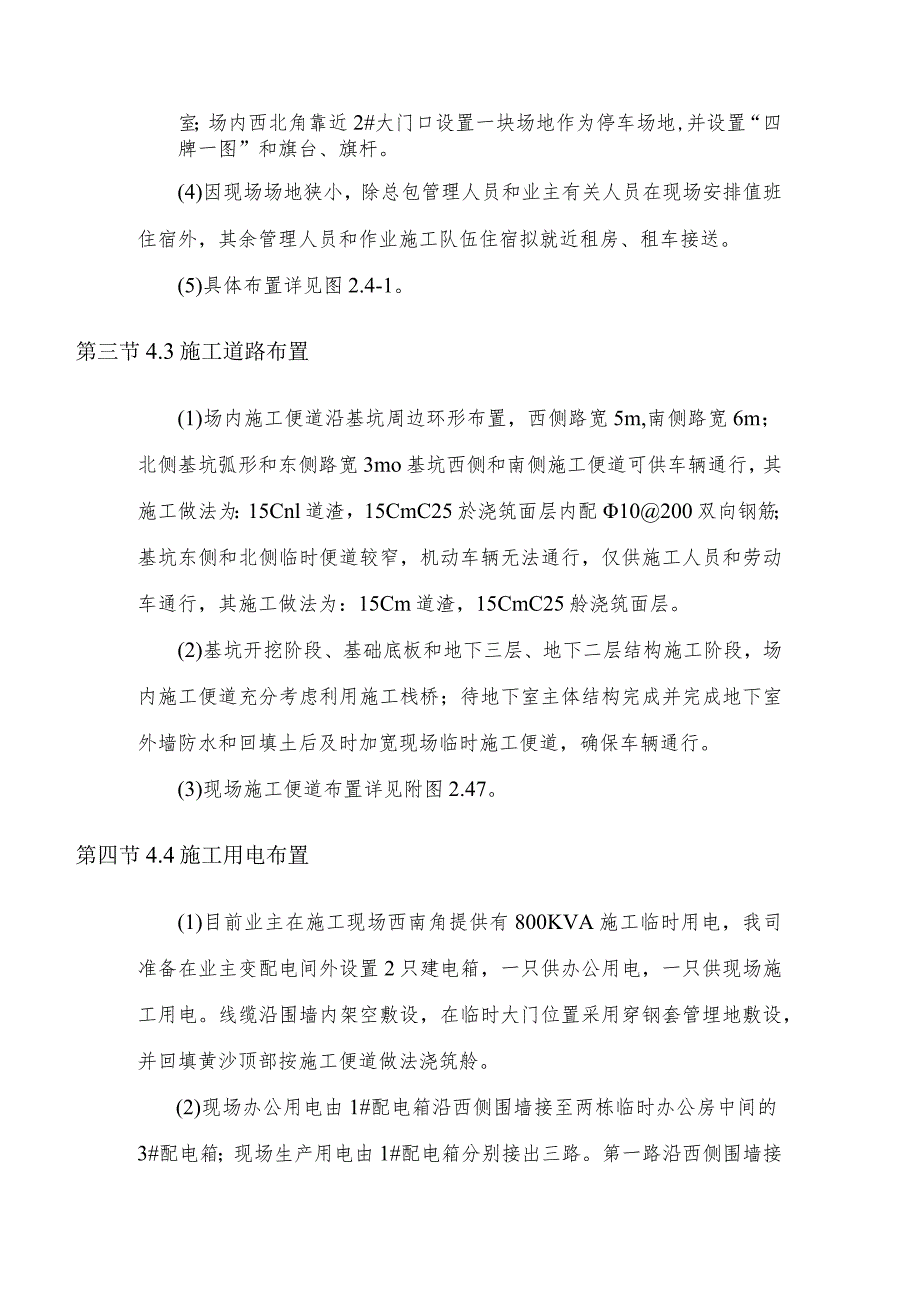

1、施工现场总平面布置第一节4.1布置原则(1)本工程地处*金融贸易中心区,地理位置特殊,因此在施工现场总平面的布置时,在功能上不但要满足正常施工的需要,美观方面也要适应周边的景观环境。(2)各类临时设施搭设前均提供具体详细的布置方案,在征得业主同意的后方可进行布置和实施。(3)根据招标文件、设计图纸及施工总体部署设想方案,布置各阶段现场施工平面布置图(见图2.4-12.4-8)。第二节4.2施工大临布置(1)根据现场情况,场地四周围墙已经砌筑完成,在*路靠场地西北角围墙开设2#大门,宽度为8米,在*路靠场地东南角开设1#大门,宽度为8米,2扇大门作为场地内临时车辆的出入口。(2)结合场地情况,拟
2、在场内基坑西侧紧靠围墙边搭设二幢3层楼办公用房(总面积约为1036卡),其中业主办公室14间(约230i112),其余房间用作总包、监理、各分包办公室和会议室等。临时房设置300X300基础梁,地坪做法为50厚碎石铺底,150厚混凝土,内配Blomnl150单层双向钢筋;一层为砖混框架结构,现浇混凝土楼板厚150,楼板配筋BlOnIm150双层双向;2层、3层采用彩钢板搭设。楼内每层均设置管理人员用厕所。在场内西南角搭设临时用电总配电间、工人厕所和混凝土试块养护室;场内西北角靠近2#大门口设置一块场地作为停车场地,并设置“四牌一图”和旗台、旗杆。(4)因现场场地狭小,除总包管理人员和业主有关人
3、员在现场安排值班住宿外,其余管理人员和作业施工队伍住宿拟就近租房、租车接送。(5)具体布置详见图2.4-1。第三节4.3施工道路布置(1)场内施工便道沿基坑周边环形布置,西侧路宽5m,南侧路宽6m;北侧基坑弧形和东侧路宽3mo基坑西侧和南侧施工便道可供车辆通行,其施工做法为:15Cnl道渣,15CmC25於浇筑面层内配10200双向钢筋;基坑东侧和北侧临时便道较窄,机动车辆无法通行,仅供施工人员和劳动车通行,其施工做法为:15Cm道渣,15CmC25舲浇筑面层。(2)基坑开挖阶段、基础底板和地下三层、地下二层结构施工阶段,场内施工便道充分考虑利用施工栈桥;待地下室主体结构完成并完成地下室外墙防
4、水和回填土后及时加宽现场临时施工便道,确保车辆通行。(3)现场施工便道布置详见附图2.47。第四节4.4施工用电布置(1)目前业主在施工现场西南角提供有800KVA施工临时用电,我司准备在业主变配电间外设置2只建电箱,一只供办公用电,一只供现场施工用电。线缆沿围墙内架空敷设,在临时大门位置采用穿钢套管埋地敷设,并回填黄沙顶部按施工便道做法浇筑舲。(2)现场办公用电由1#配电箱沿西侧围墙接至两栋临时办公房中间的3#配电箱;现场生产用电由1#配电箱分别接出三路。第一路沿西侧围墙接至1#施工电梯和1#塔吊;第二路沿南侧围墙接至2#施工电梯和2#塔吊;第三路沿西侧围墙经堆场、加工场穿过1#大门沿东侧围

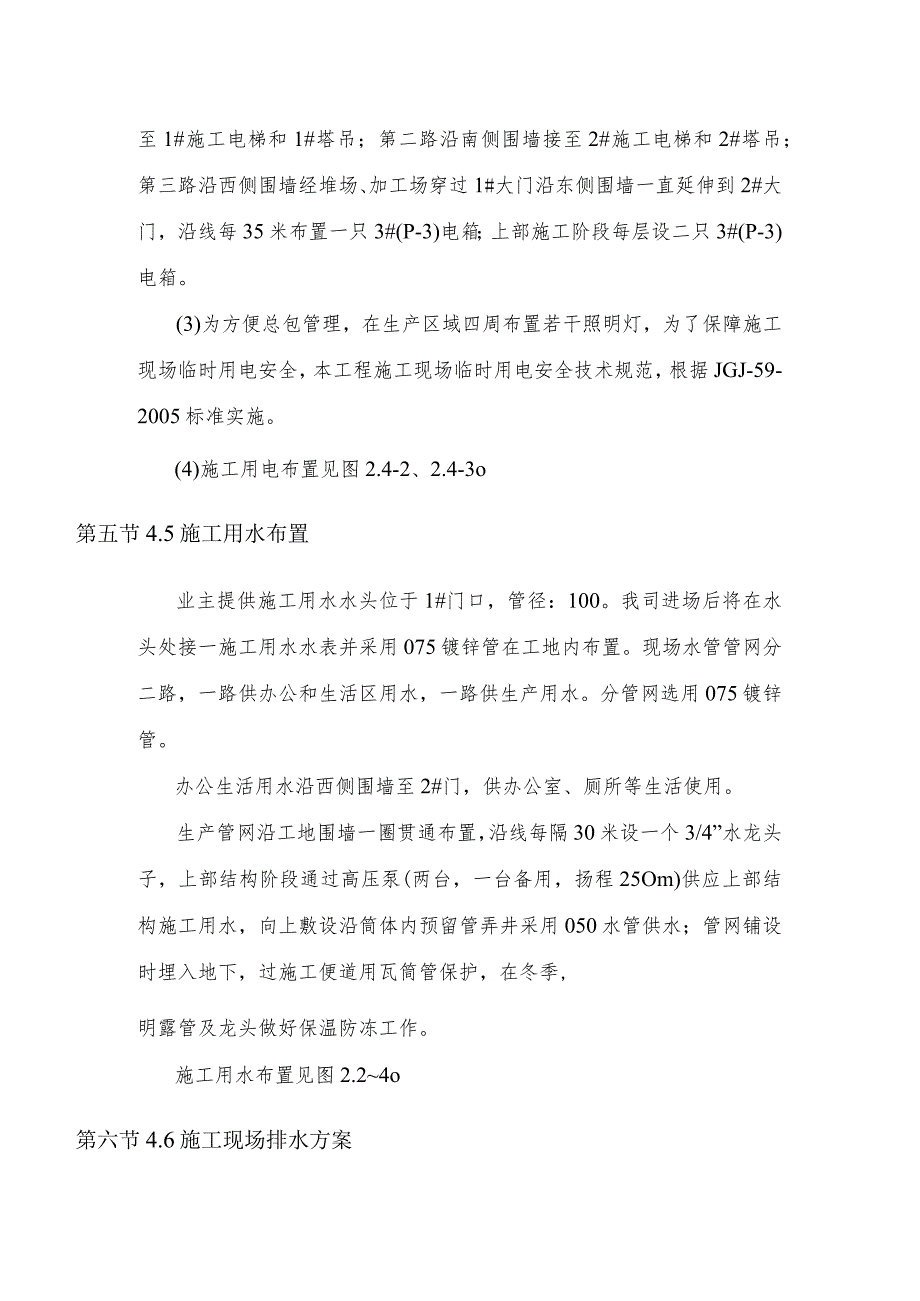

5、墙一直延伸到2#大门,沿线每35米布置一只3#(P-3)电箱;上部施工阶段每层设二只3#(P-3)电箱。(3)为方便总包管理,在生产区域四周布置若干照明灯,为了保障施工现场临时用电安全,本工程施工现场临时用电安全技术规范,根据JGJ-59-2005标准实施。(4)施工用电布置见图2.4-2、2.4-3o第五节4.5施工用水布置业主提供施工用水水头位于1#门口,管径:100。我司进场后将在水头处接一施工用水水表并采用075镀锌管在工地内布置。现场水管管网分二路,一路供办公和生活区用水,一路供生产用水。分管网选用075镀锌管。办公生活用水沿西侧围墙至2#门,供办公室、厕所等生活使用。生产管网沿工地
6、围墙一圈贯通布置,沿线每隔30米设一个3/4”水龙头子,上部结构阶段通过高压泵(两台,一台备用,扬程25Om)供应上部结构施工用水,向上敷设沿筒体内预留管弄井采用050水管供水;管网铺设时埋入地下,过施工便道用瓦筒管保护,在冬季,明露管及龙头做好保温防冻工作。施工用水布置见图2.24o第六节4.6施工现场排水方案沿工地一圈设排水沟(排水沟宽为30OnInl,深为400mm),西面沿办公用房走廊下设置,北、东、南面沿围墙设置,并与总出口处排水沟系统相连,排水沟采用标准砖砌筑,上设钢筋盖板(钢筋盖板采用20m钢筋制作)。在城市排水管网接口处及大门旁设沉淀池(沉淀池尺寸为10002500X1500,
7、三仓,盖板采用12#槽钢制作),经沉淀池后排入市政污水管网。工地厕所设化粪池,与环卫部门签订协议,定期抽粪。第七节4.7施工消防布置上部结构消防用水布置一路050水管,与高压水泵接通,沿大楼简体内预留管弄井垂直向上敷设,两层设置050消防栓,并设置消防带,专人看护。按标准化工地的要求,在各个消防关键部位如木工棚、危险品仓库等,安放一定数量的灭火器,定人照管,定期更换灭火剂,保证灭火器完好。第八节4.8安全通道及安全设施外墙落地脚手外侧满挂密网做为安全防护。脚手架与楼层面空隙每二层设置一道隔离网,二层采用九夹板设置硬隔离。在塔吊回转半径内的施工便道上搭设安全通道,安全通道加双层安全保护。建筑物洞
8、口、临边设置栏杆并用安全密网封闭。对在塔吊回转半径内的临时用房上面搭设双层防坠棚。(详见图2.4-9)第九节4.9材料堆放、加工场布置(一)挖土、支撑施工阶段:(1)在东侧施工便道旁设置两间危险品仓库(2mX2.5mX2间)。(2)在南侧施工便道旁设置堆场,钢筋、周转设备等材料及建筑垃圾堆放于指定地点。(二)底板、地下二、三层施工阶段:在塔吊调运半径范围内的栈桥上设钢筋、周转设备材料和钢结构临时堆放场地(当地下室混凝土浇筑时需清场)。(三)地下一层结构施工阶段:材料堆场考虑堆放在基坑南侧施工便道上。(四)主楼上部结构施工阶段:(1)裙楼地下室顶板上考虑堆放钢结构和钢筋堆场及加工场。(2)在南侧
9、施工便道上设置周转设备材料、钢筋堆场。(五)主楼二结构、安装、幕墙以及装饰施工及裙楼结构施工阶段:(1)在主楼南侧施工便道上设置材料堆场;(2)在主楼外围地下室顶板上设置砌体和装饰材料临时堆场。各阶段堆场布置详见附图2.4-5、2.4-6,2.4-7.2.4-8o第十节4.10场容及现场标准化管理(1)根据施工组织设计要求进行现场平整、疏通交通道路。合理压缩临时设施构筑,以减少费用支出。大门、围墙设置按照公司要求统一设置。(2)现场材料堆场一次布置到位,减少二次搬运,提高劳动生产率。做好现场的材料储存、堆放、中转管理;按平面图布置机械设备;加强对仓库间保安、防火管理。(3)工地实行围墙围设封闭施工。(4)在施工现场,设置“四牌一图”以及安全宣传标语和警告牌。(5)在场地西南角分别设办公区垃圾箱及建筑垃圾箱,办公区垃圾和建筑垃圾分类堆放,并及时清理出场。(6)在现场设置消毒过的饮水筒,及时补充茶水,以保证施工人员的饮水。(7)於浇捣时,碎搅拌车在场内清理干净后方可出场,场内散落的砂浆做到随落随清理。(8)上部结构楼层施工时,每2层设置一移动小便间,定人定时清理。(9)施工现场设置的临时厕所专人负责清扫,环卫所定期清除。
