《施工进度控制计划及施工工期保证措施.docx》由会员分享,可在线阅读,更多相关《施工进度控制计划及施工工期保证措施.docx(3页珍藏版)》请在第壹文秘上搜索。

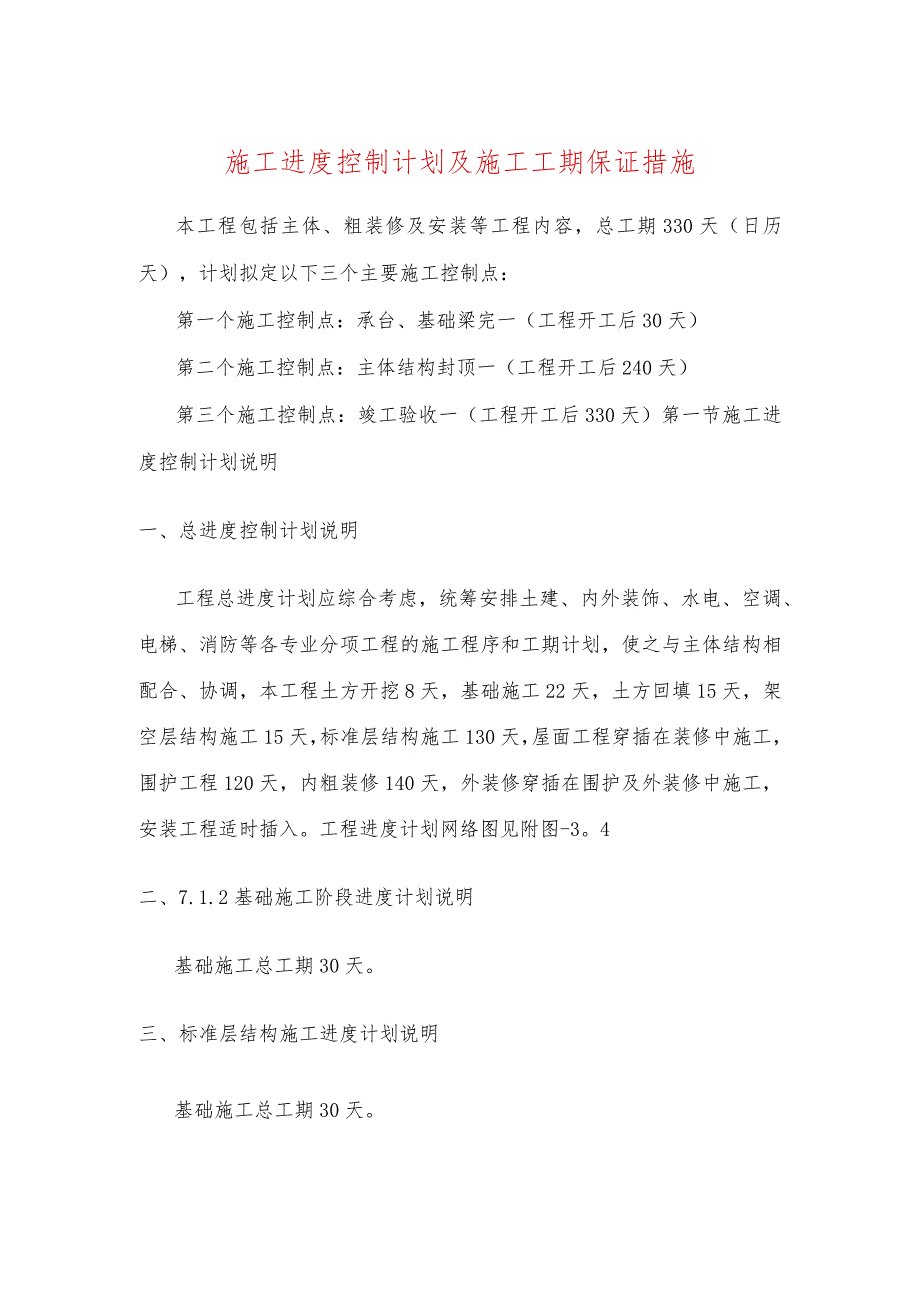

1、施工进度控制计划及施工工期保证措施本工程包括主体、粗装修及安装等工程内容,总工期330天(日历天),计划拟定以下三个主要施工控制点:第一个施工控制点:承台、基础梁完一(工程开工后30天)第二个施工控制点:主体结构封顶一(工程开工后240天)第三个施工控制点:竣工验收一(工程开工后330天)第一节施工进度控制计划说明一、总进度控制计划说明工程总进度计划应综合考虑,统筹安排土建、内外装饰、水电、空调、电梯、消防等各专业分项工程的施工程序和工期计划,使之与主体结构相配合、协调,本工程土方开挖8天,基础施工22天,土方回填15天,架空层结构施工15天,标准层结构施工130天,屋面工程穿插在装修中施工,

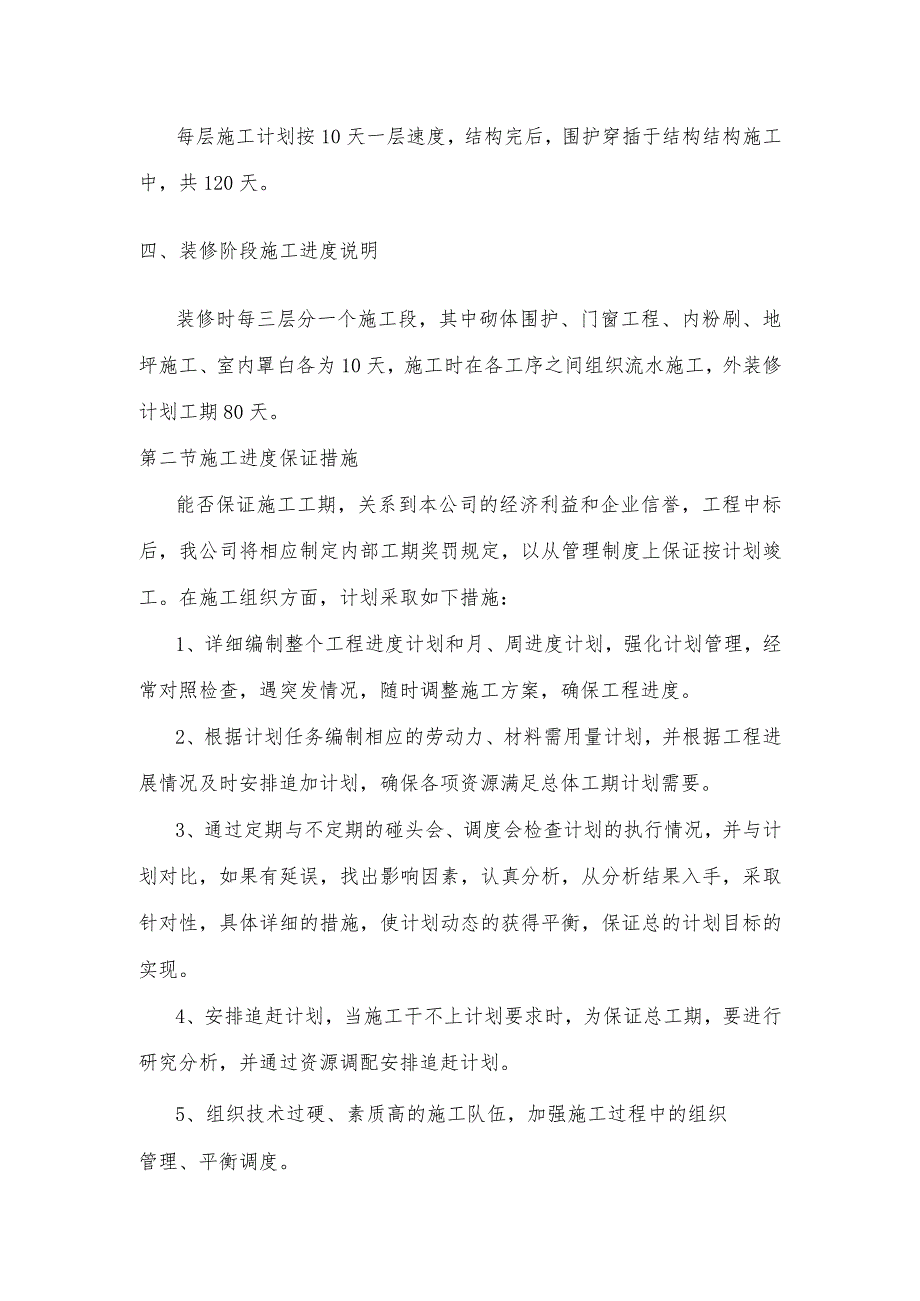

2、围护工程120天,内粗装修140天,外装修穿插在围护及外装修中施工,安装工程适时插入。工程进度计划网络图见附图-3。4二、7.1.2基础施工阶段进度计划说明基础施工总工期30天。三、标准层结构施工进度计划说明基础施工总工期30天。每层施工计划按10天一层速度,结构完后,围护穿插于结构结构施工中,共120天。四、装修阶段施工进度说明装修时每三层分一个施工段,其中砌体围护、门窗工程、内粉刷、地坪施工、室内罩白各为10天,施工时在各工序之间组织流水施工,外装修计划工期80天。第二节施工进度保证措施能否保证施工工期,关系到本公司的经济利益和企业信誉,工程中标后,我公司将相应制定内部工期奖罚规定,以从管

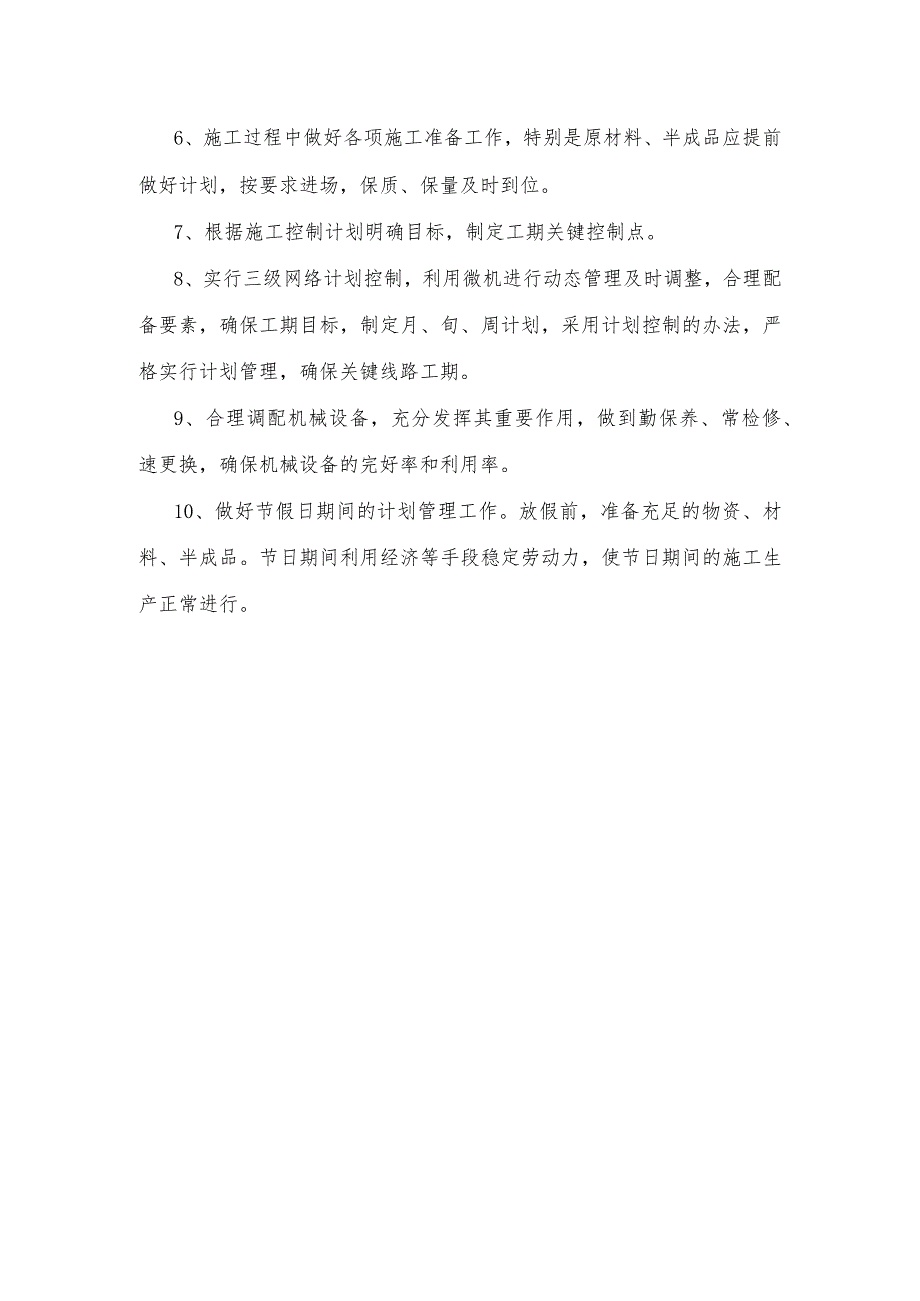

3、理制度上保证按计划竣工。在施工组织方面,计划采取如下措施:1、详细编制整个工程进度计划和月、周进度计划,强化计划管理,经常对照检查,遇突发情况,随时调整施工方案,确保工程进度。2、根据计划任务编制相应的劳动力、材料需用量计划,并根据工程进展情况及时安排追加计划,确保各项资源满足总体工期计划需要。3、通过定期与不定期的碰头会、调度会检查计划的执行情况,并与计划对比,如果有延误,找出影响因素,认真分析,从分析结果入手,采取针对性,具体详细的措施,使计划动态的获得平衡,保证总的计划目标的实现。4、安排追赶计划,当施工干不上计划要求时,为保证总工期,要进行研究分析,并通过资源调配安排追赶计划。5、组织
4、技术过硬、素质高的施工队伍,加强施工过程中的组织管理、平衡调度。6、施工过程中做好各项施工准备工作,特别是原材料、半成品应提前做好计划,按要求进场,保质、保量及时到位。7、根据施工控制计划明确目标,制定工期关键控制点。8、实行三级网络计划控制,利用微机进行动态管理及时调整,合理配备要素,确保工期目标,制定月、旬、周计划,采用计划控制的办法,严格实行计划管理,确保关键线路工期。9、合理调配机械设备,充分发挥其重要作用,做到勤保养、常检修、速更换,确保机械设备的完好率和利用率。10、做好节假日期间的计划管理工作。放假前,准备充足的物资、材料、半成品。节日期间利用经济等手段稳定劳动力,使节日期间的施工生产正常进行。
