《施工降水方案.docx》由会员分享,可在线阅读,更多相关《施工降水方案.docx(4页珍藏版)》请在第壹文秘上搜索。
1、施工降水方案1概述a.根据招标文件对厂区地下水勘测的描述:厂区地下水埋深在9.00-9.50米之间,年变化幅度在1.00-2.00米之间。其各地段勘探期间稳定地下水埋深见下表:建筑地段稳定水位高程(米)稳定水位埋深(米)主厂房地段139.72140.409.009.40冷却塔地段139.84140.329.209.30炉后与脱硫地段139.72140.409.009.30翻车机及输煤桥地段139.80140.059.209.50附属建筑地段139.85140.019.009.50从上表数据结论看,厂区地下水埋藏较深,深基坑开挖9米时应考虑施工降水,降水方法宜采用井点和明排相结合的方法。b.根据
2、200MW级机组施工经验:汽机房基础、锅炉炉架基础、主设备基础一般埋深在-5.OOm(局部埋深一8.00m)。由于厂址地下水位埋置较深(在一9.0m至-9.5m),根据主厂房的基础埋深和地质情况,现将主厂房基坑开挖施工的降排水方案暂按明沟集中排水方法考虑。c.对翻车机室及部分输煤地道施工暂按井点降水与明沟集水井排水相结合的方法考虑。2井点降水措施(用于翻车机室施工)2.1流程及数据收集a.如果遇到地下水较丰富的情况,基坑开挖降水采用管井与明沟排水相结合降低地下水位。其措施如下:1)施工工艺及技术流程:2)所采用的各种数据拟定为:井点管为DN40钢管,井点管间距为1.5m,距基坑边1.2m,井点
3、管长度10.2m,滤管长度1.2m,滤管钻孔直径为15mm,成梅花状布置,开孔率10%15%,滤管外罩25目的尼龙纱网。3)井点管与集水总管(DNlOO钢管)用连接管(DN40胶管连接),胶管内衬螺旋弹簧,集水总管汇集到排水总管(DN300钢管)。最终排水通过离心水泵排入厂区排水系统或厂外泄洪沟。4)具体数据根据实际提供的水文地质及土层渗透系数确定。b.土方开挖集水井井群坑涌水量计算D按均质含水层承压一一潜水非完整井井点系统涌水量计算公式计算基坑总涌水量:Q=1.366K(2H-M)M-h2)lg(l+RrO)式中:Q一基坑总涌水量(m3d)K土壤渗透系数(md)H潜水含水层厚度(m)M一承压

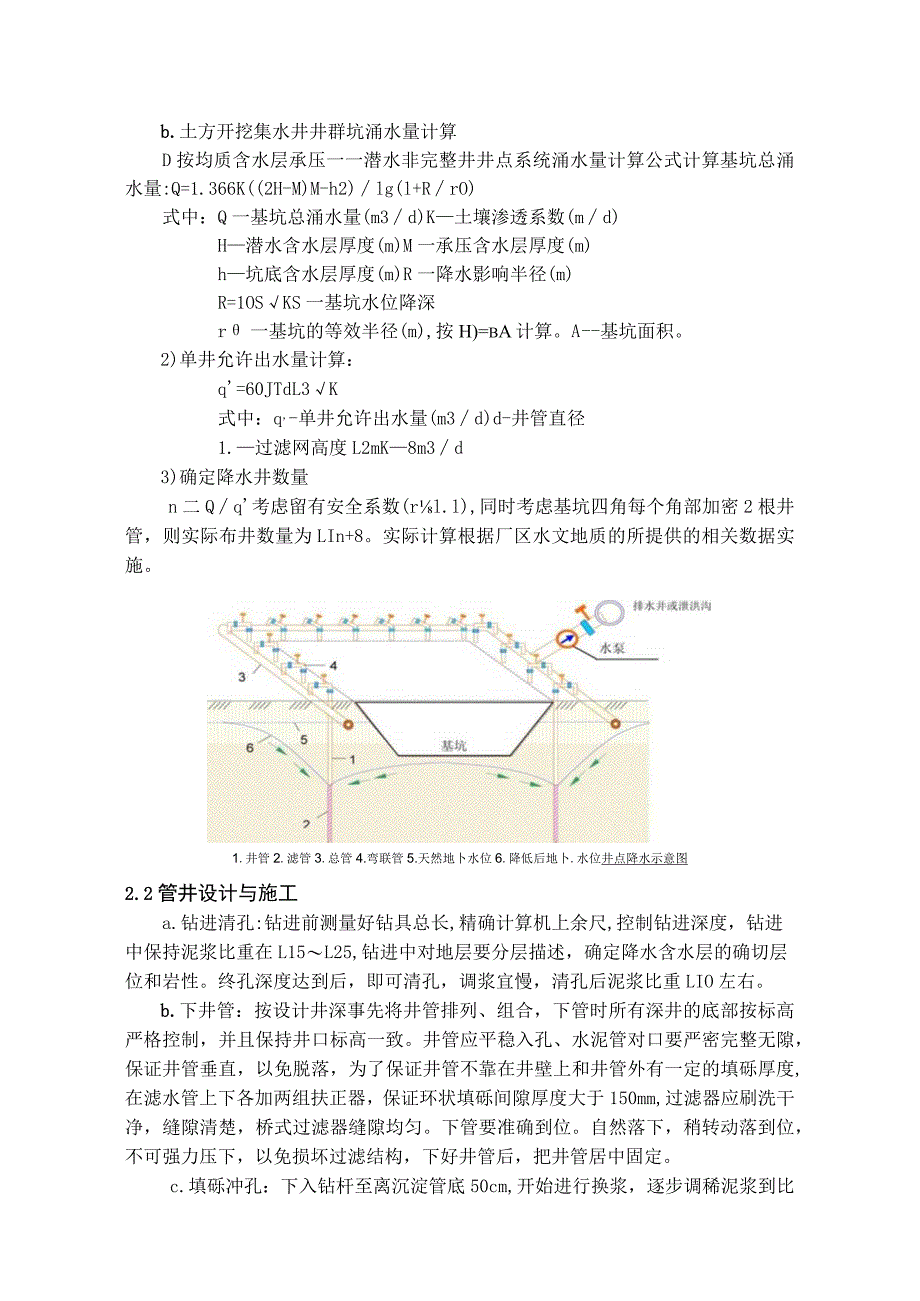

4、含水层厚度(m)h坑底含水层厚度(m)R一降水影响半径(m)R=1OSKS一基坑水位降深r一基坑的等效半径(m),按H)=bA计算。A基坑面积。2)单井允许出水量计算:q=60JTdL3K式中:q,-单井允许出水量(m3d)d-井管直径1.过滤网高度L2mK8m3d3)确定降水井数量n二Qq考虑留有安全系数(rl.l),同时考虑基坑四角每个角部加密2根井管,则实际布井数量为LIn+8。实际计算根据厂区水文地质的所提供的相关数据实施。1.井管2.滤管3.总管4.弯联管5.天然地卜水位6.降低后地卜.水位井点降水示意图2.2管井设计与施工a.钻进清孔:钻进前测量好钻具总长,精确计算机上余尺,控制钻
5、进深度,钻进中保持泥浆比重在L15L25,钻进中对地层要分层描述,确定降水含水层的确切层位和岩性。终孔深度达到后,即可清孔,调浆宜慢,清孔后泥浆比重LIO左右。b.下井管:按设计井深事先将井管排列、组合,下管时所有深井的底部按标高严格控制,并且保持井口标高一致。井管应平稳入孔、水泥管对口要严密完整无隙,保证井管垂直,以免脱落,为了保证井管不靠在井壁上和井管外有一定的填砾厚度,在滤水管上下各加两组扶正器,保证环状填砾间隙厚度大于150mm,过滤器应刷洗干净,缝隙清楚,桥式过滤器缝隙均匀。下管要准确到位。自然落下,稍转动落到位,不可强力压下,以免损坏过滤结构,下好井管后,把井管居中固定。c.填砾冲

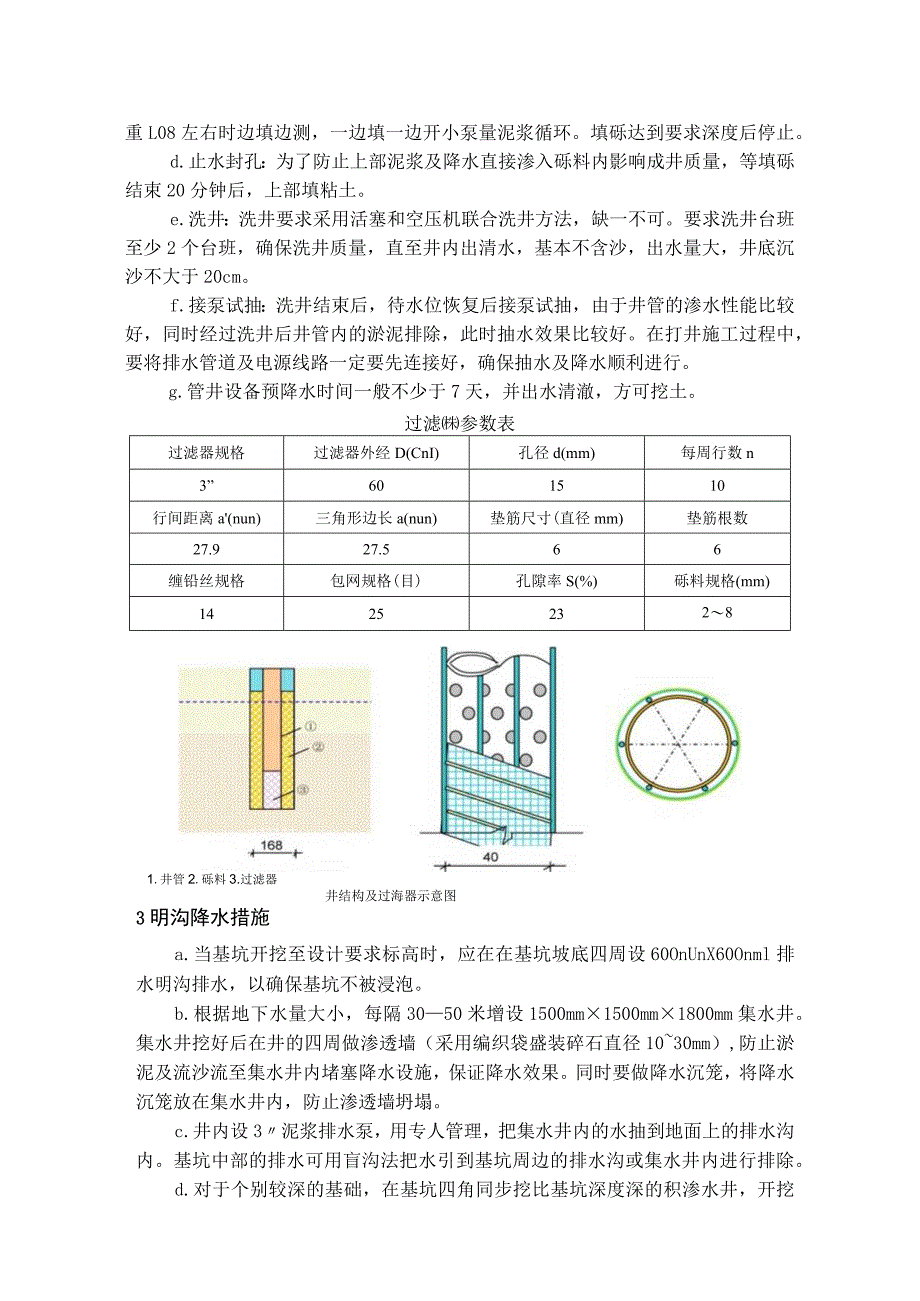

6、孔:下入钻杆至离沉淀管底50cm,开始进行换浆,逐步调稀泥浆到比重L08左右时边填边测,一边填一边开小泵量泥浆循环。填砾达到要求深度后停止。d.止水封孔:为了防止上部泥浆及降水直接渗入砾料内影响成井质量,等填砾结束20分钟后,上部填粘土。e.洗井:洗井要求采用活塞和空压机联合洗井方法,缺一不可。要求洗井台班至少2个台班,确保洗井质量,直至井内出清水,基本不含沙,出水量大,井底沉沙不大于20cm。f.接泵试抽:洗井结束后,待水位恢复后接泵试抽,由于井管的渗水性能比较好,同时经过洗井后井管内的淤泥排除,此时抽水效果比较好。在打井施工过程中,要将排水管道及电源线路一定要先连接好,确保抽水及降水顺利进
7、行。g.管井设备预降水时间一般不少于7天,并出水清澈,方可挖土。过滤参数表过滤器规格过滤器外经D(CnI)孔径d(mm)每周行数n3”601510行间距离a(nun)三角形边长a(nun)垫筋尺寸(直径mm)垫筋根数27.927.566缠铅丝规格包网规格(目)孔隙率S(%)砾料规格(mm)142523281.井管2.砾料3.过滤器井结构及过海器示意图3明沟降水措施a.当基坑开挖至设计要求标高时,应在在基坑坡底四周设60OnUnX60Onml排水明沟排水,以确保基坑不被浸泡。b.根据地下水量大小,每隔3050米增设1500mm1500mm1800mm集水井。集水井挖好后在井的四周做渗透墙(采用编
8、织袋盛装碎石直径1030mm),防止淤泥及流沙流至集水井内堵塞降水设施,保证降水效果。同时要做降水沉笼,将降水沉笼放在集水井内,防止渗透墙坍塌。c.井内设3泥浆排水泵,用专人管理,把集水井内的水抽到地面上的排水沟内。基坑中部的排水可用盲沟法把水引到基坑周边的排水沟或集水井内进行排除。d.对于个别较深的基础,在基坑四角同步挖比基坑深度深的积渗水井,开挖过程中保持井底低出基坑12米,保证施工阶段基坑内无积水。e.为防止在基础施工期间雨水浸泡基坑,在基坑的上口做300m高的挡水塘,防止雨水和地表水流入基坑,减少坑内降水工作量。4降水与排水工程质量标准和检验方法类别序号检查项目质量标准单位检验方法及器具一般项目1排水沟坡度12%0目测:坑内不积水,沟内排水畅通2井管(点)垂直度1%插管时目测3管(点)间距(与设计相比)150mm钢尺检查4井管(点)插入深度(与设计相比)200mm水准仪检查5滤砂砾料填灌(与计算值相比)5mm检查回填料用量6井点真空度轻型井点60kPa真空度表检查喷射井点93kPa真空度表检查7电渗井点阴阳极距离轻型井点80100mm钢尺检查喷射井点120150mm钢尺检查
