施工现场安全生产告知书.docx

上传人:p** 文档编号:606425 上传时间:2023-12-01 格式:DOCX 页数:9 大小:21.55KB
下载 相关 举报
施工现场安全生产告知书.docx_第1页
第1页 / 共9页
施工现场安全生产告知书.docx_第2页
第2页 / 共9页
施工现场安全生产告知书.docx_第3页
第3页 / 共9页
施工现场安全生产告知书.docx_第4页
第4页 / 共9页
施工现场安全生产告知书.docx_第5页
第5页 / 共9页
施工现场安全生产告知书.docx_第6页
第6页 / 共9页
施工现场安全生产告知书.docx_第7页
第7页 / 共9页
施工现场安全生产告知书.docx_第8页
第8页 / 共9页
施工现场安全生产告知书.docx_第9页
第9页 / 共9页
亲,该文档总共9页,全部预览完了,如果喜欢就下载吧!
资源描述

《施工现场安全生产告知书.docx》由会员分享,可在线阅读,更多相关《施工现场安全生产告知书.docx(9页珍藏版)》请在第壹文秘上搜索。

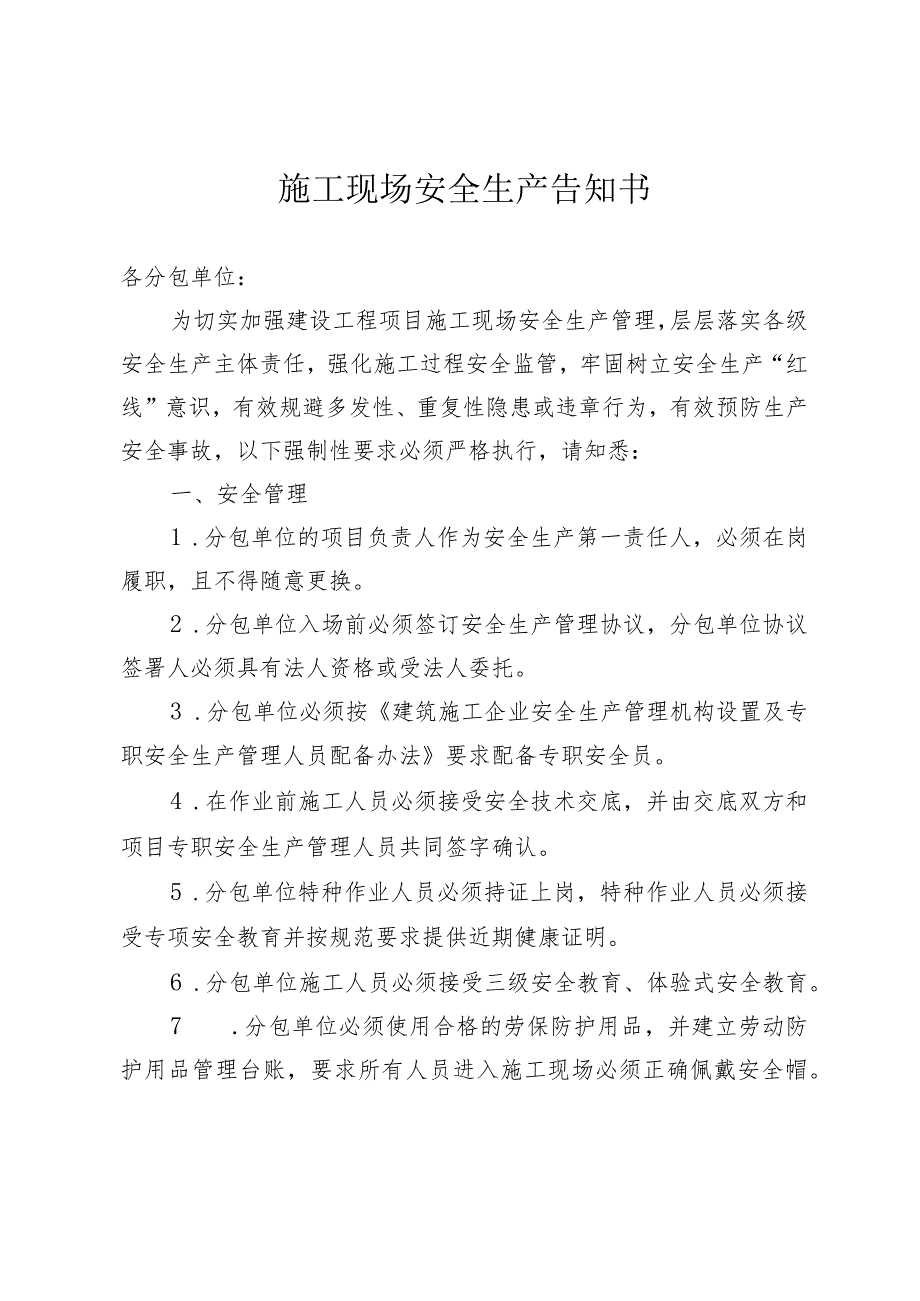

1、施工现场安全生产告知书各分包单位:为切实加强建设工程项目施工现场安全生产管理,层层落实各级安全生产主体责任,强化施工过程安全监管,牢固树立安全生产“红线”意识,有效规避多发性、重复性隐患或违章行为,有效预防生产安全事故,以下强制性要求必须严格执行,请知悉:一、安全管理1 .分包单位的项目负责人作为安全生产第一责任人,必须在岗履职,且不得随意更换。2 .分包单位入场前必须签订安全生产管理协议,分包单位协议签署人必须具有法人资格或受法人委托。3 .分包单位必须按建筑施工企业安全生产管理机构设置及专职安全生产管理人员配备办法要求配备专职安全员。4 .在作业前施工人员必须接受安全技术交底,并由交底双方

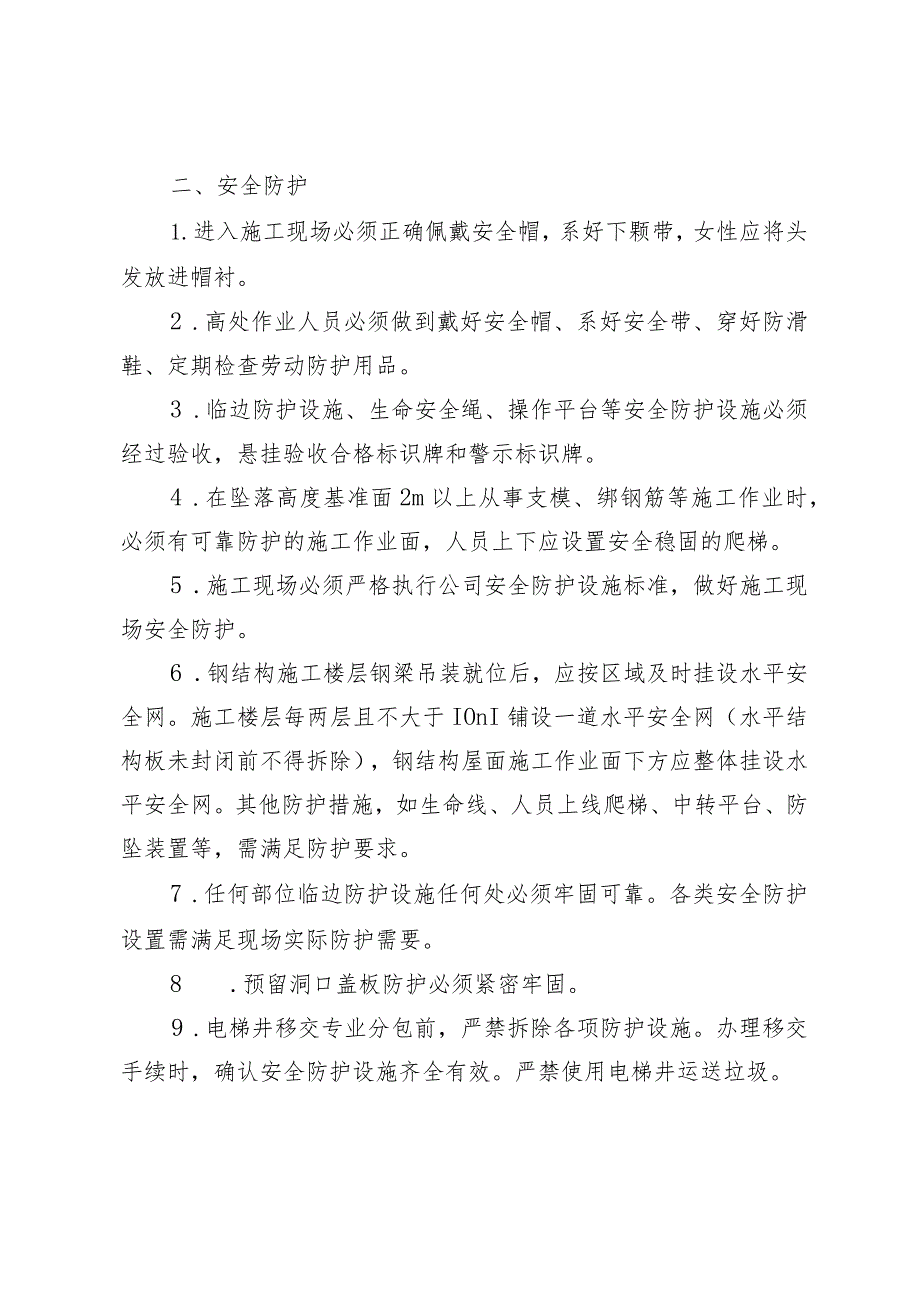

2、和项目专职安全生产管理人员共同签字确认。5 .分包单位特种作业人员必须持证上岗,特种作业人员必须接受专项安全教育并按规范要求提供近期健康证明。6 .分包单位施工人员必须接受三级安全教育、体验式安全教育。7 .分包单位必须使用合格的劳保防护用品,并建立劳动防护用品管理台账,要求所有人员进入施工现场必须正确佩戴安全帽。二、安全防护1.进入施工现场必须正确佩戴安全帽,系好下颗带,女性应将头发放进帽衬。2 .高处作业人员必须做到戴好安全帽、系好安全带、穿好防滑鞋、定期检查劳动防护用品。3 .临边防护设施、生命安全绳、操作平台等安全防护设施必须经过验收,悬挂验收合格标识牌和警示标识牌。4 .在坠落高度基

3、准面2m以上从事支模、绑钢筋等施工作业时,必须有可靠防护的施工作业面,人员上下应设置安全稳固的爬梯。5 .施工现场必须严格执行公司安全防护设施标准,做好施工现场安全防护。6 .钢结构施工楼层钢梁吊装就位后,应按区域及时挂设水平安全网。施工楼层每两层且不大于IOnI铺设一道水平安全网(水平结构板未封闭前不得拆除),钢结构屋面施工作业面下方应整体挂设水平安全网。其他防护措施,如生命线、人员上线爬梯、中转平台、防坠装置等,需满足防护要求。7 .任何部位临边防护设施任何处必须牢固可靠。各类安全防护设置需满足现场实际防护需要。8 .预留洞口盖板防护必须紧密牢固。9 .电梯井移交专业分包前,严禁拆除各项防

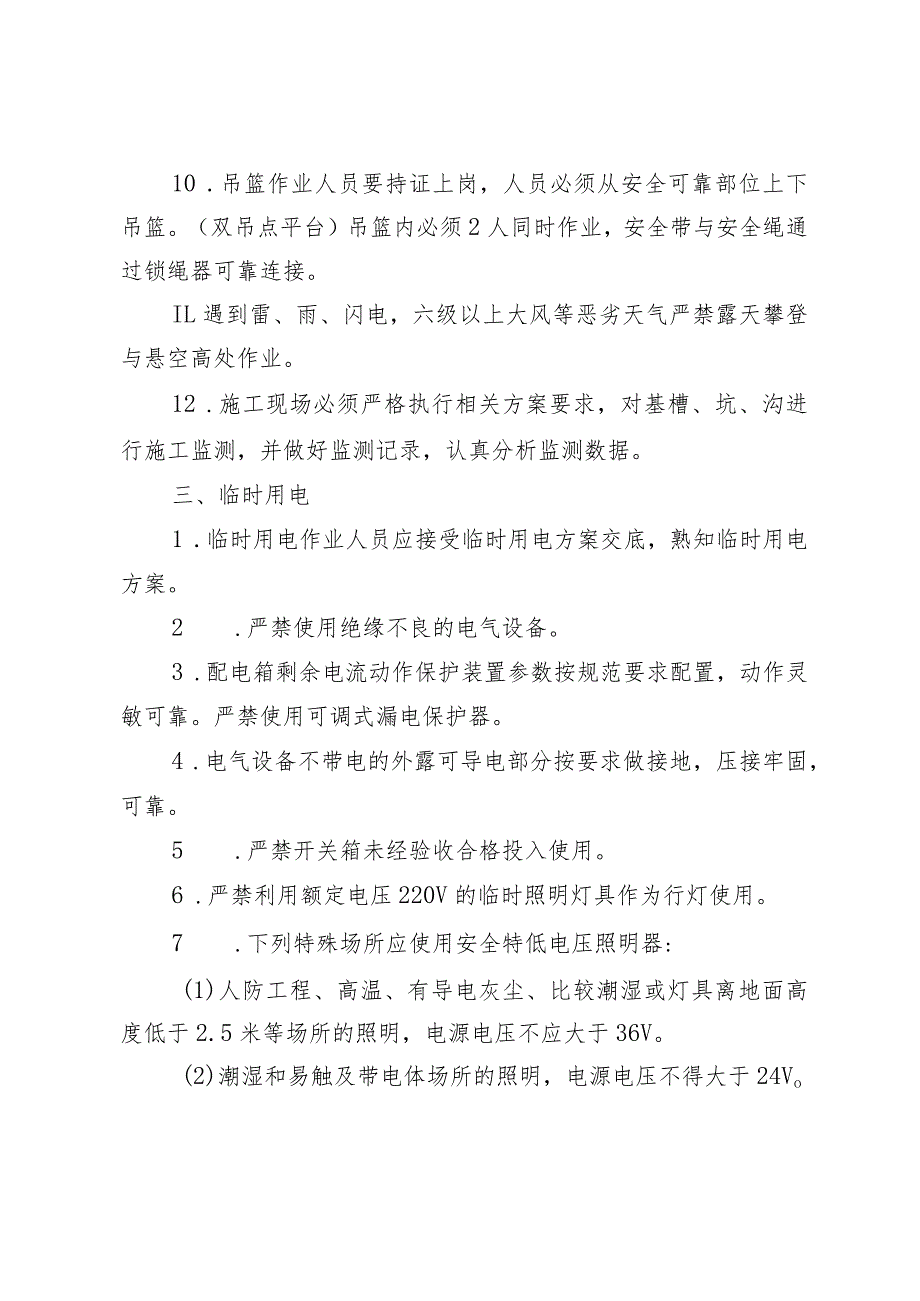

4、护设施。办理移交手续时,确认安全防护设施齐全有效。严禁使用电梯井运送垃圾。10 .吊篮作业人员要持证上岗,人员必须从安全可靠部位上下吊篮。(双吊点平台)吊篮内必须2人同时作业,安全带与安全绳通过锁绳器可靠连接。IL遇到雷、雨、闪电,六级以上大风等恶劣天气严禁露天攀登与悬空高处作业。12 .施工现场必须严格执行相关方案要求,对基槽、坑、沟进行施工监测,并做好监测记录,认真分析监测数据。三、临时用电1 .临时用电作业人员应接受临时用电方案交底,熟知临时用电方案。2 .严禁使用绝缘不良的电气设备。3 .配电箱剩余电流动作保护装置参数按规范要求配置,动作灵敏可靠。严禁使用可调式漏电保护器。4 .电气设

5、备不带电的外露可导电部分按要求做接地,压接牢固,可靠。5 .严禁开关箱未经验收合格投入使用。6 .严禁利用额定电压220V的临时照明灯具作为行灯使用。7 .下列特殊场所应使用安全特低电压照明器:(1)人防工程、高温、有导电灰尘、比较潮湿或灯具离地面高度低于2.5米等场所的照明,电源电压不应大于36V。(2)潮湿和易触及带电体场所的照明,电源电压不得大于24Vo(3)特别潮湿场所、导电良好的地面照明、锅炉或金属容器内的照明,电源电压不得大于12V。8 .电气设备应按要求设置防雨、防砸等措施,作业面不应有积水,严禁作业人员在积水处使用电气设备。9 .严禁在外电线路正下方施工、搭设作业棚、建造生活设

6、施或堆放构件、架具、材料及其它杂物等。在高压线附近施工应满足规范要求的安全距离。10 .严禁非电工安装、巡检、维修或拆除临时用电设备和线路。严禁私自拆改手持用电设备电源线。严禁带电移动电气设备。IL施工作业人员应掌握安全用电基本知识和本岗位操作的机械设备的性能,并按规定穿戴和配备劳动防护用品。四、脚手架及模板支撑体系1.扣件式钢管脚手架钢管应选用外径48.30.5mm,壁厚3.60.36mm,无严重锈蚀、弯曲、压扁或裂纹的钢管。11 落地式脚手架立杆基础必须夯实可靠,且应铺设垫板或底座。搭设在楼面等建筑结构上的,必须对支撑架体的建筑结构进行承载力验算,当不能满足承载力要求时,必须采用可靠的加固

7、措施。12 钢管脚手架、模板支撑体系必须严格按照专项施工方案实施。13 脚手架拆除必须由上而下逐层进行,严禁上下同时作业。连墙件必须随脚手架逐层拆除,严禁先将连墙件整层或数层拆除后再拆脚手架。分段拆除高差大于两步时,应增设连墙件加固。卸料时,构配件严禁抛掷至地面。拆除作业时必须有专职安全管理人员现场做好警戒和旁站监督管理工作,并做好记录。14 浇筑混凝土达到设计强度前,严禁拆除模板支撑架体的任何杆件。15 脚手架施工层操作面下方净空距离3m内,必须设置一道水平安全网,第一道水平网下方每隔IOm应设置一道水平安全网。16 模板支撑体系自由端、架体外部及内部横、纵、水平方向剪刀撑设置必须满足相关规

8、范规定及专项施工方案要求。五、消防安全1.动火作业必须履行审批程序。作业人员需持证上岗,设专人看火,配备灭火器、水桶,作业前必须清理周围可燃物,作业产生废料及时清理,无法移走时必须采取防火布进行覆盖或隔离。2 .高处动火作业的下方必须采取有效接火措施,五级及以上大风时必须停止室外动火作业。动火作业看火人员在作业完成后确认无火灾危险后方可离开。3 .临建房屋作为宿舍时必须使用36v以下低压电,配备的用电设备由项目部统一设计线路与安装。4 .施工现场严禁存放液化石油气。易燃易爆危险品进场必须登记验收,设易燃易爆危险品库房存放,施工现场无存放条件的,必须当天使用、当天退场。5 .施工现场消防通道内严

9、禁堆物,必须保持消防通道畅通。6 .在建工程内严禁住人。7 .施工现场严禁吸烟。六、起重机械安全1.起重机械的安装、拆卸等作业,必须按方案施工。2 .起重机械安装完毕后,未经验收或验收不合格的,严禁使用。3 .起重吊装作业必须严格遵守起重机械安全操作规程。4 .起重机械安拆人员、操作司机、信号司索工必须持证上Uj冈。5 .严格遵守起重作业“十不吊”原则。6 .作业前必须检查钢丝绳、卡环、扁担梁等吊索具,不符合安全性能要求的一律不得使用。起重机械作业前必须空载试运行,严禁带病作业。7 .涉及危大工程的吊装作业,相关单位安全员必须进行旁站监督。8 .塔式起重机必须安装安全监控系统,配备齐全有效的保

10、险、限位装置、防坠器等,每月对设备进行一次全面检查,确保设备状况完好。9 .起重机械必须做好定期维护保养工作。10 .起重机械出现故障或者发生异常情况时,立即停止使用,消除故障和事故隐患后方可重新投入使用。七、责任追究根据“谁主管,谁负责;谁出问题,谁承担责任”的原则,公司对相关分包单位采取责令整改、经济处罚、约谈(包括约谈企业负责人)、局部停工、列入“不合格分包商”名单等措施。责令整改分包单位出现违反公司、项目部安全管理制度,出现轻微违章情形,未造成任何后果或影响的。分包单位态度端正且承诺立即整改的,公司对分包单位出具隐患整改通知单,分包单位要进行书面整改回复。经济处罚对分包单位违反上述强制

11、性要求或违反公司、项目部安全管理制度的,虽能及时进行整改,但发现的隐患属于重复性、多发性隐患的,公司要对分包单位进行经济处罚。对同一个分包单位两次以上责令整改后依然出现重复性违章或重复性隐患的。公司要对分包单位进行经济处罚,经济处罚参照公司安全生产奖罚制度。经济处罚不能代替约谈和局部停工。约谈分包单位在施工过程中违反上述强制性要求或违反公司、项目部安全管理制度,拒不整改或已经造成一定后果或影响的;两次以上经济处罚后依然出现上述情形的。公司要对分包单位项目负责人进行约谈。对拒不整改且蛮横施工的或已经造成较为严重的后果或影响的;两次约谈分包单位项目负责人依然出现上述情形的。公司要对分包单位的企业负

12、责人进行约谈。局部停工对分包单位严重违反上述强制性要求或严重违反公司、项目部安全管理制度的;出现野蛮施工或施工现场存在重大隐患影响现场安全生产时,公司要对分包单位强制局部停工。停工期间,工程款支付顺延。列入“不合格分包商”名单分包单位在施工过程中严重违反上述强制性要求或严重违反公司、项目部安全管理制度且态度恶劣拒不整改的或已经造成严重后果的;三次约谈企业负责人或两次停工整改后依然出现上述问题的。公司将分包单位列入“不合格分包商”名单。凡是因分包单位原因在政府相关部门检查时受到处罚的,由分包单位承担责任,公司对分包单位处以政府部门处罚金额的双倍进行处罚,并约谈分包单位负责人。八、处罚程序1.对项目分包单位处以经济处罚时,由公司安全管理部开具安全生产处罚决定书。2 .项目分包单位项目负责人约谈由公司安全管理部或公司主管领导负责。分包单位企业负责人约谈由公司主管领导负责。3 .对分包单位采取局部停工的,由公司安全管理部下发停工令,由项目部执行停工指令,待整改完成后,由项目部进行复查,符合复工条件后,由项目部报送公司安全管理部审批后方可复工。4 .对列入“不合格分包商”名单的,由公司安全管理部报送主管领导审核,报请公司安委会审批后实施。总包单位工程管理部2023年1月3日

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 安全文明施工

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
