《某写字楼工程土方回填施工方案.docx》由会员分享,可在线阅读,更多相关《某写字楼工程土方回填施工方案.docx(6页珍藏版)》请在第壹文秘上搜索。

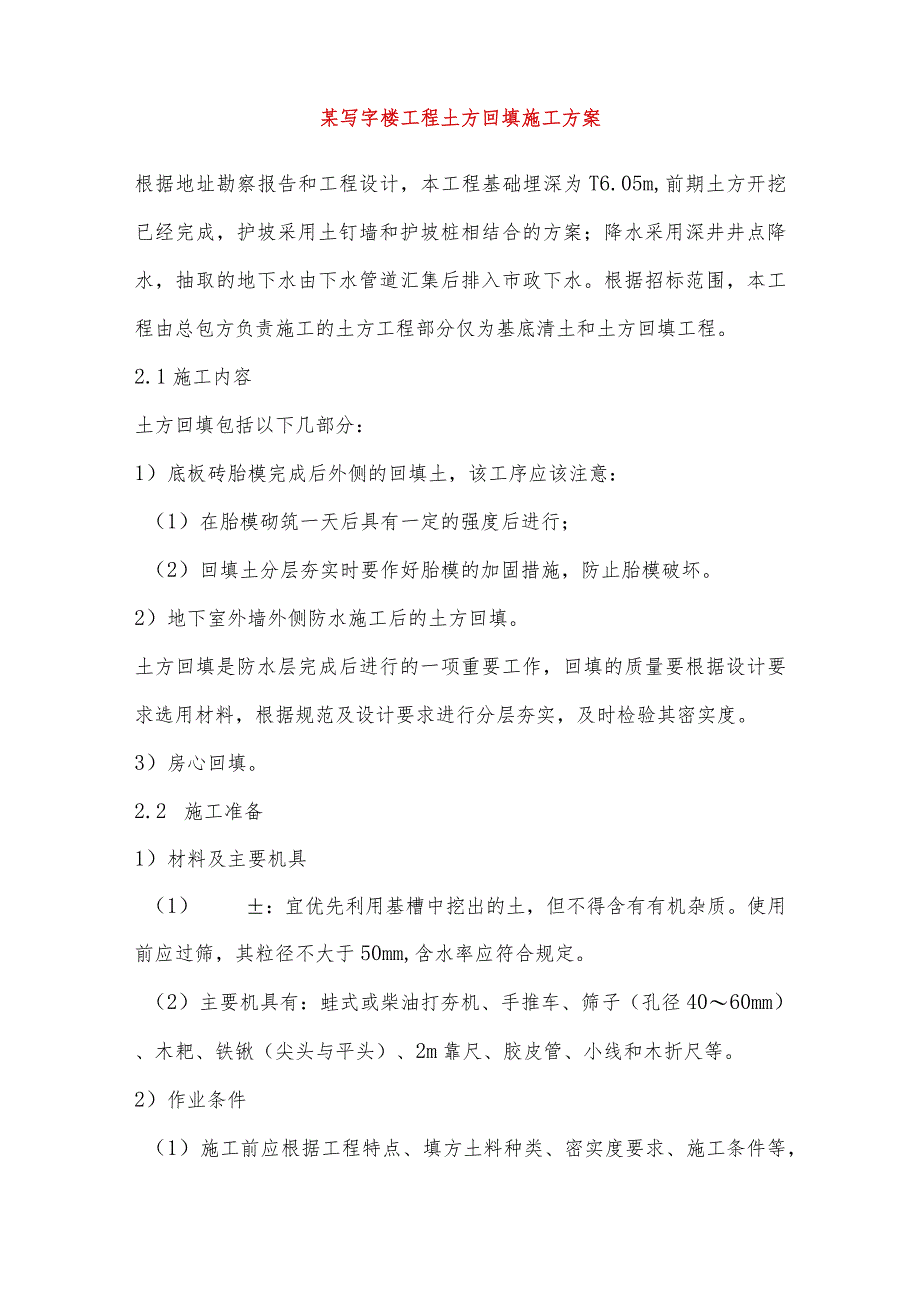

1、某写字楼工程土方回填施工方案根据地址勘察报告和工程设计,本工程基础埋深为T6.05m,前期土方开挖已经完成,护坡采用土钉墙和护坡桩相结合的方案;降水采用深井井点降水,抽取的地下水由下水管道汇集后排入市政下水。根据招标范围,本工程由总包方负责施工的土方工程部分仅为基底清土和土方回填工程。2.1施工内容土方回填包括以下几部分:1)底板砖胎模完成后外侧的回填土,该工序应该注意:(1)在胎模砌筑一天后具有一定的强度后进行;(2)回填土分层夯实时要作好胎模的加固措施,防止胎模破坏。2)地下室外墙外侧防水施工后的土方回填。土方回填是防水层完成后进行的一项重要工作,回填的质量要根据设计要求选用材料,根据规范

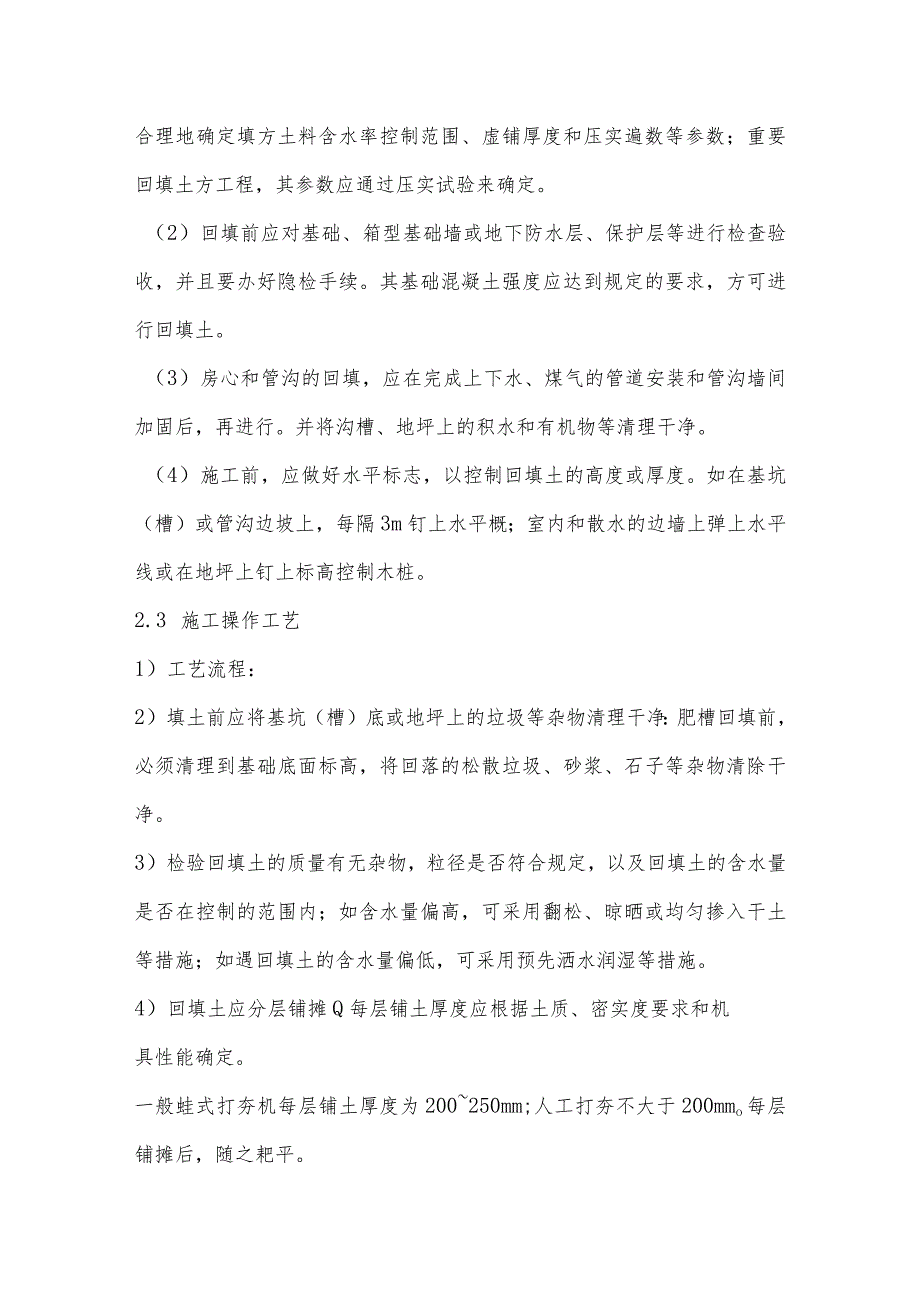

2、及设计要求进行分层夯实,及时检验其密实度。3)房心回填。2.2 施工准备1)材料及主要机具(1) :宜优先利用基槽中挖出的土,但不得含有有机杂质。使用前应过筛,其粒径不大于50mm,含水率应符合规定。(2)主要机具有:蛙式或柴油打夯机、手推车、筛子(孔径4060mm)、木耙、铁锹(尖头与平头)、2m靠尺、胶皮管、小线和木折尺等。2)作业条件(1)施工前应根据工程特点、填方土料种类、密实度要求、施工条件等,合理地确定填方土料含水率控制范围、虚铺厚度和压实遍数等参数;重要回填土方工程,其参数应通过压实试验来确定。(2)回填前应对基础、箱型基础墙或地下防水层、保护层等进行检查验收,并且要办好隐检手续
3、。其基础混凝土强度应达到规定的要求,方可进行回填土。(3)房心和管沟的回填,应在完成上下水、煤气的管道安装和管沟墙间加固后,再进行。并将沟槽、地坪上的积水和有机物等清理干净。(4)施工前,应做好水平标志,以控制回填土的高度或厚度。如在基坑(槽)或管沟边坡上,每隔3m钉上水平概;室内和散水的边墙上弹上水平线或在地坪上钉上标高控制木桩。2.3 施工操作工艺1)工艺流程:2)填土前应将基坑(槽)底或地坪上的垃圾等杂物清理干净:肥槽回填前,必须清理到基础底面标高,将回落的松散垃圾、砂浆、石子等杂物清除干净。3)检验回填土的质量有无杂物,粒径是否符合规定,以及回填土的含水量是否在控制的范围内;如含水量偏

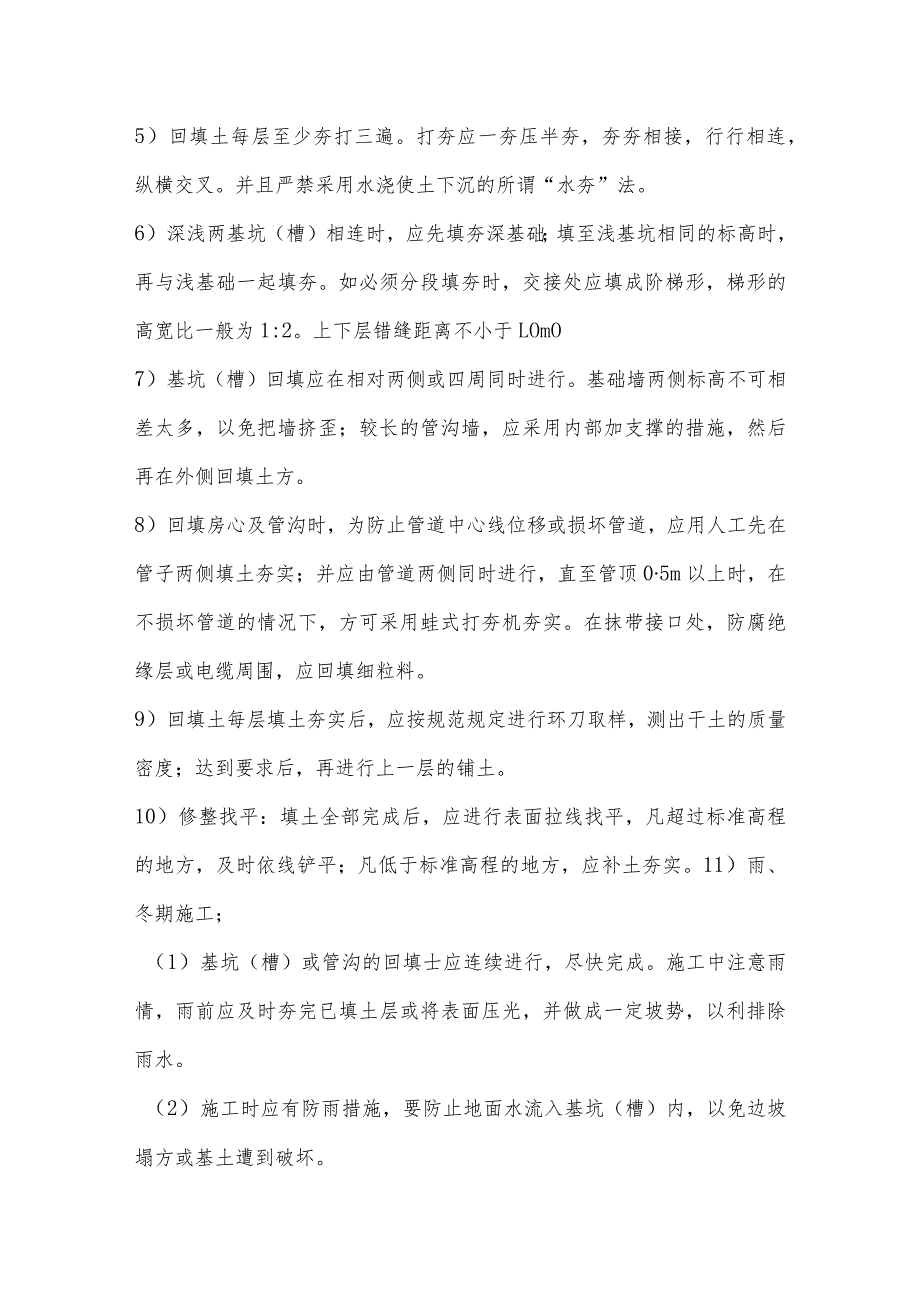

4、高,可采用翻松、晾晒或均匀掺入干土等措施;如遇回填土的含水量偏低,可采用预先洒水润湿等措施。4)回填土应分层铺摊Q每层铺土厚度应根据土质、密实度要求和机具性能确定。一般蛙式打夯机每层铺土厚度为200250mm;人工打夯不大于200mmo每层铺摊后,随之耙平。5)回填土每层至少夯打三遍。打夯应一夯压半夯,夯夯相接,行行相连,纵横交叉。并且严禁采用水浇使土下沉的所谓“水夯”法。6)深浅两基坑(槽)相连时,应先填夯深基础;填至浅基坑相同的标高时,再与浅基础一起填夯。如必须分段填夯时,交接处应填成阶梯形,梯形的高宽比一般为1:2。上下层错缝距离不小于LOmO7)基坑(槽)回填应在相对两侧或四周同时进行
5、。基础墙两侧标高不可相差太多,以免把墙挤歪;较长的管沟墙,应采用内部加支撑的措施,然后再在外侧回填土方。8)回填房心及管沟时,为防止管道中心线位移或损坏管道,应用人工先在管子两侧填土夯实;并应由管道两侧同时进行,直至管顶05m以上时,在不损坏管道的情况下,方可采用蛙式打夯机夯实。在抹带接口处,防腐绝缘层或电缆周围,应回填细粒料。9)回填土每层填土夯实后,应按规范规定进行环刀取样,测出干土的质量密度;达到要求后,再进行上一层的铺土。10)修整找平:填土全部完成后,应进行表面拉线找平,凡超过标准高程的地方,及时依线铲平;凡低于标准高程的地方,应补土夯实。11)雨、冬期施工;(1)基坑(槽)或管沟的
6、回填士应连续进行,尽快完成。施工中注意雨情,雨前应及时夯完已填土层或将表面压光,并做成一定坡势,以利排除雨水。(2)施工时应有防雨措施,要防止地面水流入基坑(槽)内,以免边坡塌方或基土遭到破坏。(3)冬期回填土每层铺土厚度应比常温施工时减少20%50%;其中冻土块体积不得超过填土总体积的)15%;其粒径不得大于)15Omn1。铺填时,冻土块应均匀分布,逐层压实。(4)填土前,应清除基底上的冰雪和保温材料:填土的上层应用未冻土填铺,其厚度应符合设计要求。(5)管沟底至管顶0.5m范围内不得用含有冻土块的土回填;室内房心、基坑(槽)或管沟不得用含冻土块的土回填。(6)回填土施工应连续进行,防止基土
7、或已填土层受冻,应及时采取防冻措施。2.4质量标准1)保证项目(1)基底处理,必须符合设计要求或施工规范的规定。(2)回填的土料,必须符合设计或施工规范的规定。(3)回填土必须按规定分层夯实。取样测定夯实后土的干土质量密度,其合格率不应小于90%,不合格的干土质量密度的最低值与设计值的差,不应大于0.08gcm3,且不应集中。环刀取样的方法及数量应符合规定。2)允许偏差项目回填土工程允许偏差表8-2.1项次项目允许偏差(mm)检验方法1顶面标高+0,-50用水准仪或拉线尺量检查2表面平整度20用2m靠尺和楔形尺量检查2.5成品保护1)施工时,对定位标准桩、轴线引桩、标准水准点、龙门板等,填运土
8、时不得撞碰,也不得在龙门板上休息。并应定期复测和检查这些标准桩点是否正确。2)夜间施工时,应合理安排施工顺序,设有足够的照明设施,防止铺填超厚,严禁汽车直接倒土入槽。3)基础或管沟的现浇混凝土应达到一定强度,不致因填土而受损坏时,方可回填。4)管沟中的管线,肥槽内从建筑物伸出的各种管线,均应妥善保护后,再按规定回填土料,不得碰坏。2.6施工注意事项1)未按要求测定土的干土质量密度:回填土每层都应测定夯实后的干土质量密度,符合设计要求后才能铺摊上层土。试验报告要注明土料种类、试验日期、试验结论及试验人员签字。未达到设计要求部位,应有处理方法和复验结果。2)回填土下沉:因虚铺土超过规定厚度或冬季施工时有较大的冻土块,或夯实不够遍数,甚至漏夯,坑(槽)底有有机杂物或落土清理不干净,以及冬期做散水,施工用水渗入垫层中,受冻膨胀等造成。这些问题均应在施工中认真执行规范的有关各项规定,并要严格检查,发现问题及时纠正。3)管道下部夯填不实:管道下部应按标准要求填夯回填土,如果漏夯不实会造成管道下方空虚,造成管道折断而渗漏。4)回填土夯压不密:应在夯压时对干土适当洒水加以润湿;如回填土太湿同样夯不密实呈“橡皮土”现象,这时应将“橡皮土”挖出,重新换好土再予夯实。
