《某办公楼水暖电工程设备进场计划表.docx》由会员分享,可在线阅读,更多相关《某办公楼水暖电工程设备进场计划表.docx(2页珍藏版)》请在第壹文秘上搜索。

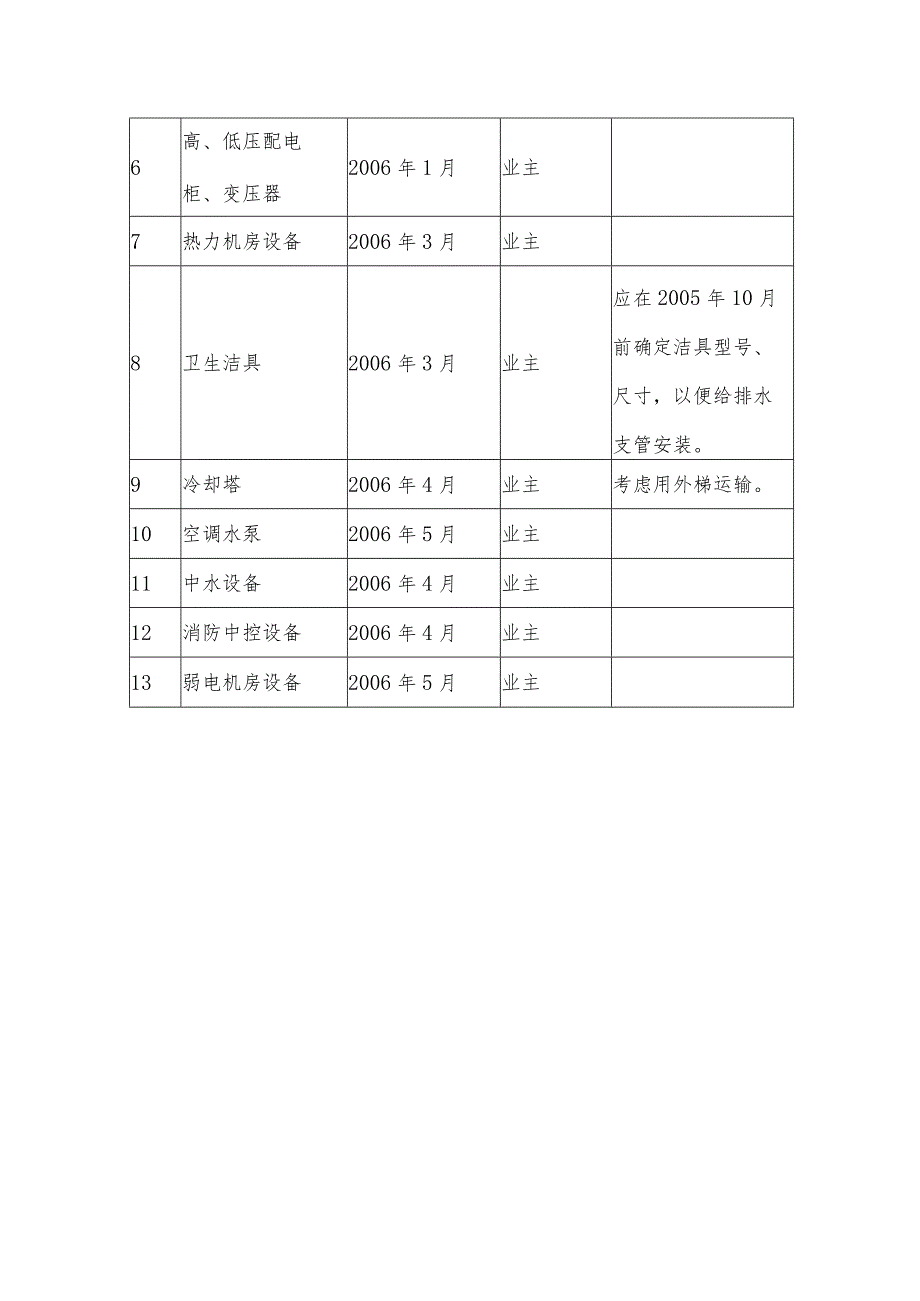

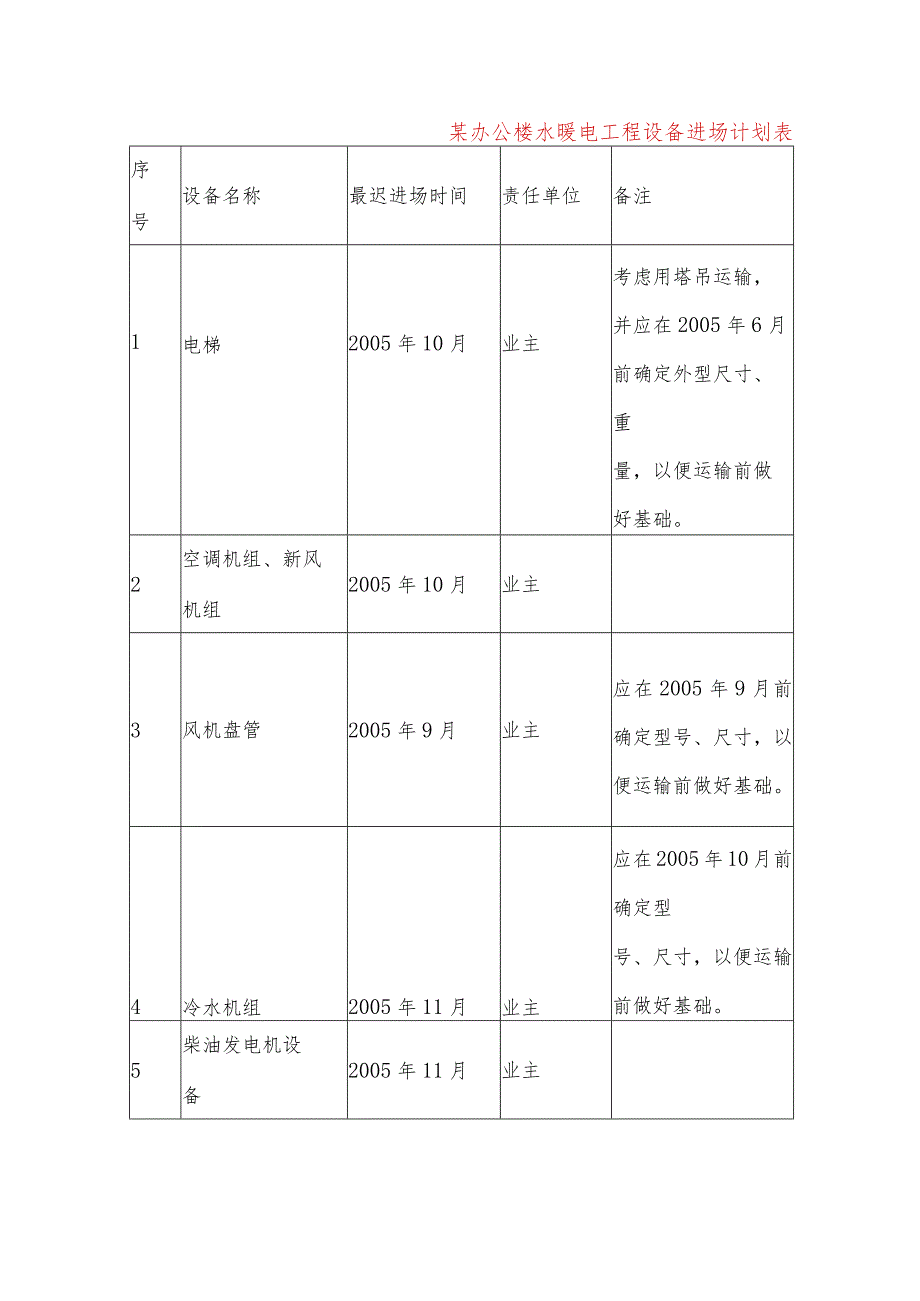

某办公楼水暖电工程设备进场计划表序号设备名称最迟进场时间责任单位备注1电梯2005年10月业主考虑用塔吊运输,并应在2005年6月前确定外型尺寸、重量,以便运输前做好基础。2空调机组、新风机组2005年10月业主3风机盘管2005年9月业主应在2005年9月前确定型号、尺寸,以便运输前做好基础。4冷水机组2005年11月业主应在2005年10月前确定型号、尺寸,以便运输前做好基础。5柴油发电机设备2005年11月业主6高、低压配电柜、变压器2006年1月业主7热力机房设备2006年3月业主8卫生洁具2006年3月业主应在2005年10月前确定洁具型号、尺寸,以便给排水支管安装。9冷却塔2006年4月业主考虑用外梯运输。10空调水泵2006年5月业主11中水设备2006年4月业主12消防中控设备2006年4月业主13弱电机房设备2006年5月业主
