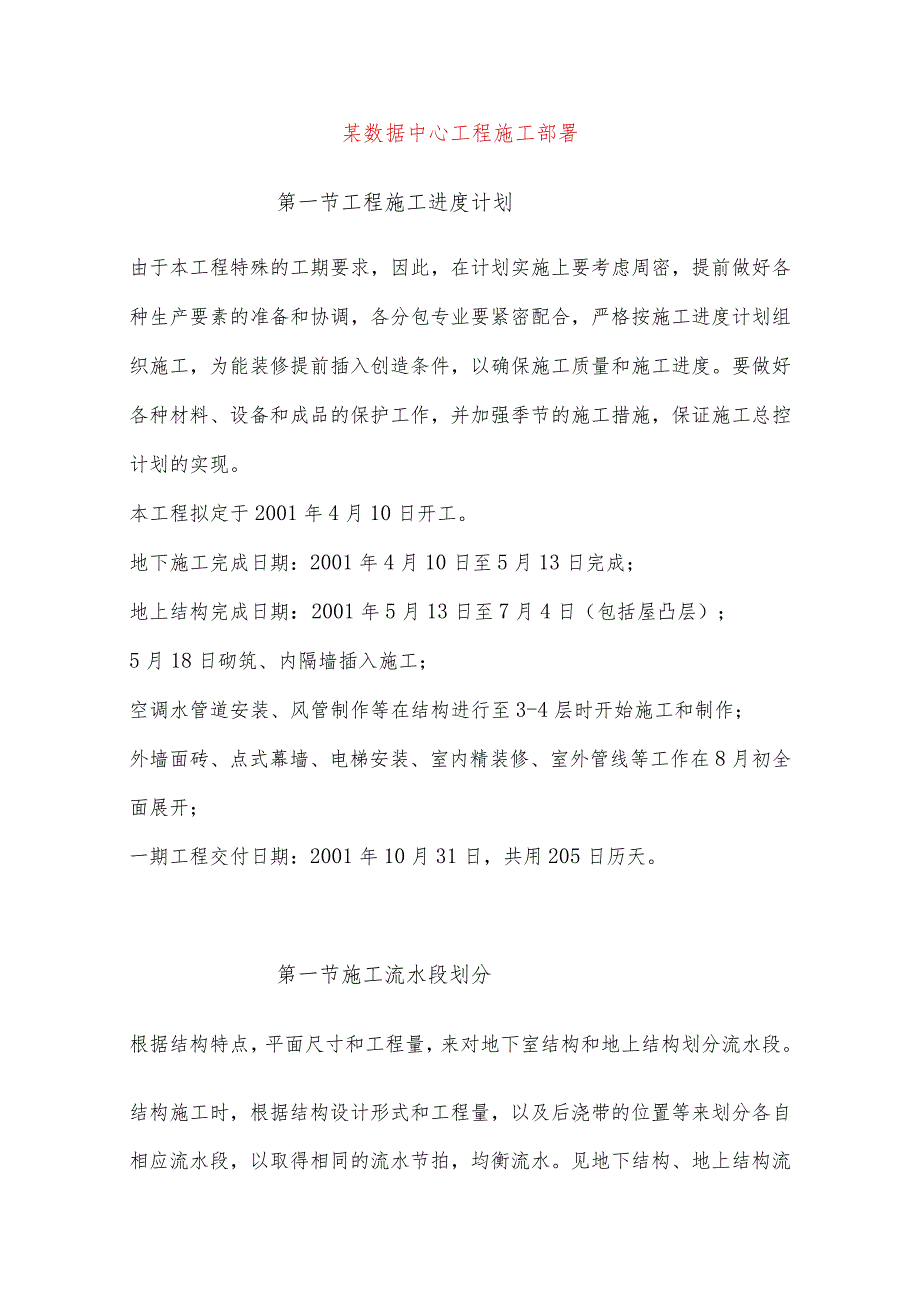

《某数据中心工程施工部署.docx》由会员分享,可在线阅读,更多相关《某数据中心工程施工部署.docx(14页珍藏版)》请在第壹文秘上搜索。

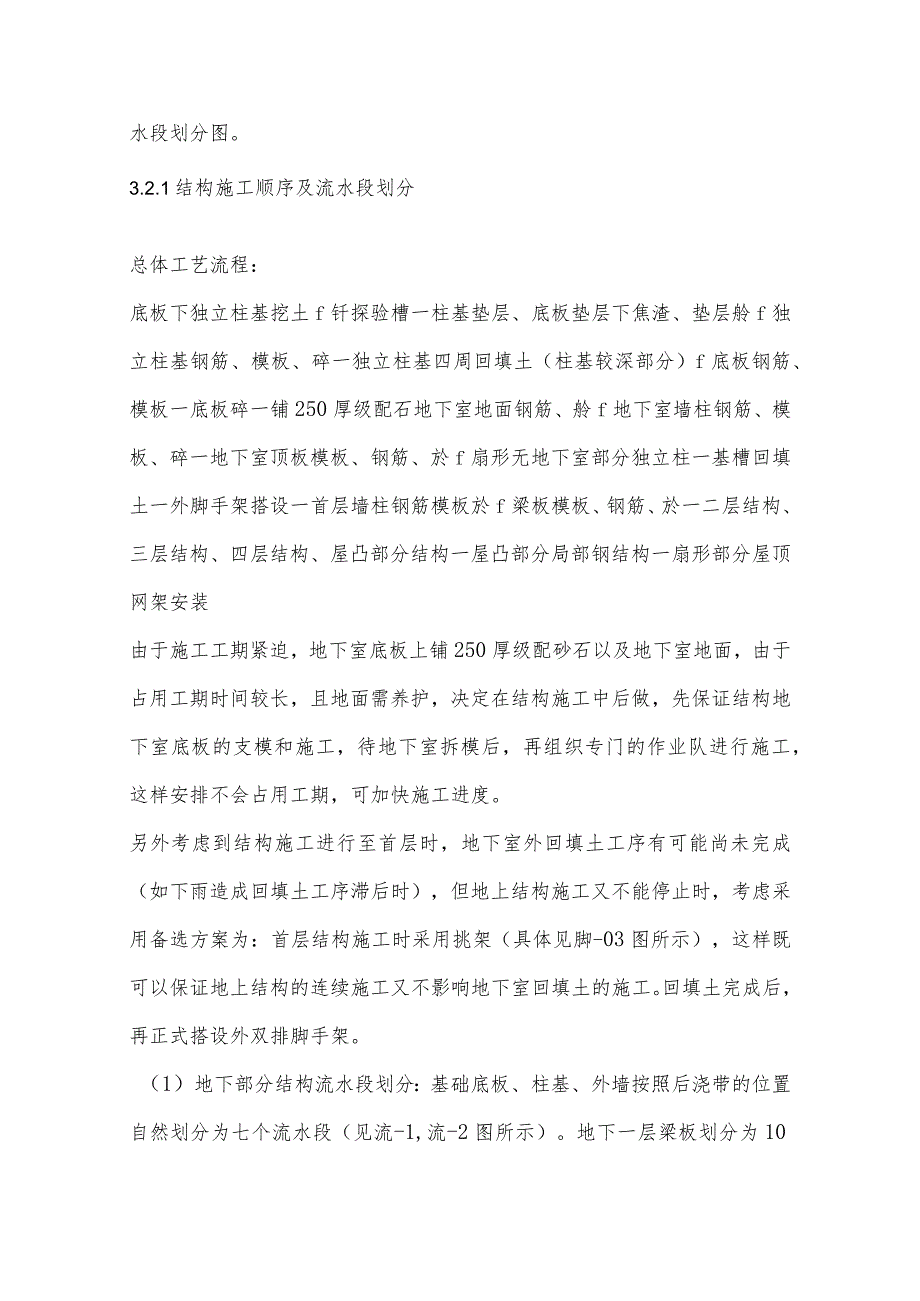

1、某数据中心工程施工部署第一节工程施工进度计划由于本工程特殊的工期要求,因此,在计划实施上要考虑周密,提前做好各种生产要素的准备和协调,各分包专业要紧密配合,严格按施工进度计划组织施工,为能装修提前插入创造条件,以确保施工质量和施工进度。要做好各种材料、设备和成品的保护工作,并加强季节的施工措施,保证施工总控计划的实现。本工程拟定于2001年4月10日开工。地下施工完成日期:2001年4月10日至5月13日完成;地上结构完成日期:2001年5月13日至7月4日(包括屋凸层);5月18日砌筑、内隔墙插入施工;空调水管道安装、风管制作等在结构进行至3-4层时开始施工和制作;外墙面砖、点式幕墙、电梯安
2、装、室内精装修、室外管线等工作在8月初全面展开;一期工程交付日期:2001年10月31日,共用205日历天。第一节施工流水段划分根据结构特点,平面尺寸和工程量,来对地下室结构和地上结构划分流水段。结构施工时,根据结构设计形式和工程量,以及后浇带的位置等来划分各自相应流水段,以取得相同的流水节拍,均衡流水。见地下结构、地上结构流水段划分图。3.2.1结构施工顺序及流水段划分总体工艺流程:底板下独立柱基挖土f钎探验槽一柱基垫层、底板垫层下焦渣、垫层舲f独立柱基钢筋、模板、碎一独立柱基四周回填土(柱基较深部分)f底板钢筋、模板一底板碎一铺250厚级配石地下室地面钢筋、舲f地下室墙柱钢筋、模板、碎一地
3、下室顶板模板、钢筋、於f扇形无地下室部分独立柱一基槽回填土一外脚手架搭设一首层墙柱钢筋模板於f梁板模板、钢筋、於一二层结构、三层结构、四层结构、屋凸部分结构一屋凸部分局部钢结构一扇形部分屋顶网架安装由于施工工期紧迫,地下室底板上铺250厚级配砂石以及地下室地面,由于占用工期时间较长,且地面需养护,决定在结构施工中后做,先保证结构地下室底板的支模和施工,待地下室拆模后,再组织专门的作业队进行施工,这样安排不会占用工期,可加快施工进度。另外考虑到结构施工进行至首层时,地下室外回填土工序有可能尚未完成(如下雨造成回填土工序滞后时),但地上结构施工又不能停止时,考虑采用备选方案为:首层结构施工时采用挑

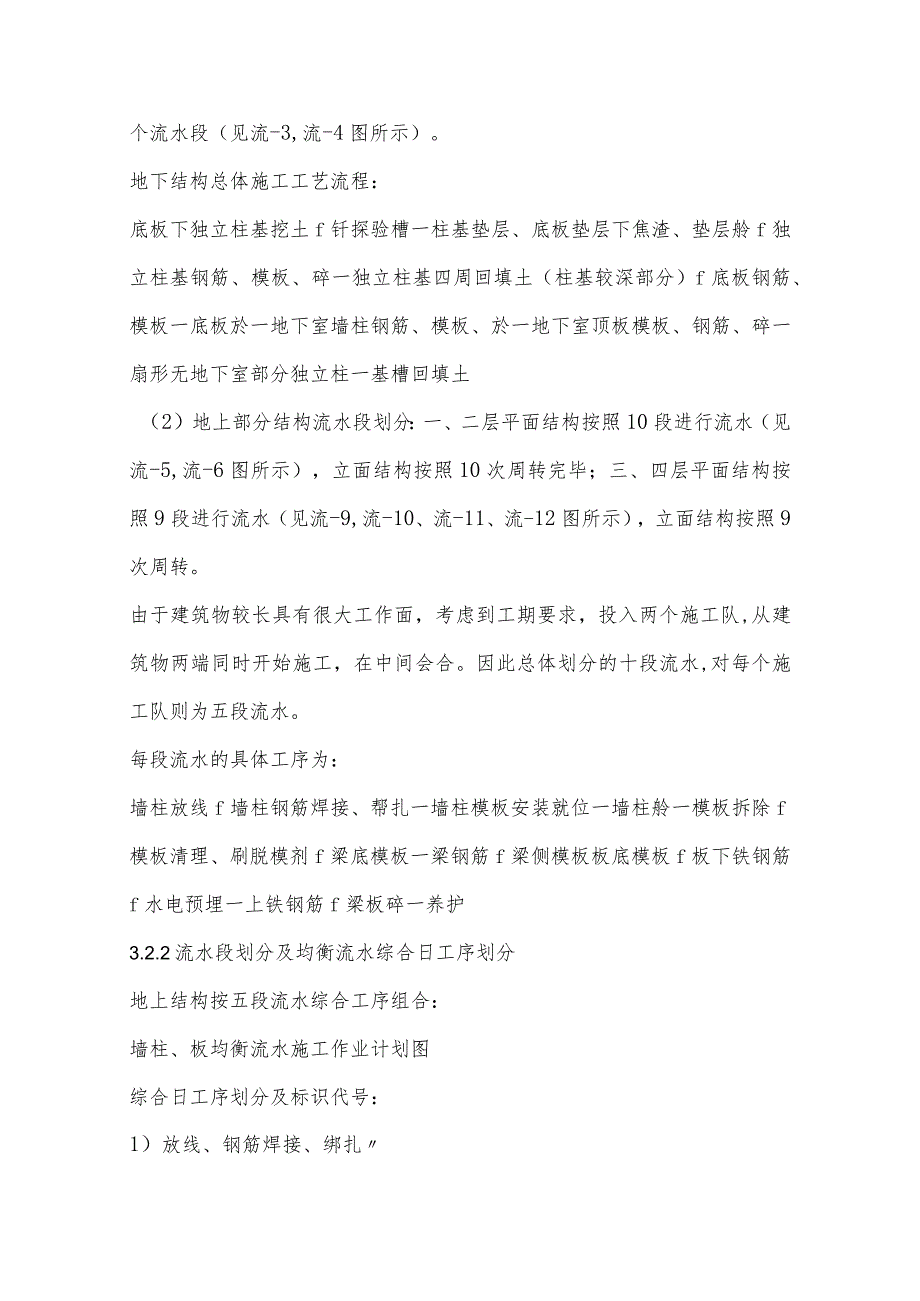

4、架(具体见脚-03图所示),这样既可以保证地上结构的连续施工又不影响地下室回填土的施工。回填土完成后,再正式搭设外双排脚手架。(1)地下部分结构流水段划分:基础底板、柱基、外墙按照后浇带的位置自然划分为七个流水段(见流-1,流-2图所示)。地下一层梁板划分为10个流水段(见流-3,流-4图所示)。地下结构总体施工工艺流程:底板下独立柱基挖土f钎探验槽一柱基垫层、底板垫层下焦渣、垫层舲f独立柱基钢筋、模板、碎一独立柱基四周回填土(柱基较深部分)f底板钢筋、模板一底板於一地下室墙柱钢筋、模板、於一地下室顶板模板、钢筋、碎一扇形无地下室部分独立柱一基槽回填土(2)地上部分结构流水段划分:一、二层平面
5、结构按照10段进行流水(见流-5,流-6图所示),立面结构按照10次周转完毕;三、四层平面结构按照9段进行流水(见流-9,流-10、流-11、流-12图所示),立面结构按照9次周转。由于建筑物较长具有很大工作面,考虑到工期要求,投入两个施工队,从建筑物两端同时开始施工,在中间会合。因此总体划分的十段流水,对每个施工队则为五段流水。每段流水的具体工序为:墙柱放线f墙柱钢筋焊接、帮扎一墙柱模板安装就位一墙柱舲一模板拆除f模板清理、刷脱模剂f梁底模板一梁钢筋f梁侧模板板底模板f板下铁钢筋f水电预埋一上铁钢筋f梁板碎一养护3.2.2流水段划分及均衡流水综合日工序划分地上结构按五段流水综合工序组合:墙柱
6、、板均衡流水施工作业计划图综合日工序划分及标识代号:1)放线、钢筋焊接、绑扎2)墙柱模板、墙柱混凝土3)模板拆除、清理、梁底模板、板底架、梁钢筋:4)梁侧模板、板模板、板下铁钢筋115)水电预埋、上铁钢筋、梁板舲、养护=(按以上安排,两天内完成一个日工序组合,理论上为十天一层,考虑到某些段的工作量较大,实际每层工期大约为12天一层)第一节劳动力计划劳动力实行专业化组织,按不同工种,不同施工部位来划分作业班组,使各专业班组从事性质相同的工作,提高操作的熟练程度和劳动生产率,以确保施工质量和施工进度。本工程工期的紧迫性,带来劳动力投入的增加,由于操作面大,可以充分的投入劳动力,最高峰期投入将达到1
7、016人,平均达到680人。根据工程实际进度,及时调配劳动力,实行动态管理。见劳动力计划附表。第一节机械设备投入计划现场设置4台QTZ80型塔吊,臂长50m。由于为框架结构,因此,塔吊主要满足钢筋、模板、屋面材料、钢结构、网架工程的吊装需要。地下室部分除用塔吊吊运钢筋、模板外,用两台汽车泵解决混凝土的垂直输送和水平输送,地上结构施工阶段采用两台拖泵输送混凝土(一二层汽车泵能够覆盖部位仍然采用汽车泵输送混凝土)。在地上结构施工至三层时,投入3台SCD200/200型双笼外用电梯作垂直运输,以满足人员和材料的垂直运输。主要机械设备投入详见表。结构、装修阶段施工主要设备配置序号名称规格、型号单位数量
8、1固定式塔吊QTZ80台42外用电梯SCD200/200座33混凝土输送拖泵I1BT80BZx24混凝土汽车泵臂长36m台26电焊机台88滚压直螺纹设备套49钢筋切断机GT6/8-40台310钢筋弯曲机GT40台411木工圆锯MJ104Zx212插入式振捣器HZ650套2013平板振捣器PZ-50套814蛙式打夯机台1515空气压缩机0.6m3台316木工平刨台217搅拌机(砂浆、柱)JDY350台218消防泵台219卷扬机1-3T台220校标准养护箱SBY-40B台121电动砂轮切割机B-3型(MoO22台钻EQ3025台323手电钻JIZ-19台1024电锤ZIC-26台625角向磨光机S
9、IMJ-100Zx1026射钉空压泵台3测量施工设备配置序号仪器名称数量用途1J2级经纬仪2台轴线投测2DS3水准仪4台标高传送3无线对讲机6套通讯联络450m钢尺3把轴线测量5铅直仪2台竖向投点机电安装主要设备设置序号机具名称规格单位数量1电动套丝机台22电动液压煨弯机台13液压开孔机台14电动开孔器个155绝缘摇表台16万用表台17交直流电焊机台38移动电箱台69接地摇表台110手动套丝机台411手动弯管器台412压力钳及案子台413砂轮切割机台214气焊工具套215手动试压泵1.6MPa台216电动试压泵DSY5013台217电动割管机TQlOO-A台3第一节主要材料投入及物资供应工程所
10、需主要材料由项目经理部委托我公司物资公司采购。项目物资部与公司根据工程部提出的物资采购计划,选择多家合格分供方,通过对其材料、规格、性能、服务及价格等多方面考察或试验后,确定长期稳定的分供方。并严格按照IS09002质量认证体系中物资采购程序来操作,以确保进场材料的质量。装修阶段,对所有的装饰材料均实行样板制,在多家供应商中通过综合评定,选定合格样品。各种样板必须通过业主、监理认可并签字。项目物资部根据样板及合同中提供的质量标准来进行物资的进场检验和验收。无论甲供材料还是自购材料,必须严格按照物资验收程序,不合格物资严禁进场使用。工程所需材料、设备均需征求业主的批准后方可计划购买。土建施工用主
11、要材料计划表序号材料名称规格单位数量1多层胶合板18mm厚200002独立柱模板方柱套303圆柱模板套43电梯井伸缩筒模套56木方50X50807木方100X100608碗扣脚手架483.5T2509U形托个2000010快拆头个80012密目安全网15000第一节现场总平面布置的原则阶段平面布置要与该时期的施工重点相适应。1.1.1 6.1现场临时建设用房布置应不影响二期工程的施工场地。1.1.2 施工材料堆放应尽量设在塔吊覆盖的范围内,以减少二次搬运。1.1.3 中小型机械的布置,要处于安全环境中,要避开高空物体打击的范围。1.1.4 临电电源、电线敷设要避开人员大的楼梯及安全出口,以及容
12、易被坠落物体打击的范围,电线尽量采用暗敷方式。1.1.5 着重加强现场管理力度,严格按照我公司的项目安全管理手册规定的要求进行管理。第一节施工平面布置见各施工阶段的施工总平面布置图(总平面图见平T图,生活区、办公区平面布置图见平-2图,结构施工阶段平面布置见平-3图、装修以及机电工程施工阶段布置图见平-4图)。第一节现场临建布置由于场地空旷并考虑到不影响二期工程的开工,临时办公和生活区域布置在场地西侧,由南向北设置,办公区主要布置项目经理部办公室、业主现场办公室、监理办公室、会议室、样品室、值班室、厕所;生活区主要布置施工人员宿舍,食堂、浴室、活动室、库房、厕所等;生产区在结构阶段主要布置钢筋
13、加工区、模板加工区、堆放区、材料堆场(架设工具等)、机电安装加工场、堆场。机电安装、装修阶段主要布置砂浆搅拌站、砌筑、装修材料堆放场地、机电材料堆放场地、装修、机电材料临时库房等。另设标准养护室(购置标准养护箱)、电房、水房等。主要临时设施及占地计划表第一节现场临水布置现场临时用水系统包括:消火栓给水系统,生活、施工生产给水系统及临时排水系统,其中消火栓给水系统和施工生产给水系统共用一根75干管,环行布置于建筑物四周,在建筑物东西两侧各设若干消火拴井,并在靠近建筑物两侧设消防水池,用50立管随结构、装修施工楼层沿外墙架子爬升,每层甩口,并设消防水龙带,解决楼层消防问题。施工用水支管和生活用水支
14、管就近从干管引出。现场临时排水系统分施工现场排水系统、生活区域排水系统,其中现场排水系统采用在建筑物四周设排水沟的方式,由排水沟再进入现场排水干管再进入沉淀池,经沉淀后排入市政管线,保证建筑物四周的雨水不进入施工场地内,同时在施工场地内设置集水坑,及时将现场内的集水排出场外。生活区排水根据地势设置排水沟,将雨水引入场外市政雨水管线,食堂排水应设隔油池,隔油后再排入场外管线。厕所均设置化粪池,由环卫部门定期清理。详见总平面布置图。第一节现场临电布置根据现场施工设备用电量的计算,共需用电量约为7OOKVA。现场采用TN-S三相五线制接零保护系统供电,按三级配电两极保护设计施工,PE线与N线严格分开使用,接地电阻不大于4欧姆,施工现场所有防雷装置冲击接地电阻不大于30欧姆。开关箱内漏电保护额定漏电动作电流不大于30毫安,额
