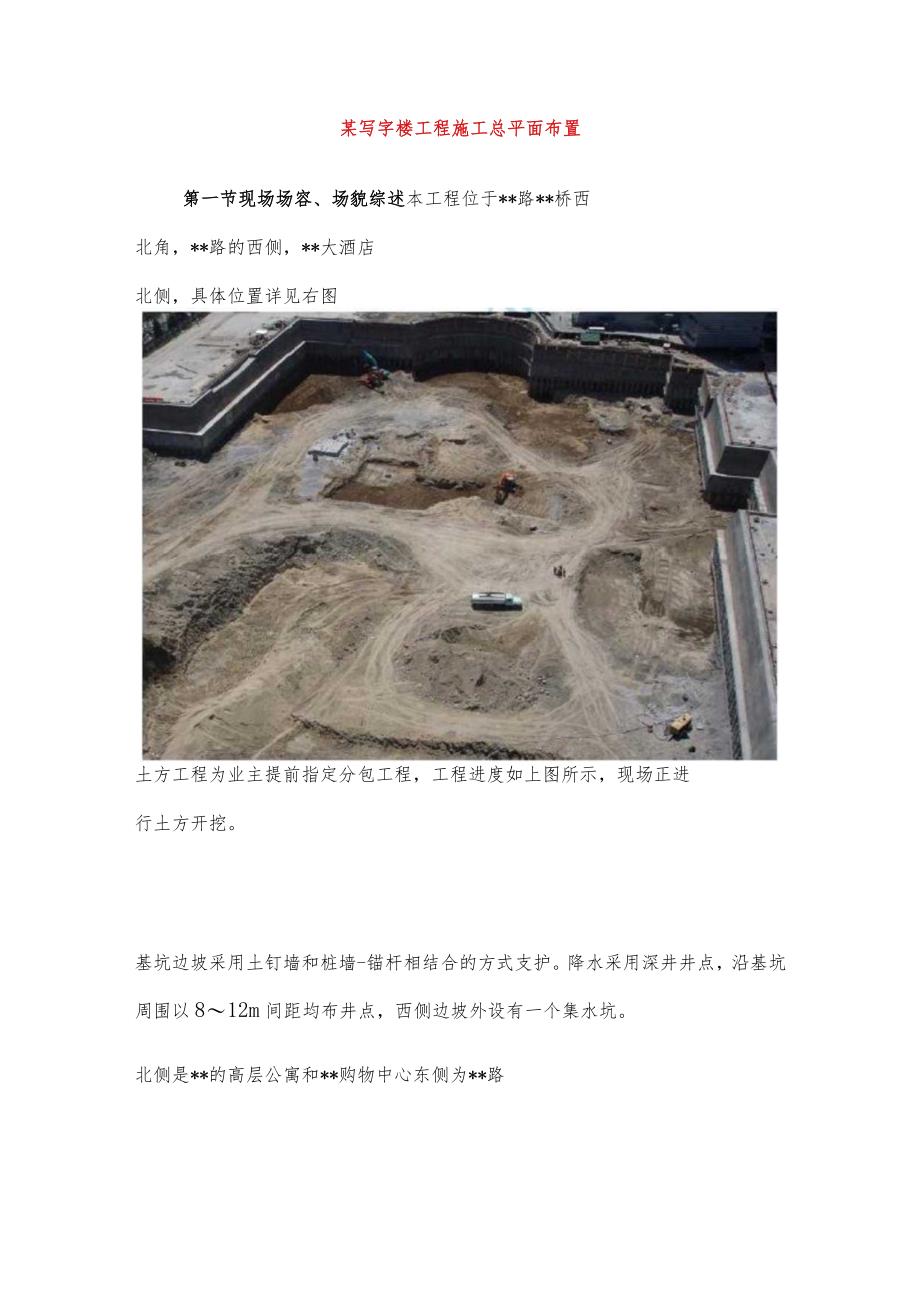

1、某写字楼工程施工总平面布置第一节现场场容、场貌综述本工程位于*路*桥西北角,*路的西侧,*大酒店北侧,具体位置详见右图土方工程为业主提前指定分包工程,工程进度如上图所示,现场正进行土方开挖。基坑边坡采用土钉墙和桩墙-锚杆相结合的方式支护。降水采用深井井点,沿基坑周围以812m间距均布井点,西侧边坡外设有一个集水坑。北侧是*的高层公寓和*购物中心东侧为*路第一节施工总平面布置依据及原则2. 1施工总平面图布置依据根据施工工艺流程,业主提供的现场地下及周围作业条件,项目所在的地方政府的有关规定等。2.2施工总平面图布置原则平面布置应在满足施工工艺流程要求的前提下尽量紧凑,尽量缩短运输路线及各种管线

2、的距离和长度;应根据施工的不同阶段绘制相应的施工总平面图;施工总平面布置还应充分考虑安全及环保要求。第一节围墙、临建及场地硬化3. 1施工现场入口及围墙为了将施工对周边居民生活的影响降低到最低限,现场施工组织有序,施工现场实行全封闭准军事化管理,现场围墙采用彩色压形钢板进行分隔,施工区按现有设置设三个大门,供材料及人员的出入和消防使用。围档上进行公司和本工程相关内容的宣传,每天安排专人进行巡逻检查,发现有损坏、违章情况及时报告,以便采取有效的措施保证企业形象和工程形象。3.2 现场道路及排水现场主要施工道路宽6m,以满足施工车辆错车要求,道路夯实压平,上铺混凝土路面,保证混凝土搅拌车、钢筋运输

3、车、汽车吊不压陷,东侧热力管沟处路面进行加强,配置钢筋混凝土路面或铺设钢板。因现场场地狭窄,施工道路无法环行布置,故在施工道路终端加宽,满足车辆掉头需要。现场沿建筑物一周设500X200砖砌排水沟,路面按照排水沟进行找坡,排水沟在进一步找坡,将水引至主干排水沟再排到下水井内,现场污水需先排入集水坑,经二次沉淀后排入市政管道。3.3 现场机械、设备的布置。根据本工程结构特点和现场实际情况,考虑到工期的要求,为了更好更快的完成施工任务。在现场布置四台塔吊(具体位置详见基础、主体施工总平面布置图和塔吊基础定位图)。1#4#塔吊主要用于主体结构的施工,1#、2#塔吊用于主塔楼施工垂直运输,3#、4#塔

4、吊用于裙楼楼施工。1#塔吊型号为ST70/30,旋转半径R=70m,3#、4#塔吊型号为H3/36B,旋转半径R=60m,平衡臂21.2m,2#塔吊型号为F0/23B,旋转半径R=50mo在主体和装修交叉施工阶段设置一台SCD200/200D施工电梯,服务于主塔。另设两台提升机,服务于群楼。(具体位置详见施工总平面布置图)。结构施工期间现场将布置4台混凝土输送泵,分别位于现场西北角、西、南、东侧。根据施工段的划分,每个施工段将布置一台布料杆,臂长12.5m。地下底板施工阶段,为满足混凝土的泵送量要求,另外临时增设汽车泵。3.4 现场材料加工、堆放场地在现场西北角和东南角分别建一个钢筋加工场,混

5、凝土全部采用商品混凝土,因此现场不设混凝土搅拌场地。装修施工阶段设置两个砂浆搅拌站。木工房地下施工建在现场北侧,地上施工建在现场西侧、库房、试验室、电工房都集中设在现场东南侧。其它材料、机械、机具堆场将视现场情况进行灵活布置,具体位置详见施工总平面图。3.5 现场办公区、生活区现场东南侧设一栋三层彩钢板活动房,面积约为324m2,主要供我方管理人员办公,一层设会议室、活动室和职工夜间值班休息室设置在三层。旁边依次设置一层活动房,作为试验室、库房和食堂。现场不设工人宿舍,工人住宿全部在场外租地解决,每天用班车接送,实行军事化管理,保证工人出入场整齐有序,保证现场文明施工和公司形象,在大门处设置警

6、卫,未经许可,任何非施工人员不得随意进入现场,以保证现场正常施工秩序和财产、人员安全。第一节现场交通运输组织及进场材料统计由于本工程工期紧而且工程量大,需在短时间内投入大量材料、构件、工具,现场交通运输组织协调工作尤为重要。为此,我们将在进场施工前办理好车辆运输相关证件,现场专人负责交通协调,统一指挥,规划好车辆进出场路线,按照总平面图布置规划好材料堆场,及时安排塔吊卸车。大型材料运输将主要在夜间进行。第一节基础施工阶段的总平面布置基础阶段施工,现场平面布置最大的难点在于场地极为狭窄,平面布置要充分考虑利用好每一分场地。考虑到钢筋的用量问题,在现场布置两个钢筋加工场地,裙楼结构完工后拆除西侧钢

7、筋加工车间。详见基础施工阶段总平面布置图第一节主体结构施工总平面布置地下工程回填完成后,现场可获得部分场地,场地相对比较充裕,在现场西、北、东三侧均可有施工道路。详见主体结构施工总平面布置图第一节主体结构装修交叉阶段总平面布置在主体结构施工后期,机电安装和装修施工大量插入的阶段,据工程施工需要,安装一台施工电梯和1#、2#提升机,裙楼结构完成的同时拆除3#、4#塔吊,保留1#、2#塔吊。详见主体结构装修交叉阶段总平面布置图第一节装修、绿化阶段总平面布置装修施工阶段,拆除4#、3#塔吊,安装1#、2#提升井架,拆除1#、2#塔吊,安装一台双笼外电梯。绿化阶段将现场的电工房、木工房、实验室、办公楼

8、、库房、厕所、门卫以及现场要绿化部分的道路进行拆除绿化,此时办公楼搬入主楼内,详见装修绿化阶段总平面置图第一节施工现场消防器材及设施的布置情况为满足施工现场临时用水消防要求,为此进行消防水管和消防泵房的布设工作,依据各区基础、主体施工的先后顺序,逐段进行消防水平管和主体结构消防立管的布设。施工现场地面以50m间距地下设置消防栓10个,地上设置6个消费栓,具体位置详见水电平面布置图。南端中间各一个,消火栓设明显标志,配备足够的水龙带,周围3米不准存放任何物品,具体布置详见施工平面布置图。按照消防法规要求,从市政管网引水的进水管消防竖管直径采用100mm,支管采用80mmo消防用水设施在建筑物结构

9、出土0.00后进行安装,消防蓄水池在主体结构施工期间利用主体结构利用地下三层CD/2X59轴中水池,装修期间利用屋顶水箱进行蓄水,安装一台扬程为160In的水泵两台(一台备用),采用中100消防管从管道间向上随楼层安装,每隔一层在主楼安装一个消防栓,作为消防用水;回水管采用中50钢管与消防管并行架设。栓口朝下配有足够的水带,消防泵房单独设置,位置在现场东北角上水处。单独设置一个三级电箱,电源在Al变电所下端总断路器的上端,设专人值守,现场配备灭火器23台,分部在办公区3台,库房6台,配电室2台,木工房2台,重点防火部位10台。施工现场设置不小于3.5米宽的消防车道。1)水平管:水平管沿建筑物基

10、坑周圈布设,管径选用100钢管焊接,并沿基坑每50米设一地下消火栓。水平管应埋设至冰冻线800mm以下,并用防火草帘外包,地下消火栓处应设砖井,并用围栏档住,以防施工车辆和其它原因造成消火栓破坏。2)回水管:回水管采用50钢管与立管同时布置,冬季施工作保温。第一节施工临时用水设计业主提供的水源有三个分别在东北角和西侧,供水管径中100。施工用水环建筑周边布置,水管接驳至养护室、混凝土输送泵旁,并在输送泵、大门分别设6m3的集水坑,再用水泵临时接至混凝土浇筑部位,作为养护用水以及洗刷泵管和车辆轮胎上的泥土所用,同时是市网停水的能正常施工的保障。用水量计算:(1)施工工程用水量ql计算考虑班日搅拌

11、砂浆量:20X15=300m3,浇筑用水200Lm3,洗搅拌机用水750Lq1=Kl(Q1N1K2)/(8X3600)=1.1(300200+750)1.5(83600)=3.6(LS)(2)施工现场生活用水量q2计算q2=(P1N2K3)/(T83600)=(420401.5)/(1.583600)=0.58(L/S)(3)消防用水量q3计算因现场面积大于25ha,故消防用水量:q3=15(L/S)(4)施工现场总用水量因本工程施工现场225ha,且q1+q2q3,所以Q=q3=15(L/S)考虑管网漏水的损失Ql=I.1Q=16.5(L/S)(6)供应网路主管径的计算考虑管网内水流的经济流速,本方案取V=1.6msD=4Q1000(3.14V)1/2=416.51000/(3.141.6)1/2=114.6(mm)现场业主提供的三根100供水管满足现场用水需要。第一节施工临时用电设计现场临时用电详见后面章节,布置图详见地上水、电布置图及地下水、电布置图。
