河床式水电站土建工程砌体工程施工方案及技术措施.docx

上传人:p** 文档编号:607152 上传时间:2023-12-01 格式:DOCX 页数:7 大小:28.40KB
下载 相关 举报
河床式水电站土建工程砌体工程施工方案及技术措施.docx_第1页
第1页 / 共7页
河床式水电站土建工程砌体工程施工方案及技术措施.docx_第2页
第2页 / 共7页
河床式水电站土建工程砌体工程施工方案及技术措施.docx_第3页
第3页 / 共7页
河床式水电站土建工程砌体工程施工方案及技术措施.docx_第4页
第4页 / 共7页
河床式水电站土建工程砌体工程施工方案及技术措施.docx_第5页
第5页 / 共7页
河床式水电站土建工程砌体工程施工方案及技术措施.docx_第6页
第6页 / 共7页
河床式水电站土建工程砌体工程施工方案及技术措施.docx_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《河床式水电站土建工程砌体工程施工方案及技术措施.docx》由会员分享,可在线阅读,更多相关《河床式水电站土建工程砌体工程施工方案及技术措施.docx(7页珍藏版)》请在第壹文秘上搜索。

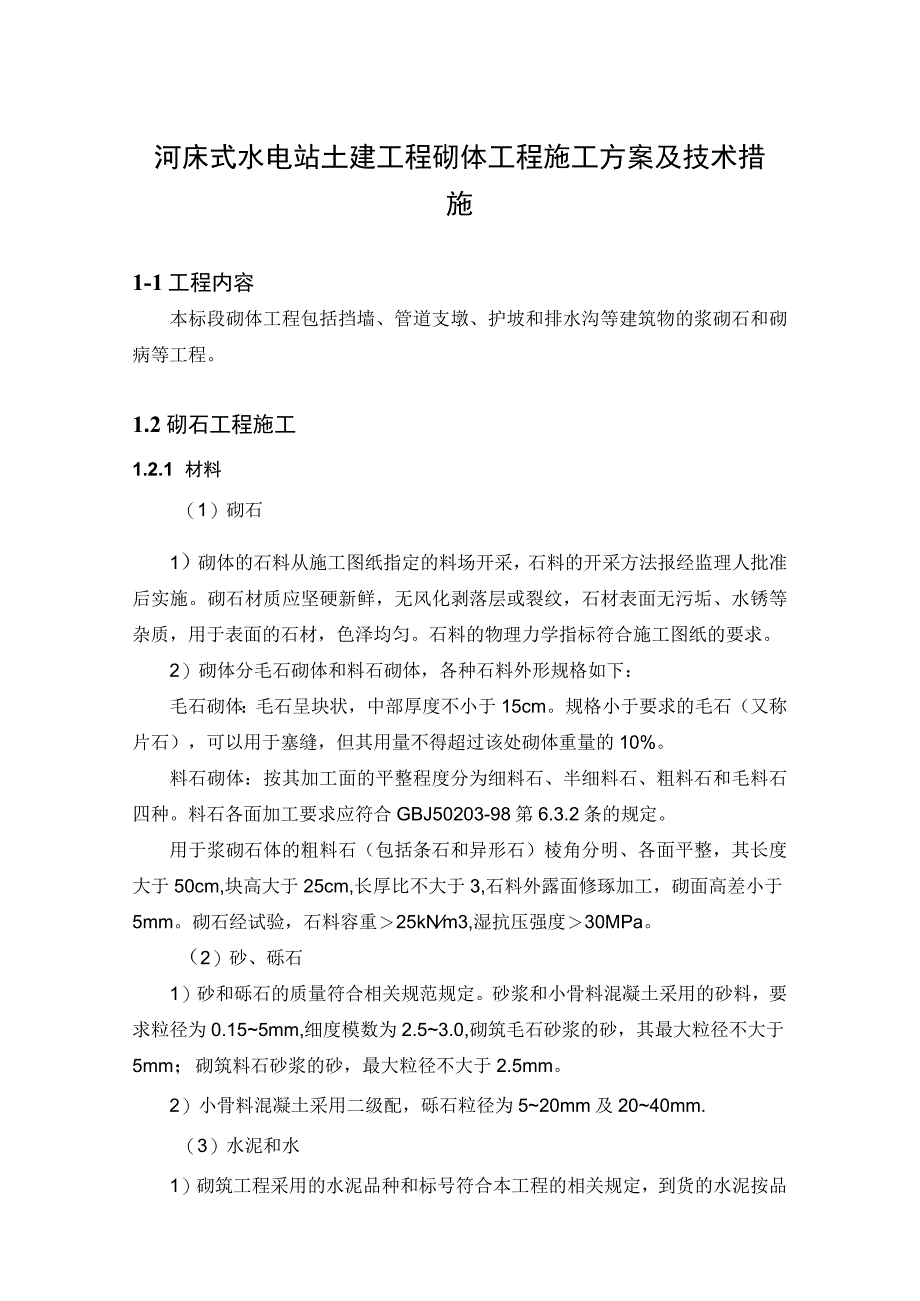

1、河床式水电站土建工程砌体工程施工方案及技术措施1-1工程内容本标段砌体工程包括挡墙、管道支墩、护坡和排水沟等建筑物的浆砌石和砌病等工程。1.2砌石工程施工1.2.1 材料(1)砌石1)砌体的石料从施工图纸指定的料场开采,石料的开采方法报经监理人批准后实施。砌石材质应坚硬新鲜,无风化剥落层或裂纹,石材表面无污垢、水锈等杂质,用于表面的石材,色泽均匀。石料的物理力学指标符合施工图纸的要求。2)砌体分毛石砌体和料石砌体,各种石料外形规格如下:毛石砌体:毛石呈块状,中部厚度不小于15cm。规格小于要求的毛石(又称片石),可以用于塞缝,但其用量不得超过该处砌体重量的10%。料石砌体:按其加工面的平整程度

2、分为细料石、半细料石、粗料石和毛料石四种。料石各面加工要求应符合GBJ50203-98第6.3.2条的规定。用于浆砌石体的粗料石(包括条石和异形石)棱角分明、各面平整,其长度大于50cm,块高大于25cm,长厚比不大于3,石料外露面修琢加工,砌面高差小于5mm。砌石经试验,石料容重25kNm3,湿抗压强度30MPa。(2)砂、砾石1)砂和砾石的质量符合相关规范规定。砂浆和小骨料混凝土采用的砂料,要求粒径为0.155mm,细度模数为2.53.0,砌筑毛石砂浆的砂,其最大粒径不大于5mm;砌筑料石砂浆的砂,最大粒径不大于2.5mm。2)小骨料混凝土采用二级配,砾石粒径为520mm及2040mm.(

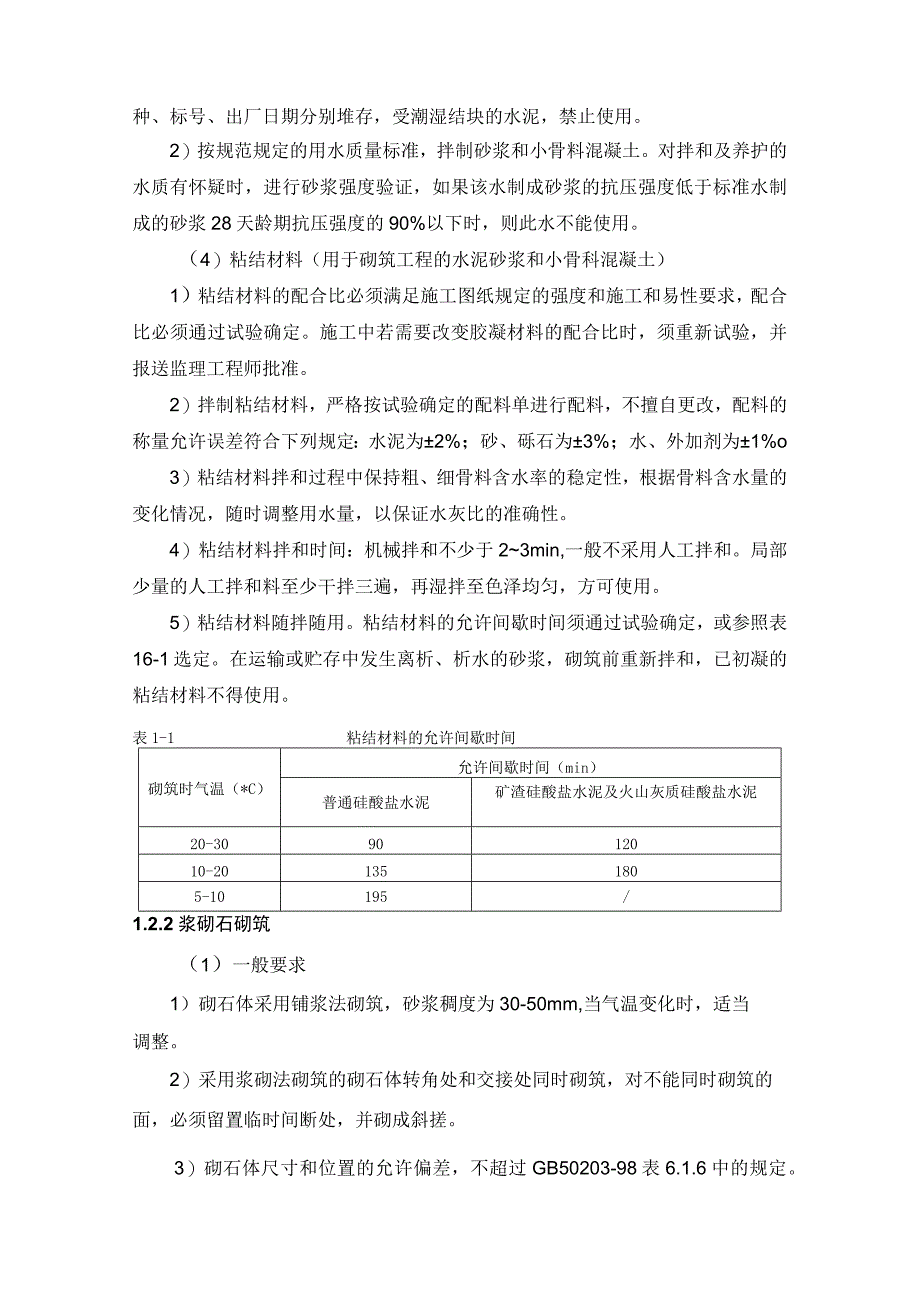

3、3)水泥和水1)砌筑工程采用的水泥品种和标号符合本工程的相关规定,到货的水泥按品种、标号、出厂日期分别堆存,受潮湿结块的水泥,禁止使用。2)按规范规定的用水质量标准,拌制砂浆和小骨料混凝土。对拌和及养护的水质有怀疑时,进行砂浆强度验证,如果该水制成砂浆的抗压强度低于标准水制成的砂浆28天龄期抗压强度的90%以下时,则此水不能使用。(4)粘结材料(用于砌筑工程的水泥砂浆和小骨科混凝土)1)粘结材料的配合比必须满足施工图纸规定的强度和施工和易性要求,配合比必须通过试验确定。施工中若需要改变胶凝材料的配合比时,须重新试验,并报送监理工程师批准。2)拌制粘结材料,严格按试验确定的配料单进行配料,不擅自

4、更改,配料的称量允许误差符合下列规定:水泥为2%;砂、砾石为3%;水、外加剂为1%o3)粘结材料拌和过程中保持粗、细骨料含水率的稳定性,根据骨料含水量的变化情况,随时调整用水量,以保证水灰比的准确性。4)粘结材料拌和时间:机械拌和不少于23min,一般不采用人工拌和。局部少量的人工拌和料至少干拌三遍,再湿拌至色泽均匀,方可使用。5)粘结材料随拌随用。粘结材料的允许间歇时间须通过试验确定,或参照表16-1选定。在运输或贮存中发生离析、析水的砂浆,砌筑前重新拌和,已初凝的粘结材料不得使用。表1-1粘结材料的允许间歇时间砌筑时气温(*C)允许间歇时间(min)普通硅酸盐水泥矿渣硅酸盐水泥及火山灰质硅

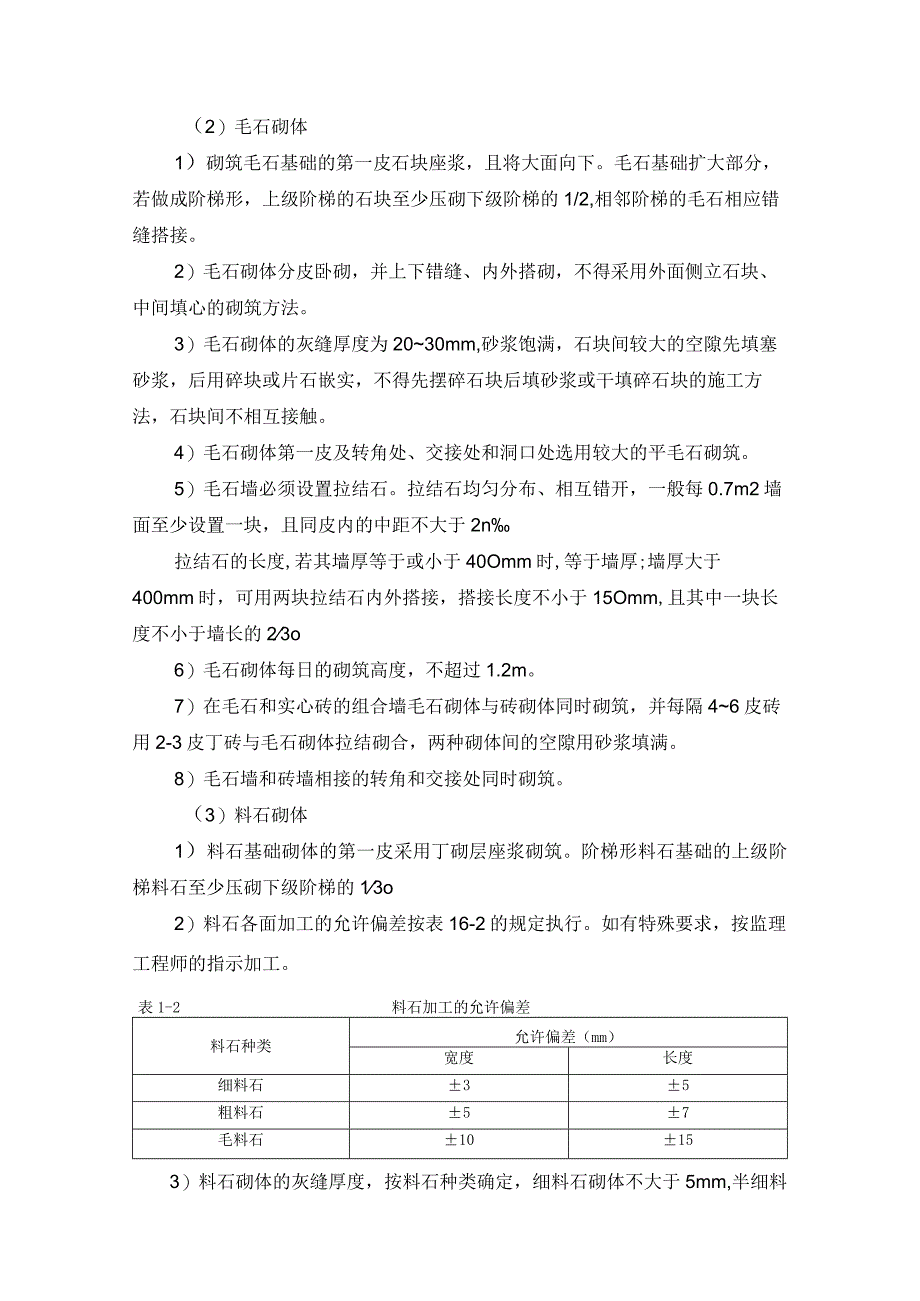

5、酸盐水泥20-309012010-201351805-10195/1.2.2浆砌石砌筑(1)一般要求1)砌石体采用铺浆法砌筑,砂浆稠度为30-50mm,当气温变化时,适当调整。2)采用浆砌法砌筑的砌石体转角处和交接处同时砌筑,对不能同时砌筑的面,必须留置临时间断处,并砌成斜搓。3)砌石体尺寸和位置的允许偏差,不超过GB50203-98表6.1.6中的规定。(2)毛石砌体1)砌筑毛石基础的第一皮石块座浆,且将大面向下。毛石基础扩大部分,若做成阶梯形,上级阶梯的石块至少压砌下级阶梯的1/2,相邻阶梯的毛石相应错缝搭接。2)毛石砌体分皮卧砌,并上下错缝、内外搭砌,不得采用外面侧立石块、中间填心的砌筑

6、方法。3)毛石砌体的灰缝厚度为2030mm,砂浆饱满,石块间较大的空隙先填塞砂浆,后用碎块或片石嵌实,不得先摆碎石块后填砂浆或干填碎石块的施工方法,石块间不相互接触。4)毛石砌体第一皮及转角处、交接处和洞口处选用较大的平毛石砌筑。5)毛石墙必须设置拉结石。拉结石均匀分布、相互错开,一般每0.7m2墙面至少设置一块,且同皮内的中距不大于2n拉结石的长度,若其墙厚等于或小于40Omm时,等于墙厚;墙厚大于400mm时,可用两块拉结石内外搭接,搭接长度不小于15Omm,且其中一块长度不小于墙长的23o6)毛石砌体每日的砌筑高度,不超过1.2m。7)在毛石和实心砖的组合墙毛石砌体与砖砌体同时砌筑,并每

7、隔46皮砖用2-3皮丁砖与毛石砌体拉结砌合,两种砌体间的空隙用砂浆填满。8)毛石墙和砖墙相接的转角和交接处同时砌筑。(3)料石砌体1)料石基础砌体的第一皮采用丁砌层座浆砌筑。阶梯形料石基础的上级阶梯料石至少压砌下级阶梯的13o2)料石各面加工的允许偏差按表16-2的规定执行。如有特殊要求,按监理工程师的指示加工。表1-2料石加工的允许偏差料石种类允许偏差(mm)宽度长度细料石35粗料石57毛料石10153)料石砌体的灰缝厚度,按料石种类确定,细料石砌体不大于5mm,半细料石砌体不大于10mm,粗料石和毛料石砌体不大于20mm。4)砌筑料石砌体时,料石放置平稳,砂浆铺设厚度略高于规定的灰缝厚度。

8、其高出厚度:细料石和半细料石为35mm,粗料石和毛料石为68mm05)料石砌体上下错缝搭砌,砌体厚度等于或大于两块料石宽度时,若同皮内全部采用顺砌,则每砌两皮后,砌一皮丁砌层;若在同皮内采用丁顺组砌,则丁砌石交错设置,其中距不大于2m。6)在料石和毛石或砖砌的组合墙中,料石砌体和毛石砌体或砖砌体同时砌筑,并每隔2-3皮料石层用丁砌层与毛石砌体及砖砌体拉结砌合。丁砌料石的长度与组合墙厚度相同。(4)浆砌石挡土墙1)采用的毛石料砌筑挡土墙,符合下列规定:毛石料中部厚度不小于200mm;每砌34皮为一个分层高度,每个分层高度找平一次;外露面的灰缝厚度不得大于40mm,两个分层高度间的错缝不得小于80

9、mm2)料石挡土墙采用同皮内丁顺相间的砌筑形式,当中间部分用毛石填砌时,丁砌料石伸入毛石部分的长度不小于200mmo3)砌筑挡土墙按监理人要求收坡或收台,并设置伸缩缝和排水孔。(5)养护砌体外露面,在砌筑后1218h之间及时养护,经常保持外露面的湿润。养护时间:水泥砂浆砌体一般为14天,混凝土砌体为21天。1.2.3水泥砂浆勾缝防渗(1)采用料石水泥砂浆勾缝作为防渗体时,防渗用的勾缝砂浆采用细砂和较小的水灰比,灰砂比控制在1:11:2之间。(2)防渗砂浆采用P.O.32.5以上的普通硅酸盐水泥拌制。(3)清缝在料石砌筑24h后进行,缝宽不小于砌缝宽度,缝深不小于缝宽的2倍,勾缝前必须将槽缝冲洗

10、干净,不得残留灰渣和积水,并保持缝面湿润。(4)勾缝砂浆必须单独拌制,严禁与砌体砂浆混用。(5)当勾缝完成和砂浆初凝后,砌体表面刷洗干净,至少用浸湿物覆盖保持21天,在养护期间经常洒水,使砌体保持湿润,避免碰撞和震动。1.3砌砖工程1.3.1材料(1)砖:普通砖、空心砖、灰砂砖和粉煤灰砖,按施工图纸要求选用砖的品种和标号。(2)砌砖砂浆1)采用的水泥、砂和水符合本工程的相关规定。2)生石灰:熟化成石灰膏时,用网过滤,使其充分熟化,熟化时间不得少于7天。3)砂浆满足下列要求:符合施工图纸规定的强度等级;符合本工程相关规定的砂浆稠度要求:保水性能好(分层度不大于20mm);拌和均匀。4)砂浆的配合

11、比经试验确定,若须改变砂浆的材料组成,重新试验,并经监理人批准。5)砂浆的配合比采用重量比,水泥、有机塑化剂和冬期施工中掺用的氯盐等的配料精确度控制在2%以内;砂、石灰膏、粘土膏、粉煤灰和磨细生石灰粉等的配料精度控制在5%以内。6)为使砂浆有良好的保水性,掺入无机塑化剂或有机塑化剂,不采取增加水泥用量的方法。7)砂浆采用机械拌和,拌和时间从投料完算起不少于2min8)砂浆随拌随用。水泥砂浆和水泥混合砂浆分别在拌成后3h和4h内使用完毕;如施工期最高气温大于30,分别在拌成后2h和3h内使用完毕。(3)砌砖的砂浆稠度,按表16-3的规定执行。表1-3砌砖的砂浆稠度序号砌体种类砂浆稠度(mm)1普

12、通砖砌体70-90序号砌体种类砂浆稠度(mm)2烧结多孔石专、空心砖砌体60-803空斗墙、筒拱50-70烧结普通砖平拱式过梁1.3.2砌砖体砌筑(1)砖提前12天浇水湿润。普通砖、多孔砖含水率为10%15%;灰砂砖、粉煤灰砖含水率为8%12%。含水率以水重占干砖重的百分数计。(2)砌砖体的灰缝横平竖直,厚薄均匀,并填满砂浆。(3)埋入砌砖中的拉结筋,安设正确、平直,其外露部分在施工过程中不得任意弯折。砌砖体尺寸和位置的允许偏差,不超过GB50203-98第4.1.8条规定的限值。(4)烧结普通砌砖体上下错缝、内外搭接。实心砌砖体宜采用一顺一丁,梅花丁或三顺一丁的砌筑形式,砖柱不得采用包心砌法

13、。(5)砌砖体水平灰缝的砂浆饱满,实心砌砖体水平灰缝的砂浆饱满度不得低于80%,竖向灰缝宜采用挤浆或加浆方法,使其砂浆饱满,严禁用水冲浆灌缝。砌砖体的水平灰缝宽度一般为Iomm,但不小于8mm,也不大于12mm。(6)砌砖体的转角处和交接处同时砌筑,对不能同时砌筑而又必须留置的临时间断处,砌成斜搓。烧结实普通砖砌体的斜搓长度不小于高度的2/3,多孔砖砌体的斜搓长高比按砖的规格尺寸确定,外墙转角处严禁留直搓。(7)砌砖体接搓时,必须将接搓处的表面清洗干净,浇水湿润,填实砂浆,保持灰缝平直。(8)框架结构房屋的填充墙,与框架中预埋的拉结筋连接。(9)每层承重墙的最上一皮砖,为整砖丁砌层。在梁或梁垫

14、的下面,砌体的阶台水平面上以及砌砖体的挑出层(挑檐、腰线等)中,也采用整砖丁砌层砌筑。(10)施工需要在砖墙中留置的临时洞口,其侧边离交接处的墙面不小于500mm;洞口顶部设置过梁。1.3.3 空斗墙砌筑(1)空斗墙用整砖砌筑,砌筑前试摆,不够整砖处,可加砌丁砖,不得砍凿斗砖。(2)砌筑空斗墙,采用水泥混合砂浆或石灰砂浆。(3)空斗墙的水平灰缝厚度和竖向灰缝宽度,控制在IOmm,但不小于7mm,不大于13mm。(4)空斗墙中留置的洞口,必须在砌筑时留出,严禁砌完后再行砍凿。(5)需要砌成实砌体(平砌或侧砌)的空斗墙部位的砌筑按施工图纸的规定和监理人的指示执行。(6)空斗墙的尺寸和位置的偏差,亦不超过GB50203-98第4.3.7条的规定的限值。1.3.4 冬季施工当室外日平均气温连续5天稳定低于5C时,且最低气温低于-3C时,砌体工程的施工按GB50203-98第九章冬季施工的有关规定执行。1.3.5 养护(1)外露面砌体,养护期内避免雨淋或暴晒。(2)砌砖体完工后至少洒水养护3天。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
