砌体工程施工方案.docx

上传人:p** 文档编号:607747 上传时间:2023-12-01 格式:DOCX 页数:7 大小:21.88KB
下载 相关 举报
砌体工程施工方案.docx_第1页
第1页 / 共7页
砌体工程施工方案.docx_第2页
第2页 / 共7页
砌体工程施工方案.docx_第3页
第3页 / 共7页
砌体工程施工方案.docx_第4页
第4页 / 共7页
砌体工程施工方案.docx_第5页
第5页 / 共7页
砌体工程施工方案.docx_第6页
第6页 / 共7页
砌体工程施工方案.docx_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《砌体工程施工方案.docx》由会员分享,可在线阅读,更多相关《砌体工程施工方案.docx(7页珍藏版)》请在第壹文秘上搜索。

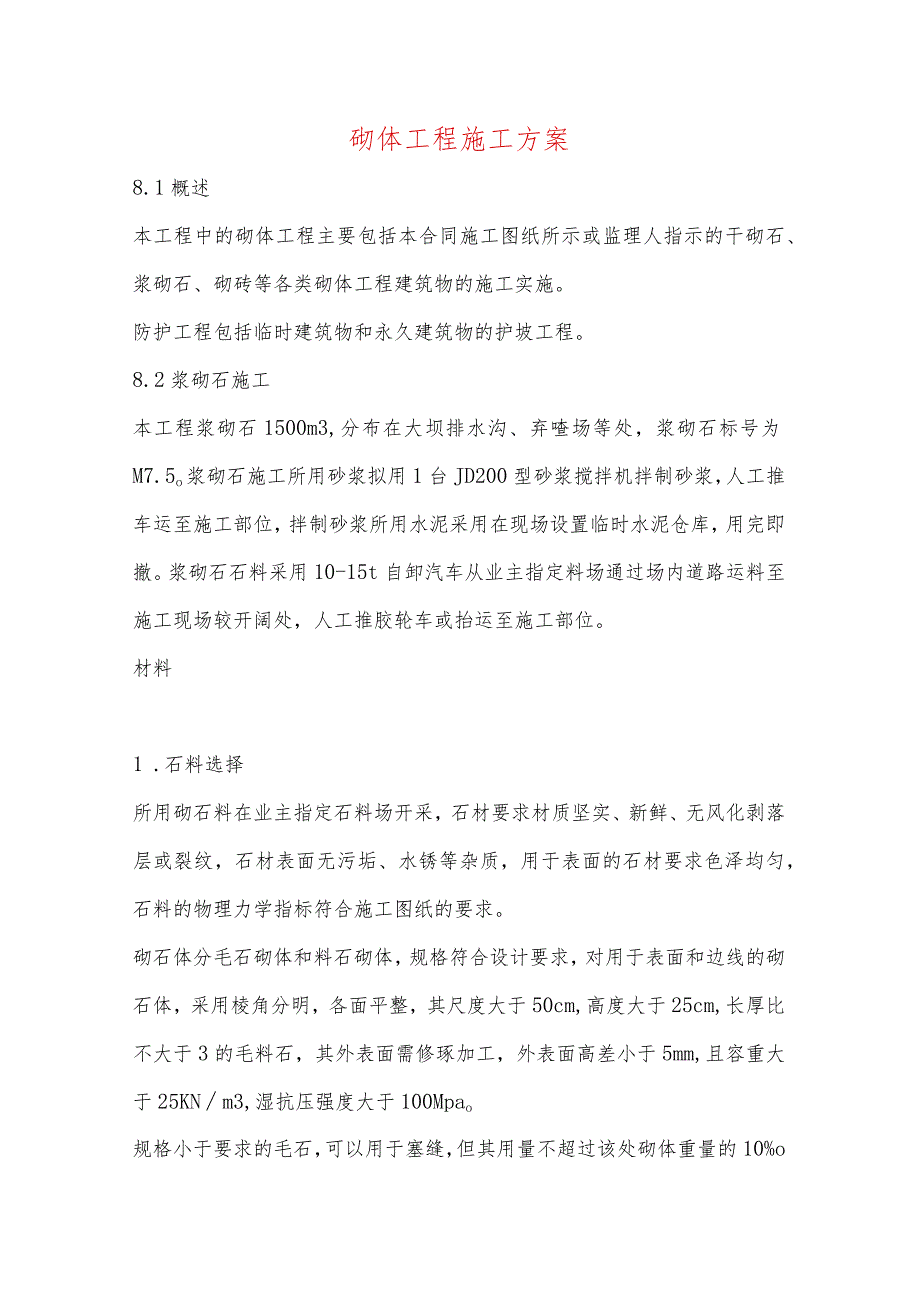

1、砌体工程施工方案8.1概述本工程中的砌体工程主要包括本合同施工图纸所示或监理人指示的干砌石、浆砌石、砌砖等各类砌体工程建筑物的施工实施。防护工程包括临时建筑物和永久建筑物的护坡工程。8.2浆砌石施工本工程浆砌石1500m3,分布在大坝排水沟、弃喳场等处,浆砌石标号为M7.5o浆砌石施工所用砂浆拟用1台JD200型砂浆搅拌机拌制砂浆,人工推车运至施工部位,拌制砂浆所用水泥采用在现场设置临时水泥仓库,用完即撤。浆砌石石料采用10-15t自卸汽车从业主指定料场通过场内道路运料至施工现场较开阔处,人工推胶轮车或抬运至施工部位。材料1 .石料选择所用砌石料在业主指定石料场开采,石材要求材质坚实、新鲜、无

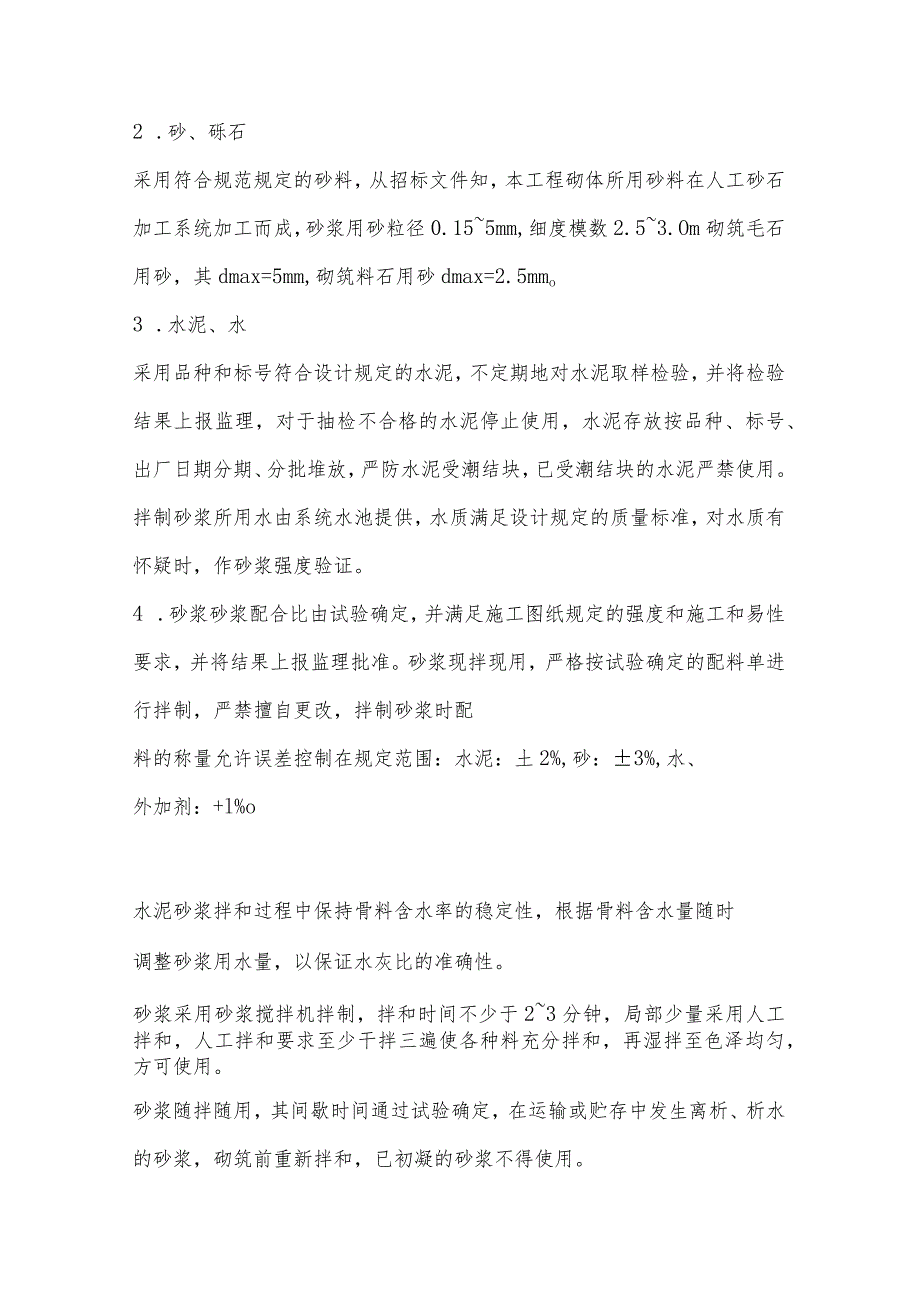

2、风化剥落层或裂纹,石材表面无污垢、水锈等杂质,用于表面的石材要求色泽均匀,石料的物理力学指标符合施工图纸的要求。砌石体分毛石砌体和料石砌体,规格符合设计要求,对用于表面和边线的砌石体,采用棱角分明,各面平整,其尺度大于50cm,高度大于25cm,长厚比不大于3的毛料石,其外表面需修琢加工,外表面高差小于5mm,且容重大于25KNm3,湿抗压强度大于100Mpao规格小于要求的毛石,可以用于塞缝,但其用量不超过该处砌体重量的10%o2 .砂、砾石采用符合规范规定的砂料,从招标文件知,本工程砌体所用砂料在人工砂石加工系统加工而成,砂浆用砂粒径0.155mm,细度模数2.53.Om砌筑毛石用砂,其d

3、max=5mm,砌筑料石用砂dmax=2.5mmo3 .水泥、水采用品种和标号符合设计规定的水泥,不定期地对水泥取样检验,并将检验结果上报监理,对于抽检不合格的水泥停止使用,水泥存放按品种、标号、出厂日期分期、分批堆放,严防水泥受潮结块,已受潮结块的水泥严禁使用。拌制砂浆所用水由系统水池提供,水质满足设计规定的质量标准,对水质有怀疑时,作砂浆强度验证。4 .砂浆砂浆配合比由试验确定,并满足施工图纸规定的强度和施工和易性要求,并将结果上报监理批准。砂浆现拌现用,严格按试验确定的配料单进行拌制,严禁擅自更改,拌制砂浆时配料的称量允许误差控制在规定范围:水泥:土2%,砂:3%,水、外加剂:+l%o水

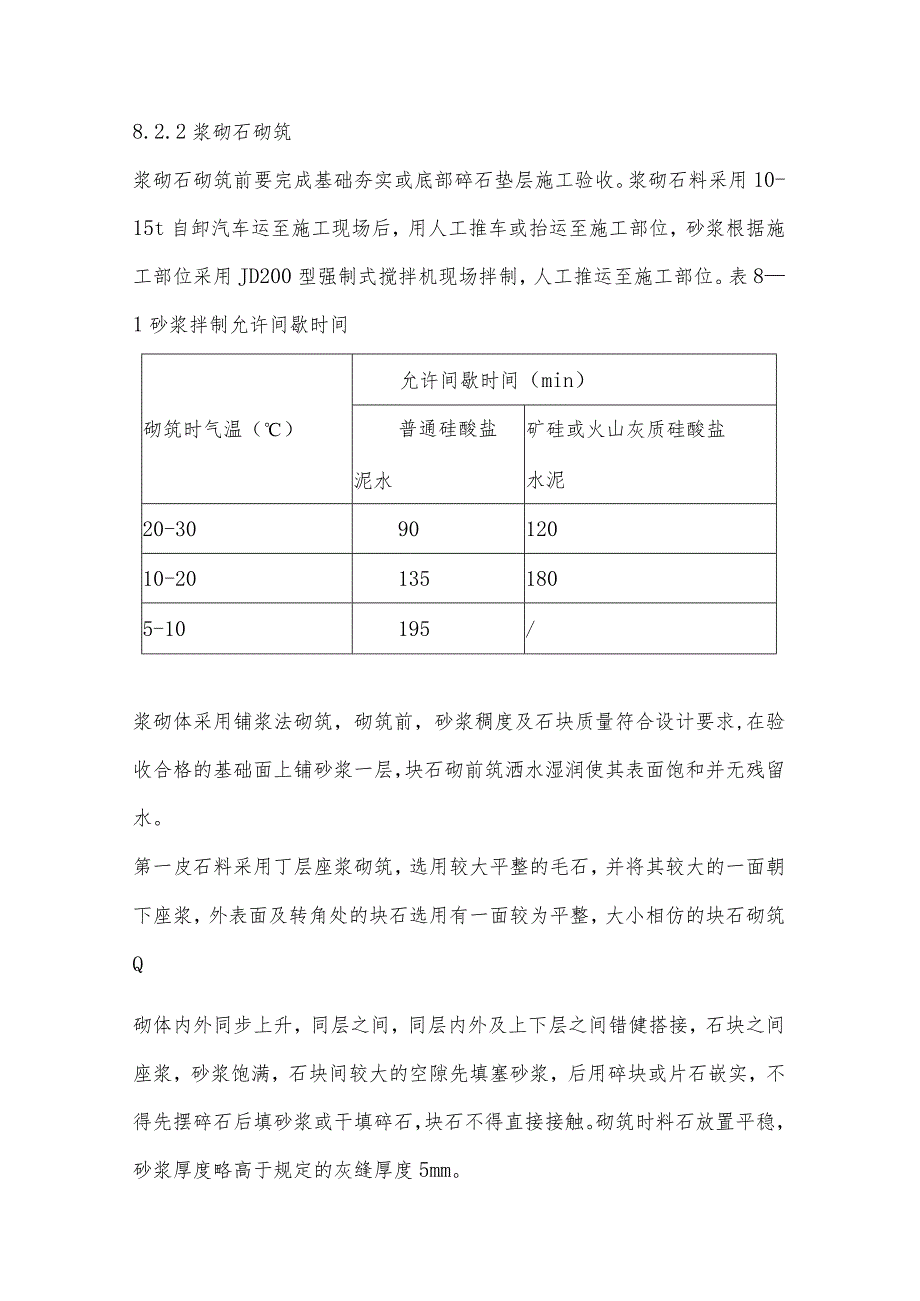

4、泥砂浆拌和过程中保持骨料含水率的稳定性,根据骨料含水量随时调整砂浆用水量,以保证水灰比的准确性。砂浆采用砂浆搅拌机拌制,拌和时间不少于23分钟,局部少量采用人工拌和,人工拌和要求至少干拌三遍使各种料充分拌和,再湿拌至色泽均匀,方可使用。砂浆随拌随用,其间歇时间通过试验确定,在运输或贮存中发生离析、析水的砂浆,砌筑前重新拌和,已初凝的砂浆不得使用。8.2.2浆砌石砌筑浆砌石砌筑前要完成基础夯实或底部碎石垫层施工验收。浆砌石料采用10-15t自卸汽车运至施工现场后,用人工推车或抬运至施工部位,砂浆根据施工部位采用JD200型强制式搅拌机现场拌制,人工推运至施工部位。表81砂浆拌制允许间歇时间砌筑时

5、气温()允许间歇时间(min)普通硅酸盐泥水矿硅或火山灰质硅酸盐水泥20-309012010-201351805-10195/浆砌体采用铺浆法砌筑,砌筑前,砂浆稠度及石块质量符合设计要求,在验收合格的基础面上铺砂浆一层,块石砌前筑洒水湿润使其表面饱和并无残留水。第一皮石料采用丁层座浆砌筑,选用较大平整的毛石,并将其较大的一面朝下座浆,外表面及转角处的块石选用有一面较为平整,大小相仿的块石砌筑Q砌体内外同步上升,同层之间,同层内外及上下层之间错健搭接,石块之间座浆,砂浆饱满,石块间较大的空隙先填塞砂浆,后用碎块或片石嵌实,不得先摆碎石后填砂浆或干填碎石,块石不得直接接触。砌筑时料石放置平稳,砂浆

6、厚度略高于规定的灰缝厚度5mm。对于不能同时施工面,留有斜槎式施工缝,再次施工时清除预留缝表面的砂浆污物,用清水洗干净,并将表面洒水成饱和状,然后铺砂浆砌筑,挡墙及护坡的转角处同时砌筑,不得留间断面。在料石和毛石的组合墙中,料石砌体和毛石砌体同时砌筑,并每隔2-3皮料石层用丁砌层与毛石砌体拉结砌合,丁砌料石的长度与组合墙厚度相同,两种砌体间的空隙用砂浆填满。8.2.3勾缝所有浆砌体表面均勾缝。勾缝砂浆配比由试验室提供,砂浆标号高于砌体砂浆标号。勾缝在砌石砌筑24h后进行,缝宽不小于砌缝宽度,缝深不小于2倍缝宽,勾缝前将槽缝冲洗干净,清除残留灰硅和积水,并保持缝面湿润。勾缝砂浆单独拌制,以免与砌

7、体砂浆混用,勾缝完成和砂浆初凝后,砌体表面刷洗干净,至少用湿物覆盖21天,在养护期间经常洒水,使砌体保持湿润,避免碰撞、扰动。勾缝保持块石砌合的自然接缝,要求美观匀称,块石形态突出,表面平整,砌体表面溅染的砂浆清除干净。8.2.4养护砌体外露面,在砌筑后1218h之间及时养护,经常保持外露面湿润,养护时间14天。砌体未达到要求强度以前不得受力或受震动等影响,翼墙隐蔽工程的回填,至少待砌体强度达到设计70%以上才能进行。8.3砖砌体工程本工程砖砌体工程为泵房、取水口启闭机房墙体砌砖。8.3.1材料砖用于本工程墙体的砖材质量符合国家现行质量标准并具出厂合格证。砌砖砂浆采用的水泥、砂和水符合规范及前

8、面的规定。砂浆符合施工图纸规定的强度等级,保水性能好,拌和均匀。砂浆的配合比经试验确定,若要改变砂浆的材料组成,重新试验,并经监理人批准。砂浆采用强制式搅拌机拌和,砂浆随拌随用。水泥砂浆和水泥混合砂浆分别在拌成后3h和4h内使用完毕,如施工期最高气温大于30,分别在拌成后2h和3h内使用完毕。3.砂浆稠度用于砖砌体的砂浆稠度满足规范要示。砌砖体砌筑所用砖采用IOt自卸汽车运至施工部位,人工抬运至施工部位。1 .砖提前12天浇水湿润,使其含水率符合规定,含水率以水重占干砖砖重的百分数计。2 .砌砖体的灰健横平竖直,厚薄均匀,并填满砂浆。烧结普通砌砖体砌筑时上下错缝、内外搭接。实心砌砖体采用一顺一

9、丁、梅花丁或三顺一丁的砌筑形式,砖柱严禁采用包心砌法。砌砖体水平灰缝的砂浆饱满,实心砌砖体水平灰健的砂浆饱满度大于80%,竖向灰缝宜采用挤浆或加浆方法,使其砂浆饱满,严禁用水冲浆灌缝。砌砖体的水平灰缝宽度一般为IOnIn1,控制误差2m0砌砖体的转角处和交接处同时砌筑,对不能同时砌筑而又必须留置的临时间断处,并砌成斜槎。烧结实普通砖砌体的斜槎长度不小于高度的2/3,多孔砖砌体的斜槎长高比按砖的规格尺寸确定,外墙转角处不得留直槎。砌砖体接槎时,将接槎处的表面清洗干净,浇水湿润,填实砂浆,保持灰缝平直。7 .埋入砌砖中的拉结筋,安设正确、平直,其外露部分在施工过程中不得任意弯折。砌砖体尺寸和位置的

10、允许偏差控制在设计允许的范围内。8 .框架结构房屋的填充墙,与框架中预埋的拉结筋连接。每层承重墙的最上一皮砖,为整砖丁砌层,在梁或梁垫的下面,砌体在阶台水平面上以及砌砖的挑出层(挑檐、腰线等)中,也采用整砖丁砌层砌筑。10.施工需要在砖墙中留置的临时洞口,其侧边离交接处的墙面不小于500mm;洞口顶部设置过梁。养护砖砌体外露面养护期内避免雨淋或暴晒,砌砖体完工后洒水养护至少3天。8.4砌体工程质量控制1 .施工时认真测量放线,确保各建筑物结构特性。2 .对原材料实时监控,严禁使用不合格料,砌体所用砂浆严格按试验确定配比拌制。3 .保证砂浆的强度,确保砂浆饱满,不出现架空现象。砖砌体施工时上下错缝、内外搭接,砌体转角和交接处尽量同时砌筑,不能同时砌筑时,按规定留直槎和斜槎。砌筑灰缝做到横平竖直、厚薄均匀、砂浆饱满。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
