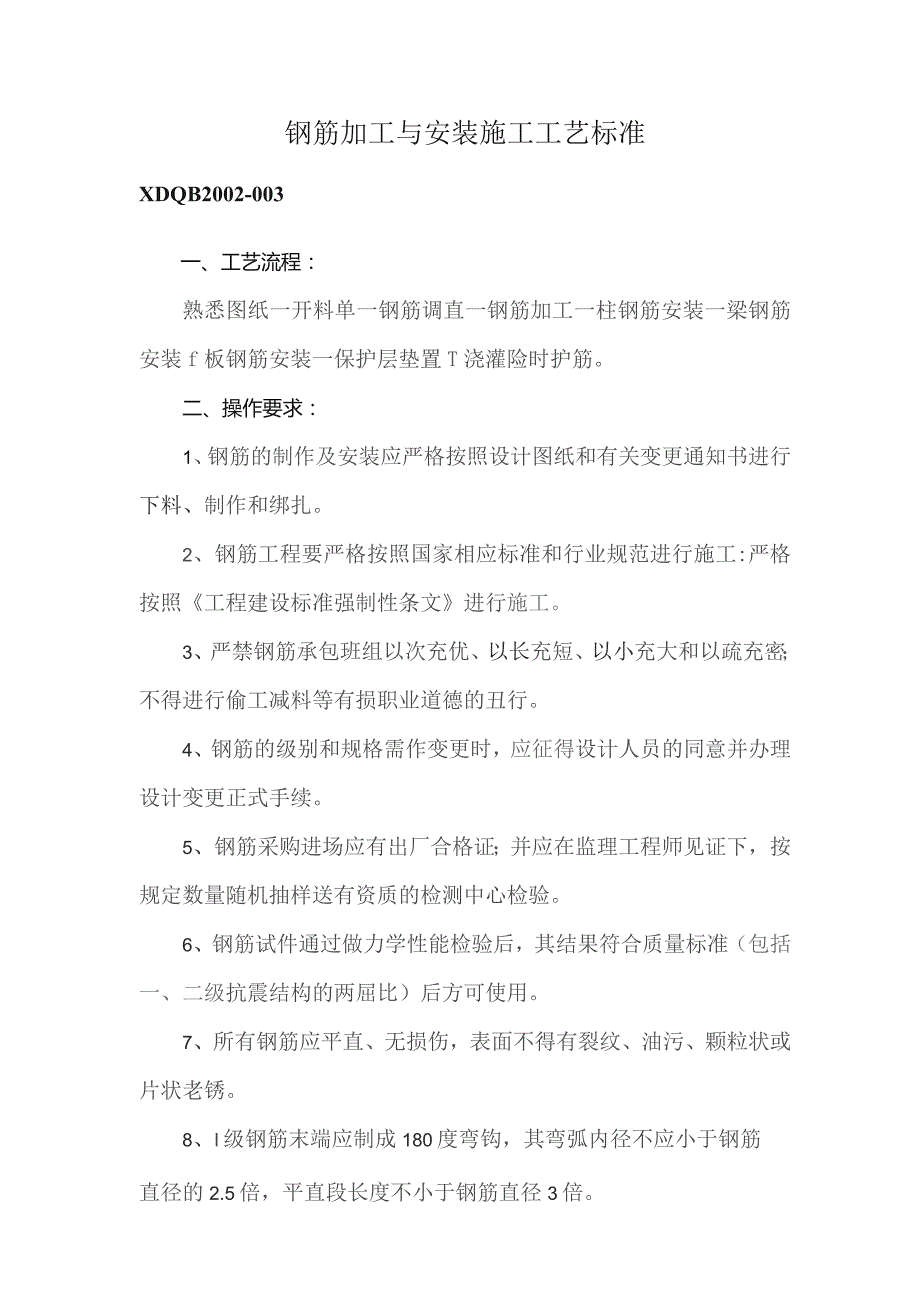

《钢筋加工与安装施工工艺标准.docx》由会员分享,可在线阅读,更多相关《钢筋加工与安装施工工艺标准.docx(3页珍藏版)》请在第壹文秘上搜索。
1、钢筋加工与安装施工工艺标准XDQB2002-003一、工艺流程:熟悉图纸一开料单一钢筋调直一钢筋加工一柱钢筋安装一梁钢筋安装f板钢筋安装一保护层垫置T浇灌险时护筋。二、操作要求:1、钢筋的制作及安装应严格按照设计图纸和有关变更通知书进行下料、制作和绑扎。2、钢筋工程要严格按照国家相应标准和行业规范进行施工:严格按照工程建设标准强制性条文进行施工。3、严禁钢筋承包班组以次充优、以长充短、以小充大和以疏充密;不得进行偷工减料等有损职业道德的丑行。4、钢筋的级别和规格需作变更时,应征得设计人员的同意并办理设计变更正式手续。5、钢筋采购进场应有出厂合格证;并应在监理工程师见证下,按规定数量随机抽样送有

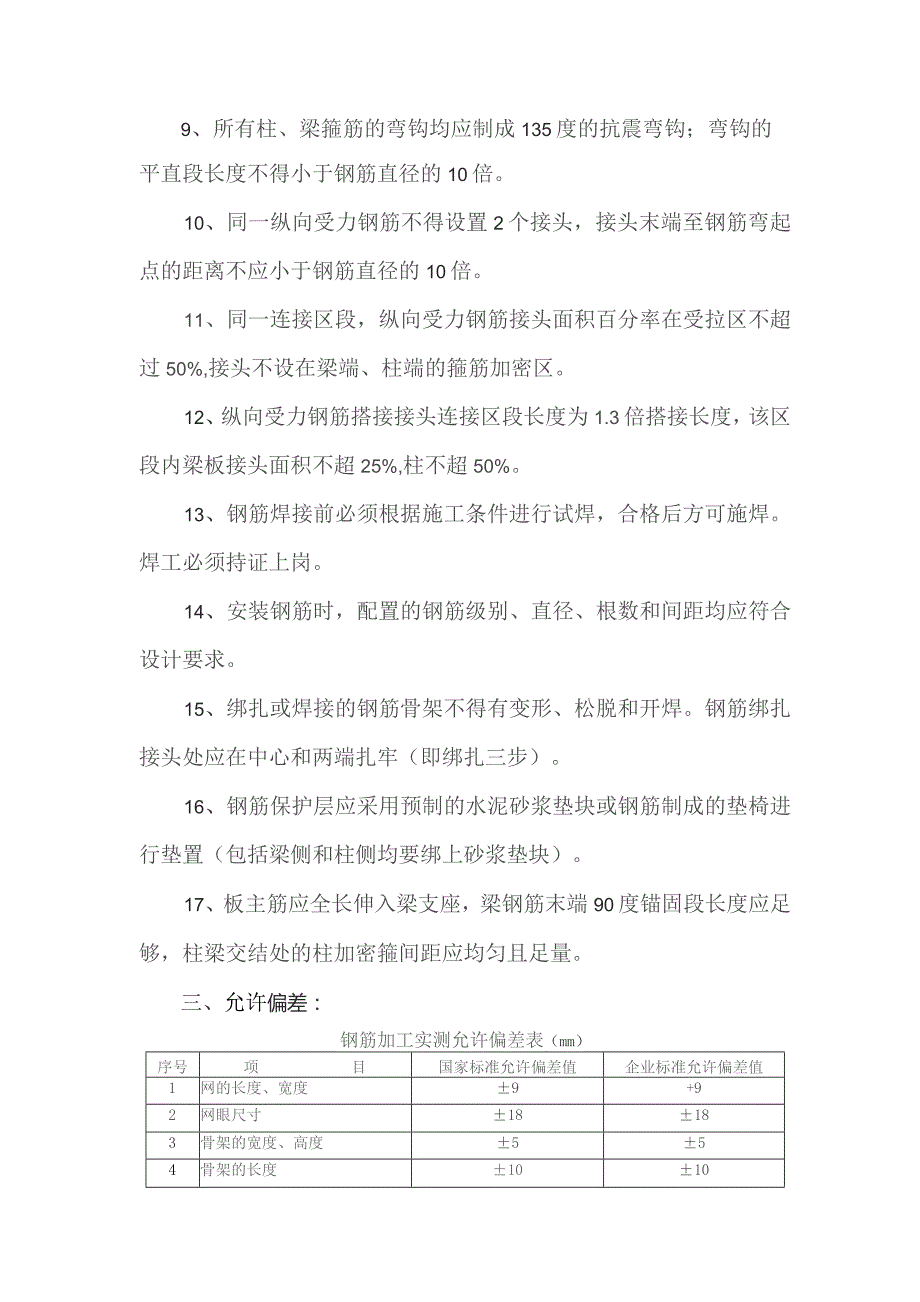

2、资质的检测中心检验。6、钢筋试件通过做力学性能检验后,其结果符合质量标准(包括一、二级抗震结构的两屈比)后方可使用。7、所有钢筋应平直、无损伤,表面不得有裂纹、油污、颗粒状或片状老锈。8、I级钢筋末端应制成180度弯钩,其弯弧内径不应小于钢筋直径的2.5倍,平直段长度不小于钢筋直径3倍。9、所有柱、梁箍筋的弯钩均应制成135度的抗震弯钩;弯钩的平直段长度不得小于钢筋直径的10倍。10、同一纵向受力钢筋不得设置2个接头,接头末端至钢筋弯起点的距离不应小于钢筋直径的10倍。11、同一连接区段,纵向受力钢筋接头面积百分率在受拉区不超过50%,接头不设在梁端、柱端的箍筋加密区。12、纵向受力钢筋搭接接

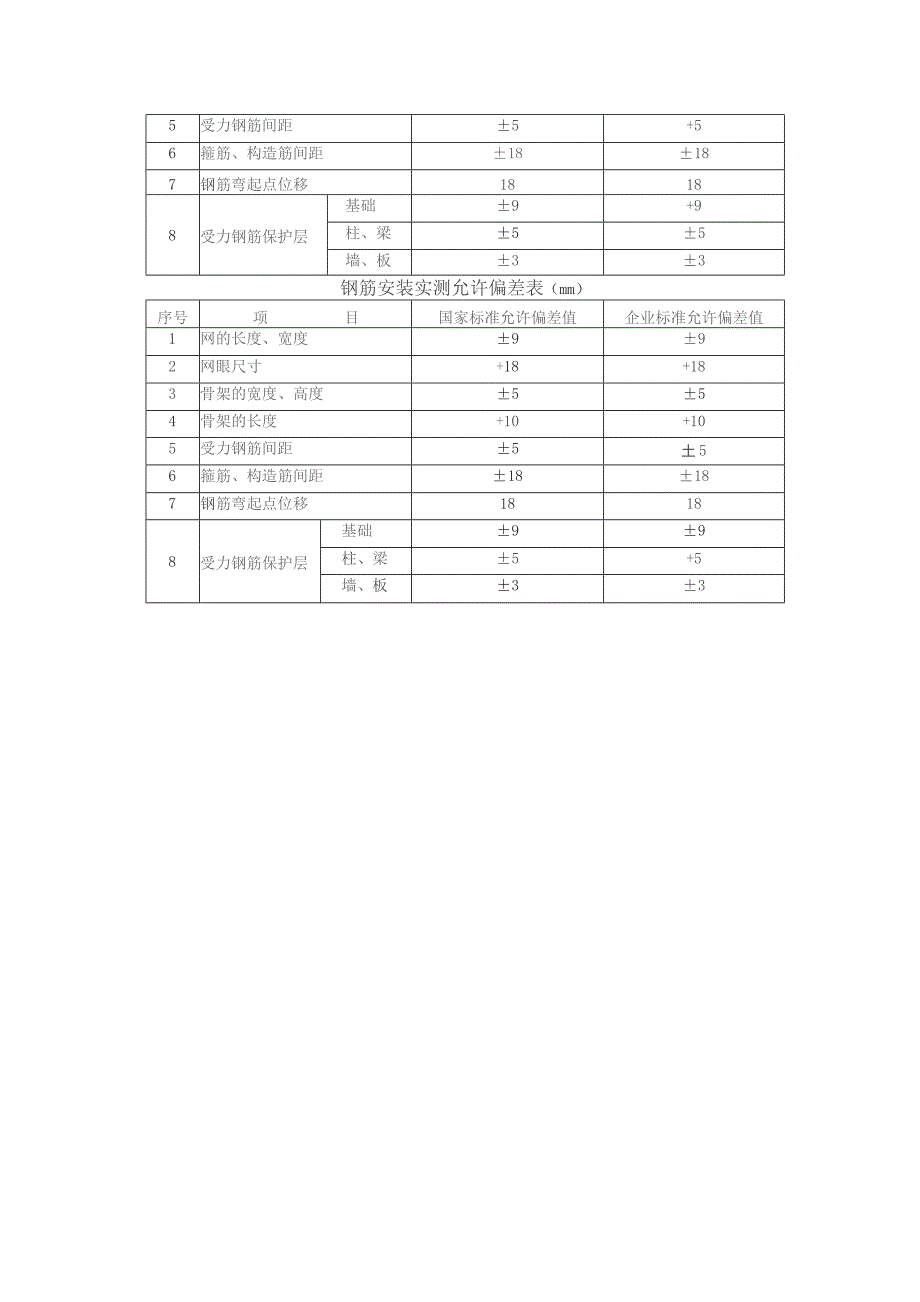

3、头连接区段长度为1.3倍搭接长度,该区段内梁板接头面积不超25%,柱不超50%。13、钢筋焊接前必须根据施工条件进行试焊,合格后方可施焊。焊工必须持证上岗。14、安装钢筋时,配置的钢筋级别、直径、根数和间距均应符合设计要求。15、绑扎或焊接的钢筋骨架不得有变形、松脱和开焊。钢筋绑扎接头处应在中心和两端扎牢(即绑扎三步)。16、钢筋保护层应采用预制的水泥砂浆垫块或钢筋制成的垫椅进行垫置(包括梁侧和柱侧均要绑上砂浆垫块)。17、板主筋应全长伸入梁支座,梁钢筋末端90度锚固段长度应足够,柱梁交结处的柱加密箍间距应均匀且足量。三、允许偏差:钢筋加工实测允许偏差表(mm)序号项目国家标准允许偏差值企业标准允许偏差值1网的长度、宽度9+92网眼尺寸18183骨架的宽度、高度554骨架的长度10105受力钢筋间距5+56箍筋、构造筋间距18187钢筋弯起点位移18188受力钢筋保护层基础9+9柱、梁55墙、板33钢筋安装实测允许偏差表(mm)序号项目国家标准允许偏差值企业标准允许偏差值1网的长度、宽度992网眼尺寸+18+183骨架的宽度、高度554骨架的长度+10+105受力钢筋间距5土56箍筋、构造筋间距18187钢筋弯起点位移18188受力钢筋保护层基础99柱、梁5+5墙、板33
