钢纤维砼防水屋面施工技术交底.docx

上传人:p** 文档编号:608575 上传时间:2023-12-01 格式:DOCX 页数:1 大小:15.38KB
下载 相关 举报
钢纤维砼防水屋面施工技术交底.docx_第1页
第1页 / 共1页
亲,该文档总共1页,全部预览完了,如果喜欢就下载吧!
资源描述

《钢纤维砼防水屋面施工技术交底.docx》由会员分享,可在线阅读,更多相关《钢纤维砼防水屋面施工技术交底.docx(1页珍藏版)》请在第壹文秘上搜索。

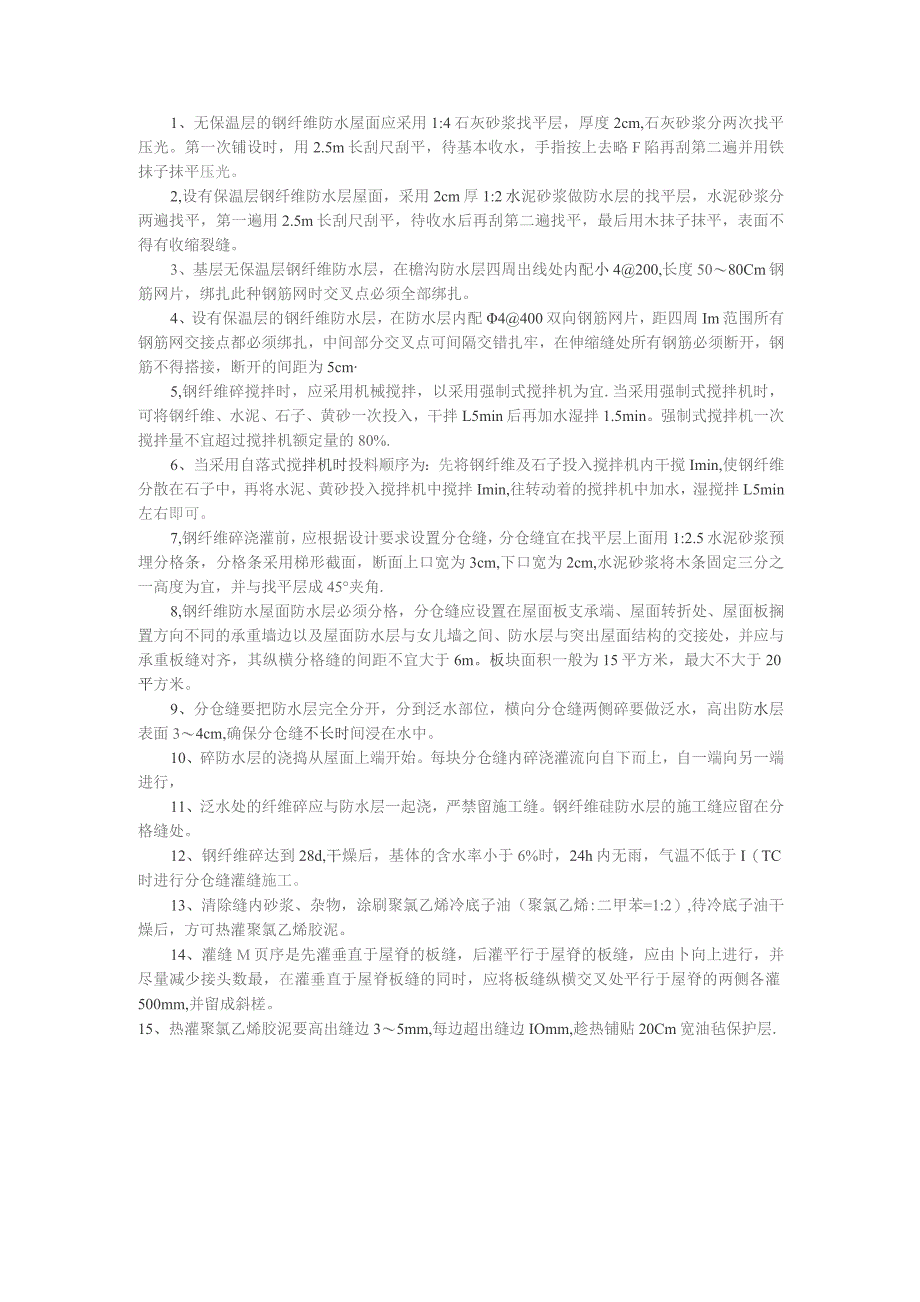

1、1、无保温层的钢纤维防水屋面应采用1:4石灰砂浆找平层,厚度2cm,石灰砂浆分两次找平压光。第一次铺设时,用2.5m长刮尺刮平,待基本收水,手指按上去略F陷再刮第二遍并用铁抹子抹平压光。2,设有保温层钢纤维防水层屋面,采用2cm厚1:2水泥砂浆做防水层的找平层,水泥砂浆分两遍找平,第一遍用2.5m长刮尺刮平,待收水后再刮第二遍找平,最后用木抹子抹平,表面不得有收缩裂缝。3、基层无保温层钢纤维防水层,在檐沟防水层四周出线处内配小4200,长度5080Cm钢筋网片,绑扎此种钢筋网时交叉点必须全部绑扎。4、设有保温层的钢纤维防水层,在防水层内配4400双向钢筋网片,距四周Im范围所有钢筋网交接点都必

2、须绑扎,中间部分交叉点可间隔交错扎牢,在伸缩缝处所有钢筋必须断开,钢筋不得搭接,断开的间距为5cm5,钢纤维碎搅拌时,应采用机械搅拌,以采用强制式搅拌机为宜.当采用强制式搅拌机时,可将钢纤维、水泥、石子、黄砂一次投入,干拌L5min后再加水湿拌1.5min。强制式搅拌机一次搅拌量不宜超过搅拌机额定量的80%.6、当采用自落式搅拌机时投料顺序为:先将钢纤维及石子投入搅拌机内干搅Imin,使钢纤维分散在石子中,再将水泥、黄砂投入搅拌机中搅拌Imin,往转动着的搅拌机中加水,湿搅拌L5min左右即可。7,钢纤维碎浇灌前,应根据设计要求设置分仓缝,分仓缝宜在找平层上面用1:2.5水泥砂浆预埋分格条,分

3、格条采用梯形截面,断面上口宽为3cm,下口宽为2cm,水泥砂浆将木条固定三分之一高度为宜,并与找平层成45夹角.8,钢纤维防水屋面防水层必须分格,分仓缝应设置在屋面板支承端、屋面转折处、屋面板搁置方向不同的承重墙边以及屋面防水层与女儿墙之间、防水层与突出屋面结构的交接处,并应与承重板缝对齐,其纵横分格缝的间距不宜大于6m。板块面积一般为15平方米,最大不大于20平方米。9、分仓缝要把防水层完全分开,分到泛水部位,横向分仓缝两侧碎要做泛水,高出防水层表面34cm,确保分仓缝不长时间浸在水中。10、碎防水层的浇捣从屋面上端开始。每块分仓缝内碎浇灌流向自下而上,自一端向另一端进行,11、泛水处的纤维碎应与防水层一起浇,严禁留施工缝。钢纤维硅防水层的施工缝应留在分格缝处。12、钢纤维碎达到28d,干燥后,基体的含水率小于6%时,24h内无雨,气温不低于I(TC时进行分仓缝灌缝施工。13、清除缝内砂浆、杂物,涂刷聚氯乙烯冷底子油(聚氯乙烯:二甲苯=1:2),待冷底子油干燥后,方可热灌聚氯乙烯胶泥。14、灌缝M页序是先灌垂直于屋脊的板缝,后灌平行于屋脊的板缝,应由卜向上进行,并尽量减少接头数最,在灌垂直于屋脊板缝的同时,应将板缝纵横交叉处平行于屋脊的两侧各灌500mm,并留成斜槎。15、热灌聚氯乙烯胶泥要高出缝边35mm,每边超出缝边IOmm,趁热铺贴20Cm宽油毡保护层.

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
