《镀锌钢管在顶板中预埋施工技术交底.docx》由会员分享,可在线阅读,更多相关《镀锌钢管在顶板中预埋施工技术交底.docx(3页珍藏版)》请在第壹文秘上搜索。

1、镀锌钢管在顶板中预埋施工技术交底一、施工准备:1.工具齐全;2、已接受技术交底;二、工艺流程:施工准备-预制加工-测定盒、箱位置-盒、箱固定-管路敷设-接地跨接-成品保护三、工艺做法:1测定盒、箱位置:按设计要求确定盒、箱轴线位置,以土建弹出的水平线,挂线找正,标出盒、箱实际尺寸位置。2管路敷设:钢管螺纹连接时,管端螺纹长度不应小于管接头1/2,连接后螺纹外露23扣,螺纹表面光滑无损坏。3接地跨接:镀锌的钢导管不得熔焊跨接接地线,连接处的两端用专用接地卡固定跨接接地线,接地线为绿/黄双色铜芯软导线,截面积不小于4mm2四、质量标准:1与设备连接的钢管管口与地面的距离宜大于300mmo2当管路长

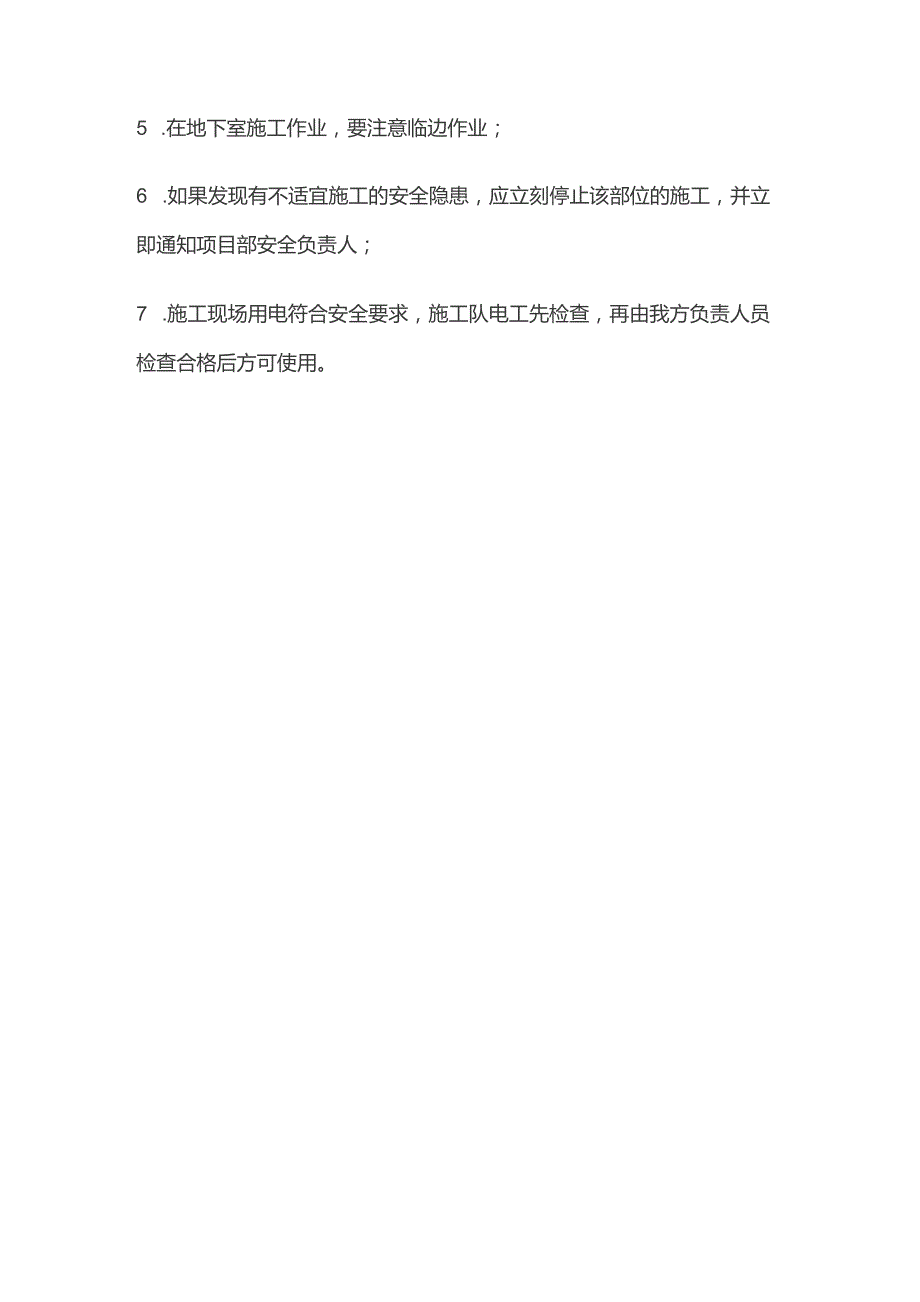

2、度每超过30m,无弯曲;管长度每超过20m,有一个弯曲;管长度每超过15m,有两个弯曲;管长度每超过8m,有三个弯曲,中间应增设接线盒。五、参考图片六、文明施工:1 .施工完毕后,及时将施工产生的废料垃圾清理干净;2 .注意本专业和其他专业施工后的成品、半成品保护;七、安全事项:1 .入场应进行入场安全教育,合格后方可进场施工;2 .进入施工现场必须正确佩戴安全帽,在脚手架施工时一定要系好安全带;3 .爬高时,要检查梯子、架子及防护设施,如有损坏变形要及时处理,以免存在隐患;4随身携带的工具应放在稳妥地方防止坠落伤人;5 .在地下室施工作业,要注意临边作业;6 .如果发现有不适宜施工的安全隐患,应立刻停止该部位的施工,并立即通知项目部安全负责人;7 .施工现场用电符合安全要求,施工队电工先检查,再由我方负责人员检查合格后方可使用。
