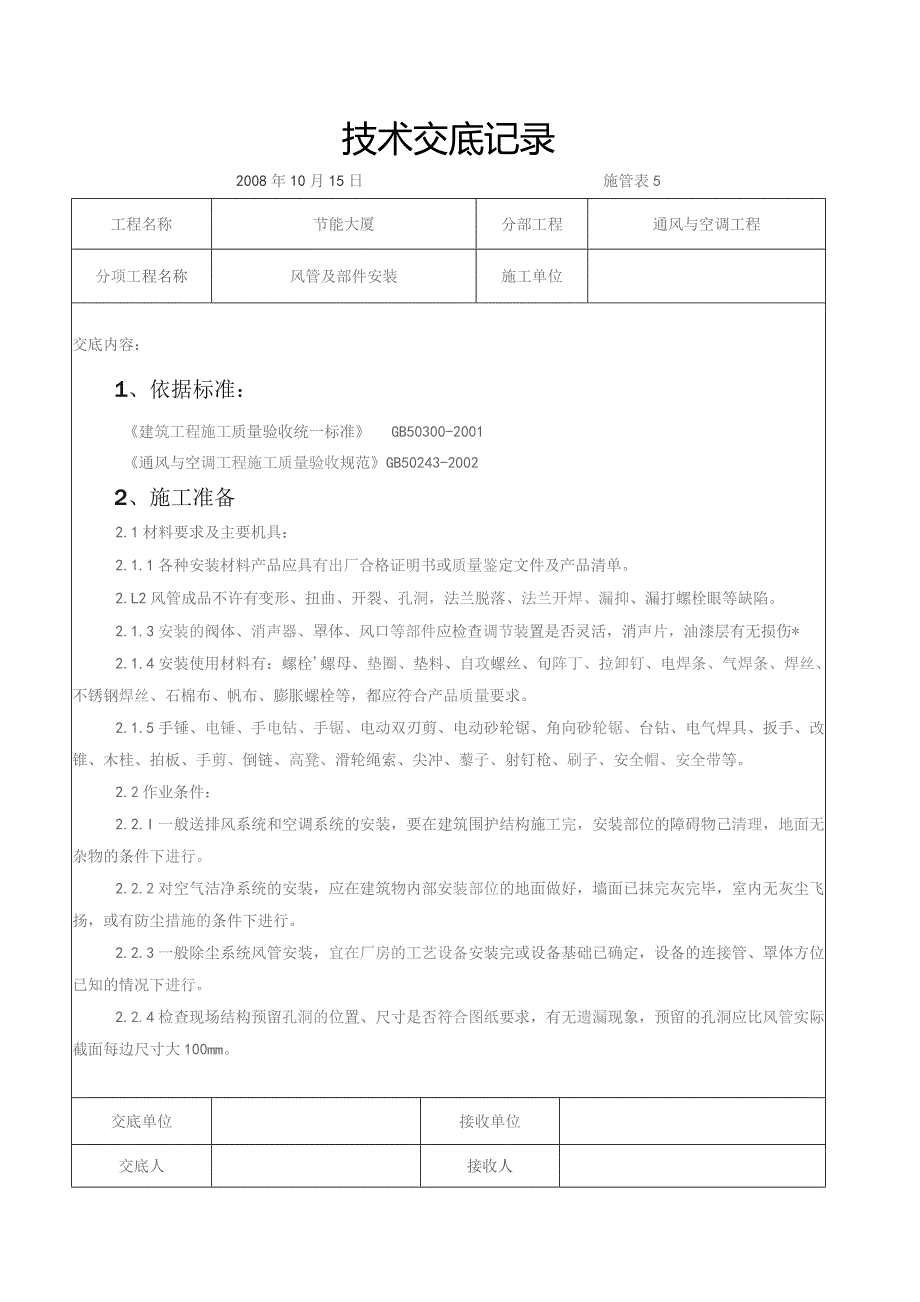

1、技术交底记录2008年10月15日施管表5工程名称节能大厦分部工程通风与空调工程分项工程名称风管及部件安装施工单位交底内容:1、依据标准:建筑工程施工质量验收统一标准GB50300-2001通风与空调工程施工质量验收规范GB50243-20022、施工准备2.1材料要求及主要机具:2.1.1各种安装材料产品应具有出厂合格证明书或质量鉴定文件及产品清单。2.L2风管成品不许有变形、扭曲、开裂、孔洞,法兰脱落、法兰开焊、漏抑、漏打螺栓眼等缺陷。2.1.3安装的阀体、消声器、罩体、风口等部件应检查调节装置是否灵活,消声片,油漆层有无损伤*2.1.4安装使用材料有:螺栓螺母、垫圈、垫料、自攻螺丝、旬阵

2、丁、拉卸钉、电焊条、气焊条、焊丝、不锈钢焊丝、石棉布、帆布、膨胀螺栓等,都应符合产品质量要求。2.1.5手锤、电锤、手电钻、手锯、电动双刃剪、电动砂轮锯、角向砂轮锯、台钻、电气焊具、扳手、改锥、木桂、拍板、手剪、倒链、高凳、滑轮绳索、尖冲、藜子、射钉枪、刷子、安全帽、安全带等。2.2作业条件:2.2.I一般送排风系统和空调系统的安装,要在建筑围护结构施工完,安装部位的障碍物己清理,地面无杂物的条件下进行。2.2.2对空气洁净系统的安装,应在建筑物内部安装部位的地面做好,墙面已抹完灰完毕,室内无灰尘飞扬,或有防尘措施的条件下进行。2.2.3一般除尘系统风管安装,宜在厂房的工艺设备安装完或设备基础

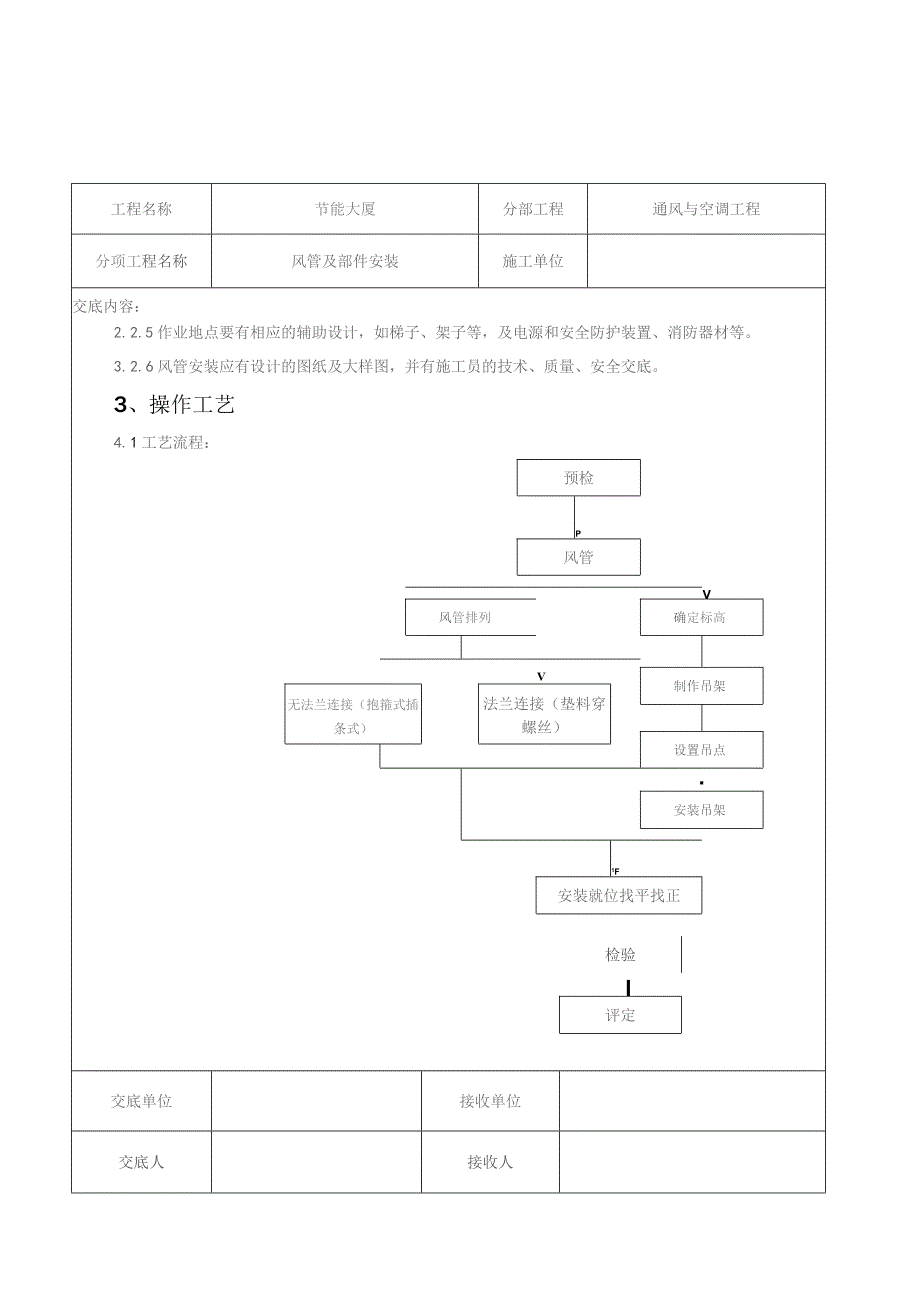

3、已确定,设备的连接管、罩体方位已知的情况下进行。2.2.4检查现场结构预留孔洞的位置、尺寸是否符合图纸要求,有无遗漏现象,预留的孔洞应比风管实际截面每边尺寸大100mm。交底单位接收单位交底人接收人工程名称节能大厦分部工程通风与空调工程分项工程名称风管及部件安装施工单位交底内容:2. 2.5作业地点要有相应的辅助设计,如梯子、架子等,及电源和安全防护装置、消防器材等。3. 2.6风管安装应有设计的图纸及大样图,并有施工员的技术、质量、安全交底。3、操作工艺4. 1工艺流程:预检P风管V风管排列确定标高V制作吊架无法兰连接(抱箍式插条式)法兰连接(垫料穿螺丝)设置吊点;安装吊架1F安装就位找平找

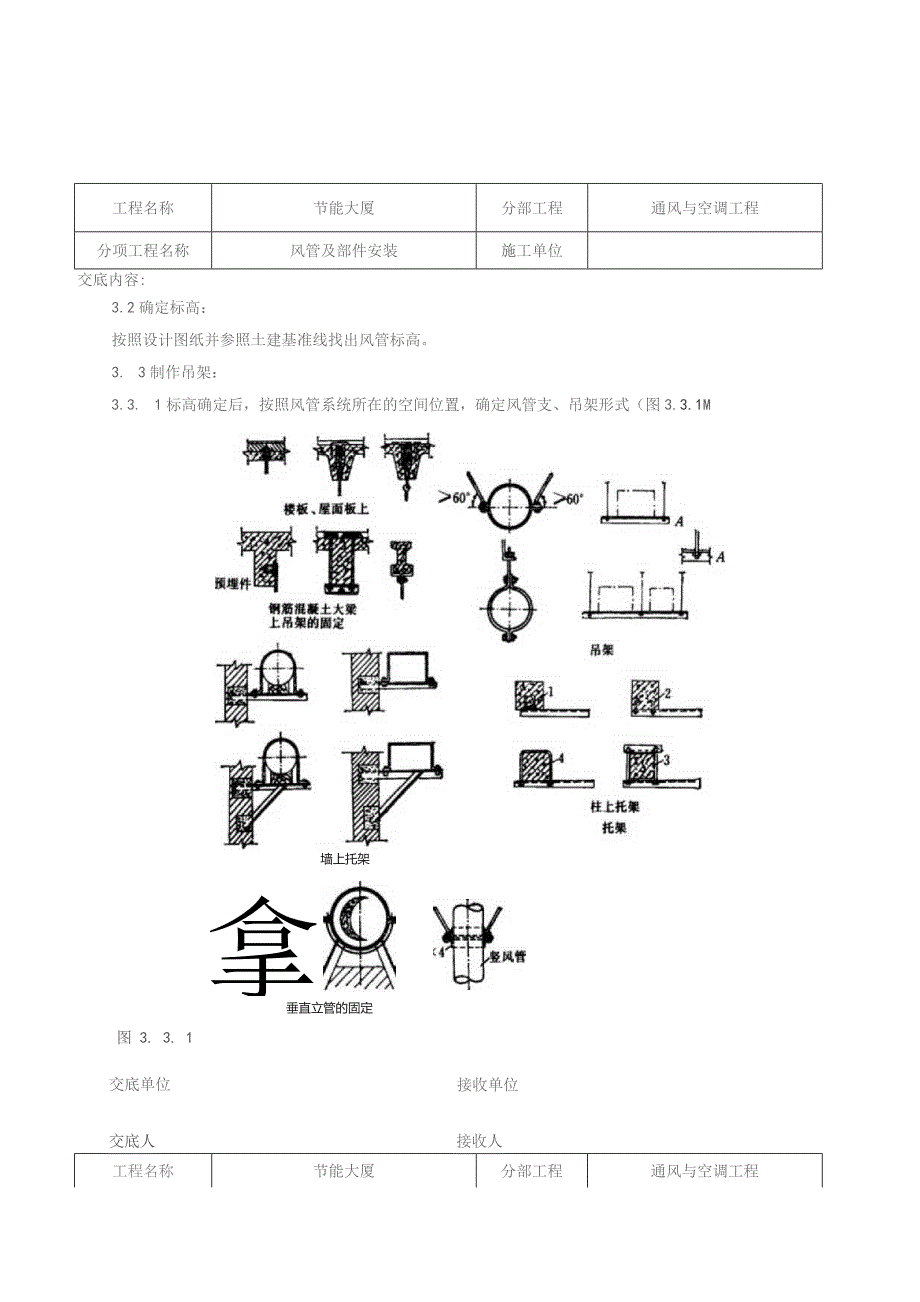

4、正检验J评定交底单位接收单位交底人接收人工程名称节能大厦分部工程通风与空调工程分项工程名称风管及部件安装施工单位交底内容:3.2确定标高:按照设计图纸并参照土建基准线找出风管标高。3. 3制作吊架:3.3. 1标高确定后,按照风管系统所在的空间位置,确定风管支、吊架形式(图3.3.1M图 3. 3. 1交底单位交底人墙上托架拿垂直立管的固定接收单位接收人工程名称节能大厦分部工程通风与空调工程分项工程名称风管及部件安装施工单位交底内容:3. 3.2凤管支、吊架的制作应按照华北标准办公室编制用料规格和作法制作。4. 3.3风管支、吊架的制作应注意的问题:5. 3.3.1支架的悬臂、吊架的吊铁采用角

5、钢或槽钢制成:斜撑的材料为角钢:吊杆采用圆钢;扁铁用来制作抱箍。6. 3.3.2支、吊架在制作前,首先要对型钢进行矫正,矫正的方法分冷矫正和热娇正两种。小型钢材一般采用冷矫正。较大的型钢须加热到900C左右后进行热矫正。矫正的顺序应该先娇正扭曲、后矫正弯曲。7. 3.3.3钢材切断和打孔,不应使用氧气一乙块切割。抱箍的圆弧应与风管圆弧一致。支架的焊缝必须饱满,保证具有足够的承载能力。8. 3.3.4吊杆圆钢应根据风管安装标高适当截取。套丝不宜过长,丝扣末端不应超出托盘最低点。挂钩应煨成图3.3.3.4形式。图3.3.3.49. 3.3.5风管支、吊架制作完毕后,应进行除锈,刷一遍防锈漆10.

6、3.3.6用于不锈钢、铝板风管的支架,抱箍应按设计要求做好防腐绝缘处理。防止电化学腐蚀。11. 4设置吊点根据吊架形式设置,有预埋件法、膨胀螺栓法、射钉枪法等。12. 4.1预埋件法:3. 4.1.1前期预埋:一般由预留人员将预埋件按图纸坐标位置和支、吊架间距,牢固固定在土建结构钢筋上。3.4. 1.2后期预埋:交底单位接收单位交底人接收人工程名称节能大厦分部工程通风与空调工程分项工程名称风管及部件安装施工单位交底内容:a在砖墙上埋设支架:根据风管的标高算出支架型钢上表面离地距离,找到正确的安装位置,打出80mmX80mm的方洞。洞的内外大小应一致,深度比支架埋进墙的深度大3030mm。打好洞

7、后,用水把墙洞浇湿,并冲出洞内的砖屑。然后在墙洞内先填塞一部分1:2水泥砂浆,把支架埋入,埋入深度一般为150200三o用水平尺校平支架,调整埋入深度,继续填塞砂浆,适当填塞一些浸过水的石块和碎砖,便于固定支架。填入水泥砂浆时,应稍低于墙面,以便土建工种进行墙面装修。b在楼板下埋设吊件:确定吊卡位置后用冲击钻在楼板上打透眼,然后在地面剔出-个30Omm长、3. 4.3射钉枪法:用于周边小于80OmnI的风管支管的安装。其特点同膨胀螺栓,使用时应特别注意安全(图3.4.3)。交底单位接收单位交底人接收人工程名称节能大厦分部工程通风与空调工程分项工程名称风管及部件安装施工单位交底内容:图3.4.3

8、4. 5安装吊架:5. 5.1按风管的中心线找出吊杆敷设位置,单吊杆在风管的中心线上;双吊杆可以按托盘的螺孔间距或风管的中心线对称安装。6. 5.2吊杆根据吊件形式可以焊在吊件上,也可挂在吊件上。焊接后应涂防锈漆。7. 5.3立管管卡安装时,应先把最上面的一个管件固定好,再用线锤在中心处吊线,下面的管卡即可按线进行固定。8. 5.4当风管较长时,需要安装一排支架时,可先把两端的安好,然后以两端的支架为基准,用拉线法找出中间支架的标高进行安装。9. 5.5支吊架的吊杆应平直、螺纹完整。吊杆需拼接时可采用螺纹连接或焊接。连接螺及应长于吊杆直径3倍,焊接宜采用搭接,搭长度应大于吊杆直径的8倍,并两侧

9、焊接。10. 5.6支、吊架安装应注意的问题:11. 5.6.1风管安装,管路较长时,应在适当位置增设吊架防止摆动。12. 5.6.2支、吊架的标高必须正确,如圆形风管管径由大变小,为保证风管中心线水平,支架型钢上表面标高,应作相应提高。对于有坡度过要求的风管,托架的标高也应按风管的坡度要求。接收单位交底单位交底人接收人工程名称节能大厦分部工程通风与空调工程分项工程名称风管及部件安装施工单位交底内容:13. 5.6.3风管支、吊架间距如无设计要求时,对于不保温风管应符合表3.5.6.3要求。对于保温风管,支、吊架间距无设计要求时按表间距要求值乘以0.85。螺旋风管的支、吊架间距可适当增大。支、

10、吊架间距圆形风管直径或水平风管垂直风管最少吊矩形风管长边尺寸间距间距架数400mm不大于4m不大于4m2付100Onun不大于3m不大于3.5m2付100Onun不大于2n不大于2m2付3.5.6.4支、吊架的预埋件或膨胀螺栓埋入部分不得卜油漆,并应除去先日污。14. 5.6.5支、吊架不得安装在风口、阀门,检查孔等处,以免妨碍操作。吊架不得直接吊在法兰上。15. 5.6.6保温风管的支、吊装置宜放在保温层外部,但不得损坏保温层。16. 5.6.7保温凤管不能直接与支、吊托架接触,应垫上坚固的隔热材料,其厚度与保温层相同,防止产生“冷桥:3.6风管排列法兰连接;17. 6.1为保证法兰接口的严

11、密性,法兰之间应有垫料。在无特殊要求情况下,法兰垫料按表3.6.1选用。法兰垫料选用表3.6.1应用系统输送介质垫料材质及厚度(mm)一般空调系统及送排风系统温度低于70的洁净空气或含温气体8501密封胶带软橡胶板闭孔海绵橡胶板32.5345高温系统温度高于70的空气或烟气石棉绳耐热胶板83化工系统含有腐蚀性介质的气体耐酸橡胶板软聚氯乙烯板2.532.53洁净系统有净化等级要求的洁净空气橡胶板闭孔海绵橡胶板55塑料风道含腐蚀性气体软聚氯乙烯板36交底单位接收单位交底人接收人工程名称节能大厦分部工程通风与空调工程分项工程名称风管及部件安装施工单位交底内容:18. 6.2垫法兰热料应注意的问题:1

12、9. 6.2.1了解各种垫料的使用范围,避免用错垫料。20. 6.2.2擦试掉法兰表面的异物和积水。21. 6.2.3法兰垫料不能挤入或凸入管内,否则会增大流动阻力,增加管内积尘。22. 6.2.4空气洁净系统严禁使用石棉绳等易产生粉尘的材料。法兰垫料应尽量减少接头,接头应采用梯形或禅形连接,见图3.6.2.4。并涂胶粘牢。法兰均匀压紧后的垫料宽度,应与风管内壁取平。图 3. 6. 2.423. 6.2.5法兰连接后严禁往法兰缝隙填塞垫料。24. 6.3垫料8501密封胶带使用方法:25. 6.3.1将凤管法兰表面的异物和积水清理掉26. 6.3.2从法兰一角开始粘贴胶带,胶带端头应略长于法兰

13、(图3.6.3.2)。图3.6.3.227. 6.3.3沿法兰均匀平整地粘贴,并在粘贴过程中用手将其按实,不得脱落,接口处要严密,各部位均不得凸入风管内(图3.6.3.3)。图3.6.3.328. 6.3.4沿法兰粘贴-周后与起端交叉搭接,剪去多余部分(图3.6.3.4)。图3.6.3.4接收单位交底单位交底人接收人技术交底记录2008年K)月15日施管表5工程名称节能大厦分部工程通风与空调工程分项工程名称风管及部件安装施工单位交底内容:3. 6.3.5剥去隔离纸.4. 6.4法兰连接时,按设计要求规定垫料,把两个法兰先对正,穿上几条螺栓并戴上螺母,暂时不要上紧。然后用尖冲塞进穿不上螺栓的螺孔中,把两个螺孔撬正,直到所有螺栓都穿上后,再把螺栓拧紧。为了避免螺栓滑扣,紧螺栓时应按十字交叉逐步均匀地拧紧。连接好的风管,应以两端法兰为准,拉线检行风管连接是否平直。5. 6.5法兰连接应注意的问题:6. 6.5.1法兰如有破损(开焊、变形等)应及时更换,修理。7. 6.5.2连接法兰的螺母应在同一侧。8. 6.5.3不锈钢风管法兰连接的螺栓,宜用同材质的不锈钢制成,如用普通碳素钢,应按设计要求喷涂涂料。9. 6.5.4铝板风管法兰连接应采用镀锌螺栓,并在法兰两侧垫镀锌垫圈。3.7 风管排列无法兰连接:3
