夏季混凝土施工方案全.docx

上传人:p** 文档编号:610317 上传时间:2023-12-02 格式:DOCX 页数:11 大小:25.14KB
下载 相关 举报
夏季混凝土施工方案全.docx_第1页
第1页 / 共11页
夏季混凝土施工方案全.docx_第2页
第2页 / 共11页
夏季混凝土施工方案全.docx_第3页
第3页 / 共11页
夏季混凝土施工方案全.docx_第4页
第4页 / 共11页
夏季混凝土施工方案全.docx_第5页
第5页 / 共11页
夏季混凝土施工方案全.docx_第6页
第6页 / 共11页
夏季混凝土施工方案全.docx_第7页
第7页 / 共11页
夏季混凝土施工方案全.docx_第8页
第8页 / 共11页
夏季混凝土施工方案全.docx_第9页
第9页 / 共11页
夏季混凝土施工方案全.docx_第10页
第10页 / 共11页
亲,该文档总共11页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

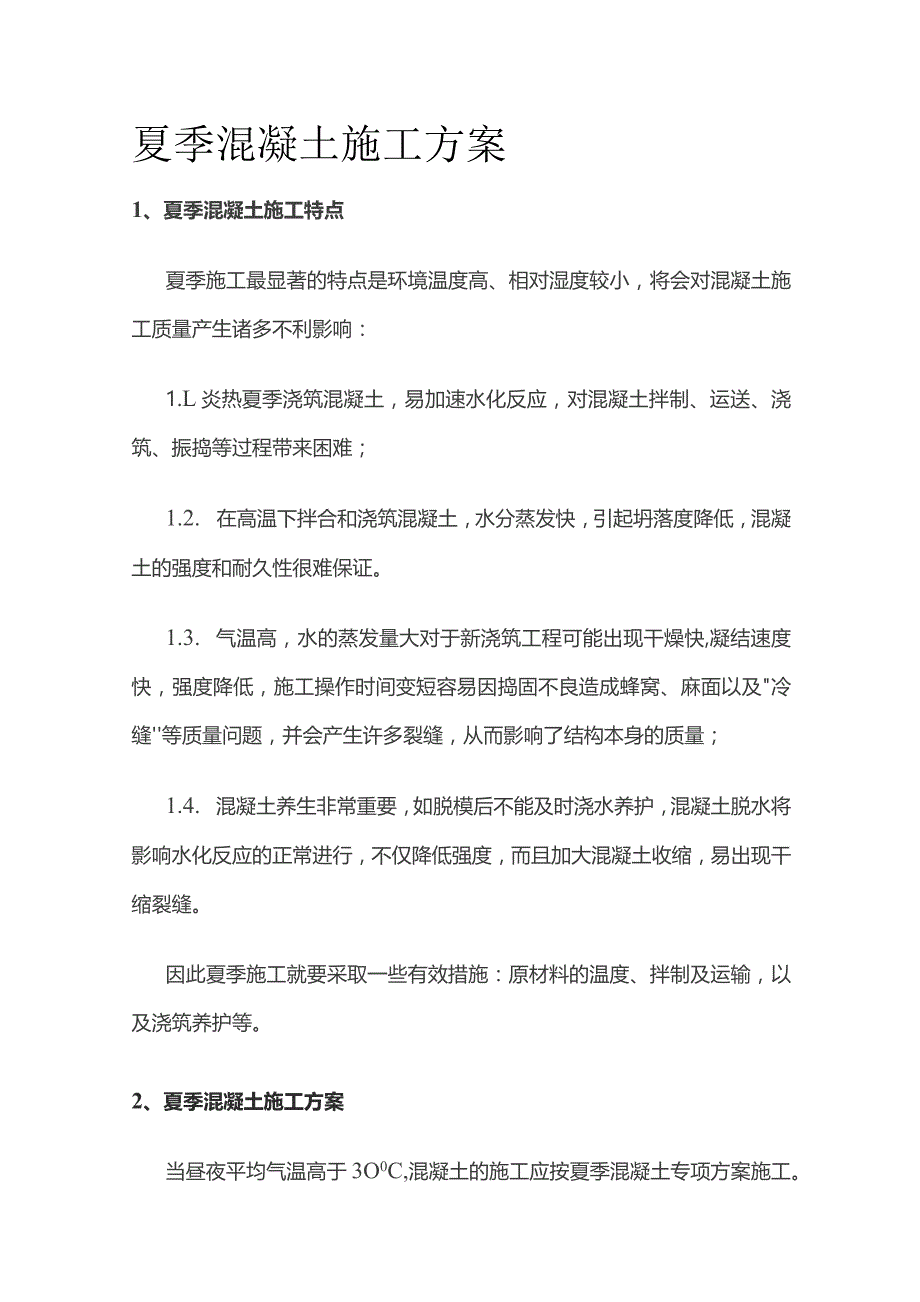

《夏季混凝土施工方案全.docx》由会员分享,可在线阅读,更多相关《夏季混凝土施工方案全.docx(11页珍藏版)》请在第壹文秘上搜索。

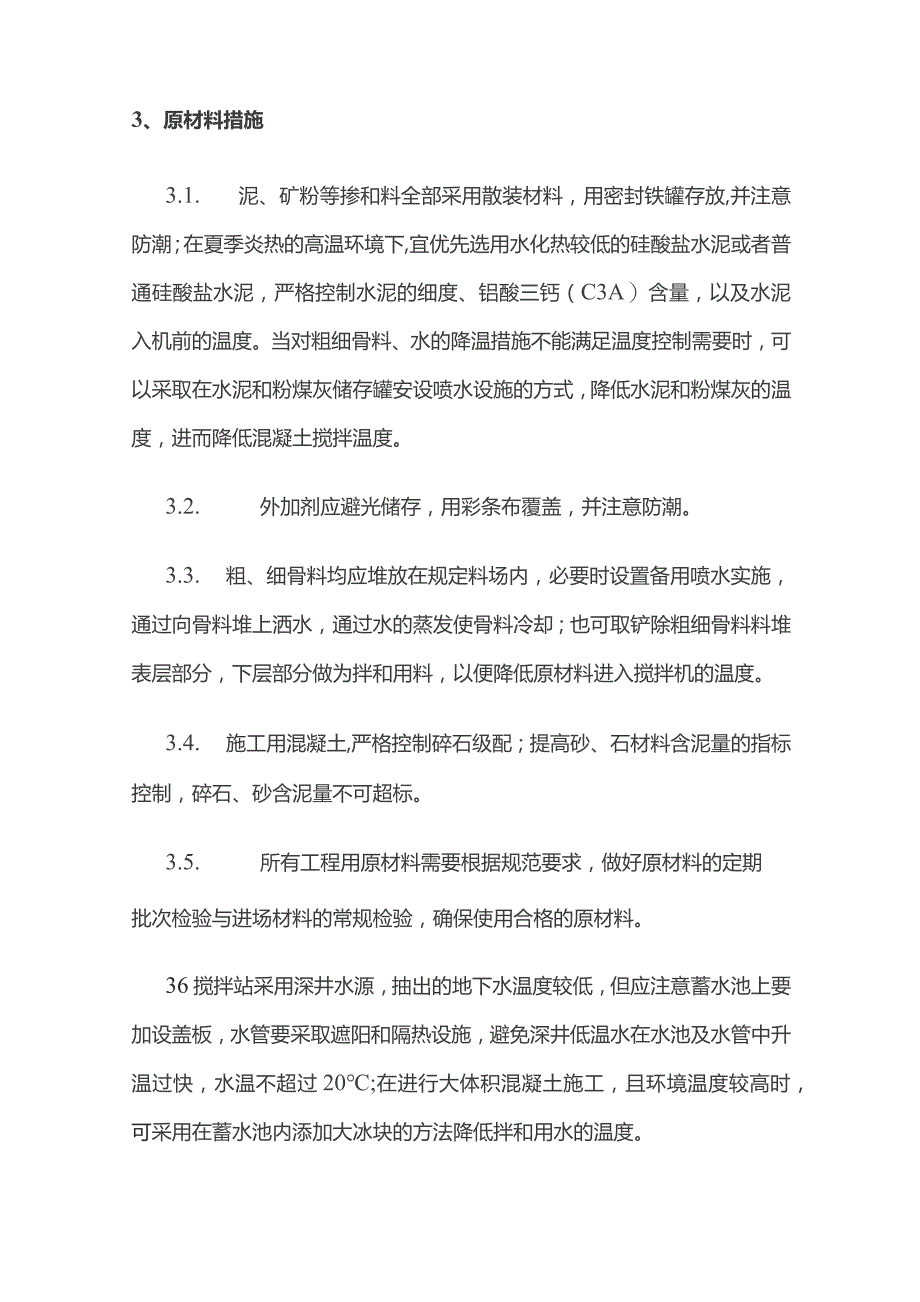

1、夏季混凝土施工方案1、夏季混凝土施工特点夏季施工最显著的特点是环境温度高、相对湿度较小,将会对混凝土施工质量产生诸多不利影响:1.L炎热夏季浇筑混凝土,易加速水化反应,对混凝土拌制、运送、浇筑、振捣等过程带来困难;1.2. 在高温下拌合和浇筑混凝土,水分蒸发快,引起坍落度降低,混凝土的强度和耐久性很难保证。1.3. 气温高,水的蒸发量大对于新浇筑工程可能出现干燥快,凝结速度快,强度降低,施工操作时间变短容易因捣固不良造成蜂窝、麻面以及冷缝等质量问题,并会产生许多裂缝,从而影响了结构本身的质量;1.4. 混凝土养生非常重要,如脱模后不能及时浇水养护,混凝土脱水将影响水化反应的正常进行,不仅降低强

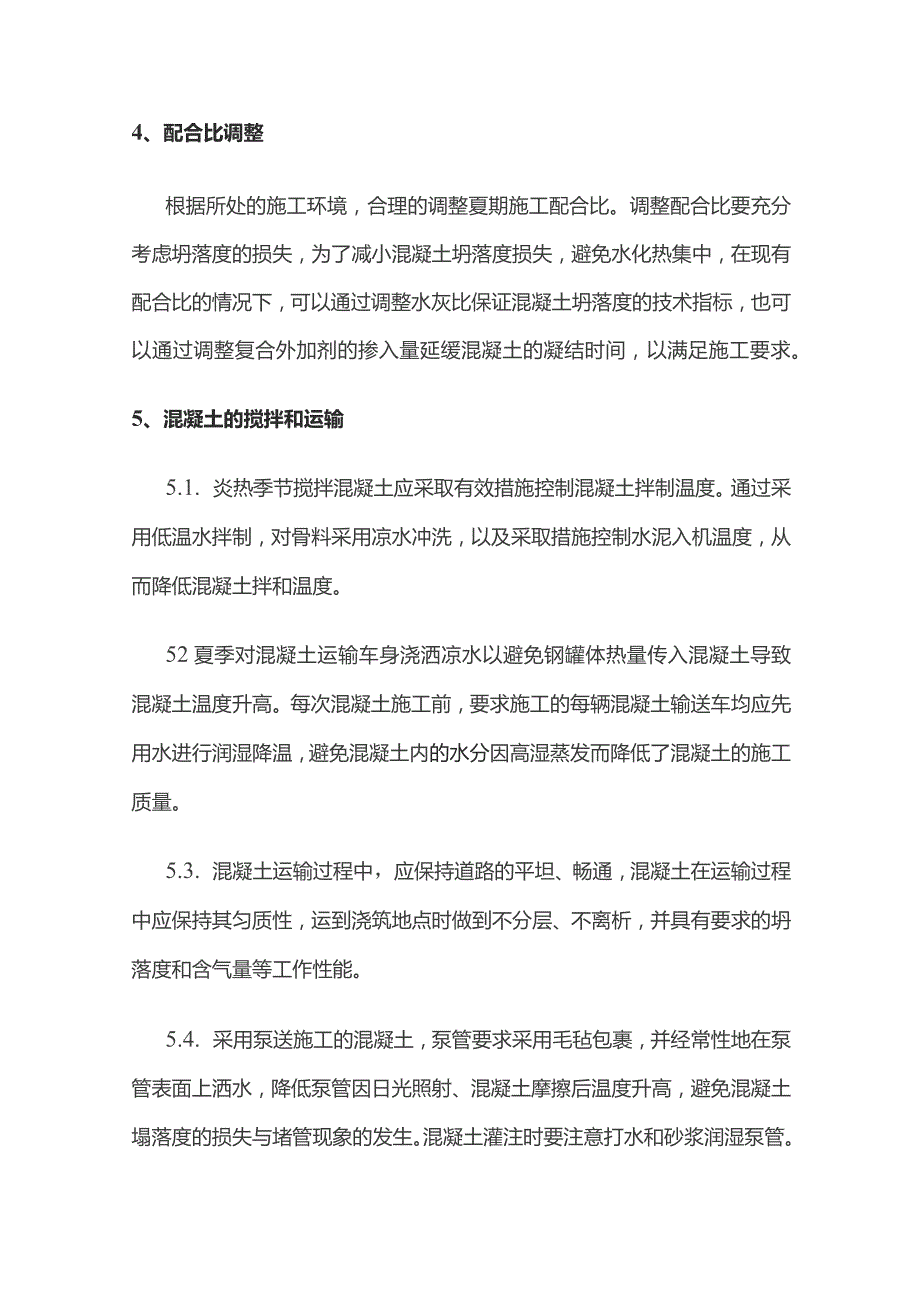

2、度,而且加大混凝土收缩,易出现干缩裂缝。因此夏季施工就要采取一些有效措施:原材料的温度、拌制及运输,以及浇筑养护等。2、夏季混凝土施工方案当昼夜平均气温高于3O0C,混凝土的施工应按夏季混凝土专项方案施工。3、原材料措施3.1. 泥、矿粉等掺和料全部采用散装材料,用密封铁罐存放,并注意防潮;在夏季炎热的高温环境下,宜优先选用水化热较低的硅酸盐水泥或者普通硅酸盐水泥,严格控制水泥的细度、铝酸三钙(C3A)含量,以及水泥入机前的温度。当对粗细骨料、水的降温措施不能满足温度控制需要时,可以采取在水泥和粉煤灰储存罐安设喷水设施的方式,降低水泥和粉煤灰的温度,进而降低混凝土搅拌温度。3.2. 外加剂应避

3、光储存,用彩条布覆盖,并注意防潮。3.3. 粗、细骨料均应堆放在规定料场内,必要时设置备用喷水实施,通过向骨料堆上洒水,通过水的蒸发使骨料冷却;也可取铲除粗细骨料料堆表层部分,下层部分做为拌和用料,以便降低原材料进入搅拌机的温度。3.4. 施工用混凝土,严格控制碎石级配;提高砂、石材料含泥量的指标控制,碎石、砂含泥量不可超标。3.5. 所有工程用原材料需要根据规范要求,做好原材料的定期批次检验与进场材料的常规检验,确保使用合格的原材料。36搅拌站采用深井水源,抽出的地下水温度较低,但应注意蓄水池上要加设盖板,水管要采取遮阳和隔热设施,避免深井低温水在水池及水管中升温过快,水温不超过20;在进行

4、大体积混凝土施工,且环境温度较高时,可采用在蓄水池内添加大冰块的方法降低拌和用水的温度。4、配合比调整根据所处的施工环境,合理的调整夏期施工配合比。调整配合比要充分考虑坍落度的损失,为了减小混凝土坍落度损失,避免水化热集中,在现有配合比的情况下,可以通过调整水灰比保证混凝土坍落度的技术指标,也可以通过调整复合外加剂的掺入量延缓混凝土的凝结时间,以满足施工要求。5、混凝土的搅拌和运输5.1. 炎热季节搅拌混凝土应采取有效措施控制混凝土拌制温度。通过采用低温水拌制,对骨料采用凉水冲洗,以及采取措施控制水泥入机温度,从而降低混凝土拌和温度。52夏季对混凝土运输车身浇洒凉水以避免钢罐体热量传入混凝土导

5、致混凝土温度升高。每次混凝土施工前,要求施工的每辆混凝土输送车均应先用水进行润湿降温,避免混凝土内的水分因高湿蒸发而降低了混凝土的施工质量。5.3. 混凝土运输过程中,应保持道路的平坦、畅通,混凝土在运输过程中应保持其匀质性,运到浇筑地点时做到不分层、不离析,并具有要求的坍落度和含气量等工作性能。5.4. 采用泵送施工的混凝土,泵管要求采用毛毡包裹,并经常性地在泵管表面上洒水,降低泵管因日光照射、混凝土摩擦后温度升高,避免混凝土塌落度的损失与堵管现象的发生。混凝土灌注时要注意打水和砂浆润湿泵管。混凝土运输设备的运输能力要适应混凝土的凝结速度和浇筑速度的需要,保证浇筑过程连续进行。运输至现场的混

6、凝土发生塌落度不符合现场要求的现象时,运输回搅拌站、试验室安排进行调整,现场不得擅自加水进行调整,若不能达标,可将此混凝土用做临时道路修复等。6、混凝土的浇筑6.1. 合理选择混凝土的浇筑时间。混凝土的浇筑应尽量避开在白天气温较高的时间浇筑,夏季混凝土施工一般安排在晚上浇筑混凝土,尽量避免在早晨浇筑,以免白天温度上升时加剧混凝土的内部温度;若必须安排在白天,应做好遮阳、模板降温、混凝土站内降温等措施。6.2. 混凝土入模前,应测定混凝土的温度、坍落度和含气量性能,性能符合要求的混凝土方可入模浇筑。6.3. 浇筑大体积混凝土结构前,应根据结构截面尺寸大小预先采取必要的降温防裂措施;在大体积混凝土

7、内预埋冷却水管循环降温;浇筑混凝土时按断面水平分层均匀地进行,每层浇筑厚度不超过30cm,避免混凝土水化热集中散发,导致混凝土内部或表面裂纹的发生。通过泵入循环水来降低混凝土温度,大体积混凝土实体内必须设置测温装置,加强观测并作好记录。6.4. 在高温条件下,混凝土坍落度损失相对较快,同时高温加速混凝土的凝结硬化,所以应适当加快混凝土浇筑速度。由于施工操作时间变短,故同样需增加振捣人员及振捣器,通过施工操作的精细化来预防造成振捣不密实等问题。6.5. 炎热天气下灌注混凝土,应尽量避免模板和新浇混凝土受阳光暴晒。混凝土入模前,通过浇洒冷却水来降低钢筋、模板温度,控制模板和钢筋的温度不宜超过3CT

8、C,但浇筑前必须清除模板内积水。但接荏处原混凝土表面要充分润湿再行浇筑混凝土。66加强对混凝土的温度量测与监控,避免混凝土出现裂纹。温度量测包括混凝土芯部温度、表面温度、环境温度检测等,掌握温度曲线变化规律,为施工提供基本数据。6.7. 及时了解天气预报,做到有中雨、大雨不安排混凝土浇筑;浇筑前应将防雨用品运到混凝土浇筑现场,机械设备进行防雨覆盖,同时派专人进行检查;出现下雨立即用彩条布覆盖,对已浇筑好还没有达到初凝的混凝土用土工布进行覆盖,然后在土工布上面覆盖彩条布;雨量过大时规范允许的可停止混凝土施工,做好施工缝处理。如梁体等结构不允许的要在下雨前做好雨棚,防止雨水进入混凝土改变混凝土性能

9、。6.8. 严格施工质量检查制度,保证钢筋保护层厚度,杜绝裂缝产生等关键技术措施要落实到位。6.9. 混凝土的浇筑采用连续浇筑、一次成型,浇筑时间尽可能在较短时间完成。6.1 与混凝土接触的各种工具、机具、设备和材料等(例如浇筑溜槽、混凝土运输车罐体、泵管、混凝土浇筑导管、钢筋)不要直接受到阳光曝晒,可在使用之前进行适当的湿润冷却并加以遮盖。6.2 1.墩台、现浇梁浇筑前,模板需晒水降温,养护用水易采用现场做小型管井取水效果更好。7、混凝土养护7.1 混凝土一般养护7.1.1. 在混凝土初凝后应立即进行养护。当温度在25。C以下时,应在浇筑完毕后的12小时内对混凝土加以覆盖和洒水;但温度超过2

10、5。C时,覆盖和洒水的时间不能迟于6小时。712优先采用水养护方法连续养护。应严格遵守国家标准对混凝土养护龄期的规定,硅酸盐水泥、普通硅酸盐水泥和矿渣硅酸盐水泥拌制的混凝土养护时间不得少于7天,而掺用缓凝性外加剂或有抗渗性要求的混凝土,养护时间不得少于28天。7.1.3. 当混凝土强度达到设计及规范要求的拆模强度后,由试验室通知后方可拆除模板。拆模后,混凝土表面应及时进行包裹覆盖,以保证混凝后期强度仍能较快地增长。7.1.4. 混凝土养护用水与拌制梁体混凝土用水相同。洒水次数应以混凝土表面湿润状态为度。混凝土养护期间,混凝土内部最高温度不宜超过65f混凝土内部温度与表面温度之差、表面温度与环境

11、温度之差不宜大于20(墩台、梁体混凝土不宜大于15。C)养护水温度与混凝土表面温度之差不得大于15。(:,为达到以上数据要求,需提前做好相应预防措施。7.1.5. 框架桥、薄壁结构应在内外两侧及时浇水保持湿润,避免混凝土内部水分及早流失,影响混凝土强度。7.2 、墩台身混凝土养护7.2.1. 在大体积混凝土内预埋冷却水管和测温元件,通过冷却水管内水的热交换作用和循环流动,由循环水带出混凝土水化热的热量,降低混凝土结构内的温度以达到减少内外温差的目的。7.2.2. 冷却水管通水冷却工作要与体积混凝土浇筑同步进行,通水流量应根据温控计算结果确定,确保水流降温效果。施工时要做好进出水温的测量记录,以

12、便调整控温措施。7.2.3. 墩台帽拆模后用塑料薄膜或土工布将四周包裹,采用浇水或覆盖洒水等措施进行潮湿养护。有条件时应尽量延长混凝土的保湿养护时间。7.2.4. .在对墩身进行洒水养护的同时,应对随墩身同条件养护的混凝土试件进行洒水养护,使试件与墩身混凝土强度同步增长。8、梁体混凝土养护8.1. 混凝土浇筑完后,及时进行养护,防止由于大面积混凝土养护不及时而产生裂缝。浇筑完毕后的12h内采用麻袋覆盖混凝土表面并洒水养护,采用沿梁顶板、腹板、空箱布设水管道,水管密钻小孔,通过水泵、水管道、小孔均匀洒水养护,并维持梁混凝土始终保持湿润,防止水分蒸发过快造成塑性收缩开裂f从而导致干缩裂纹的产生。8

13、.2. 为准确了解梁体养生期间的温度,更好的对梁体进行养护,在梁体底板、腹板和顶板的混凝土芯部和表面分别埋设测温元件,安排测温专职人员定时测量混凝土芯部、表面和外界环境温度,混凝土达到最高温前(一般为35d),每天每隔6h测试1次,每日4次。达到最大温后,可减少为每日2次。8.3. 在夏季室外气温过高的条件下,为避免和减少内外温差引起的裂纹,加快梁体内室的热量散发,在混凝土灌注24h后,在梁体内腔定时喷水,采取抽排风等方式,通过水的蒸发和风的流动,吸收水化热,降低芯部温度和温差。8.4. 在混凝土强度达到L2Mpa前,不得使其承受施工人员、运输工具、钢筋、支架及脚手架等荷载。8.5. 当采用自

14、然养护时,梁体表面可采用草袋或麻袋覆盖,并在其上覆盖塑料薄膜,梁体洒水次数应能保持混凝土表面充分潮湿为度。当环境相对湿度小于60%时启然养护不应小于28天;相对湿度在60%以上时,自然养护不应少于14天。合拢段混凝土应加强养护,梁体受日照部分必须加以覆盖。86在对梁体进行洒水养护的同时,应对随梁体同条件养护的混凝土试件进行洒水养护,使试件与梁体混凝土强度同步增长。9、质量检睑9.1. 混凝土浇筑及养护时,环境温度每日检查4次,并做好检查记录。加强施工中的温度观测,必须重视温度管理,施工中若能控制实际温度差小于容许值,就可避免产生温度裂缝。温度管理的基础是及时准确地进行各种温度观测。目前,测量混

15、凝土内部温度的方法较多,常用的是电阻式、热电偶式和棒式、酒精、温度计等。9.2. 当温度超过夏季规定的要求时,混凝土拌和时应采取有效降温、防晒措施,以保证混凝土的浇筑质量,否则应停止施工。9.3. 混凝土夏季施工除应留标准条件下养护的试件外,还应制作与结构相同的环境条件下随养试件,检查混凝土强度以指导施工.9.4. 在混凝土浇筑前,应通过实验确定在最高气温条件下浇筑混凝土的覆盖时间,施工时应严格控制,不得超过试验覆盖时间。10.注意事项10L现场人员应戴安全帽,高处作业人员应系安全带。10.2. 混凝土施工应配备足够的人力、机具及备用机具,施工前对人员进行技术安全交底。10.3. 混凝土振捣时

16、要求每个振捣点有固定的振捣人员,防止漏振、欠振和过振。104.夏季高温天气,施工现场应准备防暑降温用品,防止中暑.10.5. 加强安全教育、技术培训,使之制度化,常规化,要求所有人员必须持证上岗。106.高空作业做好临边防护,设置专用的操作平台和必要的警示标志。107.机械设备夜间作业须有充足的照明。108.加强施工现场用电安全。10.9. 风力大于六级时,停止作业。10.10. 台风到来前进行全面检查,及时收听天气预报,加强台风天气施工时的信息反馈工作,并及时做好防范措施。台风到来时各机械停止操作,人员停止施工。台风过后对各机械和安全设施进行全面检查,没能安全隐患时方可恢复施工作业。11、管理措施ILL加强对混凝土生产、运输、浇筑、养护施工操

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
