工程质量专项治理响应制度.docx

上传人:p** 文档编号:610540 上传时间:2023-12-03 格式:DOCX 页数:13 大小:36.11KB
下载 相关 举报
工程质量专项治理响应制度.docx_第1页
第1页 / 共13页
工程质量专项治理响应制度.docx_第2页
第2页 / 共13页
工程质量专项治理响应制度.docx_第3页
第3页 / 共13页
工程质量专项治理响应制度.docx_第4页
第4页 / 共13页
工程质量专项治理响应制度.docx_第5页
第5页 / 共13页
工程质量专项治理响应制度.docx_第6页
第6页 / 共13页
工程质量专项治理响应制度.docx_第7页
第7页 / 共13页
工程质量专项治理响应制度.docx_第8页
第8页 / 共13页
工程质量专项治理响应制度.docx_第9页
第9页 / 共13页
工程质量专项治理响应制度.docx_第10页
第10页 / 共13页
亲,该文档总共13页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《工程质量专项治理响应制度.docx》由会员分享,可在线阅读,更多相关《工程质量专项治理响应制度.docx(13页珍藏版)》请在第壹文秘上搜索。

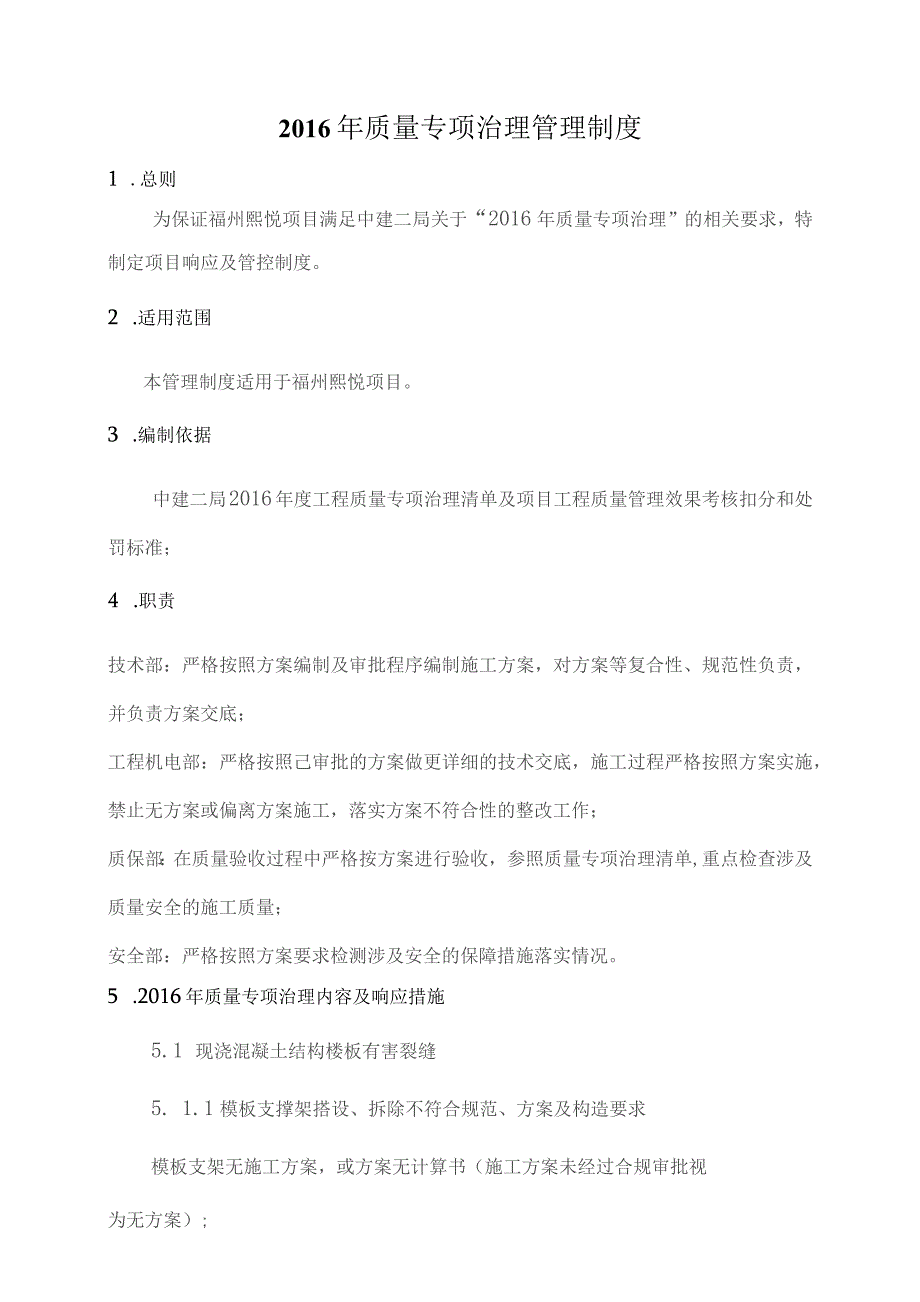

1、2016年质量专项治理管理制度1 .总则为保证福州熙悦项目满足中建二局关于“2016年质量专项治理”的相关要求,特制定项目响应及管控制度。2 .适用范围本管理制度适用于福州熙悦项目。3 .编制依据中建二局2016年度工程质量专项治理清单及项目工程质量管理效果考核扣分和处罚标准;4 .职责技术部:严格按照方案编制及审批程序编制施工方案,对方案等复合性、规范性负责,并负责方案交底;工程机电部:严格按照己审批的方案做更详细的技术交底,施工过程严格按照方案实施,禁止无方案或偏离方案施工,落实方案不符合性的整改工作;质保部:在质量验收过程中严格按方案进行验收,参照质量专项治理清单,重点检查涉及质量安全的

2、施工质量;安全部:严格按照方案要求检测涉及安全的保障措施落实情况。5 .2016年质量专项治理内容及响应措施5.1 现浇混凝土结构楼板有害裂缝5. 1.1模板支撑架搭设、拆除不符合规范、方案及构造要求模板支架无施工方案,或方案无计算书(施工方案未经过合规审批视为无方案);控制措施:落实方案审批制度,对有要求计算书的方案必须附有效计算书,模板支设禁止无方案施工。质保部及安全部须加强监控。竖向杆件、水平杆件或剪刀撑等搭设缺(或配置层数不够,和方案、实际需求相比,少一层):控制措施:模板支设架体必须严守合格后方可进行模板支设工作,验收不合格或没有验收擅自安装模板的,对责任人进行责任追究。5.1. 2

3、竖向杆件、水平杆件或剪刀撑等过早拆除;控制措施:拆除支撑前必须经过项目总工的书面许可,禁止过早拆除杆件,有混凝土试块强度要求的部位,试块强度必须满足相关要求方可拆除e5. 1.3施工荷载加载过早及集中超载混凝土楼板浇筑完成不足12小时即在其上加载模板、钢筋、支架等及进行施工作业:控制措施:严禁在混凝土浇筑未满12小时便在混凝土面加载或支设架体。在下道工序施工前,必须得到许可方可进行。对混凝土面产生脚印,堆载印记等的不符合要求的情况,对责任人或责任班组进行处罚。在地下室顶板或其他水平结构上设置钢筋加工场、施工道路、落地外架、施工电梯、材料堆码区等,未经荷载计算、未制定专项方案(专项方案未经合规审

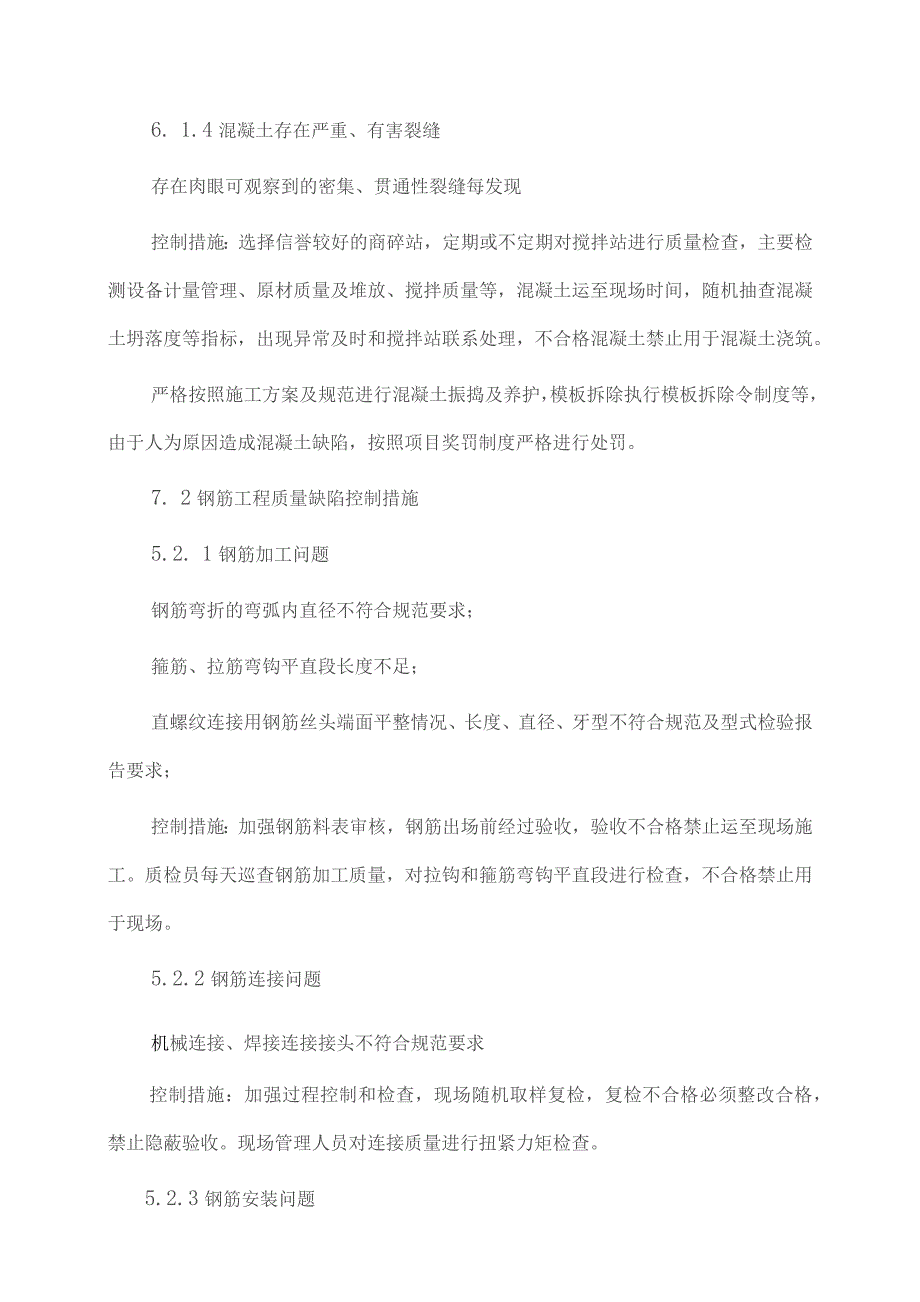

4、批视为无方案)、专项方案存在较大风险的;控制措施:现场进行合理总平面规划,加工场、堆料场尽量布置在空地上。在结构面堆载是严格计算荷载,材料分散堆放,在日常巡查过程中及工作开始之前做好交底,发现不合规现象及时要求整改。6. 1.4混凝土存在严重、有害裂缝存在肉眼可观察到的密集、贯通性裂缝每发现控制措施:选择信誉较好的商碎站,定期或不定期对搅拌站进行质量检查,主要检测设备计量管理、原材质量及堆放、搅拌质量等,混凝土运至现场时间,随机抽查混凝土坍落度等指标,出现异常及时和搅拌站联系处理,不合格混凝土禁止用于混凝土浇筑。严格按照施工方案及规范进行混凝土振捣及养护,模板拆除执行模板拆除令制度等,由于人为

5、原因造成混凝土缺陷,按照项目奖罚制度严格进行处罚。7. 2钢筋工程质量缺陷控制措施5.2. 1钢筋加工问题钢筋弯折的弯弧内直径不符合规范要求;箍筋、拉筋弯钩平直段长度不足;直螺纹连接用钢筋丝头端面平整情况、长度、直径、牙型不符合规范及型式检验报告要求;控制措施:加强钢筋料表审核,钢筋出场前经过验收,验收不合格禁止运至现场施工。质检员每天巡查钢筋加工质量,对拉钩和箍筋弯钩平直段进行检查,不合格禁止用于现场。5.2.2钢筋连接问题机械连接、焊接连接接头不符合规范要求控制措施:加强过程控制和检查,现场随机取样复检,复检不合格必须整改合格,禁止隐蔽验收。现场管理人员对连接质量进行扭紧力矩检查。5.2.

6、3钢筋安装问题纵向受力钢筋的牌号、规格、数量不符合设计要求箍筋、横向钢筋的牌号、规格、数量不符合设计要求同一检验批构件纵向受力钢筋(包括板筋)严重偏位或钢筋混凝土保护层厚度不合格纵向受力钢筋锚固长度不足控制措施:加强过程“三检制”的落实,熟悉图纸和规范要求,严格隐蔽验收制度。5.3防水工程质量缺陷控制5.5.1防水材料存在问题:已用于工程实体的防水材料:未经进场检验合格即使用或材料进场检验报告数量不足;防水材料不符合设计要求或不合格。控制措施:严格执行材料进场验收及见证取样制度,未经验收或验收不合格材料禁止用于现场施工。如有违反将按照相关制度对责任人进行严肃处理。5.3.2防水施工地下室防水存

7、在问题:防水层施工和设计相比道数不足:控制措施:加强隐蔽验收,保证防水施工符合设计要求。防水层完工后未施工保护层即开展下道工序施工的,或防水层遭到破坏的;控制措施:防水层施工完毕后尽快组织验收,对细部构造和施工质量进行验收,合格后尽快进行保护层施工,禁止保护层未施工进行下道作业的施工,在施工过程中采取成品保护措施,防止防水层受到破坏,加强现场巡查,发现有破损之处及时处理,避免问题被掩盖和过夜遗忘,在破损处做好标记。每发现漏水点或任意10011r防水面积上(包括顶板、墙面、地面)湿渍(单个湿渍最大面积不大于0.1m2);控制措施:加强日常巡查工作,对存在渗水的部位进行处理,制定处理方案并得到监理

8、业主认可,形成处理记录和现场影像。防水混凝土的变形缝、施工缝、后浇带、穿墙管道、预埋件等设置和构造,不符合设计要求。控制措施:严格按照构造做法施工和验收,施工缝、后浇带等处理到位,预埋管道、穿墙管线等施工情况进行100%验收,不合格禁止隐蔽,并加强混凝土振捣和养护,保证施工工序满足要求。外墙防水问题砌筑墙体顶部封堵不密实、施工洞口未进行有效防水处理;外墙防水做法不符合设计要求.控制措施:砌筑顶部斜砌保留足够的时间(至少14天),保证砂浆密实。对拉螺杆遗留的孔洞做好防水封堵。建筑外门窗安装不牢固;外门窗框塞口外侧未进行有效防水处理。控制措施:采取企口造型使窗台内高外底,窗框周边的防水处理严格按照

9、设计施工,完工后进行淋水检验或雨后观察,存在渗漏的情况及时进行处理,合格后方可验收。外挑雨棚、空调板、线条、敞开式阳台、露台等外挑构件根部未按照设计要求施工混凝土翻边。控制措施:在施工过程中,只要存在外露结构根部,至少施工200Innl以上的混凝土反坎,且和结构混凝土同时浇筑。技术部制定技术方案措施,并下发各个部门贯彻执行,质保部在检查执行情况,未按要求施工的严禁验收合格。外墙面、门窗部位存在渗漏的。控制措施:采取企口造型使窗台内高外底,窗框周边的防水处理严格按照设计施工,完工后进行淋水检验或雨后观察,存在渗漏的情况及时进行处理,合格后方可验收。并记录每个涉及防水的门窗记录渗水情况厨卫间防水问

10、题卫间等有防水要求的房间楼板四周除门洞外未做混凝土挡水坎,或高度不足200m控制措施:卫生间等有防水要求的房间四周均做高度不少于200mm的混凝土反坎,施工反坎时表面需凿毛合格,混凝土振捣密实。未施工反坎的房间不允许砌筑,工程部做好施工安排,否则必须返工。对相关责任人和班组进行质量处罚。厨卫间等有防水要求的房间穿楼板管洞、烟风道洞口未进行有效防水处理.控制措施:管洞需预埋的必须严格按照设计图纸预埋,设计止水环的管道检查止水环加工质量,确保预埋管道和混凝土振捣密实。吊洞施工缝凿毛并清理干净,保持湿润,并使用微膨胀混凝土灌实,养护时间不少于7天。防水施工前,先施工管道等细部部位,质检员100%验收

11、,合格后方可大面施工防水层。防水施工完工并验收合格的厨卫间等有防水要求的房间存在渗漏情况控制措施:防水施工完成后做闭水实验,闭水实验不合格禁止施工下道工序.做好成品保护,防止防水层遭到破坏,破坏后需及时修复。如面层施工完成后发现有渗水情况,需找到渗漏点并进行封堵,甚至返工重做。屋面防水问题女儿墙、屋面机房、伸出屋面管道井等未按照设计、施工方案要求设置混凝土挡水坎;伸出屋面管道、设备基础、水落口、变形缝等部位细部构造不符合设计要求。控制措施:制定专项技术措施,要求在施工屋面时所有伸出屋面的管井、女儿墙、变形缝等必须上返200mm以上混凝土反坎,和屋面结构同时施工并振捣密实。伸出屋面的管井、设备基

12、础、水落口、变形缝等西部结构在大面施工防水时施工完毕,质检员及工长、施工班组100%检查验收,并报监理或业主做隐蔽验收,合格后方可进行大面的防水施工。防水施工完成后,验收合格后及时进行闭水试验,无渗漏才能施工保护层。在施工过程中做好成品保护,出现破损及时修复。顶层结构楼板存在渗漏水现象控制措施:顶层结构板存在渗水情况的处理,在施工结构混凝土时振捣密实,保证板厚度,按要求进行养护,模板支撑拆除必须符合规范和设计要求。并在施工防水前,对结构板进行闭水试验,观察无渗漏后方可进行防水层施工。如发现有渗漏情况,按照技术处理措施,先进行堵漏处理,堵漏完成后方可进行防水施工。后浇带及施工缝质量缺陷后浇带留置

13、不符合设计要求;板、梁、墙、楼梯等构件施工缝留置位置不符合设计及施工方案要求。控制措施:后浇带留设必须符合设计及方案的要求,在检查验收时,严格执行图纸和方案,对于留设部位不正确,位置偏差过大,坚决进行返工处理,禁止浇筑混凝土。梁、板、柱墙及楼梯等构件施工缝留设位置需和规范和设计符合,施工和检查验收时认真阅读规范和方案,做好技术质量交底。未按照设计要求,提前浇筑混凝土封闭后浇带。楼板后浇带、施工缝位置未严格按照施工方案要求搭设、拆除支撑架。控制措施:后浇带留设时间必须满足设计和规范要求。对后浇带进行编号,记录混凝土浇筑时间和后浇带最早能封闭时间。禁止留置时间不足而封闭后浇带。后浇带模板支设应独立

14、,编制专项的支设方案,后浇带模板必须在后浇带混凝土浇筑后,留置足够时间方可拆除。禁止过早拆除造成结构混凝土损伤,出现裂缝甚至断裂情况。6、附件2016年度工程质量专项治理清单及项目工程质量管理效果考核扣分及处罚标准类别问题描述序号总分扣分标准处罚标准处罚条件(情节严重的情况)处罚金额S模板支设、S除不符合规范、方案及构造要求1模板支架无施工方案,或方案无计算书(施工方案未经过合规审批视为无方案),扣5分同左呗目经理3力兀项目总工3万兀2竖向料件、水平材件或男刀撑等搭设缺少10%以上扣1分,秋少20%以上扣2分,缺少30%以上(或配置层数不够,和方案、实际需求相比,少一层)扣5分扣5分的情况项目

15、经理5力兀生产经理5万兀项目总工5万元(如存在施工方案或技术交底错误原因)3竖向杆件、水平杆件或剪刀撑等过早拆除10%以上扣1分,缺少20%以上扣2分,缺少30%以上扣5分扣5分的情i兄4混凝土楼板浇筑完成不足12小时即在其上加载模板、钢筋、支架等及进存插工作业,扣5分同左项目经理3万元生产经理3万兀5在地卜室项仅或其他水平结构上设置钢筋加工场、施工道路、落地外架、施工电梯、材料堆码区等,未经荷载计算、未制定专项方案(专项方案未经合规审批视为无方案)、专项方案存在较大风险的,每发现1处扣2分,最多扣5分;扣5分的情况项目经理3万兀项目总工3万兀6发生上条所述埴况,未严格盘照方案要求采取结构加强或喧时支撑措施的,或实际承受荷载超出方案计算充汗范围的,莓发现1处扣2分,最券扣5分扣5分的情况.坝目经理3力元生产经理3万兀严重、有置裂缝7楼板存在肉眼可观察到的密集、贯通性裂缝每发现3处扣1分(同一跨内楼岐按i显并),最多扣5分扣5分的情况呗目经理3万兀生产经理3万瑞目总工3万兀(如存在施工方案、或技术交底错误原因)

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 管理/人力资源 > 质量管理

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
