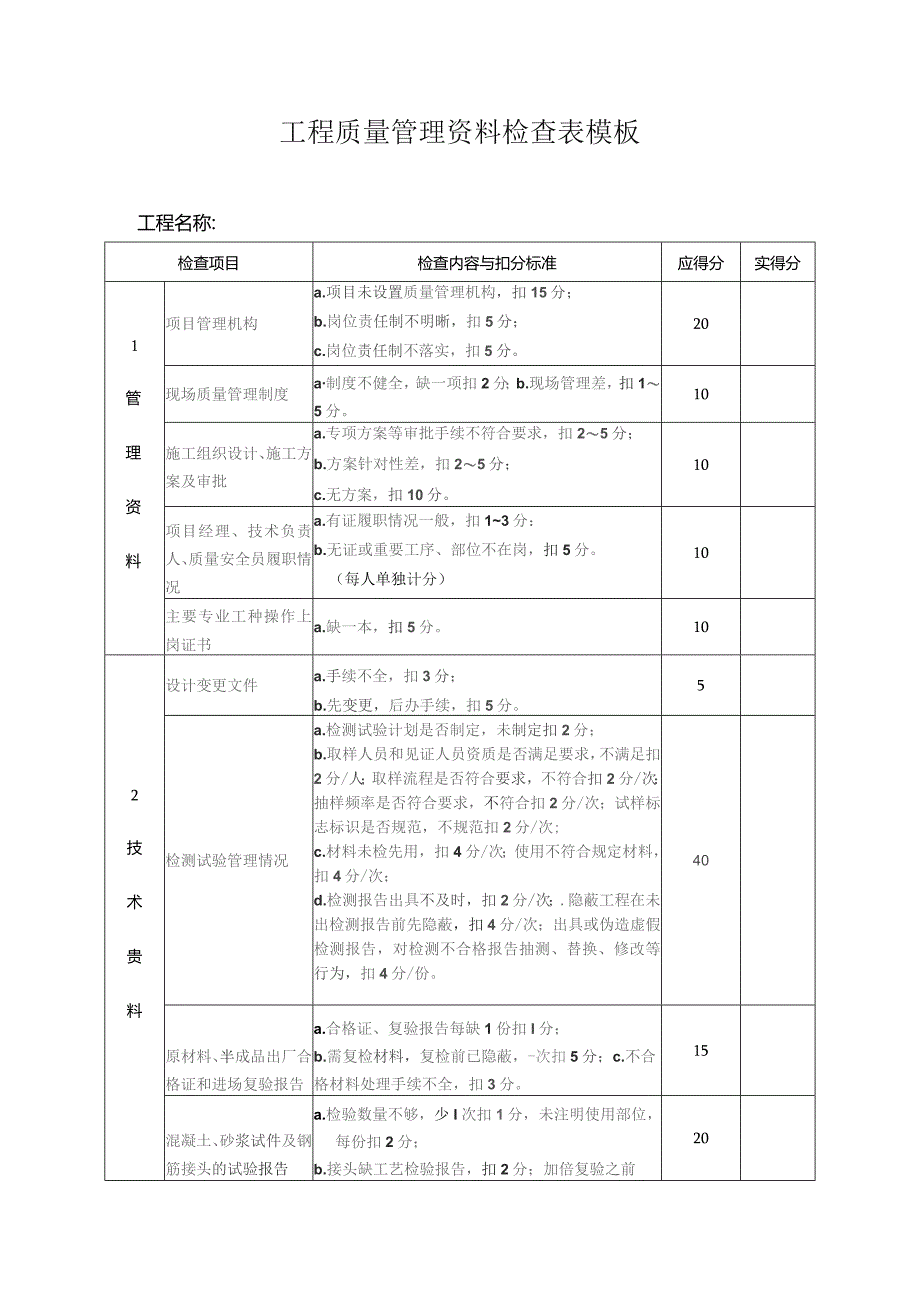

1、工程质量管理资料检查表模板工程名称:检查项目检查内容与扣分标准应得分实得分1管理资料项目管理机构a.项目未设置质量管理机构,扣15分;b.岗位责任制不明晰,扣5分;c.岗位责任制不落实,扣5分。20现场质量管理制度a制度不健全,缺一项扣2分;b.现场管理差,扣15分。10施工组织设计、施工方案及审批a.专项方案等审批手续不符合要求,扣25分;b.方案针对性差,扣25分;c.无方案,扣10分。10项目经理、技术负责人、质量安全员履职情况a.有证履职情况一般,扣13分:b.无证或重要工序、部位不在岗,扣5分。(每人单独计分)10主要专业工种操作上岗证书a.缺一本,扣5分。102技术贵料设计变更文件

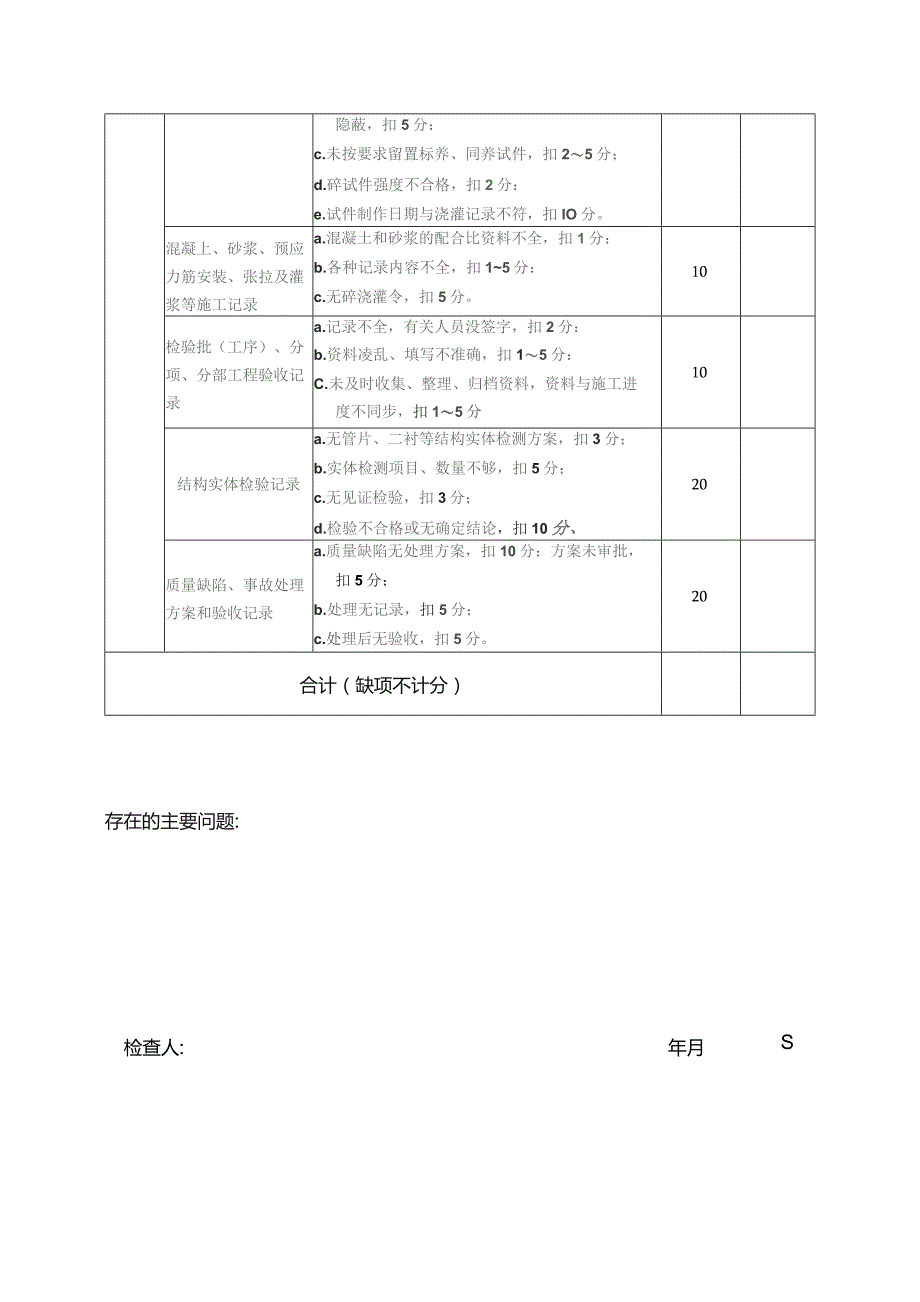

2、a.手续不全,扣3分;b.先变更,后办手续,扣5分。5检测试验管理情况a.检测试验计划是否制定,未制定扣2分;b.取样人员和见证人员资质是否满足要求,不满足扣2分/人;取样流程是否符合要求,不符合扣2分/次:抽样频率是否符合要求,不符合扣2分/次;试样标志标识是否规范,不规范扣2分/次;c.材料未检先用,扣4分/次;使用不符合规定材料,扣4分/次;d.检测报告出具不及时,扣2分/次;.隐蔽工程在未出检测报告前先隐蔽,扣4分/次;出具或伪造虚假检测报告,对检测不合格报告抽测、替换、修改等行为,扣4分/份。40原材料、半成品出厂合格证和进场复验报告a.合格证、复验报告每缺1份扣I分;b.需复检材料

3、,复检前已隐蔽,-次扣5分;c.不合格材料处理手续不全,扣3分。15混凝土、砂浆试件及钢筋接头的试验报告a.检验数量不够,少I次扣1分,未注明使用部位,每份扣2分;b.接头缺工艺检验报告,扣2分;加倍复验之前20隐蔽,扣5分:c.未按要求留置标养、同养试件,扣25分;d.碎试件强度不合格,扣2分:e.试件制作日期与浇灌记录不符,扣IO分。混凝上、砂浆、预应力筋安装、张拉及灌浆等施工记录a.混凝土和砂浆的配合比资料不全,扣1分:b.各种记录内容不全,扣15分:c.无碎浇灌令,扣5分。10检验批(工序)、分项、分部工程验收记录a.记录不全,有关人员没签字,扣2分:b.资料凌乱、填写不准确,扣15分:C.未及时收集、整理、归档资料,资料与施工进度不同步,扣15分10结构实体检验记录a.无管片、二衬等结构实体检测方案,扣3分;b.实体检测项目、数量不够,扣5分;c.无见证检验,扣3分;d.检验不合格或无确定结论,扣10分、20质量缺陷、事故处理方案和验收记录a.质量缺陷无处理方案,扣10分;方案未审批,扣5分;b.处理无记录,扣5分;c.处理后无验收,扣5分。20合计(缺项不计分)存在的主要问题:检查人:年月S

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 管理/人力资源 > 质量管理

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
