《排水管道施工方案.docx》由会员分享,可在线阅读,更多相关《排水管道施工方案.docx(4页珍藏版)》请在第壹文秘上搜索。

1、排水管道施工方案室内架空重力流排水管采用柔性机制排水管,卡箍式连接。埋地排水管PVC排水管。排水管道施工工艺流程装尺寸测量示意如下图:扫mHw三检查各预留孔洞的位置和尺寸,并加以顺通。按管道走向及各管段的中心线标记进行测量,绘制实测小样图,详细说明尺寸,管道距墙、柱尺寸应符合规范有关规定。按实测小样图选定合格的管材,进行配管和断管。预制的管段配制完成后应按小样图核对节点尺寸及管件接口朝向,要注意三通的顺水方向,避免反向安装。选定的支承件和固定支架的形式符合设计要求,安装应平整牢固、金属支承件应作防腐处理。管道支承件的安装间距应符合规范的有关规定。将材料和预制管段运至安装地点,按预留管口位置及管
2、道中心线,依次安装管道和伸缩节,并连接各管口,管道安装一般应自下而上分层进行。先安装立管,后安装横管。立管的安装,可按下列操作工艺进行:安装立管伸缩节,须先擦净伸缩节的承口,将橡胶圈的软边向下,塞进承口的凹槽内,根据不同的施工季节按规范规定留足空隙,摆放平整。检查立管管端插入深度的标记是否符合规定,然后在管端涂抹对橡胶无腐蚀作用的润滑剂,将插口平直插入伸缩节承口橡胶圈中,用力应均衡,不可摇摆,以免将橡胶圈顶歪。立管的安装,应按设计要求设置固定支架或支承件,再进行立管的安装。全部立管安装完毕后,应由土建支模浇注不低于原楼地坪面标号的细石混凝土堵洞。伸缩节必须按设计要求的位置和数量进行安装。并应符

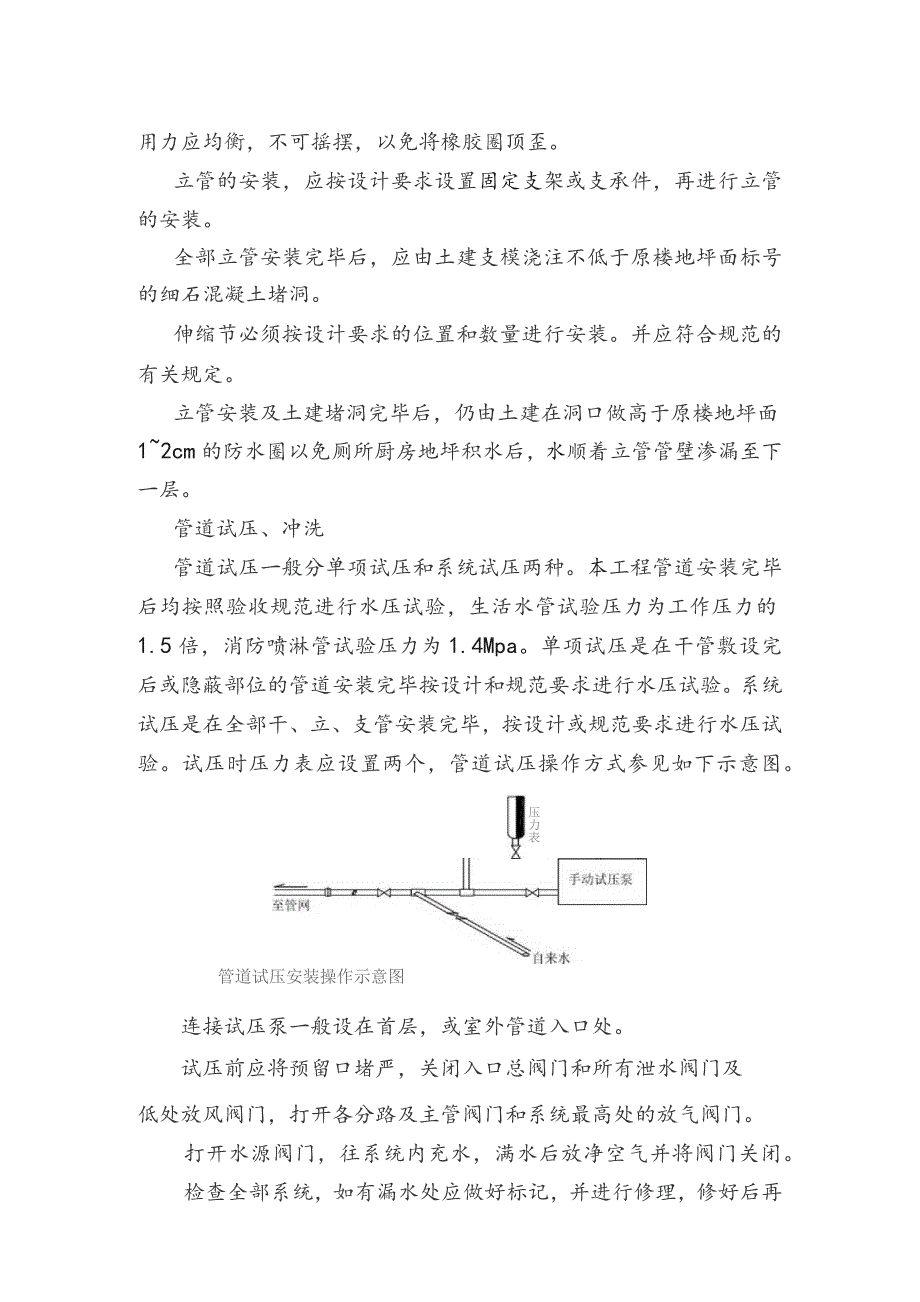

3、合规范的有关规定。立管安装及土建堵洞完毕后,仍由土建在洞口做高于原楼地坪面12cm的防水圈以免厕所厨房地坪积水后,水顺着立管管壁渗漏至下一层。管道试压、冲洗管道试压一般分单项试压和系统试压两种。本工程管道安装完毕后均按照验收规范进行水压试验,生活水管试验压力为工作压力的1.5倍,消防喷淋管试验压力为1.4Mpa。单项试压是在干管敷设完后或隐蔽部位的管道安装完毕按设计和规范要求进行水压试验。系统试压是在全部干、立、支管安装完毕,按设计或规范要求进行水压试验。试压时压力表应设置两个,管道试压操作方式参见如下示意图。压力表管道试压安装操作示意图连接试压泵一般设在首层,或室外管道入口处。试压前应将预留
4、口堵严,关闭入口总阀门和所有泄水阀门及低处放风阀门,打开各分路及主管阀门和系统最高处的放气阀门。打开水源阀门,往系统内充水,满水后放净空气并将阀门关闭。检查全部系统,如有漏水处应做好标记,并进行修理,修好后再充满水进行加压,而后复查,如管道不渗、漏,并持续到规定时间,压力降在允许范围内,应请有关单位验收并办理验收记录。拆除试压水泵和水源,把管道系统内水泄净。冬季施工期间室外温度低于5度时竣工而又不能及时供暖的工程进行系统试压时,必须采取可靠措施把水泄净,以防止冻坏管道和设备。管道冲洗进水口及排水口应选择适当位置,并能保证将管道系统内的杂物冲洗干净为宜,排水管截面积不应小于被冲洗管道截面60%,排水管应接至排水井或排水沟内。冲洗时,规范规定的压力和流量进行,流速为3m/s,直到出口处的水色和透明度与入口处目测一致为合格。
