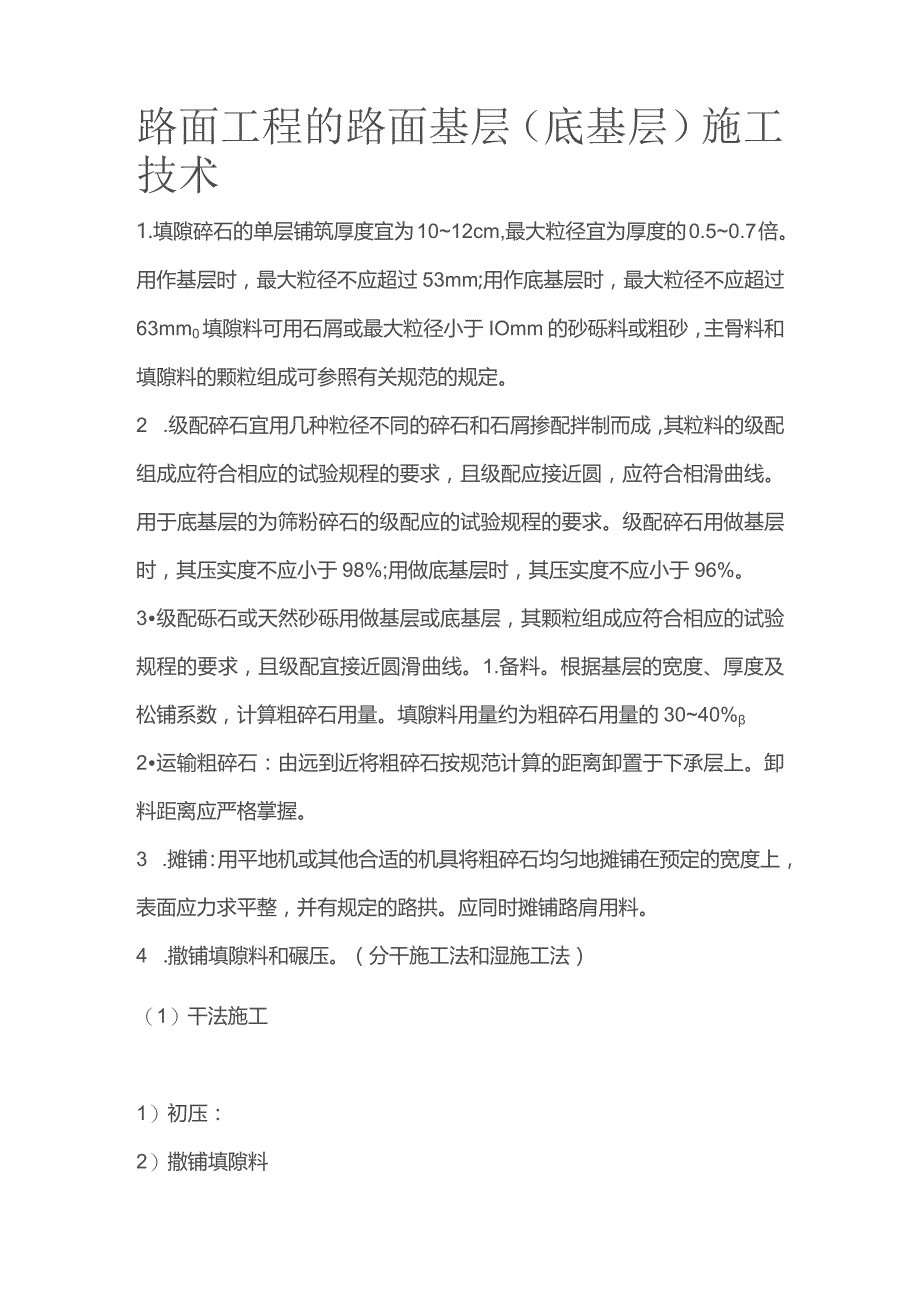

1、路面工程的路面基层(底基层)施工技术1.填隙碎石的单层铺筑厚度宜为1012cm,最大粒径宜为厚度的0.50.7倍。用作基层时,最大粒径不应超过53mm;用作底基层时,最大粒径不应超过63mm0填隙料可用石屑或最大粒径小于IOmm的砂砾料或粗砂,主骨料和填隙料的颗粒组成可参照有关规范的规定。2 .级配碎石宜用几种粒径不同的碎石和石屑掺配拌制而成,其粒料的级配组成应符合相应的试验规程的要求,且级配应接近圆,应符合相滑曲线。用于底基层的为筛粉碎石的级配应的试验规程的要求。级配碎石用做基层时,其压实度不应小于98%;用做底基层时,其压实度不应小于96%。3级配砾石或天然砂砾用做基层或底基层,其颗粒组成
2、应符合相应的试验规程的要求,且级配宜接近圆滑曲线。1.备料。根据基层的宽度、厚度及松铺系数,计算粗碎石用量。填隙料用量约为粗碎石用量的3040%2运输粗碎石:由远到近将粗碎石按规范计算的距离卸置于下承层上。卸料距离应严格掌握。3 .摊铺:用平地机或其他合适的机具将粗碎石均匀地摊铺在预定的宽度上,表面应力求平整,并有规定的路拱。应同时摊铺路肩用料。4 .撒铺填隙料和碾压。(分干施工法和湿施工法)(1)干法施工1)初压:2)撒铺填隙料3)碾压:用振动压路机慢速碾压,将全部填隙料振入粗碎石间的孔隙中。4)再次撒布填隙料:5)再次碾压:用振动压路机按前述进行碾压。6)再次碾压后,表面必须能看得见粗碎石
3、。如填隙碎石层上为薄沥青面层,应使粗碎石的棱角外露3-5mmo7)当需分层祐筑时,应将已压成的填隙碎石层表面粗碎石外露约510mm,然后在上摊铺第二层粗碎石。8)填隙碎石表面孔隙全部填满后,用1215t三轮压路机再碾压12遍。在碾压过程中,不应有任何蠕动现象。在碾压之前,宜在表面先洒少量水。(2)湿法施工1)开始工序与干施工法要求相同。2)粗石层表面孔隙全部填满后,立即用洒水车洒水,直到饱和,但应注意避免多余水浸泡下承层。3)用1215t三轮压路机跟在洒水车后进行碾压II4)干燥:碾压完成的路段应让水分蒸发一段时间。5)当需分层铺筑时,应待结构层变干后,将已压成的填隙碎石层表面的填隙料扫除一些,使表面粗碎石外露510mm,然后在上摊铺第二层粗碎石。
