xx区雨污分流改造工程实施方案.docx

上传人:p** 文档编号:618504 上传时间:2023-12-06 格式:DOCX 页数:4 大小:16.42KB
下载 相关 举报
xx区雨污分流改造工程实施方案.docx_第1页
第1页 / 共4页
xx区雨污分流改造工程实施方案.docx_第2页
第2页 / 共4页
xx区雨污分流改造工程实施方案.docx_第3页
第3页 / 共4页
xx区雨污分流改造工程实施方案.docx_第4页
第4页 / 共4页
亲,该文档总共4页,全部预览完了,如果喜欢就下载吧!
资源描述

《xx区雨污分流改造工程实施方案.docx》由会员分享,可在线阅读,更多相关《xx区雨污分流改造工程实施方案.docx(4页珍藏版)》请在第壹文秘上搜索。

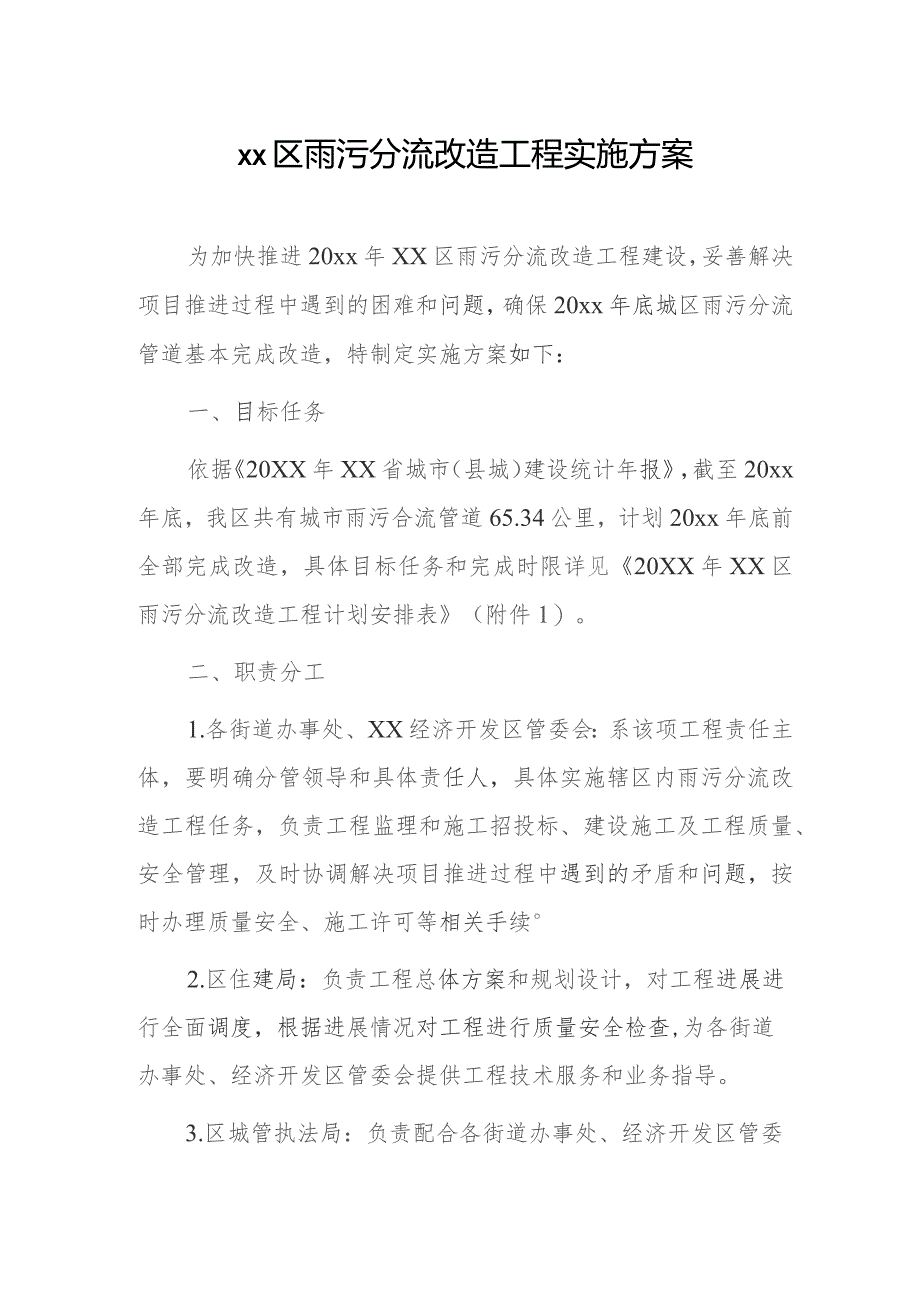

1、XX区雨污分流改造工程实施方案为加快推进20xx年XX区雨污分流改造工程建设,妥善解决项目推进过程中遇到的困难和问题,确保20xx年底城区雨污分流管道基本完成改造,特制定实施方案如下:一、目标任务依据20XX年XX省城市(县城)建设统计年报,截至20xx年底,我区共有城市雨污合流管道65.34公里,计划20xx年底前全部完成改造,具体目标任务和完成时限详见20XX年XX区雨污分流改造工程计划安排表(附件1)。二、职责分工1.各街道办事处、XX经济开发区管委会:系该项工程责任主体,要明确分管领导和具体责任人,具体实施辖区内雨污分流改造工程任务,负责工程监理和施工招投标、建设施工及工程质量、安全管

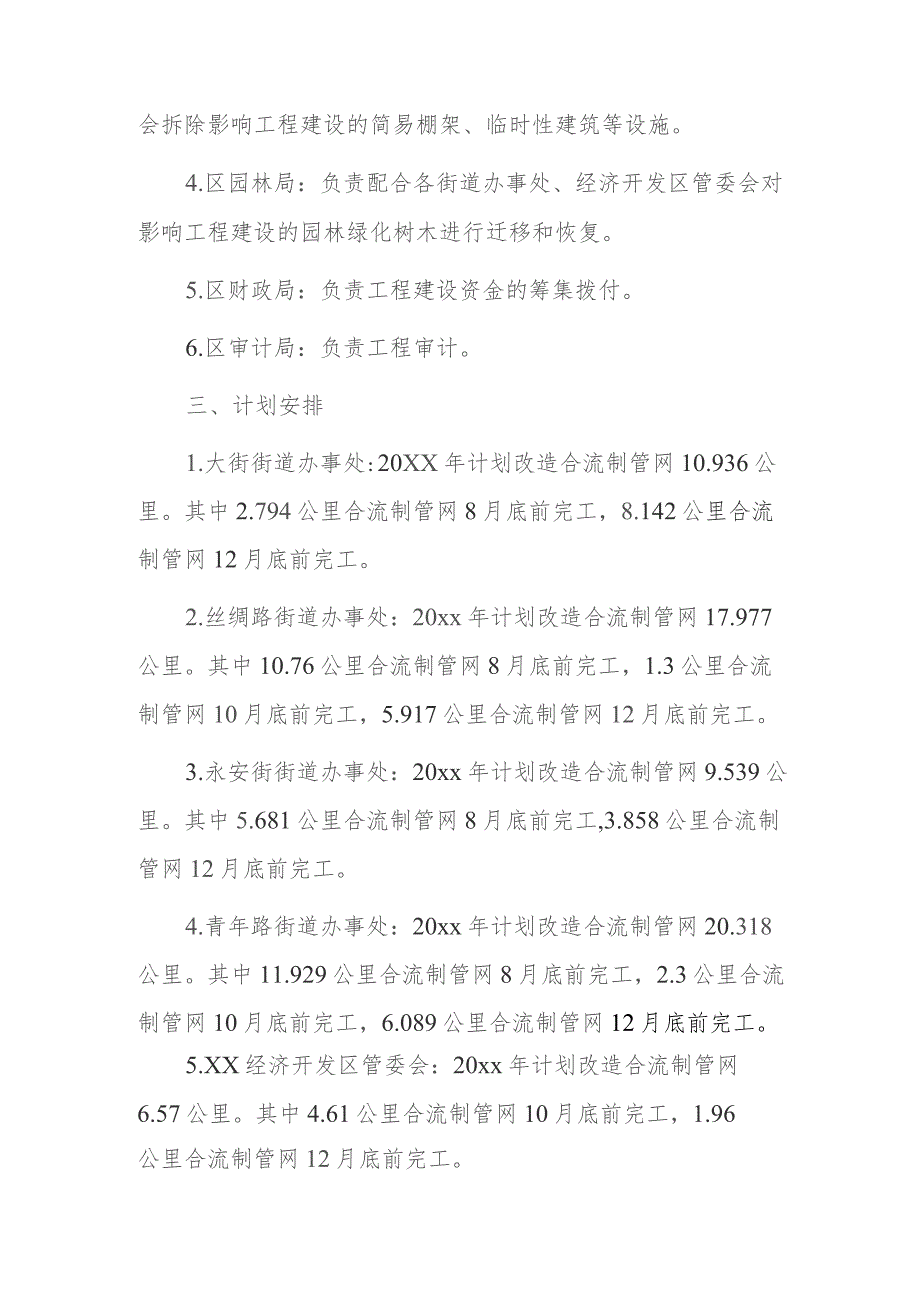

2、理,及时协调解决项目推进过程中遇到的矛盾和问题,按时办理质量安全、施工许可等相关手续2.区住建局:负责工程总体方案和规划设计,对工程进展进行全面调度,根据进展情况对工程进行质量安全检查,为各街道办事处、经济开发区管委会提供工程技术服务和业务指导。3.区城管执法局:负责配合各街道办事处、经济开发区管委会拆除影响工程建设的简易棚架、临时性建筑等设施。4.区园林局:负责配合各街道办事处、经济开发区管委会对影响工程建设的园林绿化树木进行迁移和恢复。5.区财政局:负责工程建设资金的筹集拨付。6.区审计局:负责工程审计。三、计划安排1.大街街道办事处:20XX年计划改造合流制管网10.936公里。其中2.

3、794公里合流制管网8月底前完工,8.142公里合流制管网12月底前完工。2.丝绸路街道办事处:20xx年计划改造合流制管网17.977公里。其中10.76公里合流制管网8月底前完工,1.3公里合流制管网10月底前完工,5.917公里合流制管网12月底前完工。3.永安街街道办事处:20xx年计划改造合流制管网9.539公里。其中5.681公里合流制管网8月底前完工,3.858公里合流制管网12月底前完工。4.青年路街道办事处:20xx年计划改造合流制管网20.318公里。其中11.929公里合流制管网8月底前完工,2.3公里合流制管网10月底前完工,6.089公里合流制管网12月底前完工。5.

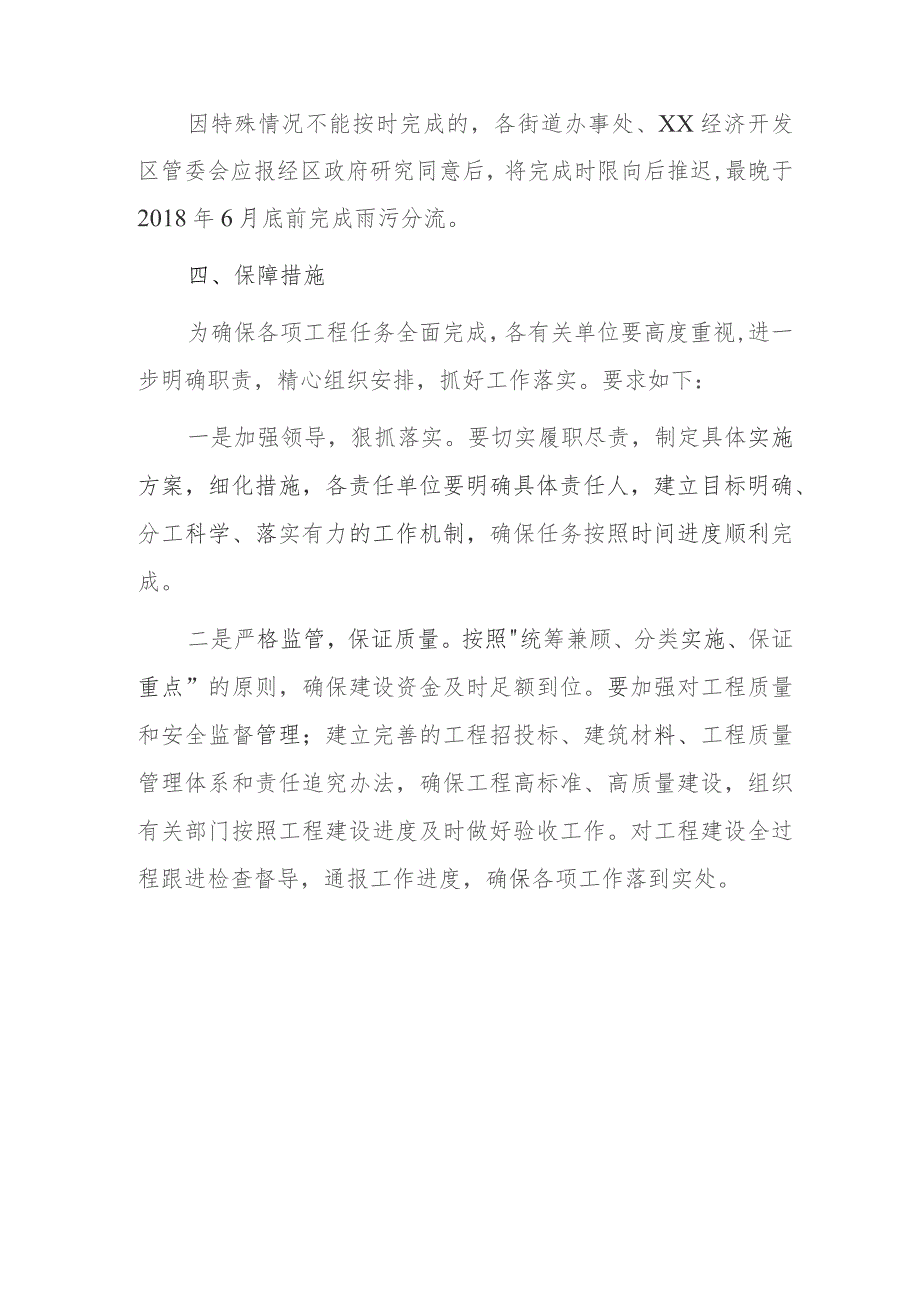

4、XX经济开发区管委会:20xx年计划改造合流制管网6.57公里。其中4.61公里合流制管网10月底前完工,1.96公里合流制管网12月底前完工。因特殊情况不能按时完成的,各街道办事处、XX经济开发区管委会应报经区政府研究同意后,将完成时限向后推迟,最晚于2018年6月底前完成雨污分流。四、保障措施为确保各项工程任务全面完成,各有关单位要高度重视,进一步明确职责,精心组织安排,抓好工作落实。要求如下:一是加强领导,狠抓落实。要切实履职尽责,制定具体实施方案,细化措施,各责任单位要明确具体责任人,建立目标明确、分工科学、落实有力的工作机制,确保任务按照时间进度顺利完成。二是严格监管,保证质量。按照统筹兼顾、分类实施、保证重点”的原则,确保建设资金及时足额到位。要加强对工程质量和安全监督管理;建立完善的工程招投标、建筑材料、工程质量管理体系和责任追究办法,确保工程高标准、高质量建设,组织有关部门按照工程建设进度及时做好验收工作。对工程建设全过程跟进检查督导,通报工作进度,确保各项工作落到实处。附件:20xx年XX区雨污分流改造工程计划安排表

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 解决方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
