社区卫生服务综合楼冬季施工方案.docx

上传人:p** 文档编号:621525 上传时间:2023-12-10 格式:DOCX 页数:7 大小:19.08KB
下载 相关 举报
社区卫生服务综合楼冬季施工方案.docx_第1页
第1页 / 共7页
社区卫生服务综合楼冬季施工方案.docx_第2页
第2页 / 共7页
社区卫生服务综合楼冬季施工方案.docx_第3页
第3页 / 共7页
社区卫生服务综合楼冬季施工方案.docx_第4页
第4页 / 共7页
社区卫生服务综合楼冬季施工方案.docx_第5页
第5页 / 共7页
社区卫生服务综合楼冬季施工方案.docx_第6页
第6页 / 共7页
社区卫生服务综合楼冬季施工方案.docx_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《社区卫生服务综合楼冬季施工方案.docx》由会员分享,可在线阅读,更多相关《社区卫生服务综合楼冬季施工方案.docx(7页珍藏版)》请在第壹文秘上搜索。

1、一、编制依据2二、工程概况2三、施工安排2四、冬施准备工作3五、主要施工技术措施4六、质量保证措施5七、安全措施6八、消防措施6九、成口口保i*J施、7一、编制依据1、编制本冬施方案,参考标准及规范(1)中华人民共和国行业标准JGJTlo4-2011建筑工程冬期施工规程。(2)中华人民共和国国家标准GB50210-2001建筑装饰装修工程质量验收规范。(3)中华人民共和国国家标准GB50375-2006建筑工程施工质量评价标准。二、工程概况长岭社区卫生服务综合楼位于宝鸡市渭滨区东五路康乐小区院内,地上六层,局部七层,建筑面积4320平方米,本工程质量要求高、工期紧,为了保证工期完成必须进行冬施

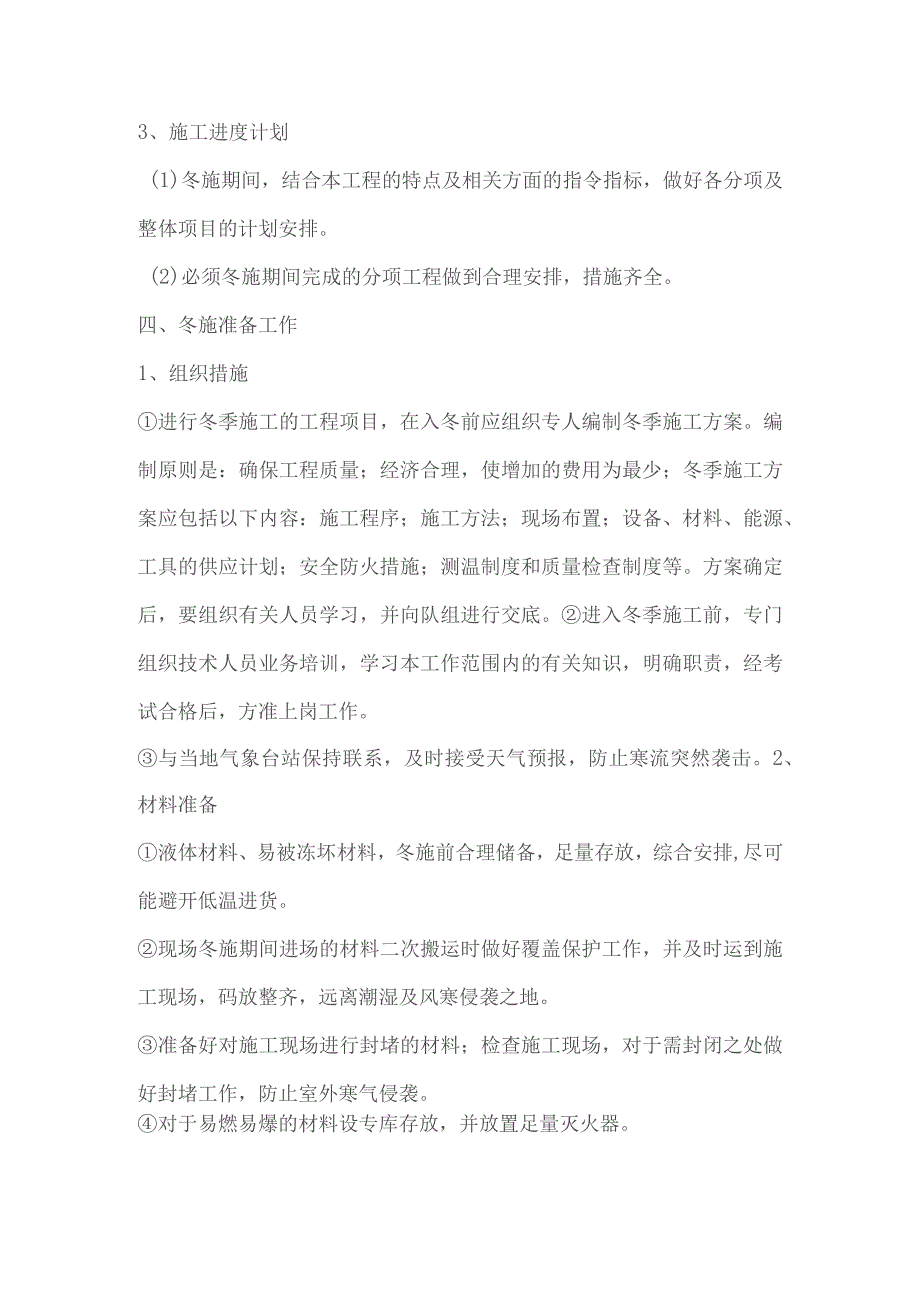

2、施工。1、根据当地多年气象资料统计,当室外日气温连续5天稳定低于5即进入冬期施工,当次年初春连续七昼夜不出现负温度时即转入常温施工。2、冬施期间的施工项目包括:内外墙面抹灰、涂料油漆、墙地饰面砖、屋面工程、石膏板、硅钙板等。三、施工安排1、编制目的为确保冬季施工正常进行,组织有关人员编制此冬季施工方案。2、冬施施工项目工程冬施期间涉及与气温相关的施工项目有;墙面抹灰、涂料、油漆、墙地砖铺贴。3、施工进度计划(1)冬施期间,结合本工程的特点及相关方面的指令指标,做好各分项及整体项目的计划安排。(2)必须冬施期间完成的分项工程做到合理安排,措施齐全。四、冬施准备工作1、组织措施进行冬季施工的工程项

3、目,在入冬前应组织专人编制冬季施工方案。编制原则是:确保工程质量;经济合理,使增加的费用为最少;冬季施工方案应包括以下内容:施工程序;施工方法;现场布置;设备、材料、能源、工具的供应计划;安全防火措施;测温制度和质量检查制度等。方案确定后,要组织有关人员学习,并向队组进行交底。进入冬季施工前,专门组织技术人员业务培训,学习本工作范围内的有关知识,明确职责,经考试合格后,方准上岗工作。与当地气象台站保持联系,及时接受天气预报,防止寒流突然袭击。2、材料准备液体材料、易被冻坏材料,冬施前合理储备,足量存放,综合安排,尽可能避开低温进货。现场冬施期间进场的材料二次搬运时做好覆盖保护工作,并及时运到施

4、工现场,码放整齐,远离潮湿及风寒侵袭之地。准备好对施工现场进行封堵的材料;检查施工现场,对于需封闭之处做好封堵工作,防止室外寒气侵袭。对于易燃易爆的材料设专库存放,并放置足量灭火器。3、机械准备室内装饰的机械、工具均不受冬季施工影响,平时使用的工具作到不淋雨雪,妥善保管即可;定期检查临电设施,防止电线硬化破损4、技术准备工程管理人员应认真熟悉图纸和国标JGJT104-2011建筑冬期施工规程。现场技术员及工长应结合冬施方案对施工队伍进行详细的技术交底,使冬施方案落实到施工班组。五、主要施工技术措施1、墙体一般抹灰工程拌制砂浆所用的砂不得含有冻结块和冰块。白天气温接近Oe以上,晚上可能达到0以下

5、时,应缩小操作面,尽量不安排粉饰。内粉饰前应封闭门窗,配好玻璃式遮挡用油布。(TC以下时,如必须抢做内粉饰,经分公司领导批准后,可采用室内加热法式通过加快楼内暖气工程协调楼内供暖,使室内的温度保持在OC以上,防止粉饰大面积受冻。2、涂料施工涂料施工时,应保持室温均衡,不得突然变化。施工环境温度须控制在5度以上,环境湿度控制在85%以内,否则严禁施工.3、墙、地砖施工地砖面结合层砂浆铺设前应将基底湿润,并在基底上刷一道素水泥浆,随刷随铺设搅拌均匀的干硬性水泥砂浆。此时施工现场温度必须达到要求,防止受冻。将砖放置在干拌料上,用橡皮锤找平,之后将块材拿起,在干拌料上浇适量素水泥浆,同时在大理石背面涂

6、厚度约ImnI的素水泥膏,然后再放置在干拌料上。砖地面施工时,与周边墙面必须留置宽度为2mm的缝隙,以利于地面收缩。砖面层施工时应注意不得破坏房间内的防水层。墙、地砖铺贴等湿作业冬施期间应保持室内温度高于5,并做好防冻保温措施(必要时采取安装取暖器措施),以确保砂浆不受冻。当温度达不到5C时严禁施工。六、质量保证措施严格按照施工图纸及技术规范的要求进行施工。使用的特殊材料,要先进行试验工作,确定出施工工艺参数,并在施工中严格按照工艺参数进行施工。各分项工程施工前,施工员应对作业班组进行技术交底,质量交底,明确分项工程质量要求以及操作时应注意的事项。在分项工程施工过程中,质检员根据施工与验收规范

7、要求随时检查质量。施工过程控制是施工质量控制的关键,主要内容包括:完善工序质量控制,把影响施工质量的因素纳入管理范围,即使检查审核质量统计分析资料和质量控制图表,抓住关键问题进行处理和解决。在本工程组织施工时,施工人员必须在技术人员交底后做好交底记录,在明确工艺要求、质量要求和操作要求的基础上进行。施工过程中发现问题,应及时向技术人员反馈,经项目技术负责人同意后,方可继续施工。现场管理人员必须加强技术复核及三检制等质量管理制度的执行力度,以使本工程的质量提高到一个较高的水平。七、安全措施施工人员进入施工现场必须配戴安全帽。施工现场严禁吸烟。电源开关、控制箱等设施要统一布置,加锁保护,严禁私拉乱

8、接电器,拆接电必须找电工,临时接线不得使用裸线。八、消防措施消防保卫人员(或班组长兼)为消防安全直接负责人,负责本班组的防火安全日常管理工作,制定措施,接受公司的监督检查。在施工生产、日常活动等工作中,要认真执行国家、市政府法律及总包的防火规章制度,确保安全。施工现场所属人员必须遵守施工现场用火管理制度,施工现场严禁吸烟。施工现场已配备足够的灭火器,并设专人定期检查、维护。施工现场水源及消火栓应投标记。九、成品保护措施涂料未干前,不应打扫室内地面,严防灰尘等玷污顶面涂料。工人涂饰时严禁蹬踩已涂好层的部位,防止小油桶碰翻涂料污染墙面。砖面层完工后在养护过程中应进行遮盖、遮挡和润湿,正常天气下,砖地面的养护时间不应少于7天,冬期施工应适当延长养护时间。后续工程在砖地面面层上施工时,必须进行遮盖、支垫,严禁直接在砖地面上进行施工。地面面层施工时应注意不得破坏房间内的防水层。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
