3#屋面找平层技术交底.docx

上传人:p** 文档编号:631324 上传时间:2023-12-15 格式:DOCX 页数:3 大小:18.09KB
下载 相关 举报
3#屋面找平层技术交底.docx_第1页
第1页 / 共3页
3#屋面找平层技术交底.docx_第2页
第2页 / 共3页
3#屋面找平层技术交底.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《3#屋面找平层技术交底.docx》由会员分享,可在线阅读,更多相关《3#屋面找平层技术交底.docx(3页珍藏版)》请在第壹文秘上搜索。

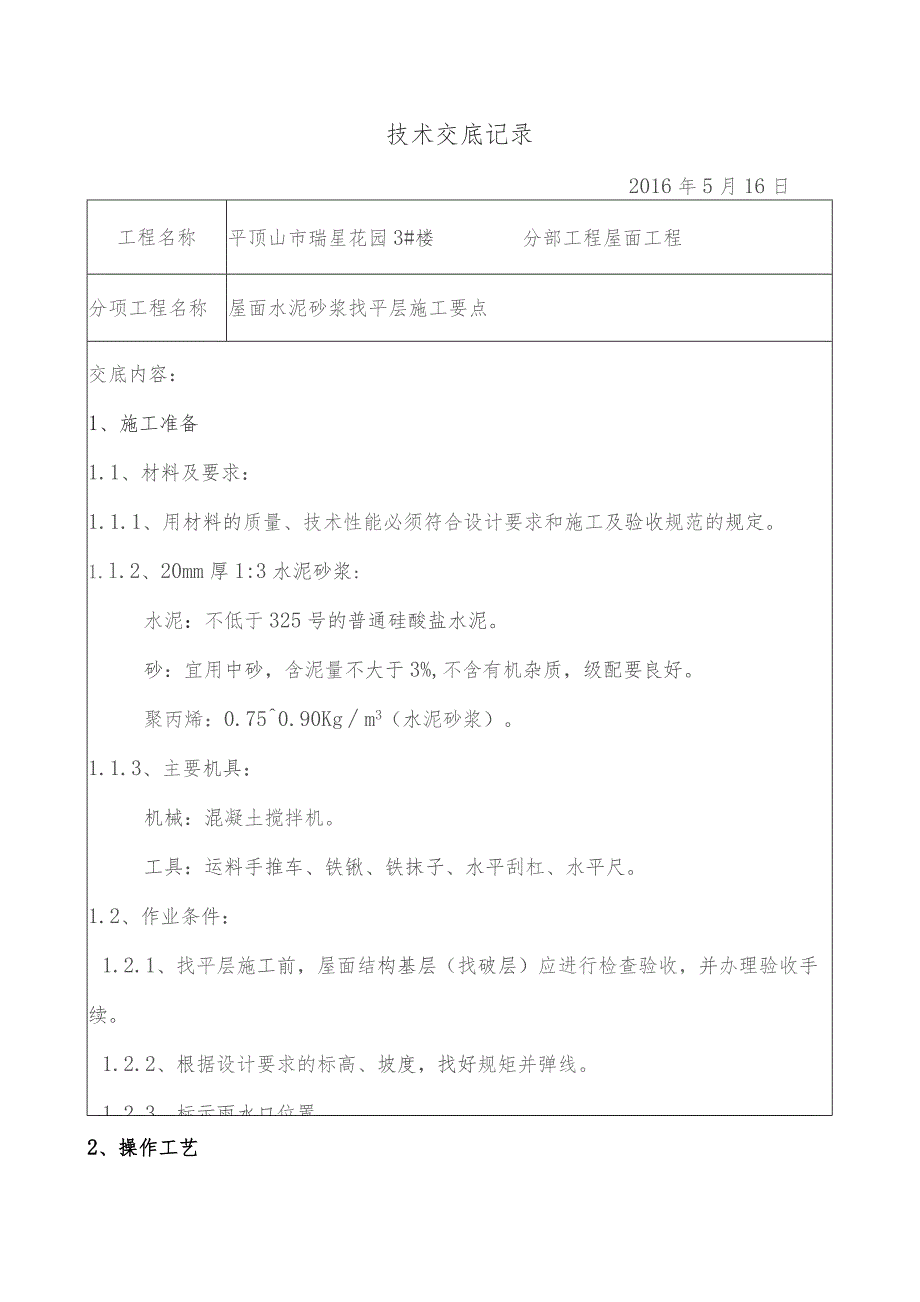

1、技术交底记录2016年5月16日工程名称平顶山市瑞星花园3#楼分部工程屋面工程分项工程名称屋面水泥砂浆找平层施工要点交底内容:1、施工准备1.1、材料及要求:1.1.1、用材料的质量、技术性能必须符合设计要求和施工及验收规范的规定。1.l.2、20mm厚1:3水泥砂浆:水泥:不低于325号的普通硅酸盐水泥。砂:宜用中砂,含泥量不大于3%,不含有机杂质,级配要良好。聚丙烯:0.750.90Kgm3(水泥砂浆)。1.1.3、主要机具:机械:混凝土搅拌机。工具:运料手推车、铁锹、铁抹子、水平刮杠、水平尺。1.2、作业条件:1.2.1、找平层施工前,屋面结构基层(找破层)应进行检查验收,并办理验收手续

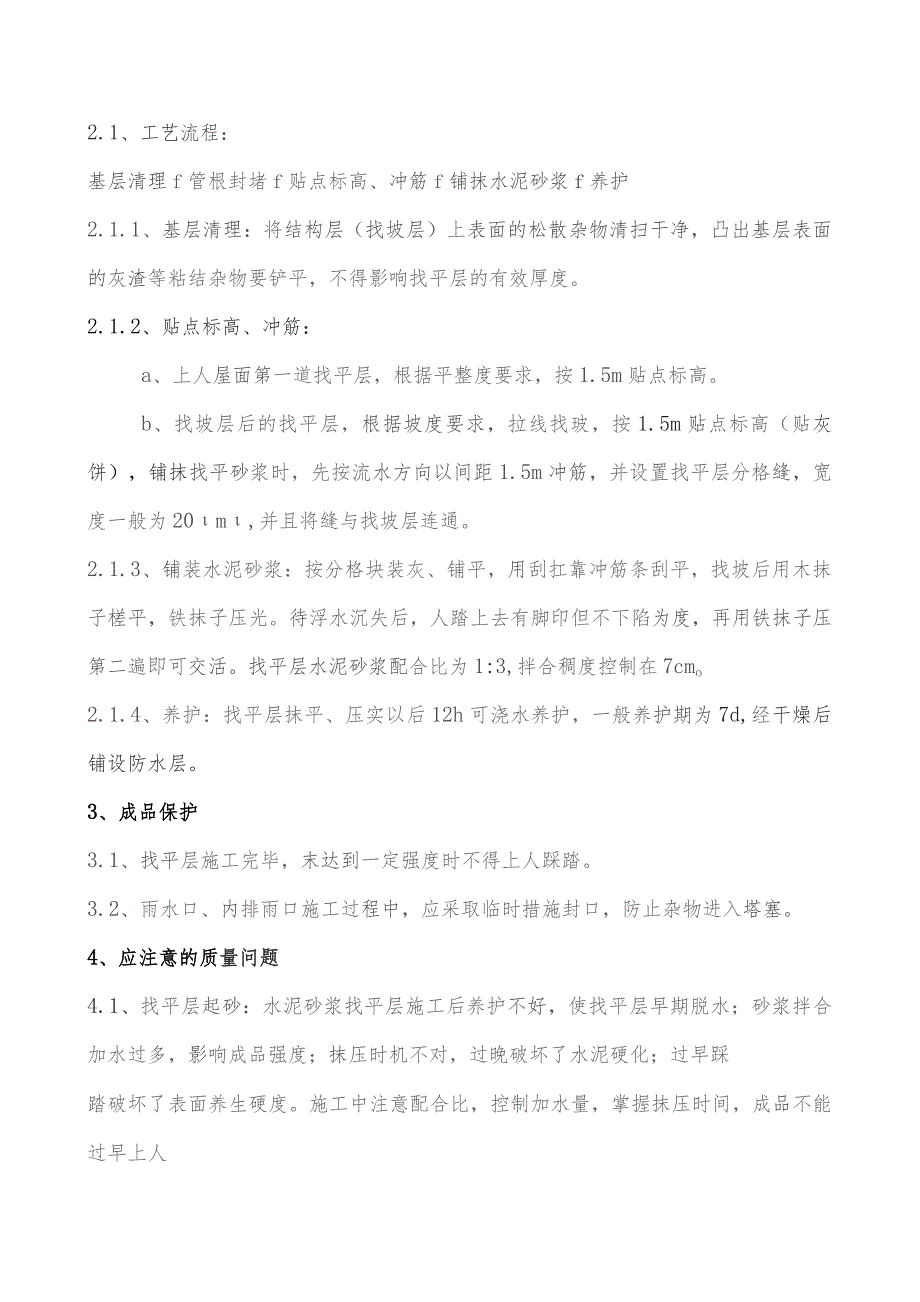

2、。1.2.2、根据设计要求的标高、坡度,找好规矩并弹线。1.2.3、标示雨水口位置。2、操作工艺2.1、工艺流程:基层清理f管根封堵f贴点标高、冲筋f铺抹水泥砂浆f养护2.1.1、基层清理:将结构层(找坡层)上表面的松散杂物清扫干净,凸出基层表面的灰渣等粘结杂物要铲平,不得影响找平层的有效厚度。2.1.2、贴点标高、冲筋:a、上人屋面第一道找平层,根据平整度要求,按1.5m贴点标高。b、找坡层后的找平层,根据坡度要求,拉线找玻,按1.5m贴点标高(贴灰饼),铺抹找平砂浆时,先按流水方向以间距1.5m冲筋,并设置找平层分格缝,宽度一般为20m,并且将缝与找坡层连通。2.1.3、铺装水泥砂浆:按分

3、格块装灰、铺平,用刮扛靠冲筋条刮平,找坡后用木抹子槎平,铁抹子压光。待浮水沉失后,人踏上去有脚印但不下陷为度,再用铁抹子压第二遍即可交活。找平层水泥砂浆配合比为1:3,拌合稠度控制在7cmo2.1.4、养护:找平层抹平、压实以后12h可浇水养护,一般养护期为7d,经干燥后铺设防水层。3、成品保护3.1、找平层施工完毕,末达到一定强度时不得上人踩踏。3.2、雨水口、内排雨口施工过程中,应采取临时措施封口,防止杂物进入塔塞。4、应注意的质量问题4.1、找平层起砂:水泥砂浆找平层施工后养护不好,使找平层早期脱水;砂浆拌合加水过多,影响成品强度;抹压时机不对,过晚破坏了水泥硬化;过早踩踏破坏了表面养生

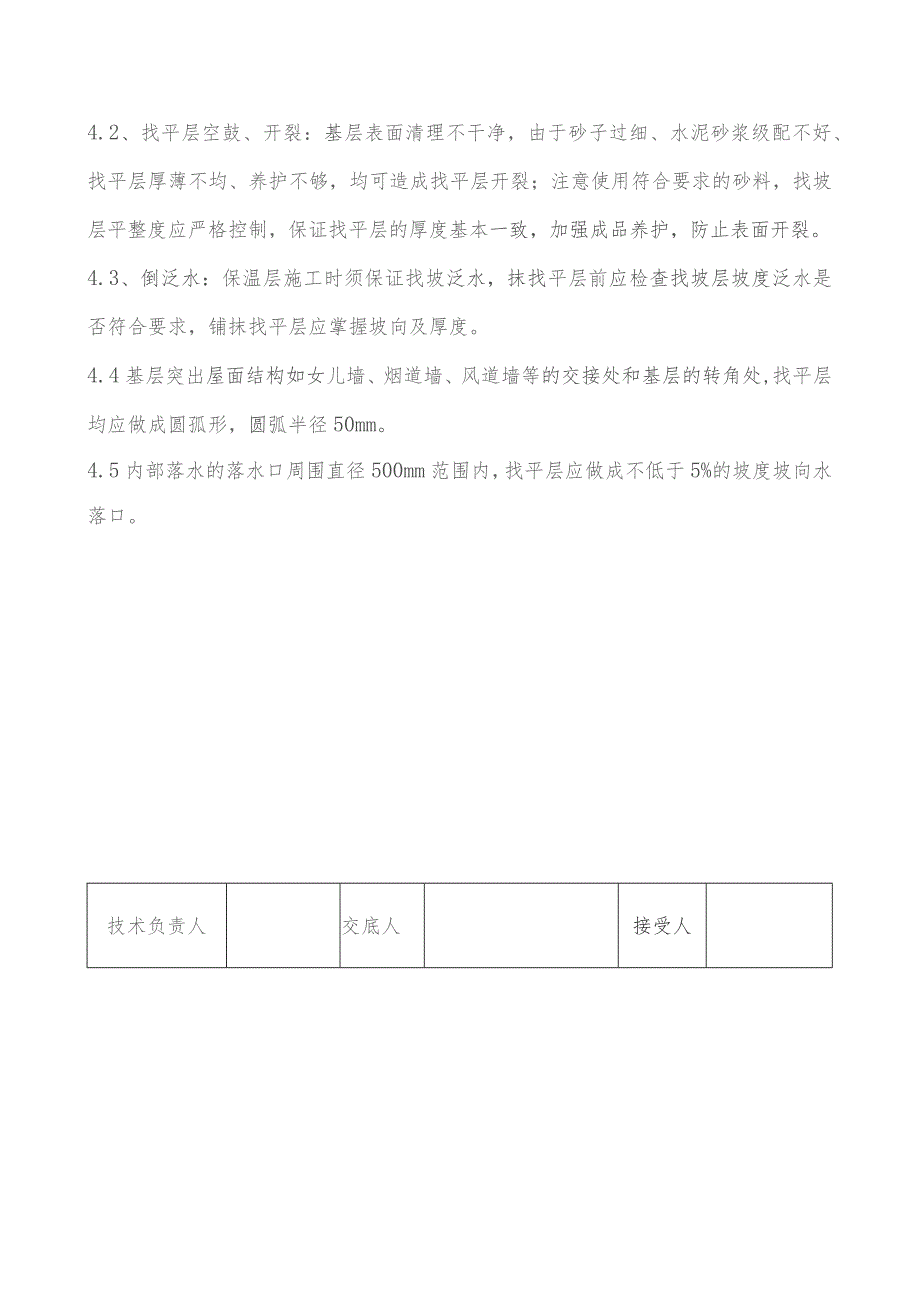

4、硬度。施工中注意配合比,控制加水量,掌握抹压时间,成品不能过早上人4.2、找平层空鼓、开裂:基层表面清理不干净,由于砂子过细、水泥砂浆级配不好、找平层厚薄不均、养护不够,均可造成找平层开裂;注意使用符合要求的砂料,找坡层平整度应严格控制,保证找平层的厚度基本一致,加强成品养护,防止表面开裂。4.3、倒泛水:保温层施工时须保证找坡泛水,抹找平层前应检查找坡层坡度泛水是否符合要求,铺抹找平层应掌握坡向及厚度。4.4基层突出屋面结构如女儿墙、烟道墙、风道墙等的交接处和基层的转角处,找平层均应做成圆孤形,圆弧半径50mm。4.5内部落水的落水口周围直径500mm范围内,找平层应做成不低于5%的坡度坡向水落口。技术负责人交底人接受人

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 房地产

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
