K169模板技术交底.docx

上传人:p** 文档编号:631461 上传时间:2023-12-15 格式:DOCX 页数:2 大小:18.87KB
下载 相关 举报
K169模板技术交底.docx_第1页
第1页 / 共2页
K169模板技术交底.docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

《K169模板技术交底.docx》由会员分享,可在线阅读,更多相关《K169模板技术交底.docx(2页珍藏版)》请在第壹文秘上搜索。

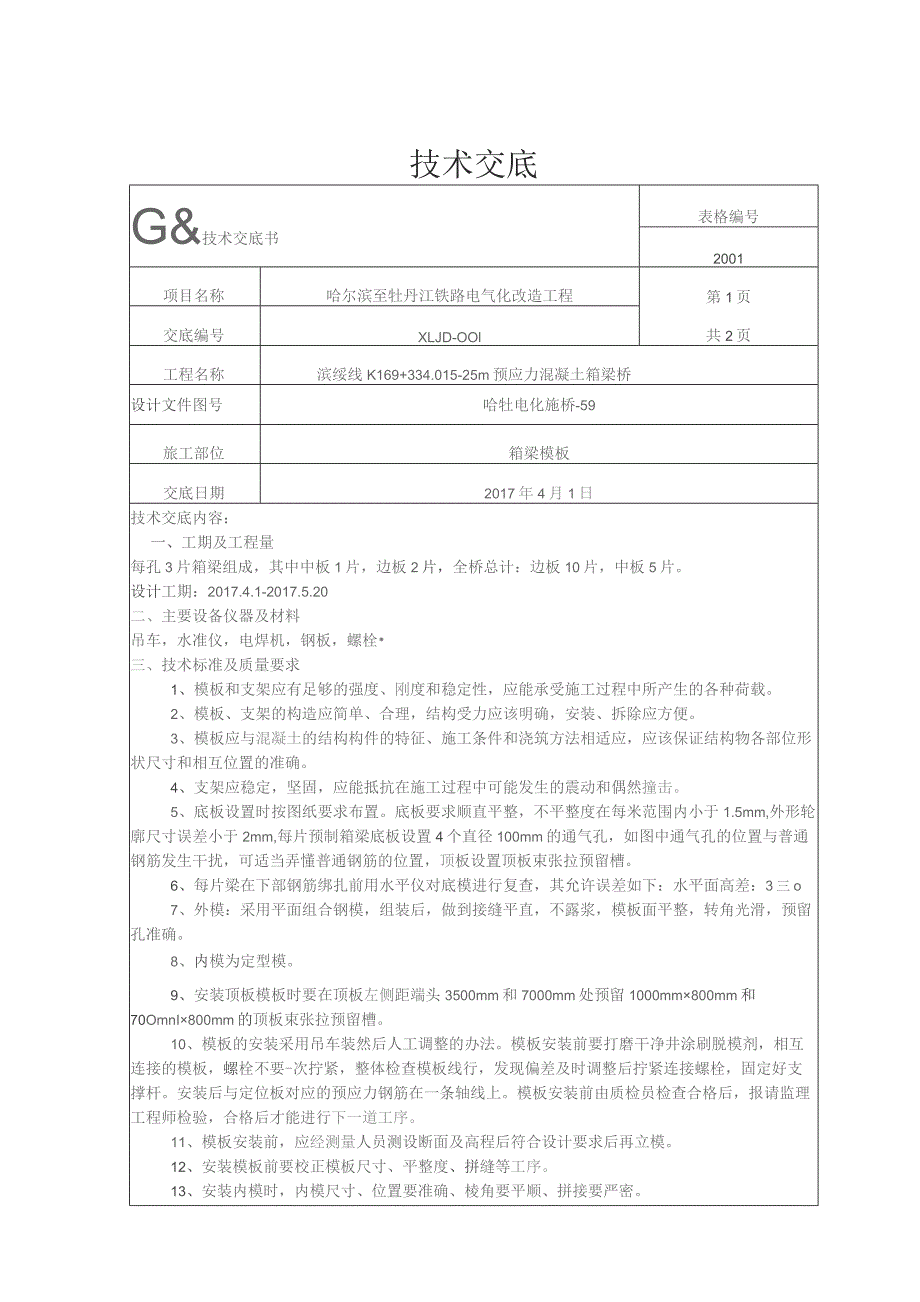

1、技术交底G&技术交底书表格编号2001项目名称哈尔滨至牡丹江铁路电气化改造工程第1页共2页交底编号XLJD-OOl工程名称滨绥线K169+334.015-25m预应力混凝土箱梁桥设计文件图号哈牡电化施桥-59旅工部位箱梁模板交底日期2017年4月1日技术交底内容:一、工期及工程量每孔3片箱梁组成,其中中板1片,边板2片,全桥总计:边板10片,中板5片。设计工期:2017.4.1-2017.5.20二、主要设备仪器及材料吊车,水准仪,电焊机,钢板,螺栓三、技术标准及质量要求1、模板和支架应有足够的强度、刚度和稳定性,应能承受施工过程中所产生的各种荷载。2、模板、支架的构造应简单、合理,结构受力应

2、该明确,安装、拆除应方便。3、模板应与混凝土的结构构件的特征、施工条件和浇筑方法相适应,应该保证结构物各部位形状尺寸和相互位置的准确。4、支架应稳定,坚固,应能抵抗在施工过程中可能发生的震动和偶然撞击。5、底板设置时按图纸要求布置。底板要求顺直平整,不平整度在每米范围内小于1.5mm,外形轮廓尺寸误差小于2mm,每片预制箱梁底板设置4个直径100mm的通气孔,如图中通气孔的位置与普通钢筋发生干扰,可适当弄懂普通钢筋的位置,顶板设置顶板束张拉预留槽。6、每片梁在下部钢筋绑扎前用水平仪对底模进行复查,其允许误差如下:水平面高差:3三o7、外模:采用平面组合钢模,组装后,做到接缝平直,不露浆,模板面

3、平整,转角光滑,预留孔准确。8、内模为定型模。9、安装顶板模板时要在顶板左侧距端头3500mm和7000mm处预留1000mm800mm和70OmnI800mm的顶板束张拉预留槽。10、模板的安装采用吊车装然后人工调整的办法。模板安装前要打磨干净井涂刷脱模剂,相互连接的模板,螺栓不要-次拧紧,整体检查模板线行,发现偏差及时调整后拧紧连接螺栓,固定好支撑杆。安装后与定位板对应的预应力钢筋在一条轴线上。模板安装前由质检员检查合格后,报请监理工程师检验,合格后才能进行下一道工序。11、模板安装前,应经测量人员测设断面及高程后符合设计要求后再立模。12、安装模板前要校正模板尺寸、平整度、拼缝等工序。1

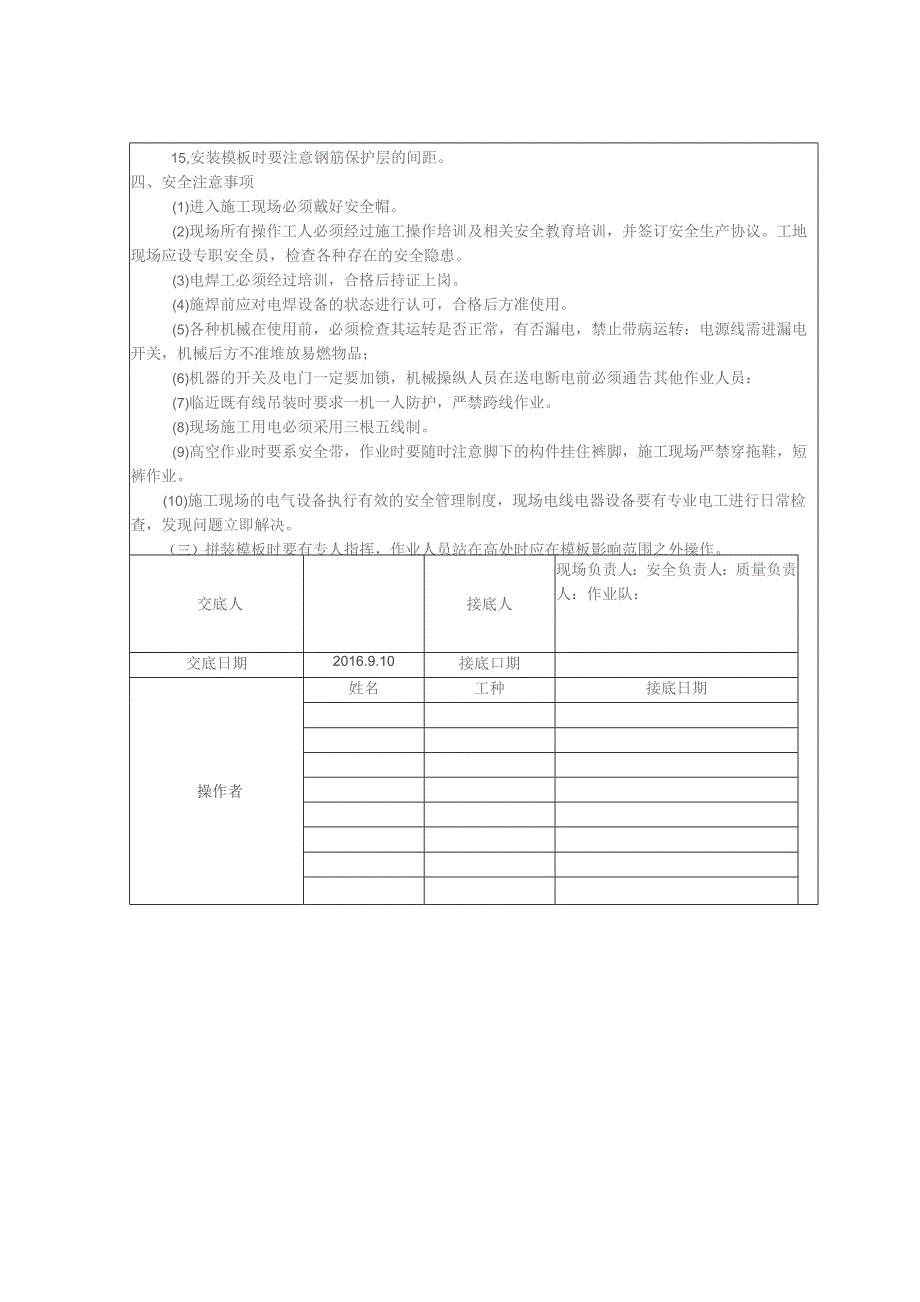

4、3、安装内模时,内模尺寸、位置要准确、棱角要平顺、拼接要严密。14、检直校正模版的高程、截面尺寸等,如误差超标,则需要调节支撑调整。15,安装模板时要注意钢筋保护层的间距。四、安全注意事项(1)进入施工现场必须戴好安全帽。(2)现场所有操作工人必须经过施工操作培训及相关安全教育培训,并签订安全生产协议。工地现场应设专职安全员,检查各种存在的安全隐患。(3)电焊工必须经过培训,合格后持证上岗。(4)施焊前应对电焊设备的状态进行认可,合格后方准使用。(5)各种机械在使用前,必须检查其运转是否正常,有否漏电,禁止带病运转:电源线需进漏电开关,机械后方不准堆放易燃物品;(6)机器的开关及电门一定要加锁,机械操纵人员在送电断电前必须通告其他作业人员:(7)临近既有线吊装时要求一机一人防护,严禁跨线作业。(8)现场施工用电必须采用三根五线制。(9)高空作业时要系安全带,作业时要随时注意脚下的构件挂住裤脚,施工现场严禁穿拖鞋,短裤作业。(10)施工现场的电气设备执行有效的安全管理制度,现场电线电器设备要有专业电工进行日常检查,发现问题立即解决。(三)拼装模板时要有专人指挥,作业人员站在高处时应在模板影响范围之外操作。交底人接底人现场负责人:安全负责人:质量负责人:作业队:交底日期2016.9.10接底口期操作者姓名工种接底日期

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
