《20221126一分部日报.docx》由会员分享,可在线阅读,更多相关《20221126一分部日报.docx(4页珍藏版)》请在第壹文秘上搜索。

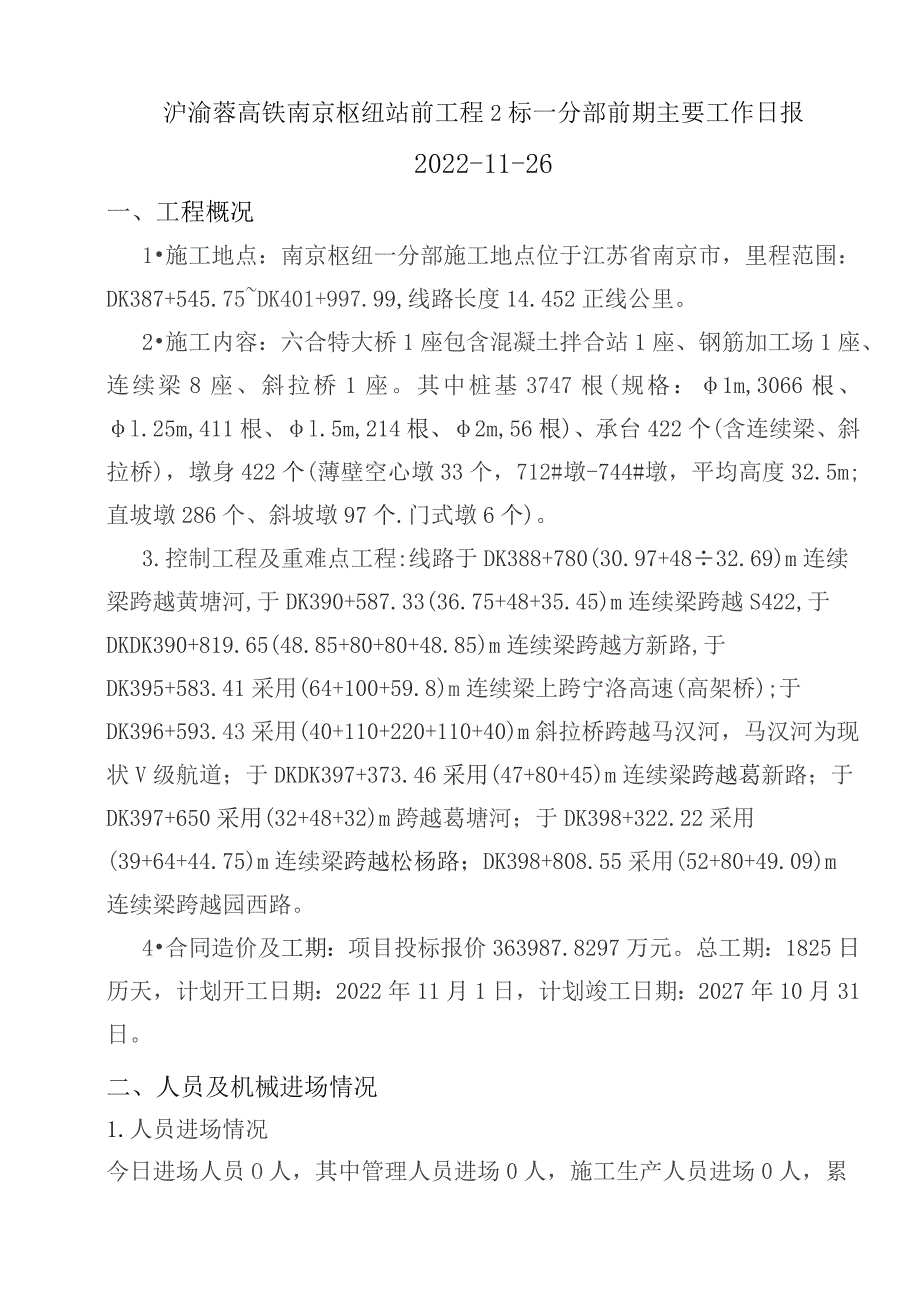

1、沪渝蓉高铁南京枢纽站前工程2标一分部前期主要工作日报2022-11-26一、工程概况1施工地点:南京枢纽一分部施工地点位于江苏省南京市,里程范围:DK387+545.75DK401+997.99,线路长度14.452正线公里。2施工内容:六合特大桥1座包含混凝土拌合站1座、钢筋加工场1座、连续梁8座、斜拉桥1座。其中桩基3747根(规格:1m,3066根、l.25m,411根、l.5m,214根、2m,56根)、承台422个(含连续梁、斜拉桥),墩身422个(薄壁空心墩33个,712#墩-744#墩,平均高度32.5m;直坡墩286个、斜坡墩97个.门式墩6个)。3.控制工程及重难点工程:线路
2、于DK388+780(30.97+4832.69)m连续梁跨越黄塘河,于DK390+587.33(36.75+48+35.45)m连续梁跨越S422,于DKDK390+819.65(48.85+80+80+48.85)m连续梁跨越方新路,于DK395+583.41采用(64+100+59.8)m连续梁上跨宁洛高速(高架桥);于DK396+593.43采用(40+110+220+110+40)m斜拉桥跨越马汉河,马汉河为现状V级航道;于DKDK397+373.46采用(47+80+45)m连续梁跨越葛新路;于DK397+650采用(32+48+32)m跨越葛塘河;于DK398+322.22采用(
3、39+64+44.75)m连续梁跨越松杨路;DK398+808.55采用(52+80+49.09)m连续梁跨越园西路。4合同造价及工期:项目投标报价363987.8297万元。总工期:1825日历天,计划开工日期:2022年11月1日,计划竣工日期:2027年10月31日。二、人员及机械进场情况1.人员进场情况今日进场人员O人,其中管理人员进场0人,施工生产人员进场0人,累计进场23人。人员进场统计表单位班子技术部安质部商务部财务部物设部办公室试验室征拆部后勒小计一分部66O212114232.机械设备当日进场设备:无累计进场设备:无三、工程进展及次日计划1今日主要工作进展一分部:项目部2楼消

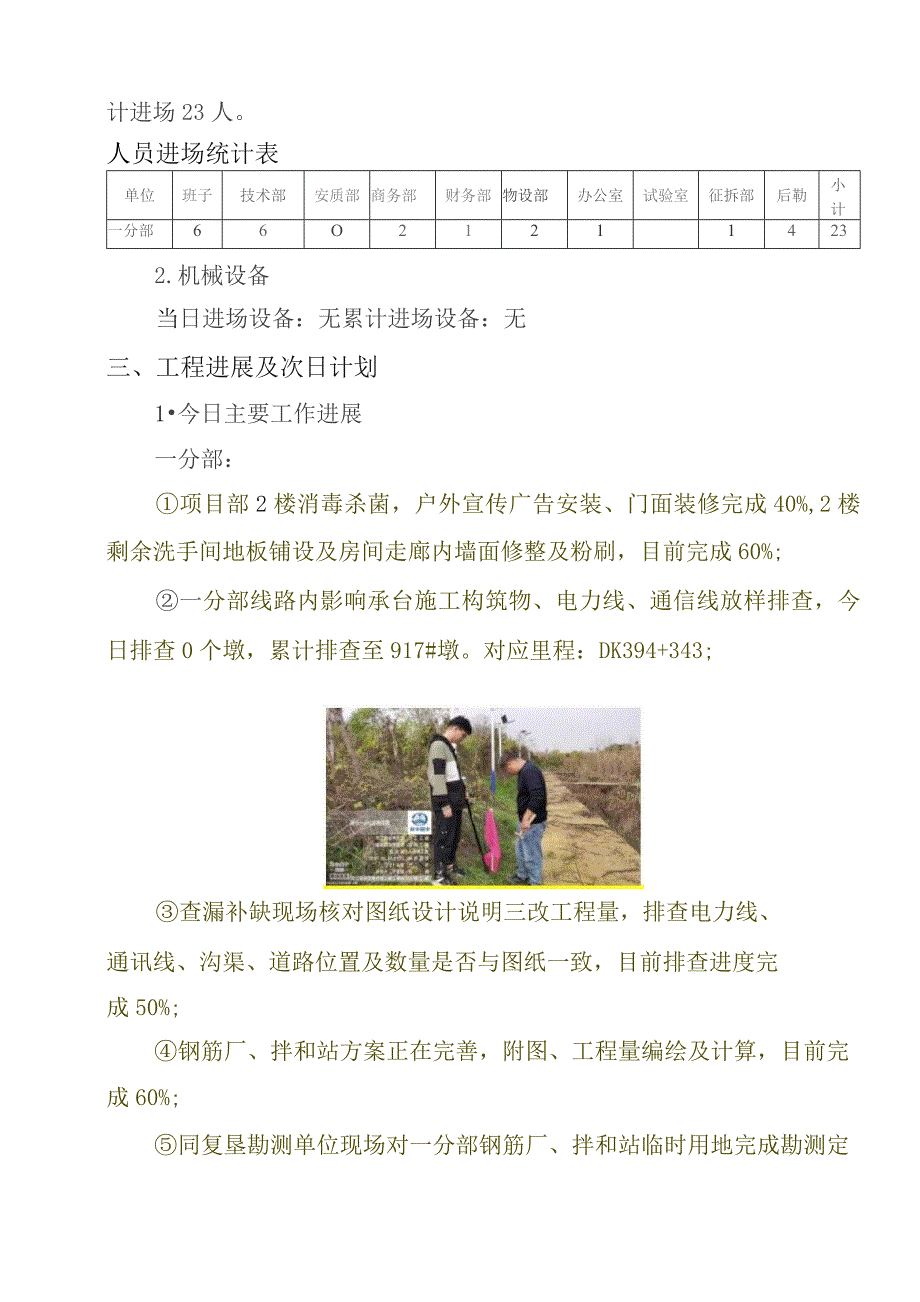

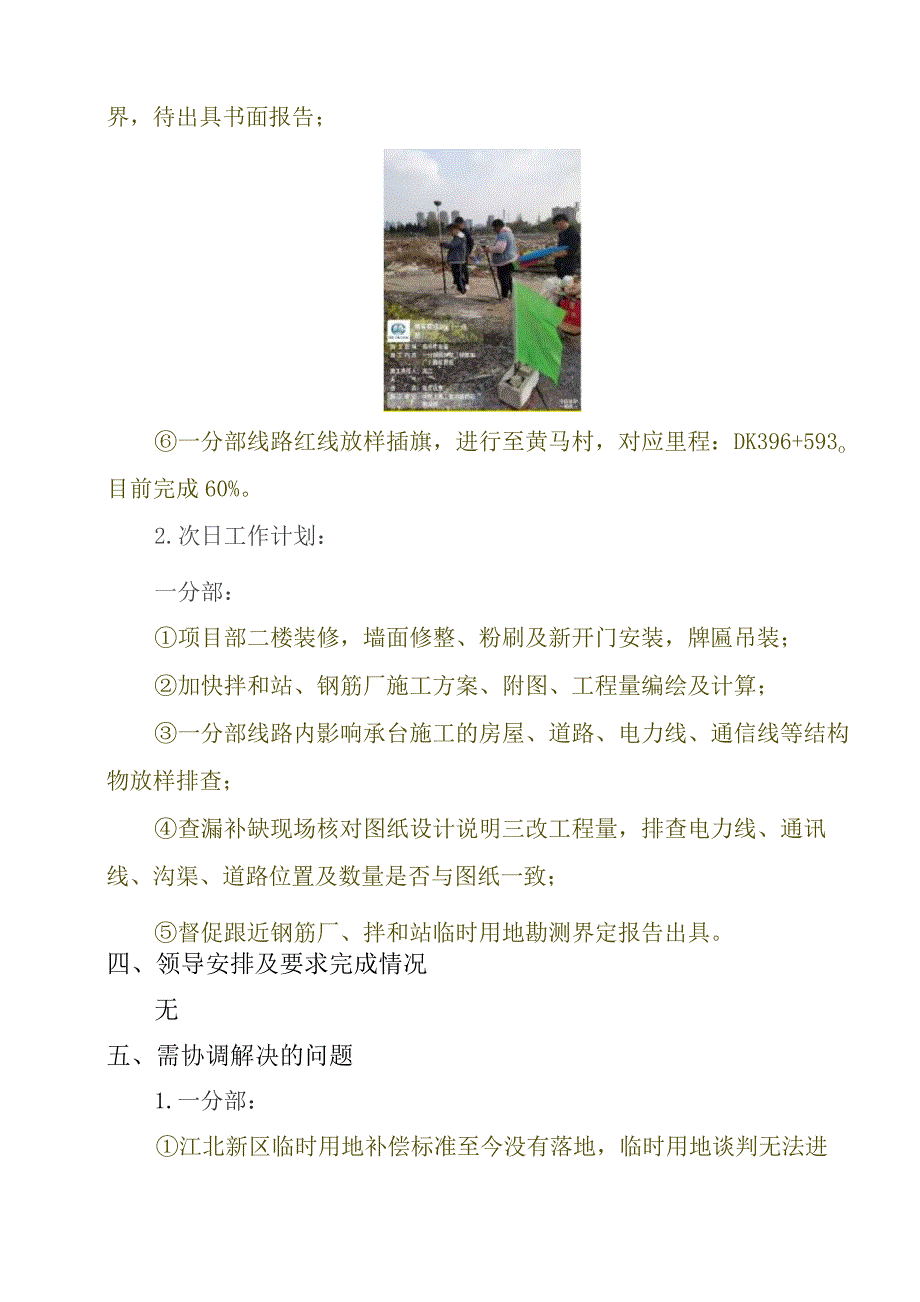

4、毒杀菌,户外宣传广告安装、门面装修完成40%,2楼剩余洗手间地板铺设及房间走廊内墙面修整及粉刷,目前完成60%;一分部线路内影响承台施工构筑物、电力线、通信线放样排查,今日排查0个墩,累计排查至917#墩。对应里程:DK394+343;查漏补缺现场核对图纸设计说明三改工程量,排查电力线、通讯线、沟渠、道路位置及数量是否与图纸一致,目前排查进度完成50%;钢筋厂、拌和站方案正在完善,附图、工程量编绘及计算,目前完成60%;同复垦勘测单位现场对一分部钢筋厂、拌和站临时用地完成勘测定界,待出具书面报告;一分部线路红线放样插旗,进行至黄马村,对应里程:DK396+593o目前完成60%。2.次日工作计划:一分部:项目部二楼装修,墙面修整、粉刷及新开门安装,牌匾吊装;加快拌和站、钢筋厂施工方案、附图、工程量编绘及计算;一分部线路内影响承台施工的房屋、道路、电力线、通信线等结构物放样排查;查漏补缺现场核对图纸设计说明三改工程量,排查电力线、通讯线、沟渠、道路位置及数量是否与图纸一致;督促跟近钢筋厂、拌和站临时用地勘测界定报告出具。四、领导安排及要求完成情况无五、需协调解决的问题1.一分部:江北新区临时用地补偿标准至今没有落地,临时用地谈判无法进行,请指挥部予以协调;
