2021年集团公司冬施方案(正式).docx

上传人:p** 文档编号:631796 上传时间:2023-12-15 格式:DOCX 页数:31 大小:96.09KB
下载 相关 举报
2021年集团公司冬施方案(正式).docx_第1页
第1页 / 共31页
2021年集团公司冬施方案(正式).docx_第2页
第2页 / 共31页
2021年集团公司冬施方案(正式).docx_第3页
第3页 / 共31页
2021年集团公司冬施方案(正式).docx_第4页
第4页 / 共31页
2021年集团公司冬施方案(正式).docx_第5页
第5页 / 共31页
2021年集团公司冬施方案(正式).docx_第6页
第6页 / 共31页
2021年集团公司冬施方案(正式).docx_第7页
第7页 / 共31页
2021年集团公司冬施方案(正式).docx_第8页
第8页 / 共31页
2021年集团公司冬施方案(正式).docx_第9页
第9页 / 共31页
2021年集团公司冬施方案(正式).docx_第10页
第10页 / 共31页
亲,该文档总共31页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《2021年集团公司冬施方案(正式).docx》由会员分享,可在线阅读,更多相关《2021年集团公司冬施方案(正式).docx(31页珍藏版)》请在第壹文秘上搜索。

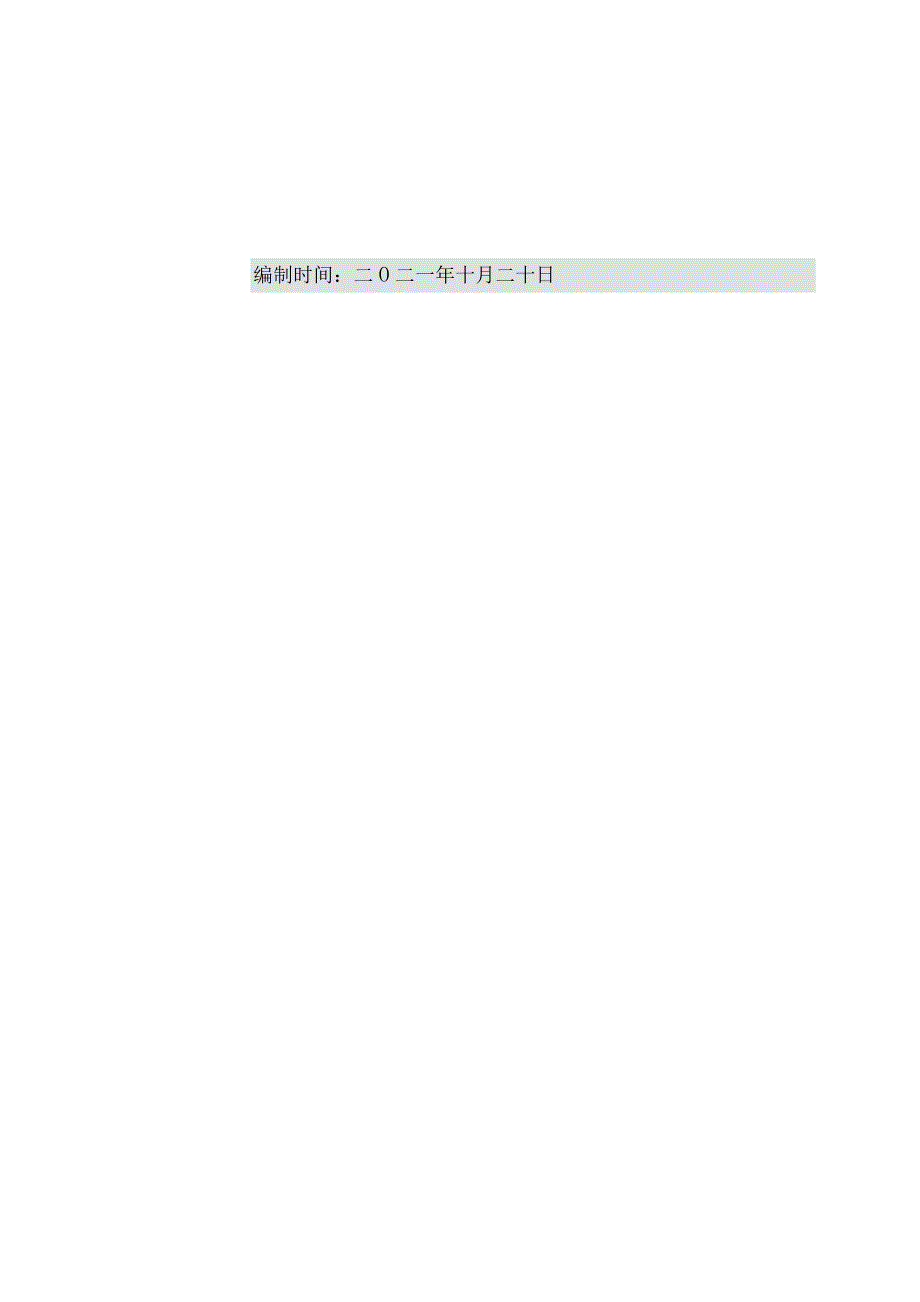

1、甘肃第六建设集团股份有限公司2021年度冬期施工技术组织措施编制:技术部文件编号:JS/LJ-技术部一202LOl受控编号:编制时间:二O二一年十月二十日目录一、编制依据3三、2021年公司计划冬期施工的项目4四、冬期施工的划分原则4五、冬施项目总体方案5六、冬期施工准备7七、主要分部分项工程冬施技术措施9(一)基坑支护9(二)土方工程10(三)钢筋工程Il(四)模板工程11(五)混凝土工程12(六)砌筑工程15(七)钢结构工程16(八)抹灰工程*18(九)屋面工程19(十)外墙外保温工程19(H-)安装工程20(十二)水利土石方填筑20(十三)市政工程21(十四)越冬工程维护22八、冬期施工

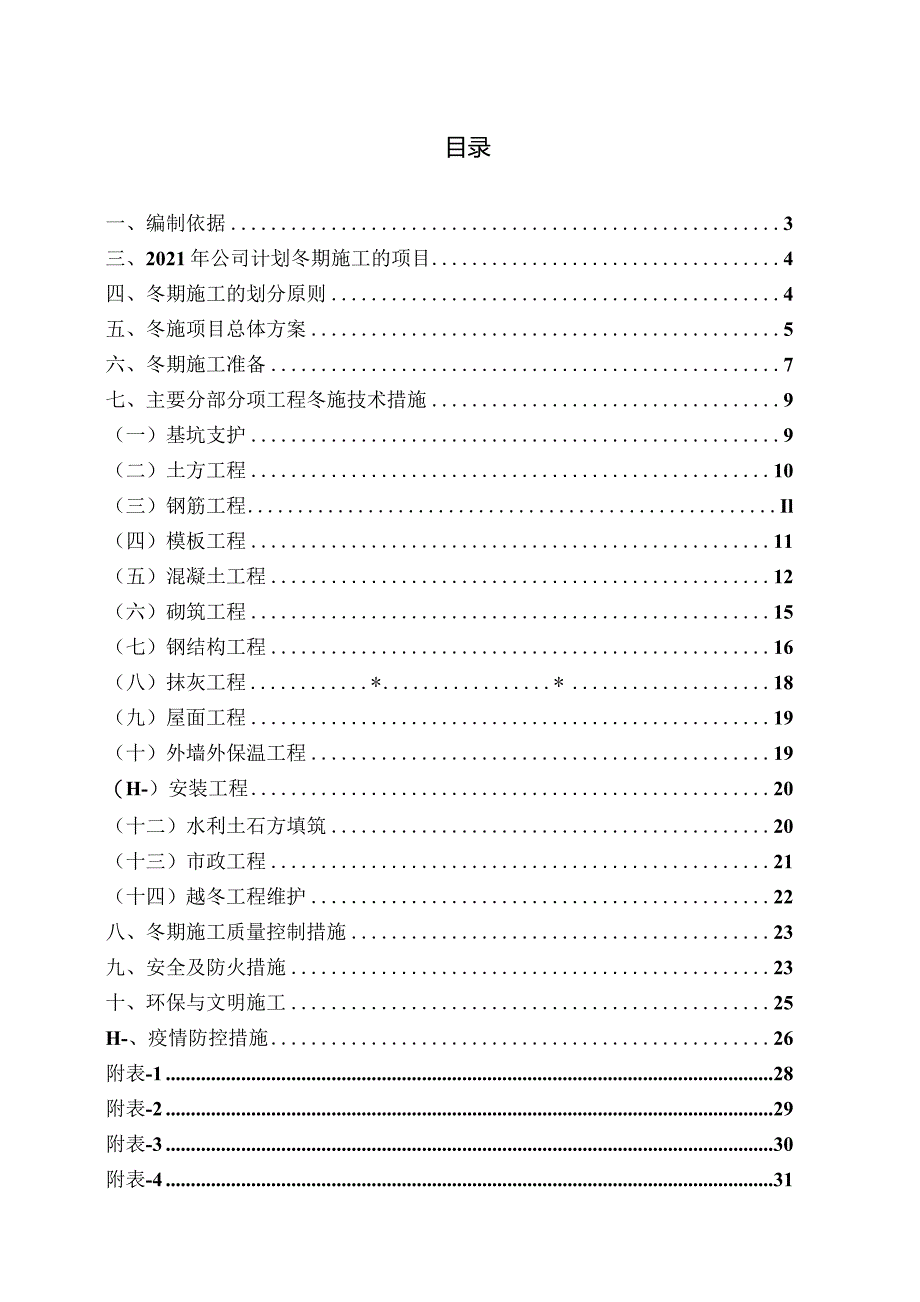

2、质量控制措施23九、安全及防火措施23十、环保与文明施工25H-、疫情防控措施26附表-128附表-229附表-330附表-431附表-532二0二一年度冬期施工技术组织措施一、编制依据1、建筑工程冬期施工规程JGJ/T104-2011;2、建筑地基基础施工质量验收标准GB50202-2018;3、混凝土结构工程施工质量验收规范GB50204-2015;3、混凝土结构工程施工规范GB50666-2011;4、砌体结构工程施工质量验收规范GB50203-2011;5、建筑装饰装修工程质量验收标准GB50210-2018;6、建筑节能工程施工质量验收标准GB50411-2019;7、屋面工程施工质

3、量验收规范GB50207-2012;8、地下防水工程质量验收规范GB50208-2011;9、钢结构工程施工质量验收标准GB50205-2020;10、水利水电工程施工组织设计规范SL303-201711、水利水电工程施工质量检验与评定规程SL176-202112、城镇道路工程施工与质量验收规范CJJ1-200813、城市桥梁工程施工与质量验收规范CJJ2-200814、各单位工程施工合同、设计图纸;15、甘肃第六建设集团股份有限公司管理体系文件(2020版)16、工程所在地区有关冬施的相关要求。二、冬期施工项目总体要求1、各公司遵循保质量、保安全、节约成本的原则,结合工程实际认真计划,统筹安

4、排冬施项目。2、对于确定的冬施项目,各公司必须编制有针对性的冬施技术方案,并最迟于H月15日前报审,(河西冬施项目最迟于10月30日前报审),冬施方案经监理、业主确认后,方可组织施工。3、要进行冬施的项目,必须尽早安排布置。要求各公司、项目部在11月初按冬施要求准备好保温材料并运到施工现场,预防寒流的突袭。4、未列入冬施的工程项目一律不得进行湿作业施工。同时应做好工程越冬及收尾阶段的防冻保护工作。5、所有承接到的新开工程需进行冬期施工时,必须向安全质量部、工程管理部和技术部提交书面报告,经三部门主管领导同意,编制冬施方案并报审后,方可进行冬施。6、今年冬施除严格按该组织措施执行外,还应严格按工

5、程所在地行政主管部门下发的关于冬季施工相关文件和建筑工程防疫相关要求执行。兰州市工程项目严格落实施工现场扬尘控制“六个百分百的要求。7、冬施项目应严格按省市及集团公司、公司疫情防控相关文件要求,做好施工现场疫情防控工作。8、公司相关部门将对冬施项目进行检查,具体检查时间视疫情防控情况另行通知;各公司由技术总工、生产经理组织每月至少对冬施项目检查两次,检查形式由各公司根据疫情防控要求自行确定。三、2021年公司计划冬期施工的项目2021年度拟冬施项目共计47个,详见附表-5。四、冬期施工的划分原则1、根据建筑工程冬期施工规程(JGJ/TlO4-2011)标准第1.0.3条,当室外日平均气温连续5

6、天稳定低于5C时,即进入冬期施工;当室外日平均气温连续5天高于5时解除冬期施工。2、由兰州地区气象资料表明,一般在11月15日左右到次年3月下旬,即为冬期施工期。冬期可分为初冬期和严冬期,初冬期平均气温一般为0以上,最低气温在-7C以上,大约在11月中旬到12月上旬。严冬期平均气温-5C左右,最低气温低于-7C,大约在12月中旬至次年2月中旬。2月下旬至3月下旬,气温回升,可按初冬期要求施工。为预防寒流的突然到来,从11月上旬开始各项目部应注意掌握近期天气预报,以便及时采取措施。3、对于外埠冬施项目,各公司、项目部应及时收集该地区的气象资料,掌握近期气象预报,测定施工现场温度,分析温度变化情况

7、,并及早做好冬施技术、物资准备工作。4、现场组织冬施具体时间,应根据实际气温测量情况确定,并做好相应记录。现场环境气温测量见附表一,有关责任人认真记录、填写。五、冬施项目总体方案1、基坑支护冬期施工宜选用土钉墙和排桩的方法,排桩及冠梁碎掺加防冻剂,排桩自由端外侧基土应进行保温。锚杆注浆用水泥浆和喷锚用细石碎必须掺入适量防冻剂,浇筑后的碎面板应立即覆盖彩条布和棉毯或草袋进行保温养护。2、土方回填尽量安排在初冬进行,若夜间气温低于零度时,则应用彩条布对回填土及回填面进行覆盖,严冬期严禁土方回填作业。3、钢筋加工制作和安装时,要注意避风和防雪。当气温低于-5时,不宜闪光对焊连接。4、冬期施工的模板,

8、应用木竹胶板等保温模板。拆模时,宜在白天阳光下拆除,严禁在刮寒风和下雪时拆模。初冬时,柱、墙模拆除后,立即用一层塑料薄膜、一层棉毯覆盖保温养护;严冬时,柱、墙模板须待柱、墙碎达到临界强度后方可拆模,拆模后,继续采用一层塑料薄膜,二层棉毯保温养护。5、碎工程在初冬期和严冬期采取不同的方案。(1)初冬期,采用掺加外加剂(防冻剂)和表面覆盖棉毯养护的方法。即在砂中掺加早强型复合外加剂(防冻剂),在保证碎入模温度5时,可不加热原材料,尽量在白天气温高时浇筑碎。浇筑完毕后,用塑料薄膜及棉毯覆盖蓄热养护。(2)严冬期,采用掺加外加剂(防冻剂)并加热保温的综合蓄热法施工,即在碎中加入早强型复合外加剂(防冻剂

9、),浇筑碎采用原材料加热,保证入模温度5,工作面四周用彩条布全封闭,封闭高度超过工作面不低于L5m。浇筑完毕后,用塑料薄膜及棉毯覆盖蓄热养护,封闭区域适当采取设置火炉加热措施,待碎达到受冻临界强度后,停止加热。(3)0.00以下剪力墙、柱施工时,宜采用搭设全封闭大棚,在保证大棚内温度5C时,可再不采取其他措施。浇筑井桩混凝土时,在保证险浇筑温度5C时,埋人土中碎不再掺加防冻剂,冻土层及露出地面部分需加防冻剂并包棉毯保温养护。6、税受冻临界强度要求:受冻临界强度:冬期浇筑的混凝土在受冻以前必须达到的最低强度。很受冻临界强度应符合建筑工程冬期施工规程(JGJ/Tl04-2011)标准第6.1.1条

10、规定。碎在达到受冻临界强度后,方可停止加热、保温及测温。7、砌筑工程初冬期主要采取砂浆掺加防冻剂的方法,严冬期主要采用工作面全封闭,砂浆中掺加防冻剂,用热水搅拌的方法,严格控制每日砌筑高度,砌筑后用棉毯覆盖。8、抹灰工程、屋面工程、外墙保温工程在进入冬期后不宜施工。若在初冬期进行局部施工,应确保作业部位的温度在5以上,作业完覆盖棉毯保温。9、钢结构工程冬期施工时,应加强对钢材、焊条等材料在负温下质量验收,要注意温度变化引起的钢结构外形尺寸的偏差调整。负温下钢结构的焊接要严格执行操作工艺和施焊顺序,采取预热、严格控制层间温度、缓冷后热等施工措施防止低温焊接出现冷脆裂纹等现象,减少内应力及焊接变形

11、。特别要做好钢结构焊接时的防风措施。10、本年度在建水利工程项目,冬施主要是以土石方工程为主,冬施应按照水利水电工程施工组织设计规范4.4.11条规定,石料在负温条件下填筑时不应加水,并应减小铺料厚度和增加碾压遍数。当日平均气温低于Oe时,土料应按冬期施工考虑;当日平均气温低于T(TC时,不宜填筑土料,否则应进行专家论证。土料冬季施工,应做好土料场的保温和防冻措施。11、本年度在建市政工程项目,冬施主要内容为土方开挖、管道安装、道路基层铺筑(水稳铺筑)等。市政工程当施工现场环境日平均气温连续5d稳定低于5,或最低环境气温低于一3C时,应视为进入冬期施工。市政工程冬施应符合城镇道路工程施工与质量

12、验收规范(CJJl-2008)标准17.3条规定。六、冬期施工准备1、各公司对进行冬施的项目,组织项目部认真编制单位工程冬季施工方案报审。其内容应包括以下方面:(1)编制依据;(2)工程概况;(3)计划冬期施工的分部分项及部位、内容;(4)冬期施工总体部署(包括冬施领导小组、保温措施等);(5)对外加剂(防冻剂)的要求;对防冻剂的使用应做专项的技术要求:(6)冬施材料供应计划;(7)冬施人员组织计划;(8)冬施进度安排计划;(9)冬施分部分项工程(地基与基础、主体结构、抹灰、地面、外墙外保温等工程)的技术措施;(10)冬施施工质量保证措施;(11)冬季施工测温要求;(Il)冬施应急预案(包括突

13、发寒流时的应急措施及安全预案)(12)安全及防火措施,文明施工措施等其它要求;(13)大气防污染措施;(14)冬施防疫措施(15)冬施平面布置图、冬施测温记录。2、为配合兰州市冬季大气污染防治工作,我公司所有冬施项目作业面加热一律采用无烟煤火炉或暖风机。3、采用商品混凝土的项目,必须由商品碎供应商编制专项冬施方案,与项目部编制的冬施方案一并报公司技术部;商碎公司冬施方案中,必须进行详细的热工计算,并对不同温度下内外温差控制提出具体控制措施。4、含有钢结构的工程,由钢结构专业公司编制专项冬季施工方案,与土建冬施方案一同报批。5、各公司生产经理、技术总工应主持召开本单位冬施会议,并组织冬施技术培训

14、,要求在进入冬施前培训完毕,培训时间一天。由项目经理、技术负责人、施工员、测、保温人员参加,学习建筑工程冬期施工规程(JGJ/T104-2011)、混凝土结构工程施工质量验收规范(GB50204-2015)混凝土结构工程施工规范(GB50666-2011)、砌体结构工程施工质量验收规范(GB50203-2011)、装饰装修工程施工质量验收标准(GB50210-2018)建筑节能工程施工质量验收标准(GB50411-2019)钢结构工程施工质量验收标准(GB50205-2020)、水利水电工程施工组织设计规范(SL303-2017)、水利水电工程施工质量检验与评定规程(SL176-2007)、城

15、镇道路工程施工与质量验收规范(CJJl-2008)、城市桥梁工程施工与质量验收规范(CJJ2-2008)、公司下发的2021年冬期施工技术组织措施,并结合工程实际编制的单位工程冬施方案,做到切合实际、有针对性的进行培训与技术交底。并保存相关培训及交底记录。6、冬施现场搅拌砂浆的项目,施工现场均要搭设暖棚,冬施前搭设完成。暖棚的搭设必须符合要求,且保温性能良好。现场搅拌砂浆并添加防冻剂时,水泥及砂子使用前运入暖棚内存放,烧水及搅拌均在棚内进行。不添加防冻剂时,温砂用的热炕必须高于地面50cm,棚内地面以上50cm处的温度不低于5C,烧水、温砂及搅拌均在棚内进行,温砂量应不少于一个工作班用量,袋装水泥在使用前运入暖棚内存放。暖棚内加热必须采用无烟煤,暖棚内配备加热水箱2个,容积在Sm3以上,以保证使用过程中水温不下降。7、冬施项目部应充分做好草袋、棉毯、塑料薄膜、彩条布及砂、石等材料的用量计划,材料供应部门积极准备按计划要求进入现场,确保有一定数量的储备,地方材料的储备应在入冬前到位。8、现场内的水管、

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 解决方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
