二级运输巷更换电机减速器的安全技术措施.docx
《二级运输巷更换电机减速器的安全技术措施.docx》由会员分享,可在线阅读,更多相关《二级运输巷更换电机减速器的安全技术措施.docx(11页珍藏版)》请在第壹文秘上搜索。

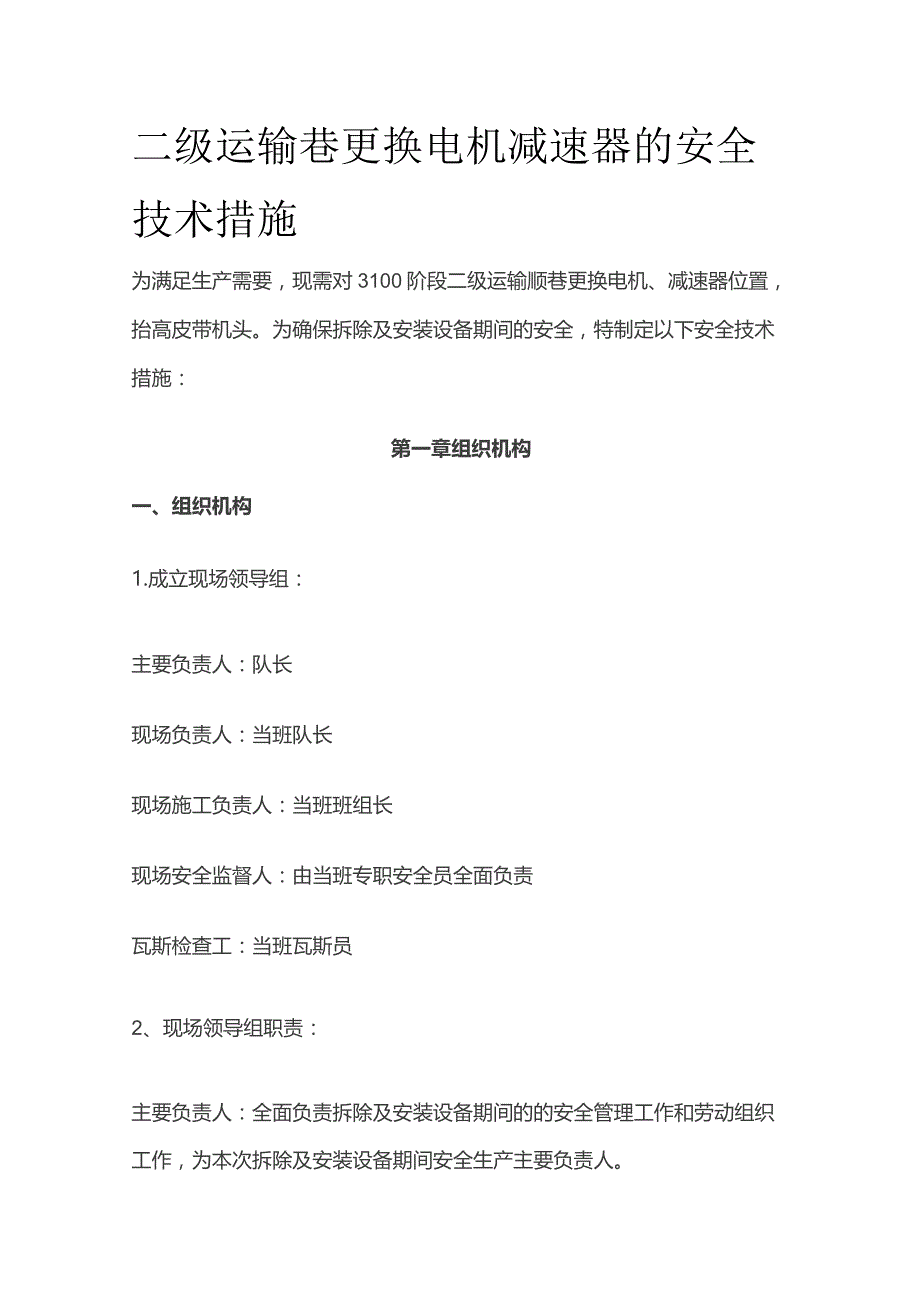

1、二级运输巷更换电机减速器的安全技术措施为满足生产需要,现需对3100阶段二级运输顺巷更换电机、减速器位置,抬高皮带机头。为确保拆除及安装设备期间的安全,特制定以下安全技术措施:第一章组织机构一、组织机构1.成立现场领导组:主要负责人:队长现场负责人:当班队长现场施工负责人:当班班组长现场安全监督人:由当班专职安全员全面负责瓦斯检查工:当班瓦斯员2、现场领导组职责:主要负责人:全面负责拆除及安装设备期间的的安全管理工作和劳动组织工作,为本次拆除及安装设备期间安全生产主要负责人。现场负责人:负责现场对拆除及安装设备期间的工作进行全面安排部署,是当班现场安全生产第一责任人,对现场拆除及安装设备工作全

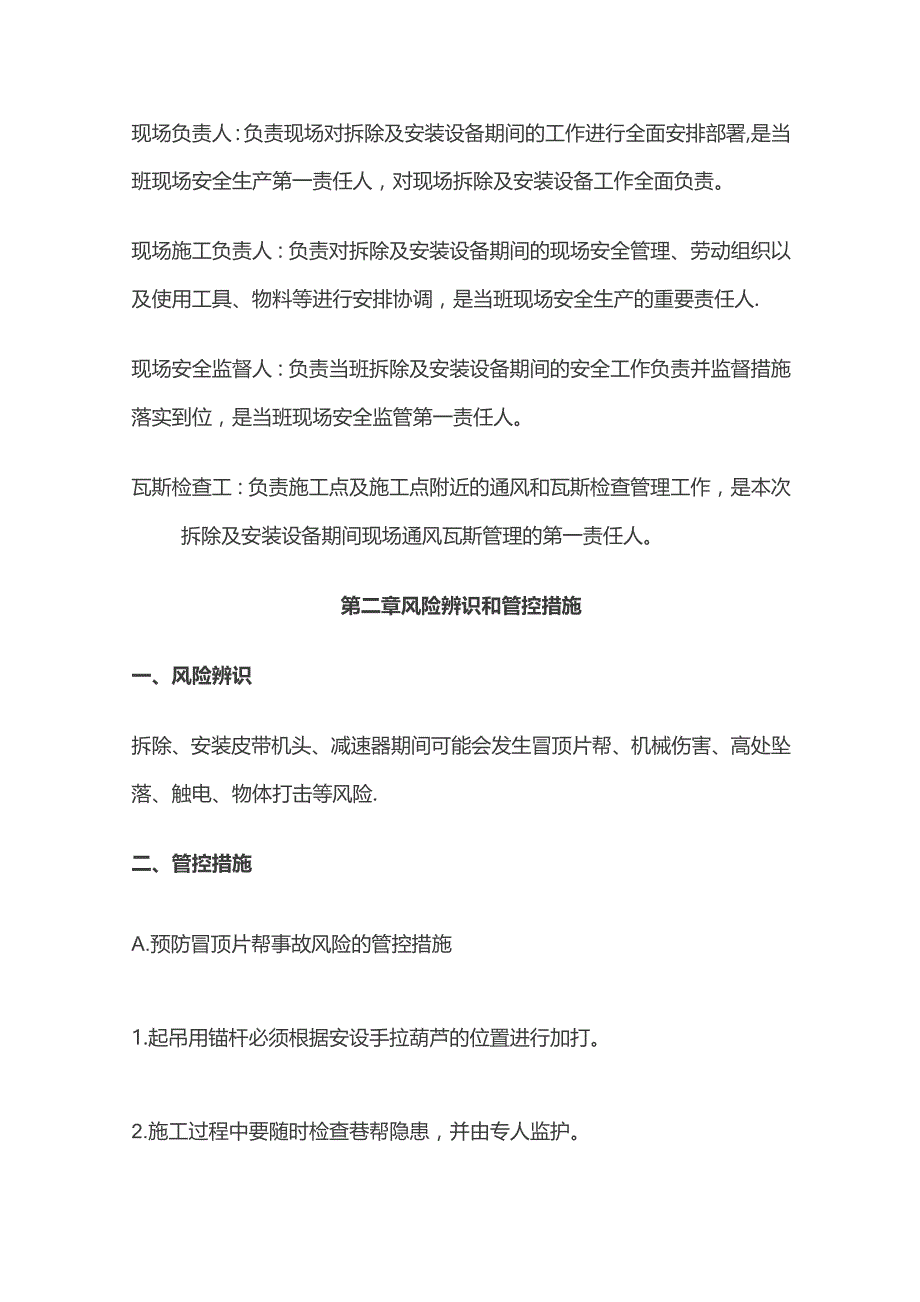

2、面负责。现场施工负责人:负责对拆除及安装设备期间的现场安全管理、劳动组织以及使用工具、物料等进行安排协调,是当班现场安全生产的重要责任人.现场安全监督人:负责当班拆除及安装设备期间的安全工作负责并监督措施落实到位,是当班现场安全监管第一责任人。瓦斯检查工:负责施工点及施工点附近的通风和瓦斯检查管理工作,是本次拆除及安装设备期间现场通风瓦斯管理的第一责任人。第二章风险辨识和管控措施一、风险辨识拆除、安装皮带机头、减速器期间可能会发生冒顶片帮、机械伤害、高处坠落、触电、物体打击等风险.二、管控措施A.预防冒顶片帮事故风险的管控措施1.起吊用锚杆必须根据安设手拉葫芦的位置进行加打。2.施工过程中要随

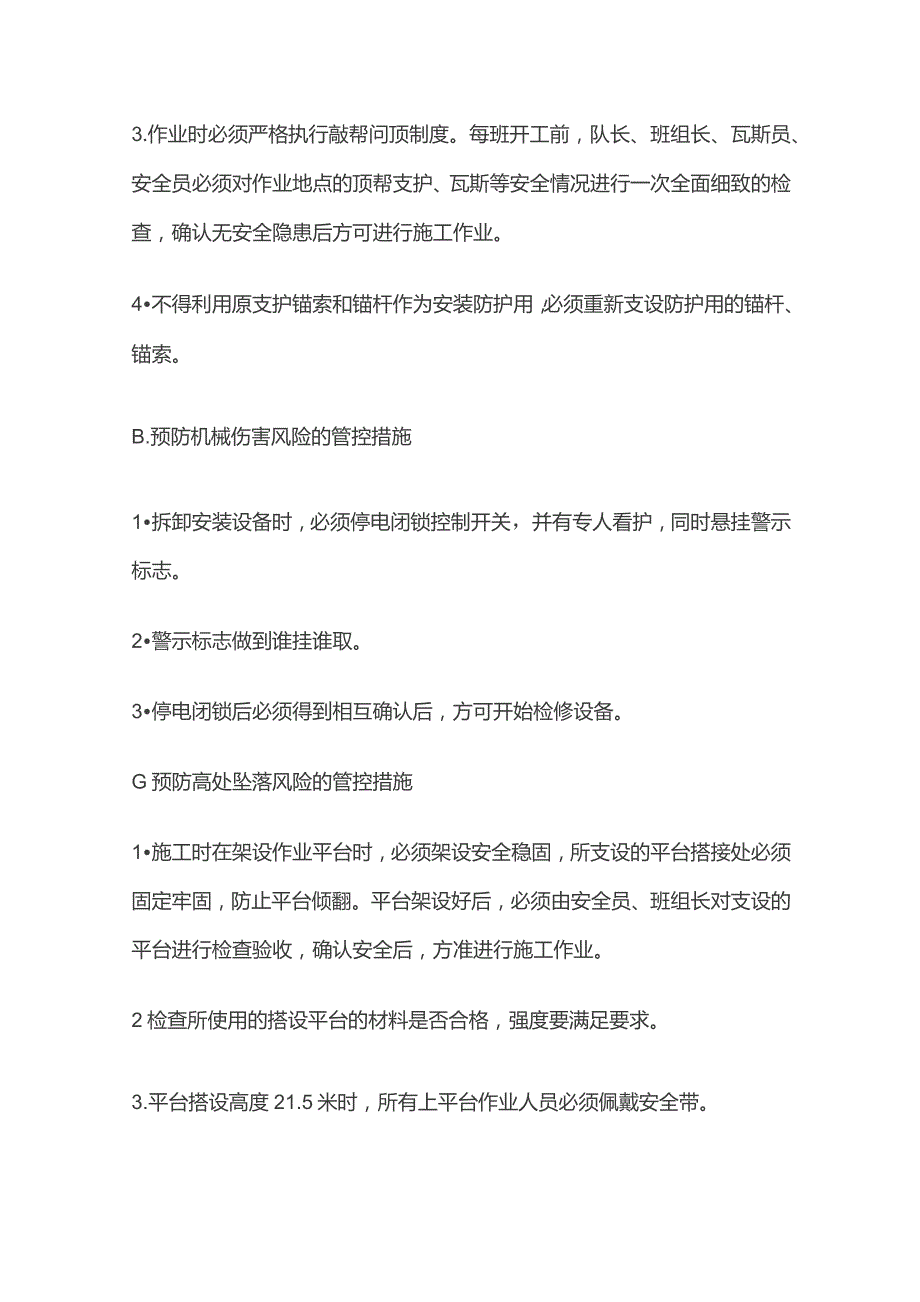

3、时检查巷帮隐患,并由专人监护。3.作业时必须严格执行敲帮问顶制度。每班开工前,队长、班组长、瓦斯员、安全员必须对作业地点的顶帮支护、瓦斯等安全情况进行一次全面细致的检查,确认无安全隐患后方可进行施工作业。4不得利用原支护锚索和锚杆作为安装防护用,必须重新支设防护用的锚杆、锚索。B.预防机械伤害风险的管控措施1拆卸安装设备时,必须停电闭锁控制开关,并有专人看护,同时悬挂警示标志。2警示标志做到谁挂谁取。3停电闭锁后必须得到相互确认后,方可开始检修设备。G预防高处坠落风险的管控措施1施工时在架设作业平台时,必须架设安全稳固,所支设的平台搭接处必须固定牢固,防止平台倾翻。平台架设好后,必须由安全员、
4、班组长对支设的平台进行检查验收,确认安全后,方准进行施工作业。2检查所使用的搭设平台的材料是否合格,强度要满足要求。3.平台搭设高度21.5米时,所有上平台作业人员必须佩戴安全带。E.预防触电风险的管控措施1现场必须由专职机电工拆除电气设备,严禁带电检修、带电拆除作业。2.为防止发生触电事故,在日常生产施工用电中要严格执行有关用电的安全技术制度规范、操作规程。发现有漏电可能时立即通知机电工进行处理,非电工严禁接拆电气线路、电气设备、灯具等。3检修或处理故障时,必须闭锁控制开关,挂有人工作,严禁操作警示牌,严格执行谁停电,谁送电制度,停送电作业前必须进行安全确认后方可执行相关操作。4.发现有人触
5、电时,应立即切断电源,或者用长木棍,竹竿等把电线弄离人体,切不可心急,用手去拉触电者。5现场电工必须做好现场日常的检查、检测并做好记录。D.预防物体打击风险的管控措施1.作业前当班班组长、安全员必须巡查四周情况,钢丝绳是否存在撞击、碰坏单体柱及机电设备等风险,如存在此类风险,需在作业前进行妥善处理,不得强行作业。2起吊作业、人员搬运设备前要提前确认单体柱防倒措施和行进通道是否安全有效,人员站位是否合适。3.作业时必须有专人现场负责,统一指挥、严禁盲目蛮干。4.搬运设备前先确保路面畅通,抬放材料时要有人扶持,口令统一,相互配合,注意力集中,一人指挥。5必须确保起吊点牢固可靠;每次起吊必须检查起吊
6、用具,选择起吊能力大于被起吊物的重量,起吊用具,确保完好可靠。6起吊用具的挂设必须采用双保险,牵引前必须对锚链、钢丝绳进行检查,发现锚链变形、扭曲、有裂缝等情况时严禁使用;发现钢丝绳有锈蚀、断丝超过规定、钢丝绳绳卡松动等情况时严禁使用;牵引前必须保证装置齐全可靠,螺帽拧满。7起吊人员站位合理,严禁人员将身体任何部位探到被起吊物的下方,同时要避开重物意外下落或摆动波及的范围,作业人员必须在有安全畅通的躲避空间位置作业或停留;牵引时,必须将人员!散至信号处以外的安全地点,并设置警戒。8使用的锚链使用IOmm的钢丝绳从其中间依次穿过,防止锚链折断伤人。9.吊装设备材料,必须固定牢固,无松动零部件。1
7、0.吊装作业前认真检查起吊工具,确保其完好可靠。第三章施工准备一、准备工作1、所有参与作业的人员必须熟悉设备的结构、性能、技术参数。2、作业前队长、班组长、安全员必须对作业地点的安全情况进行全面细致的检查,确认无安全隐患后方可进行施工作业。3、作业前,必须把施工中所有的工具和材料准备齐全,清理好巷道障碍物,做好拆除及安装前的准备工作。4、选择合适位置对皮带机头等设备进行吊装作业,符合安全要求后,方可进行拆卸作业。3、提前准备各作业点需要使用的工具,包括630圆环链、40T锚链、连接环、钢丝绳、吊装环、三角架、阻车器、锚杆、5T手拉葫芦、IOT手拉葫芦等,并设专人检查准备工具的完好情况,不完好的
![二级运输巷更换电机减速器的安全技术措施.docx_第1页](https://www.1wenmi.com/fileroot_temp1/2023-12/15/321d98c9-f689-4163-b177-fbe7fe66bccb/321d98c9-f689-4163-b177-fbe7fe66bccb1.gif)
![二级运输巷更换电机减速器的安全技术措施.docx_第2页](https://www.1wenmi.com/fileroot_temp1/2023-12/15/321d98c9-f689-4163-b177-fbe7fe66bccb/321d98c9-f689-4163-b177-fbe7fe66bccb2.gif)
![二级运输巷更换电机减速器的安全技术措施.docx_第3页](https://www.1wenmi.com/fileroot_temp1/2023-12/15/321d98c9-f689-4163-b177-fbe7fe66bccb/321d98c9-f689-4163-b177-fbe7fe66bccb3.gif)
- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 二级 运输 更换 电机 减速器 安全技术 措施
![提示](https://www.1wenmi.com/images/bang_tan.gif)
