资源描述

《TLSY3合同段第二次汇报材料20170208.docx》由会员分享,可在线阅读,更多相关《TLSY3合同段第二次汇报材料20170208.docx(6页珍藏版)》请在第壹文秘上搜索。

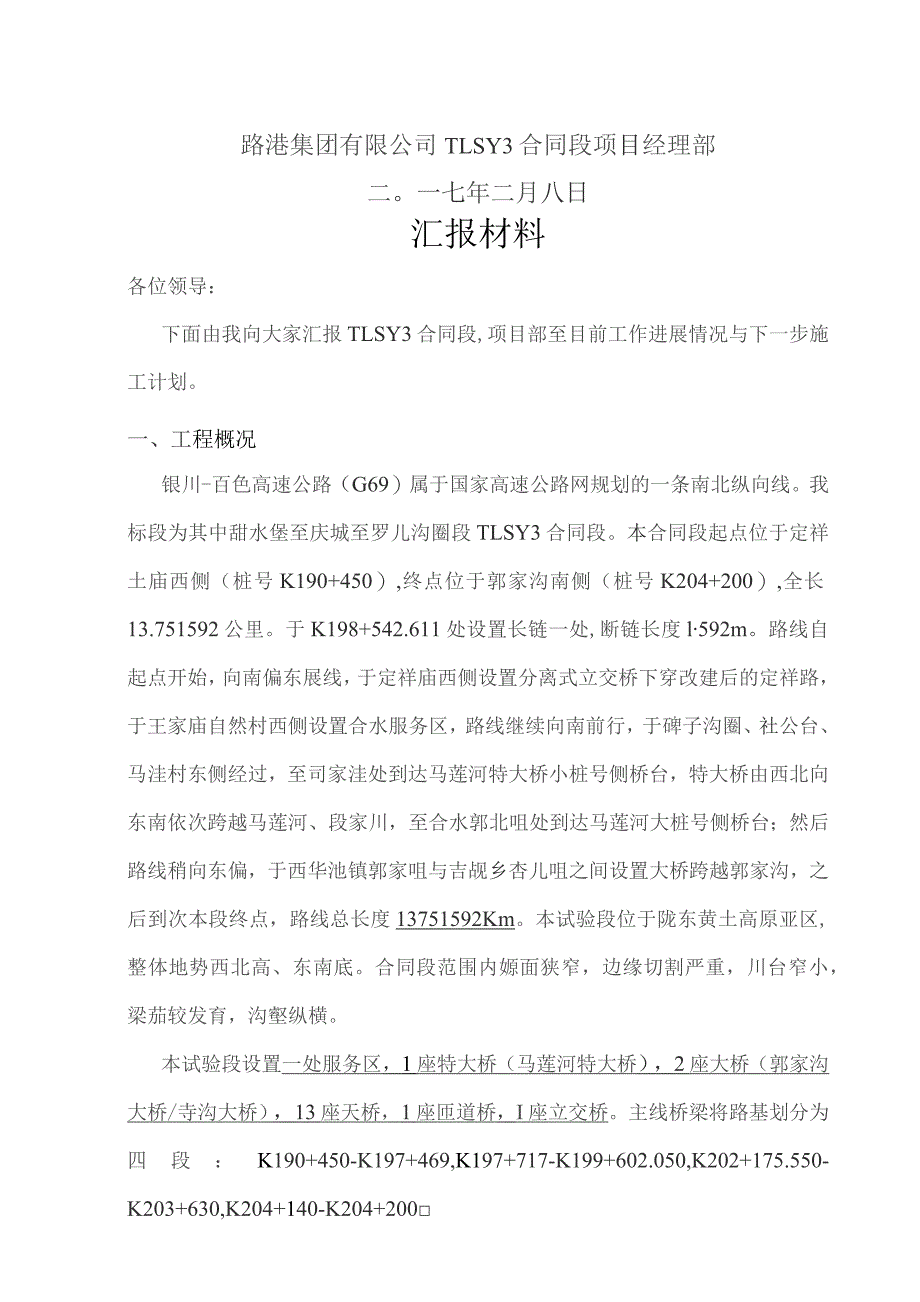

1、银川百色高速公路(G69)甜水堡至庆城至罗儿沟段TLSY3合同段汇报材料1.UGAIMG港路港集团有限公司TLSY3合同段项目经理部二。一七年二月八日汇报材料各位领导:下面由我向大家汇报TLSY3合同段,项目部至目前工作进展情况与下一步施工计划。一、工程概况银川-百色高速公路(G69)属于国家高速公路网规划的一条南北纵向线。我标段为其中甜水堡至庆城至罗儿沟圈段TLSY3合同段。本合同段起点位于定祥土庙西侧(桩号K190+450),终点位于郭家沟南侧(桩号K204+200),全长13.751592公里。于K198+542.611处设置长链一处,断链长度l592m。路线自起点开始,向南偏东展线,于

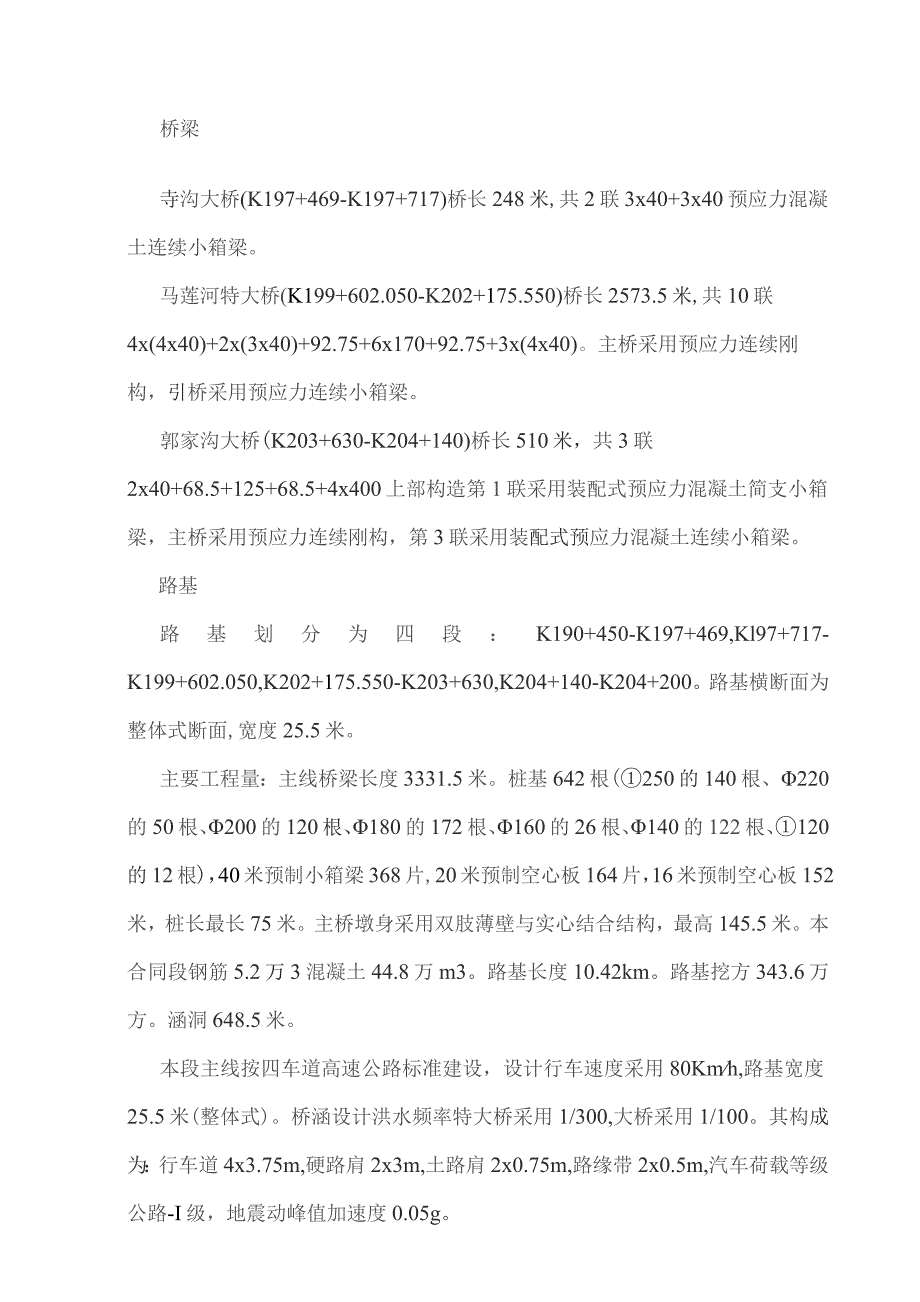

2、定祥庙西侧设置分离式立交桥下穿改建后的定祥路,于王家庙自然村西侧设置合水服务区,路线继续向南前行,于碑子沟圈、社公台、马洼村东侧经过,至司家洼处到达马莲河特大桥小桩号侧桥台,特大桥由西北向东南依次跨越马莲河、段家川,至合水郭北咀处到达马莲河大桩号侧桥台;然后路线稍向东偏,于西华池镇郭家咀与吉觇乡杏儿咀之间设置大桥跨越郭家沟,之后到次本段终点,路线总长度13751592Km。本试验段位于陇东黄土高原亚区,整体地势西北高、东南底。合同段范围内嫄面狭窄,边缘切割严重,川台窄小,梁茄较发育,沟壑纵横。本试验段设置一处服务区,1座特大桥(马莲河特大桥),2座大桥(郭家沟大桥/寺沟大桥),13座天桥,1座

3、匝道桥,I座立交桥。主线桥梁将路基划分为四段:K190+450-K197+469,K197+717-K199+602.050,K202+175.550-K203+630,K204+140-K204+200桥梁寺沟大桥(K197+469-K197+717)桥长248米,共2联3x40+3x40预应力混凝土连续小箱梁。马莲河特大桥(K199+602.050-K202+175.550)桥长2573.5米,共10联4x(4x40)+2x(3x40)+92.75+6x170+92.75+3x(4x40)。主桥采用预应力连续刚构,引桥采用预应力连续小箱梁。郭家沟大桥(K203+630-K204+140)桥

4、长510米,共3联2x40+68.5+125+68.5+4x400上部构造第1联采用装配式预应力混凝土简支小箱梁,主桥采用预应力连续刚构,第3联采用装配式预应力混凝土连续小箱梁。路基路基划分为四段:K190+450-K197+469,Kl97+717-K199+602.050,K202+175.550-K203+630,K204+140-K204+200。路基横断面为整体式断面,宽度25.5米。主要工程量:主线桥梁长度3331.5米。桩基642根(250的140根、220的50根、200的120根、180的172根、160的26根、140的122根、120的12根),40米预制小箱梁368片,

5、20米预制空心板164片,16米预制空心板152米,桩长最长75米。主桥墩身采用双肢薄壁与实心结合结构,最高145.5米。本合同段钢筋5.2万3混凝土44.8万m3。路基长度10.42km。路基挖方343.6万方。涵洞648.5米。本段主线按四车道高速公路标准建设,设计行车速度采用80Kmh,路基宽度25.5米(整体式)。桥涵设计洪水频率特大桥采用1/300,大桥采用1/100。其构成为:行车道4x3.75m,硬路肩2x3m,土路肩2x0.75m,路缘带2x0.5m,汽车荷载等级公路-I级,地震动峰值加速度0.05g。二、工程进展情况1、人员到位情况正月初六后,项目部管理人员已经陆续进场,目前

6、已经到位10人,在元宵节前后,人员可基本到齐。2、临时驻地建设临时驻地已经租赁完成,目前可以满足前期住宿和办公的基本需求。3、现场清表春节前,清表基本完成,春节后,剩余清表工作已经开始安排。4、驻地建设项目部驻地、搅拌站、钢筋大棚场地选址完成;驻地场地测量工作完成;目前正在开展临时用地征地工作,争取近期完成;驻地建设队伍己经确定,待准备条件完成,立即开始项目部等驻地建设。5、原材料调查:已进行主要地材原材料材料调查。6、红线复测:己完成红线复测。7、政策协调对接:目前已经对本标段所涉及到的所有相关部门完成对接。三、下一步工作计划1、临时征地;2、开始驻地建设+搅拌站+钢筋场地+试验室建设;3、

7、施工便道修筑;4、原材料调查,相关配合比试验;5、清表:6、机械设备进场;7、施组编制/工程量复核/分项划分/总体开工报告/各分项开工报告/导线点复核等前期技术准备工作;8、以及其他的相关准备工作。四、2017年进度计划1、施工准备:驻地建设、搅拌站、钢筋大棚建设在2017年4月15日前完成,技术准备工作在2017年3月10日前完成;2、施工便道:在征地完成后四个月内全部完成,即2017年6月30日前完成;3、100章计划:计划完成100章内100O万元产值;200章计划:挖方150万方,填方30万方,弃方120万方等约8000万元产值:400章计划:马莲河特大桥桩基、承台完成,主墩墩身完成9

8、50m、引桥500m,郭家沟大桥桩基、承台完成,主墩墩身完成500m,引桥墩身120m,寺沟大桥桩基完成。产值约26000万元。今年总体产值35000万元。4、施工计划保障措施:a、项目部组织机构保障:本项目部为成熟项目部,相类似的工地己经多次成功完成,比如接近6个亿桥梁产值的雅泸高速C4合同段(其主跨为200m连续刚构,主墩墩高最高182.65m)。b、机械设备保障:前期进场5台铲车,2台挖机,旋挖钻机(360型)4台,其他设备若干。待条件具备,按要求配套如下设备:配备本合同的主要施工机械表I打弓机械名称规格型号数量新旧程度进场时间1挂篮三角型18套新购2018.0526010塔吊60107

9、台新购2017.0635013塔吊50135台新购2017.14电梯9台新购2017.065爬模18套新购2017.056梁板预制模板40m5套新购2018.037空心板模板4套新购2018.038装载机50型5台现有2017.019挖掘机200型8台现有2017.0310自卸车若干台现有2017.0411推土机4台现有2017.0412压路机6台现有2017.0413180型搅拌机180型2套新购2017.0314120型搅拌机120型4套新购2017.0315碎搅拌车IOm310台新购2017.0316旋挖钻机360型1fI新购2017.0417碎输送泵4台新购2017.0918龙门吊5T2台新购2018.0319龙门吊120T4台新购2018.0320吊车25T3台新购2017.0321智能张拉压浆设备8套新购2018.03C、人员保障:劳务用工人员根据工作面的拓展陆续增加,最终增加至670人。d、材料保障:根据现场实际情况,进行备料。路港集团有限公司TLSY3合同段项目经理部2017年2月8口

展开阅读全文
相关资源
