1、技术交底记录编号工程名称武汉市轨道交通2号线南延线第标段交底日期2016.07.14施工单位中铁-局集团有限公司中铁一局集团城市轨道交通工程有限公司联合体分项工程名称轨道梁及挡土墙施工交底提要华科大站轨道梁施工技术交底交底内容:-、工程概况由于华科大站基坑东西侧冠梁中心线不平行关系,车站净跨非固定数值。考虑到龙门吊无法随基坑净跨调整宽度,南侧采用以标准段的桩外心为龙门吊轨道中心,北侧以桩中心为轨道梁中心,净跨宽度为22.3m。将轨道梁设置于冠梁上方。西端头井南北两侧各设置一道碎暗梁,截面尺寸为800X1000三,与斜撑交叉设置,跨度分别为为17.1m,16.5m,施工时按L/400设置拱度,即

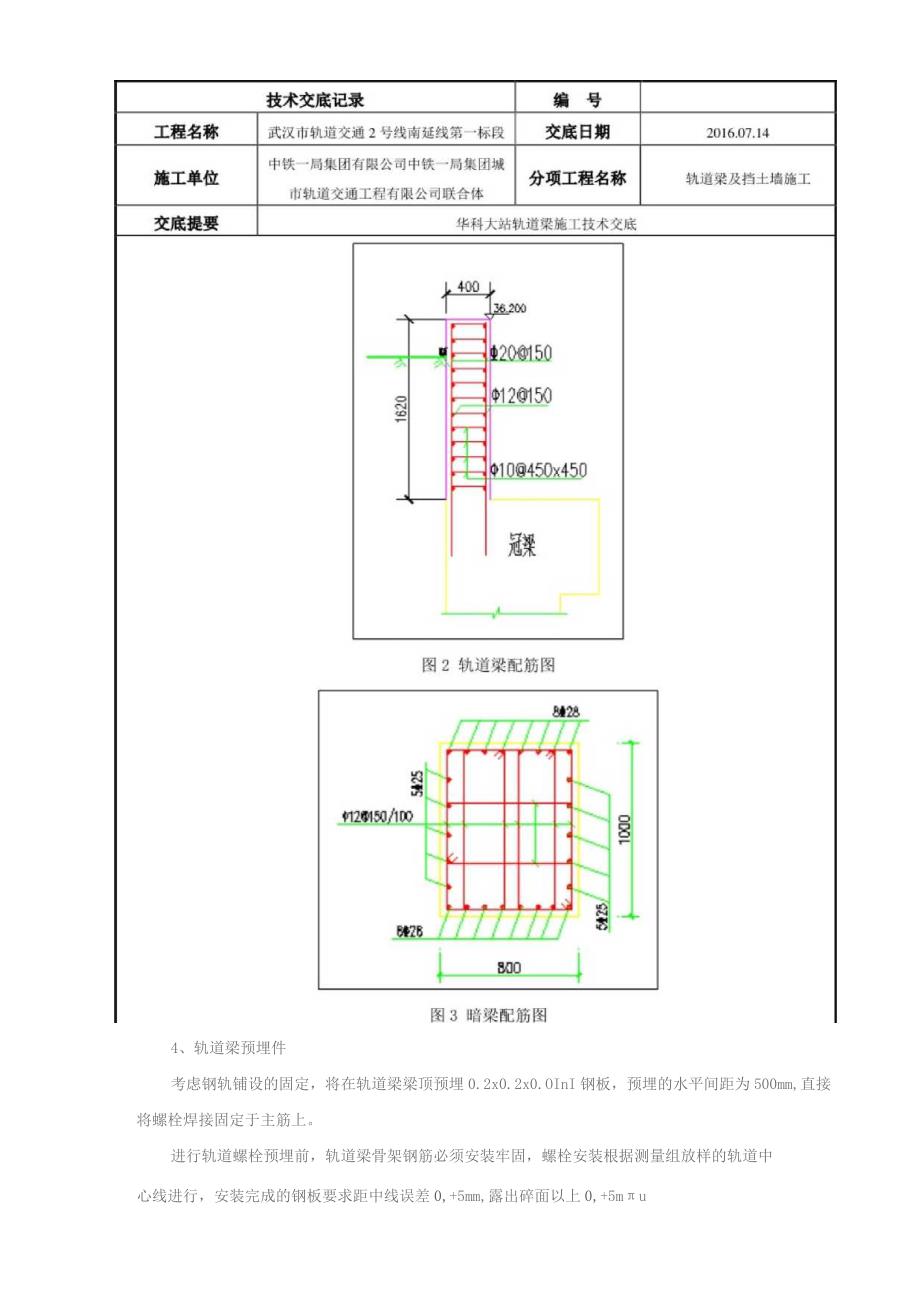

2、起共高度为40mm。根据整体场地标高条件,轨道梁兼做挡土墙,冠梁、端头盖板先期进行施工,轨道梁随冠梁的施工进度分段施工。二、轨道梁设计1、轨道梁顶标高由于华科大站所处的场地条件存在东西向坡度,呈两端高中间低趋势,最大高差接近2m,考虑到后期盾构施工场地布置及路面标高条件,轨道梁顶标高定为36.200m,轨道梁全长151.Ima2、轨道梁截面尺寸轨道梁截面尺寸为400*1620三o*4彳解图1轨道梁与路面标高关系图3、轨道梁配筋轨道梁设置20150、012150主筋,拉筋中10450x450。主筋采用单面焊焊接,箍筋与主筋、锚筋相交处均点焊牢固。详细尺寸见图2。4、轨道梁预埋件考虑钢轨铺设的固定
3、,将在轨道梁梁顶预埋0.2x0.2x0.OInI钢板,预埋的水平间距为500mm,直接将螺栓焊接固定于主筋上。进行轨道螺栓预埋前,轨道梁骨架钢筋必须安装牢固,螺栓安装根据测量组放样的轨道中心线进行,安装完成的钢板要求距中线误差0,+5mm,露出碎面以上0,+5mu技术交底记录编号工程名称武汉市轨道交通2号线南延线第标段交底日期2016.07.14施工单位中铁-局集团有限公司中铁一局集团城市轨道交通工程有限公司联合体分项工程名称轨道梁及挡土墙施工交底提要华科大站轨道梁施工技术交底三、注意事项1、锚筋必须达到设计深度,且与主筋点焊牢固:2、预埋件安装偏差不能大于设计要求,预埋螺栓要与纵向主筋点焊牢

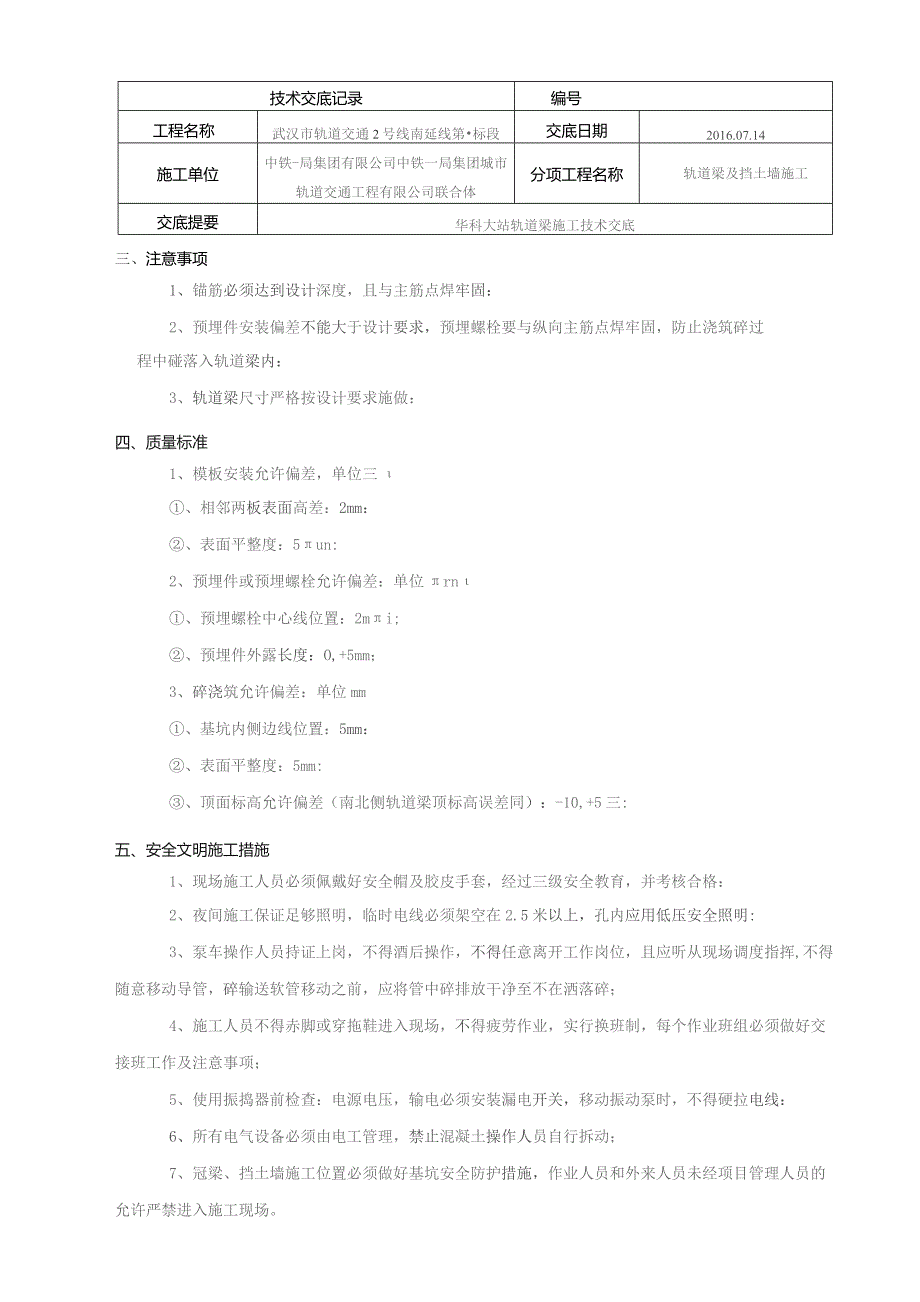

4、固,防止浇筑碎过程中碰落入轨道梁内:3、轨道梁尺寸严格按设计要求施做:四、质量标准1、模板安装允许偏差,单位三、相邻两板表面高差:2mm:、表面平整度:5un:2、预埋件或预埋螺栓允许偏差:单位rn、预埋螺栓中心线位置:2mi;、预埋件外露长度:O,+5mm;3、碎浇筑允许偏差:单位mm、基坑内侧边线位置:5mm:、表面平整度:5mm:、顶面标高允许偏差(南北侧轨道梁顶标高误差同):-10,+5三:五、安全文明施工措施1、现场施工人员必须佩戴好安全帽及胶皮手套,经过三级安全教育,并考核合格:2、夜间施工保证足够照明,临时电线必须架空在2.5米以上,孔内应用低压安全照明:3、泵车操作人员持证上岗
5、,不得酒后操作,不得任意离开工作岗位,且应听从现场调度指挥,不得随意移动导管,碎输送软管移动之前,应将管中碎排放干净至不在洒落碎;4、施工人员不得赤脚或穿拖鞋进入现场,不得疲劳作业,实行换班制,每个作业班组必须做好交接班工作及注意事项;5、使用振捣器前检查:电源电压,输电必须安装漏电开关,移动振动泵时,不得硬拉电线:6、所有电气设备必须由电工管理,禁止混凝土操作人员自行拆动;7、冠梁、挡土墙施工位置必须做好基坑安全防护措施,作业人员和外来人员未经项目管理人员的允许严禁进入施工现场。六、附件:技术交底记录编号工程名称武汉市轨道交通2号线南延线第标段交底日期2016.07.14施工单位中铁-局集团有限公司中铁一局集团城市轨道交通工程有限公司联合体分项工程名称轨道梁及挡土墙施工交底提要华科大站轨道梁施工技术交底附图1华科大站轨道梁平面布置图附图2华科大站轨道梁断面图审核交底人接受交底人
