《填土路堤工程技术交底.docx》由会员分享,可在线阅读,更多相关《填土路堤工程技术交底.docx(8页珍藏版)》请在第壹文秘上搜索。

1、技术交底书项目名称:B技术交底书表格编号ZTJJ-GGB-20x-113施工部位XXX-XXX段填土路堤工程交底日期技术交底内容:填土路堤工程技术交底一、技术交底范围XX客运专线铁路XX段填土路堤工程。一、设计情况设计图纸对该段地质描述及施工技术要求。三、开始施工的条件及施工准备工作3.1施工准备路线复测、放样。开工前利用全站仪进行路线复测,包括中线控制桩、水准点的复测。在开工之前进行施工放样,现场放出路基中线和边线、坡口、坡脚、边沟等具体位置。进场后,认真调查可利用的条件、取土场填料资源,结合路堑挖运土方,全标段统筹规划,优化调配方案。路基地基处理并经检验合格后,即可进行基床下路堤填筑施工。
2、3.2土工试验进场后按照相关规范的要求,由中心试验室对有关填料和地基处理场区内的土质进行土工试验,测试填料含水量、液限、塑性指数、天然稠度、密度、相对密度、击实度、承载比等指标,并进行灰土配料试验和标准击实试验,为路堤填方施工提供各项试验数据,据此确定施工工艺及检测标准。3.3路堤填筑工艺性试验在施工前必须进行填筑工艺性试验,且试验段长度2200米,宽度为路基设计宽度。在试验过程中,按照以往类似工程的施工经验,主要采用光轮压路机配合振动压路机组合作业。现场进行压实试验,直到能有效地使路堤填筑达到规定的压实度为止,通过试验,获取碾压遍数及碾压速度、工序、每层填料的厚度等。四、施工工艺47施工工艺
3、路堤填筑按“三阶段、四区段、八流程施工工艺组织施工。其中三阶段:准备阶段、填筑阶段、整修验收阶段;四区段为填土区段一整平区段一碾压区段f检测区段;八流程为测量放样f基底处理f分层填筑一摊铺整平f洒水晾晒f碾压夯实f检查签证-*路基整形及边坡修整。4.2施工方法及施工要点测量放线:按设计交桩认真复测,为保证路堤边坡密实和稳定,施工放样时根据填方高度对坡脚线加宽,满足机械碾压要求。基底处理:一般路堤段地基处理,用推土机清除地基表面杂草、树根、生活垃圾等杂物到路堤填土范围以外,然后将地基用平地机整平,振动式压路机碾压,压实度符合设计及规范要求。当地基斜坡坡度陡于1:5时,在地基斜坡上挖宽度不小于Im

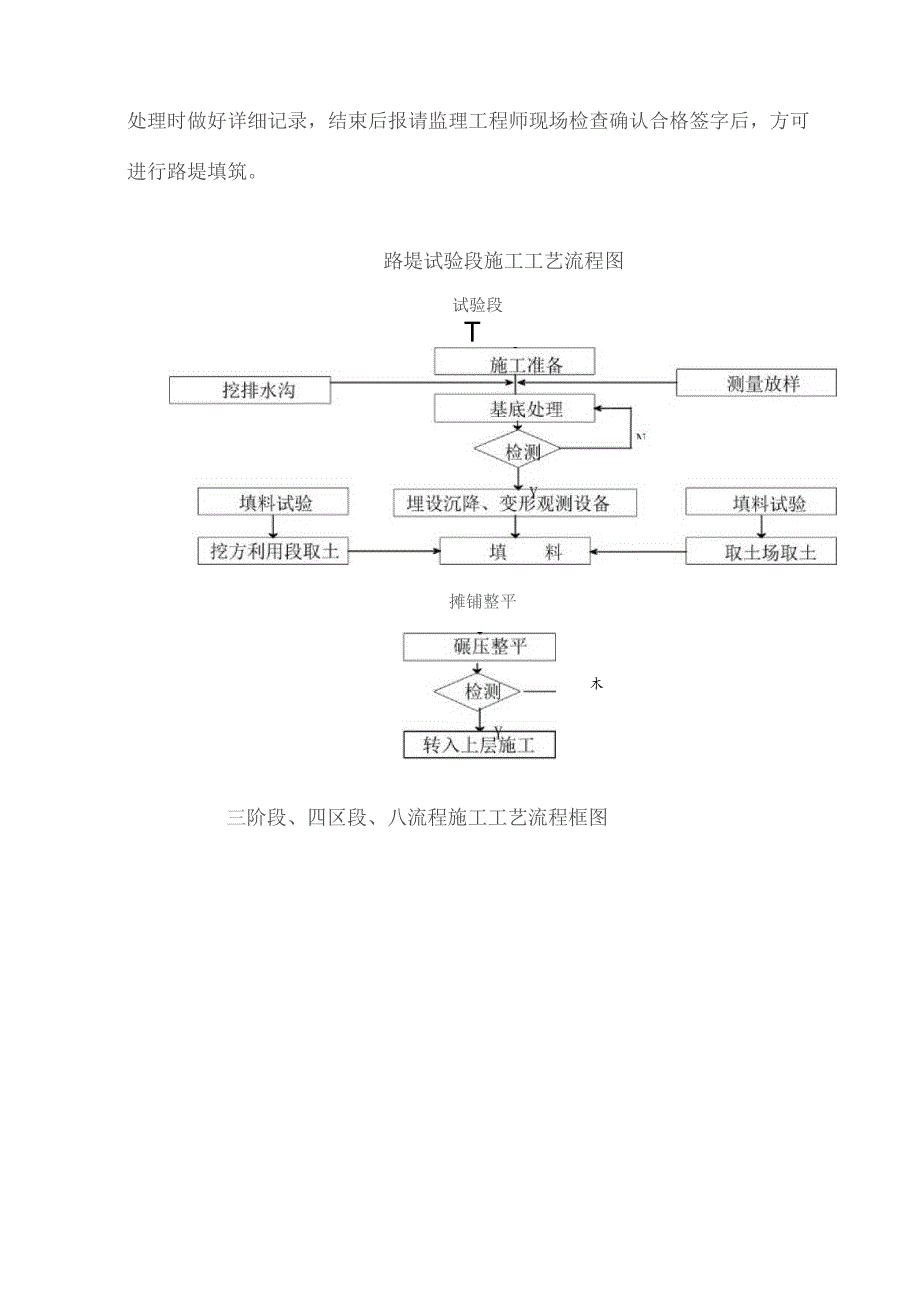

4、的台阶,台阶必须碾压夯实。遇有松土时将地表土用推土机松土器翻挖,然后用振动式压路机碾压夯实,压实度符合设计要求。地基处理时做好详细记录,结束后报请监理工程师现场检查确认合格签字后,方可进行路堤填筑。路堤试验段施工工艺流程图试验段T摊铺整平木三阶段、四区段、八流程施工工艺流程框图分层填筑:路堤填筑施工前,必须在土源处取土做土的最佳密实度、最佳含水量、土质类别等试验,然后开始填筑一段不小于20Om长路堤试验段,确定用该填料填筑的最佳填土厚度、碾压遍数等施工工艺参数。填筑时采用挖掘机装土、自卸载重汽车运输,全断面宽度纵向分层填筑。填筑时每30Om或两结构物之间划为一个施工区段,同一填层必须用同一种填
5、料,不允许将垃圾、草皮、树根等混进填料之中,路堤每20m放一组边桩,将试验段所确定的虚铺厚度用红布条系在边桩竹竿上。自卸车卸土时根据虚铺厚度、车容量、路堤填筑宽度计算堆土间距,以便平整时控制层厚均匀。为了保证边坡压实质量,填筑时路基两侧各加宽5Ocrno摊铺平整:使用推土机进行初平,再用平地机进行终平。填层表面纵横平顺无明显凸凹。推土机作业时,对路肩部分预压,填层面做成向两侧2%-4%的横向排水坡,以利于排出雨后积水。洒水或晾晒:施工中按试验确定的最佳含水量,严格控制填料的含水量,含水量允许误差+2%、-3%o含水量较大时应进行翻开晾晒,绝不允许在各填层中出现弹簧土,含水量较小时用洒水车进行洒
6、水,直至含水量在最佳含水量允许范围内。碾压夯实:采用振动式压路机进行碾压,碾压前向压路机司机进行技术交底,其内容包括碾压起讫范围、压实遍数、压实的速度等。碾压时第一遍静压,然后先慢后快,由弱至强,直线地段由两边向中间、曲线地段先内侧后外侧纵向进退式碾压,先静压后振动,时速不超过4km/h,各区段交接处重叠碾压,纵向搭接长度不得小于2m,纵向行与行之间的轮迹重叠压实不小于0.3m,横向同层接头处重叠压实不小于Imo检验签证:路堤每填筑一层即进行质量检查,在保证填料质量、填料厚度、填层面纵横平整度、填层宽度符合标准的基础上,重点对路堤填层的压实度进行检测。细粒土和黏砂土、粉砂土路段采用以核子密度仪
7、及K30承载板试验仪的方法进行双控检测;砂类土(黏砂土、粉砂土除外)路段采用灌砂法及K30承载板试验仪进行双控检测;砾石类土和碎石类土采用灌砂法及K30承载板试验仪进行双控检测;块石类土采用K30承载板试验仪进行检测,检测合格后,经监理工程师现场检测签证后,进行下层路堤填筑。路堤修整与边坡整修:路堤面的排水横坡、平整度、边坡等整修内容,路基整修严格按照设计结构尺寸进行,用人工配合机械对路堤面小的凸凹不平进行修补,对于加宽部分在整修阶段人工挂线清刷夯拍,路堤整修达到验收标准要求。五、质量标准检验项目及标准:压实标准应符合设计及规范相关的标准要求。检验方法:孔隙率在相同位置同时采用环刀法和灌砂法检
8、验。力学指标K30、Evd及Ev2值采用K30荷载仪、Evd动态变形模量测试仪及Ev2静态变形模量测试仪。六、安全、环保、文明施工等技术措施1、所有机械、设备进场前必须通过进场检验,合格后方可进场。2、现场临时用电必须满足施工临时用电的相关规定。3、所有进场人员必须经过施工安全培训教育、特种作业人员同时必须经过专项安全培训教育,合格后方可进入现场持证上岗。4、施工机械、设备及施工现场的相应生产、施工安全防护设施、安全警示标志必须符合相关规定,同时,满足施工需要。5、现场实行统一指挥,坚持班前安全教育制度,安全技术交底要交到每个作业者。6、对于地表清理的腐殖土、施工垃圾、现场废弃物等不得随意丢弃
9、,应运至定点处所集中处理。7、在临近居民区的施工区段,优先选用低噪音、低震动的设备,同时,严格控制废水的排放,施工中溢出的浆液应回收处理,防止污染环境,满足当地环境保护部门相关规定。七、其他应注意事项施工前对地下设施进行详细调查,并对查得的资料进行产权单位落实,动土前与产权单位签定安全协议。土方施工时严格控制翻斗车的起落地点,并设置警戒标志提醒。在运土车辆经常经过的主要公路交叉的十字路口,设置专人指挥防护。运土道路经常派专人整修,保持安全行驶坡度,严禁动力抢坡。站场内土方施工部分使用机械,部分用人力施工,各种土方施工机械、车辆远离行车线,必须靠近时不得侵入行车限界并有专人指挥。施工人员必须熟悉掌握施工机械的性能,不得爬超限坡或小半径转弯,挖掘机施工时由专人指挥,回转半径内严禁站人。交底人:柔勤口计回X司计回复核人:接收人:交底接收人详细名录序号姓名职务备注123456789101112131415
