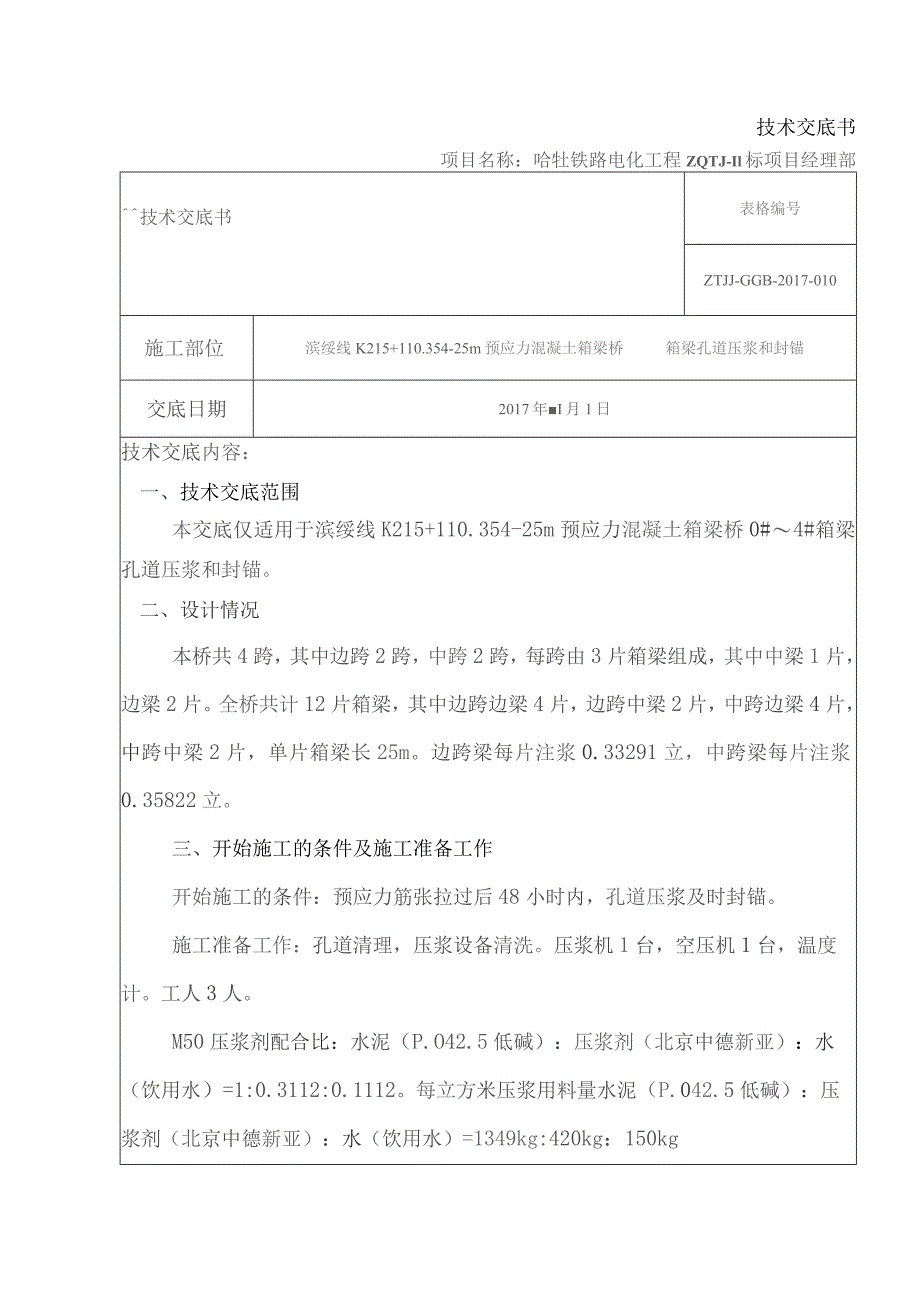

1、技术交底书项目名称:哈牡铁路电化工程ZQTJ-Il标项目经理部技术交底书表格编号ZTJJ-GGB-2017-010施工部位滨绥线K215+110.354-25m预应力混凝土箱梁桥箱梁孔道压浆和封锚交底日期2017年I月1日技术交底内容:一、技术交底范围本交底仅适用于滨绥线K215+110.354-25m预应力混凝土箱梁桥0#4#箱梁孔道压浆和封锚。二、设计情况本桥共4跨,其中边跨2跨,中跨2跨,每跨由3片箱梁组成,其中中梁1片,边梁2片。全桥共计12片箱梁,其中边跨边梁4片,边跨中梁2片,中跨边梁4片,中跨中梁2片,单片箱梁长25m。边跨梁每片注浆0.33291立,中跨梁每片注浆0.35822

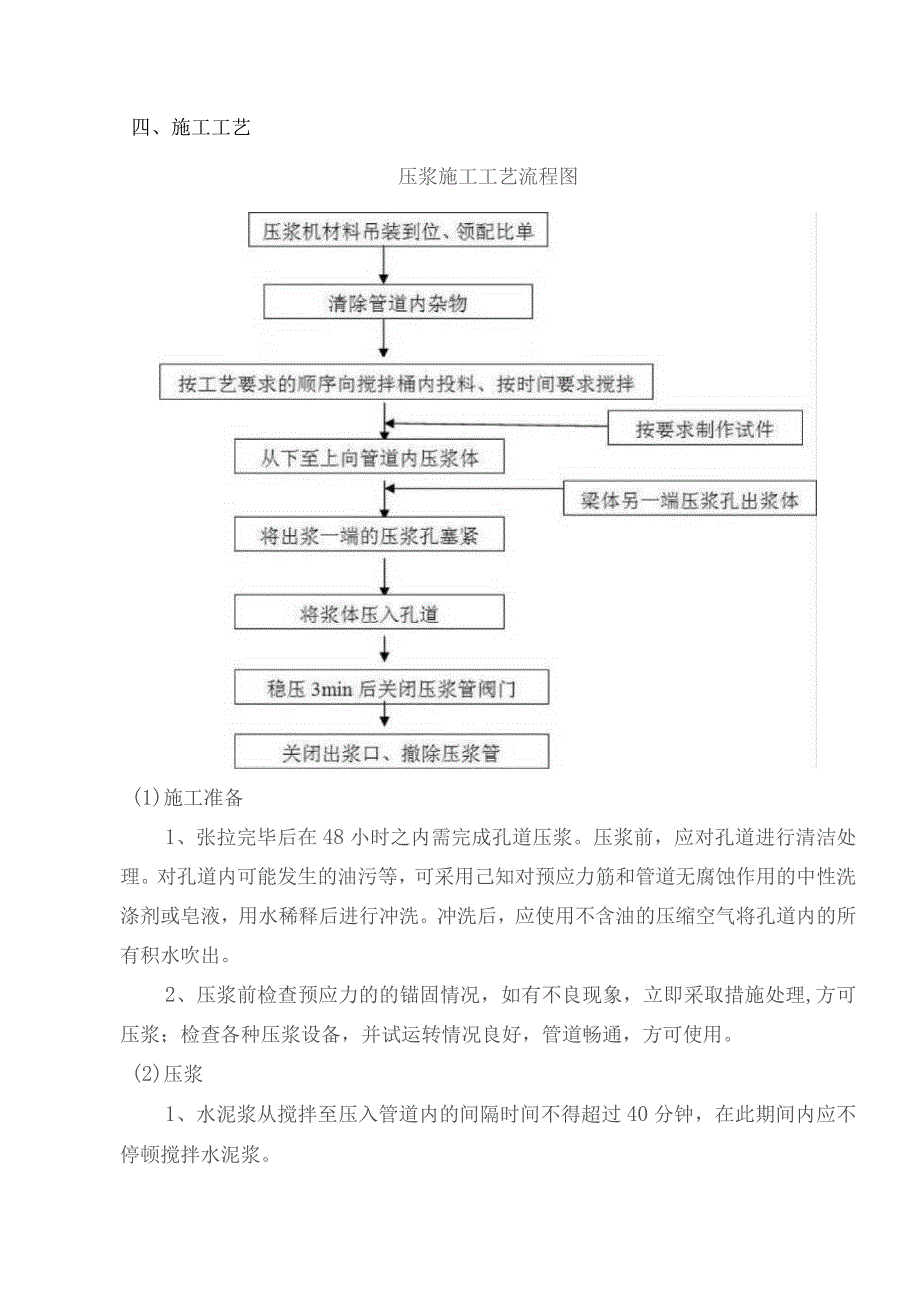

2、立。三、开始施工的条件及施工准备工作开始施工的条件:预应力筋张拉过后48小时内,孔道压浆及时封锚。施工准备工作:孔道清理,压浆设备清洗。压浆机1台,空压机1台,温度计。工人3人。M50压浆剂配合比:水泥(P.O42.5低碱):压浆剂(北京中德新亚):水(饮用水)=1:0.3112:0.1112。每立方米压浆用料量水泥(P.042.5低碱):压浆剂(北京中德新亚):水(饮用水)=1349kg:420kg:150kg四、施工工艺压浆施工工艺流程图(1)施工准备1、张拉完毕后在48小时之内需完成孔道压浆。压浆前,应对孔道进行清洁处理。对孔道内可能发生的油污等,可采用己知对预应力筋和管道无腐蚀作用的中

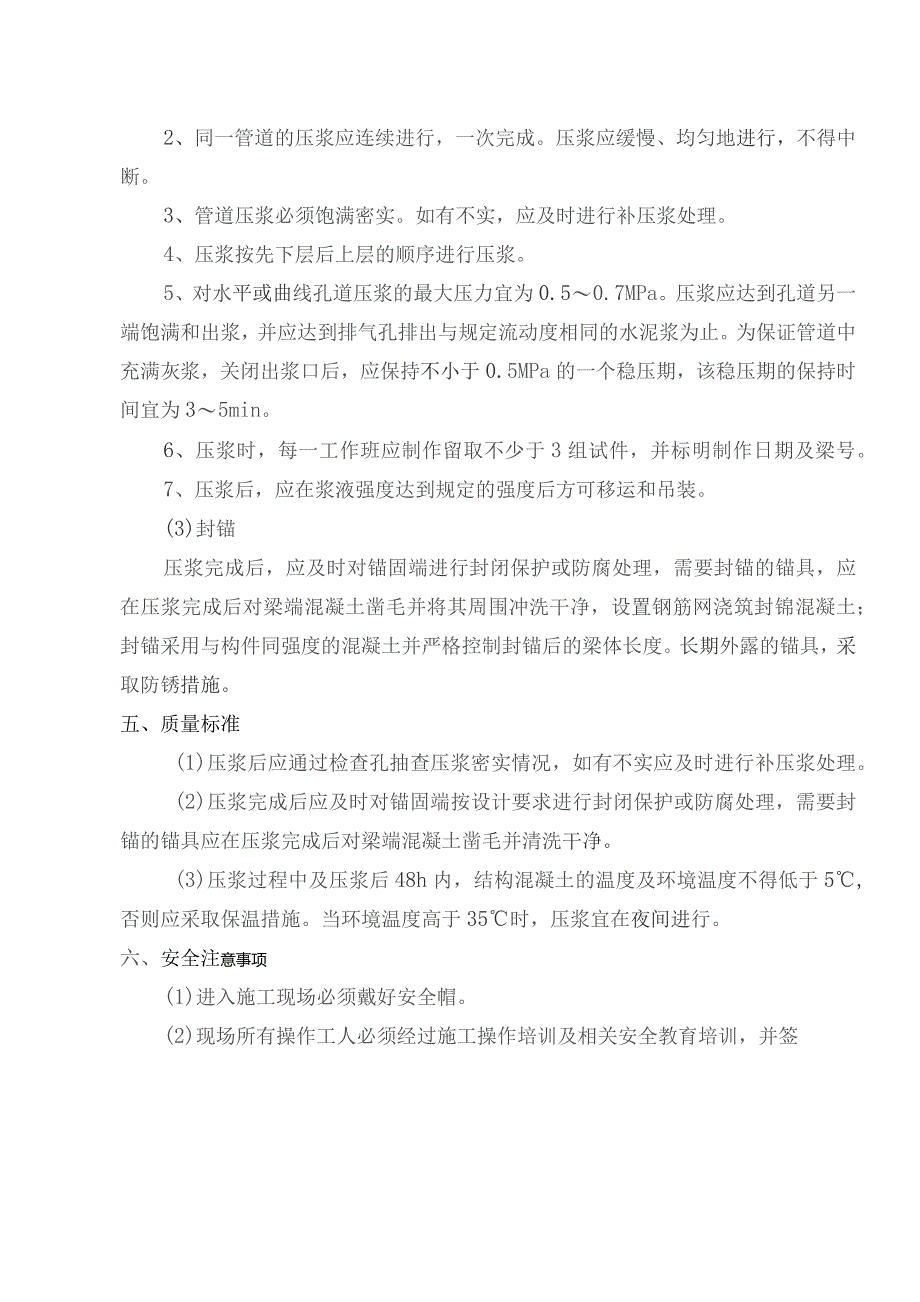

3、性洗涤剂或皂液,用水稀释后进行冲洗。冲洗后,应使用不含油的压缩空气将孔道内的所有积水吹出。2、压浆前检查预应力的的锚固情况,如有不良现象,立即采取措施处理,方可压浆;检查各种压浆设备,并试运转情况良好,管道畅通,方可使用。(2)压浆1、水泥浆从搅拌至压入管道内的间隔时间不得超过40分钟,在此期间内应不停顿搅拌水泥浆。2、同一管道的压浆应连续进行,一次完成。压浆应缓慢、均匀地进行,不得中断。3、管道压浆必须饱满密实。如有不实,应及时进行补压浆处理。4、压浆按先下层后上层的顺序进行压浆。5、对水平或曲线孔道压浆的最大压力宜为0.50.7MPa。压浆应达到孔道另一端饱满和出浆,并应达到排气孔排出与规

4、定流动度相同的水泥浆为止。为保证管道中充满灰浆,关闭出浆口后,应保持不小于0.5MPa的一个稳压期,该稳压期的保持时间宜为35min。6、压浆时,每一工作班应制作留取不少于3组试件,并标明制作日期及梁号。7、压浆后,应在浆液强度达到规定的强度后方可移运和吊装。(3)封锚压浆完成后,应及时对锚固端进行封闭保护或防腐处理,需要封锚的锚具,应在压浆完成后对梁端混凝土凿毛并将其周围冲洗干净,设置钢筋网浇筑封锦混凝土;封锚采用与构件同强度的混凝土并严格控制封锚后的梁体长度。长期外露的锚具,采取防锈措施。五、质量标准(1)压浆后应通过检查孔抽查压浆密实情况,如有不实应及时进行补压浆处理。(2)压浆完成后应

5、及时对锚固端按设计要求进行封闭保护或防腐处理,需要封锚的锚具应在压浆完成后对梁端混凝土凿毛并清洗干净。(3)压浆过程中及压浆后48h内,结构混凝土的温度及环境温度不得低于5,否则应采取保温措施。当环境温度高于35时,压浆宜在夜间进行。六、安全注意事项(1)进入施工现场必须戴好安全帽。(2)现场所有操作工人必须经过施工操作培训及相关安全教育培训,并签订安全生产协议。工地现场应设专职安全员,检查各种存在的安全隐患。(3)施工前应先全面检查机械,发现问题及时解决,检查后要进行试运转,严禁带病做业。机械操作必须遵守安全技术操作要求,由专人操作,并加强机械的维护保养,保证机械各项设备和零部件的正常使用。

6、(4)每台电气设备应用各自的开关箱,必须实行一机、一闸、一漏、一箱”制,严禁用同一只开关箱直接控制二台及二台以上的用电设备(含插座)。(5)夜间施工时要有足够的照明设施。(6)施工现场的电气设备执行有效的安全管理制度,现场电线电器设备要有专业电工进行日常检查,发现问题立即解决。(7)各种机械在使用前,必须检查其运转是否正常,有否漏电,禁止带病运转;电源线需进漏电开关,机械后方不准堆放易燃物品;(8)机器的开关及电门一定要加锁,机械操纵人员在送电断电前必须通告其他作业人员;(9)施工区域应该设置警示标志,严禁非工作人员出入。(Io)压浆施工中,制定合理的作业程序,现场设专人指挥,并设立明示标识,机械作业要留有安全距离,确保协调、安全施工。(Il)搅拌机转动时上面严禁站人,各类工具要携带牢固,以防掉落伤人。交底人:复核人:接收人:操作者接底及签字接底单位中铁九局集团哈牡电气化改造工程ZQTJ-II标二工区接底项目滨绥线K215+110.35桥箱梁孔道压浆和封锚日期接底人签字顺号姓名职务或职名备注1234567891011121314151617

展开阅读全文
