《方兴大道承台开挖技术交底.docx》由会员分享,可在线阅读,更多相关《方兴大道承台开挖技术交底.docx(4页珍藏版)》请在第壹文秘上搜索。

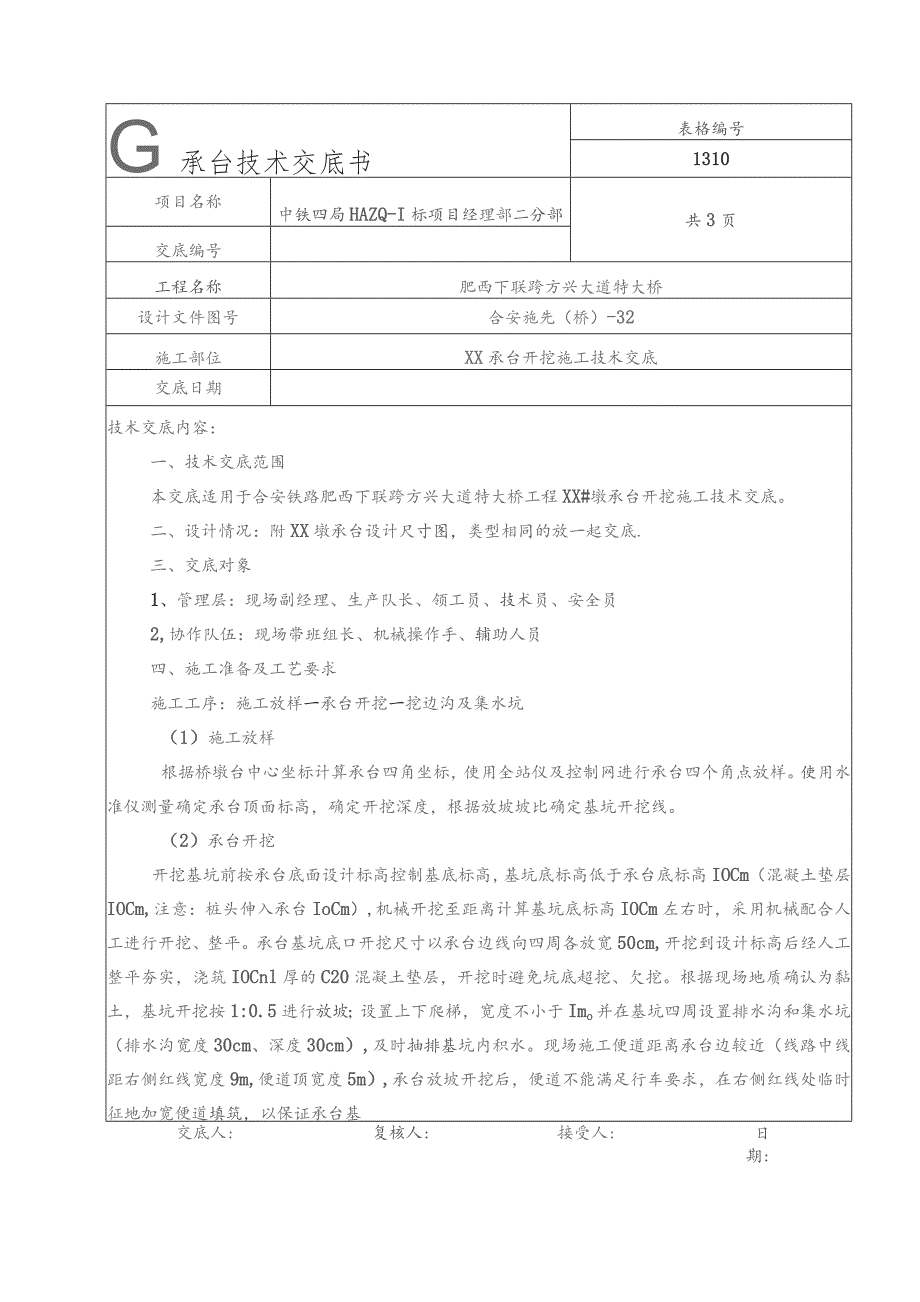

1、G承台技术交底书表格编号1310项目名称中铁四局HAZQ-I标项目经理部二分部共3页交底编号工程名称肥西下联跨方兴大道特大桥设计文件图号合安施先(桥)-32施工部位XX承台开挖施工技术交底交底日期技术交底内容:一、技术交底范围本交底适用于合安铁路肥西下联跨方兴大道特大桥工程XX#墩承台开挖施工技术交底。二、设计情况:附XX墩承台设计尺寸图,类型相同的放一起交底.三、交底对象1、管理层:现场副经理、生产队长、领工员、技术员、安全员2,协作队伍:现场带班组长、机械操作手、辅助人员四、施工准备及工艺要求施工工序:施工放样一承台开挖一挖边沟及集水坑(1)施工放样根据桥墩台中心坐标计算承台四角坐标,使用

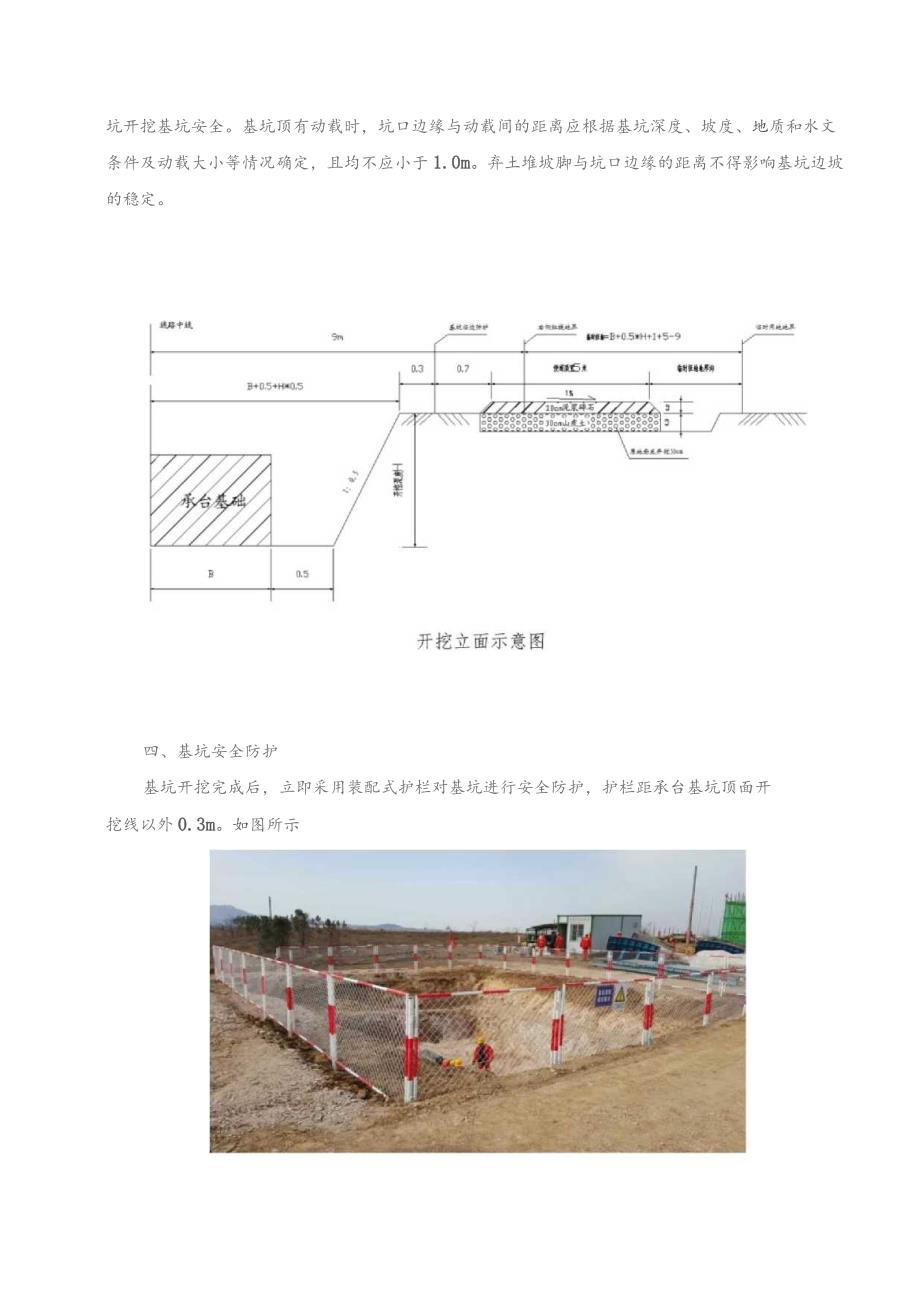

2、全站仪及控制网进行承台四个角点放样。使用水准仪测量确定承台顶面标高,确定开挖深度,根据放坡坡比确定基坑开挖线。(2)承台开挖开挖基坑前按承台底面设计标高控制基底标高,基坑底标高低于承台底标高IOCm(混凝土垫层IOCm,注意:桩头伸入承台IoCm),机械开挖至距离计算基坑底标高IOCm左右时,采用机械配合人工进行开挖、整平。承台基坑底口开挖尺寸以承台边线向四周各放宽50cm,开挖到设计标高后经人工整平夯实,浇筑IOCnl厚的C20混凝土垫层,开挖时避免坑底超挖、欠挖。根据现场地质确认为黏土,基坑开挖按1:0.5进行放坡;设置上下爬梯,宽度不小于Imo并在基坑四周设置排水沟和集水坑(排水沟宽度3
3、0cm、深度30cm),及时抽排基坑内积水。现场施工便道距离承台边较近(线路中线距右侧红线宽度9m,便道顶宽度5m),承台放坡开挖后,便道不能满足行车要求,在右侧红线处临时征地加宽便道填筑,以保证承台基交底人:复核人:接受人:日期:坑开挖基坑安全。基坑顶有动载时,坑口边缘与动载间的距离应根据基坑深度、坡度、地质和水文条件及动载大小等情况确定,且均不应小于1.0m。弃土堆坡脚与坑口边缘的距离不得影响基坑边坡的稳定。四、基坑安全防护基坑开挖完成后,立即采用装配式护栏对基坑进行安全防护,护栏距承台基坑顶面开挖线以外0.3m。如图所示五、安全保证措施(I)承台开挖过程中,不得将挖出的土堆积在距承台边坡顶口2m以内。(2)挖机操作时,严格按照操作规程施工,且必须注意周边结构物、地上杆线及地下管线等。(3)开挖前必须确认承台范围及承台开挖线以外2m的管杆线迁移完成。(4)基坑内必须配备潜水泵,及时抽排基坑内积水,保证基坑干燥,并避免积水浸泡基坑造成边坡失稳。(5)基坑开挖完成后,必须有两道以上的爬坡道,即:工作通道和应急通道。(6)基坑安全围护后,在安全防护栏杆下设置截水挡,防止地面水流入对承台边坡进行冲刷。附件:开挖标高、尺寸交底交底人:后附接受人卷字表:
