《方兴大道承台模板技术交底.docx》由会员分享,可在线阅读,更多相关《方兴大道承台模板技术交底.docx(3页珍藏版)》请在第壹文秘上搜索。

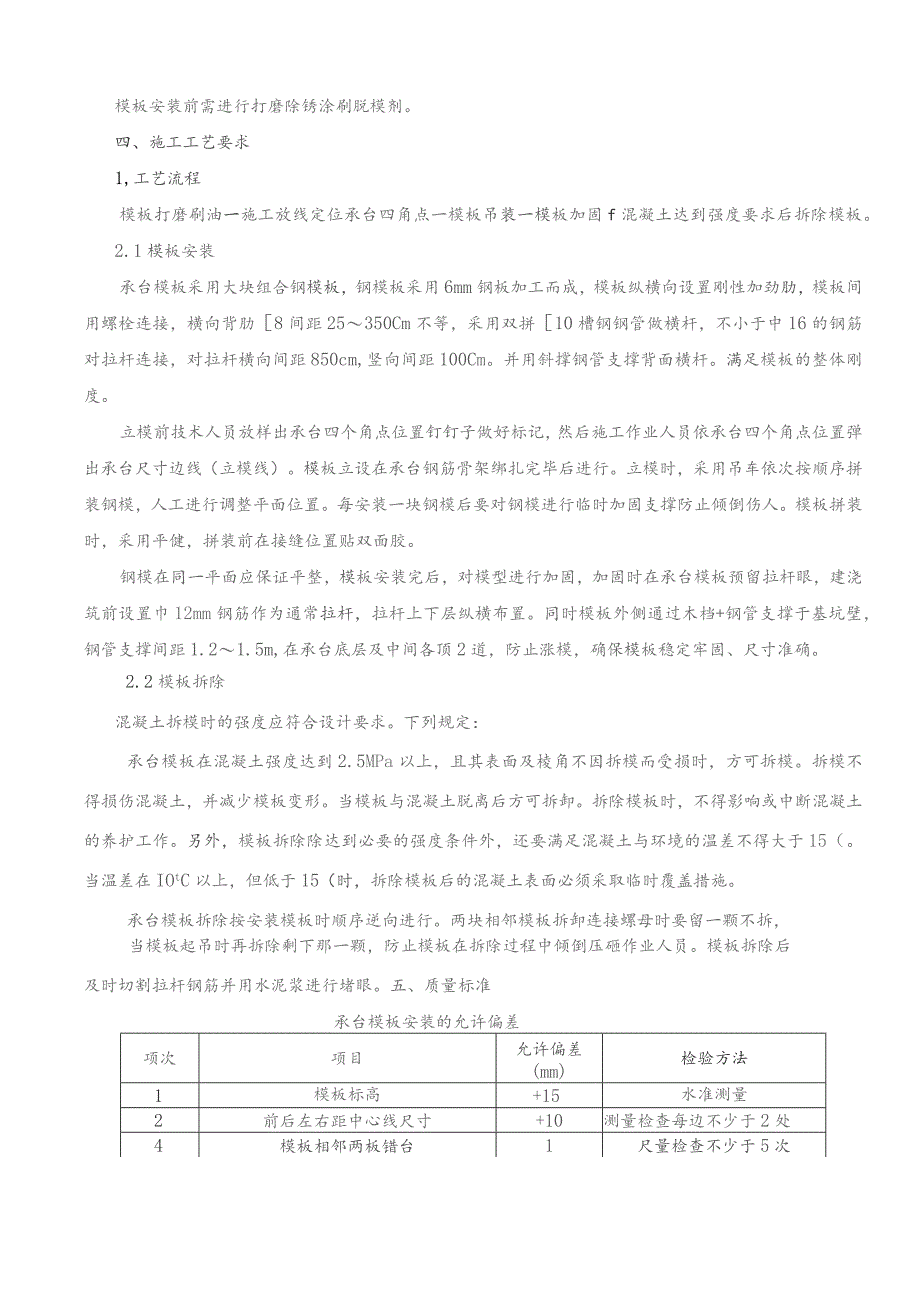

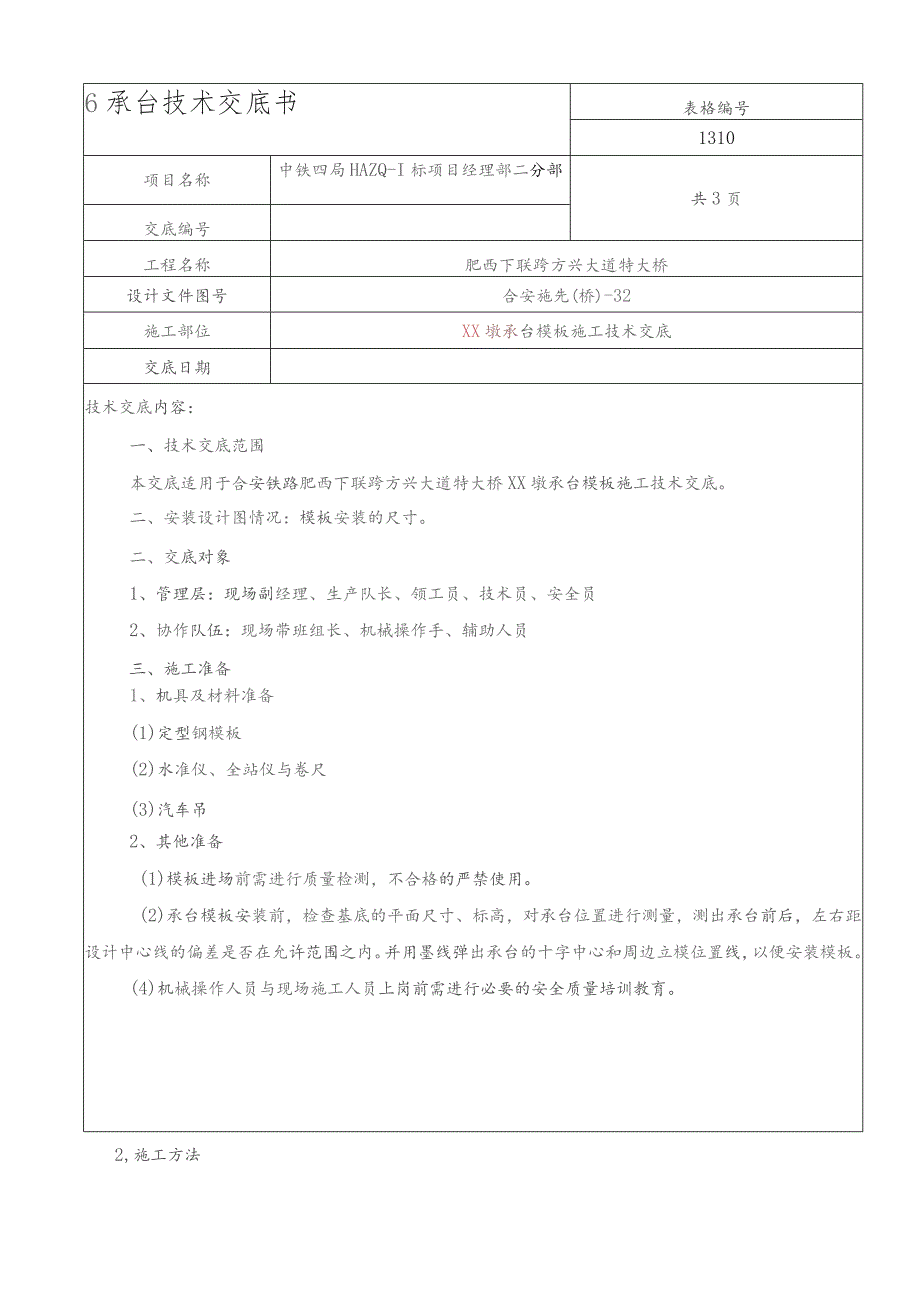

1、6承台技术交底书表格编号1310项目名称中铁四局HAZQ-I标项目经理部二分部共3页交底编号工程名称肥西下联跨方兴大道特大桥设计文件图号合安施先(桥)-32施工部位XX墩承台模板施工技术交底交底日期技术交底内容:一、技术交底范围本交底适用于合安铁路肥西下联跨方兴大道特大桥XX墩承台模板施工技术交底。二、安装设计图情况:模板安装的尺寸。二、交底对象1、管理层:现场副经理、生产队长、领工员、技术员、安全员2、协作队伍:现场带班组长、机械操作手、辅助人员三、施工准备1、机具及材料准备(1)定型钢模板(2)水准仪、全站仪与卷尺(3)汽车吊2、其他准备(1)模板进场前需进行质量检测,不合格的严禁使用。(
2、2)承台模板安装前,检查基底的平面尺寸、标高,对承台位置进行测量,测出承台前后,左右距设计中心线的偏差是否在允许范围之内。并用墨线弹出承台的十字中心和周边立模位置线,以便安装模板。(4)机械操作人员与现场施工人员上岗前需进行必要的安全质量培训教育。2,施工方法模板安装前需进行打磨除锈涂刷脱模剂。四、施工工艺要求1,工艺流程模板打磨刷油一施工放线定位承台四角点一模板吊装一模板加固f混凝土达到强度要求后拆除模板。2.1模板安装承台模板采用大块组合钢模板,钢模板采用6mm钢板加工而成,模板纵横向设置刚性加劲肋,模板间用螺栓连接,横向背肋8间距25350Cm不等,采用双拼10槽钢钢管做横杆,不小于中1
3、6的钢筋对拉杆连接,对拉杆横向间距850cm,竖向间距100Cm。并用斜撑钢管支撑背面横杆。满足模板的整体刚度。立模前技术人员放样出承台四个角点位置钉钉子做好标记,然后施工作业人员依承台四个角点位置弹出承台尺寸边线(立模线)。模板立设在承台钢筋骨架绑扎完毕后进行。立模时,采用吊车依次按顺序拼装钢模,人工进行调整平面位置。每安装一块钢模后要对钢模进行临时加固支撑防止倾倒伤人。模板拼装时,采用平健,拼装前在接缝位置贴双面胶。钢模在同一平面应保证平整,模板安装完后,对模型进行加固,加固时在承台模板预留拉杆眼,建浇筑前设置巾12mm钢筋作为通常拉杆,拉杆上下层纵横布置。同时模板外侧通过木档+钢管支撑于

4、基坑壁,钢管支撑间距1.21.5m,在承台底层及中间各顶2道,防止涨模,确保模板稳定牢固、尺寸准确。2.2模板拆除混凝土拆模时的强度应符合设计要求。下列规定:承台模板在混凝土强度达到2.5MPa以上,且其表面及棱角不因拆模而受损时,方可拆模。拆模不得损伤混凝土,并减少模板变形。当模板与混凝土脱离后方可拆卸。拆除模板时,不得影响或中断混凝土的养护工作。另外,模板拆除除达到必要的强度条件外,还要满足混凝土与环境的温差不得大于15(。当温差在IOtC以上,但低于15(时,拆除模板后的混凝土表面必须采取临时覆盖措施。承台模板拆除按安装模板时顺序逆向进行。两块相邻模板拆卸连接螺母时要留一颗不拆,当模板起吊时再拆除剩下那一颗,防止模板在拆除过程中倾倒压砸作业人员。模板拆除后及时切割拉杆钢筋并用水泥浆进行堵眼。五、质量标准承台模板安装的允许偏差项次项目允许偏差(mm)检验方法1模板标高+15水准测量2前后左右距中心线尺寸+10测量检查每边不少于2处4模板相邻两板错台1尺量检查不少于5次5模板表面平整31米靠尺检查不少于5处6预埋件中心线位置5测量检查
