施工现场推行“工艺试件与样板引路”的管理规定.docx

上传人:p** 文档编号:634223 上传时间:2023-12-15 格式:DOCX 页数:14 大小:39KB
下载 相关 举报
施工现场推行“工艺试件与样板引路”的管理规定.docx_第1页
第1页 / 共14页
施工现场推行“工艺试件与样板引路”的管理规定.docx_第2页
第2页 / 共14页
施工现场推行“工艺试件与样板引路”的管理规定.docx_第3页
第3页 / 共14页
施工现场推行“工艺试件与样板引路”的管理规定.docx_第4页
第4页 / 共14页
施工现场推行“工艺试件与样板引路”的管理规定.docx_第5页
第5页 / 共14页
施工现场推行“工艺试件与样板引路”的管理规定.docx_第6页
第6页 / 共14页
施工现场推行“工艺试件与样板引路”的管理规定.docx_第7页
第7页 / 共14页
施工现场推行“工艺试件与样板引路”的管理规定.docx_第8页
第8页 / 共14页
施工现场推行“工艺试件与样板引路”的管理规定.docx_第9页
第9页 / 共14页
施工现场推行“工艺试件与样板引路”的管理规定.docx_第10页
第10页 / 共14页
亲,该文档总共14页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《施工现场推行“工艺试件与样板引路”的管理规定.docx》由会员分享,可在线阅读,更多相关《施工现场推行“工艺试件与样板引路”的管理规定.docx(14页珍藏版)》请在第壹文秘上搜索。

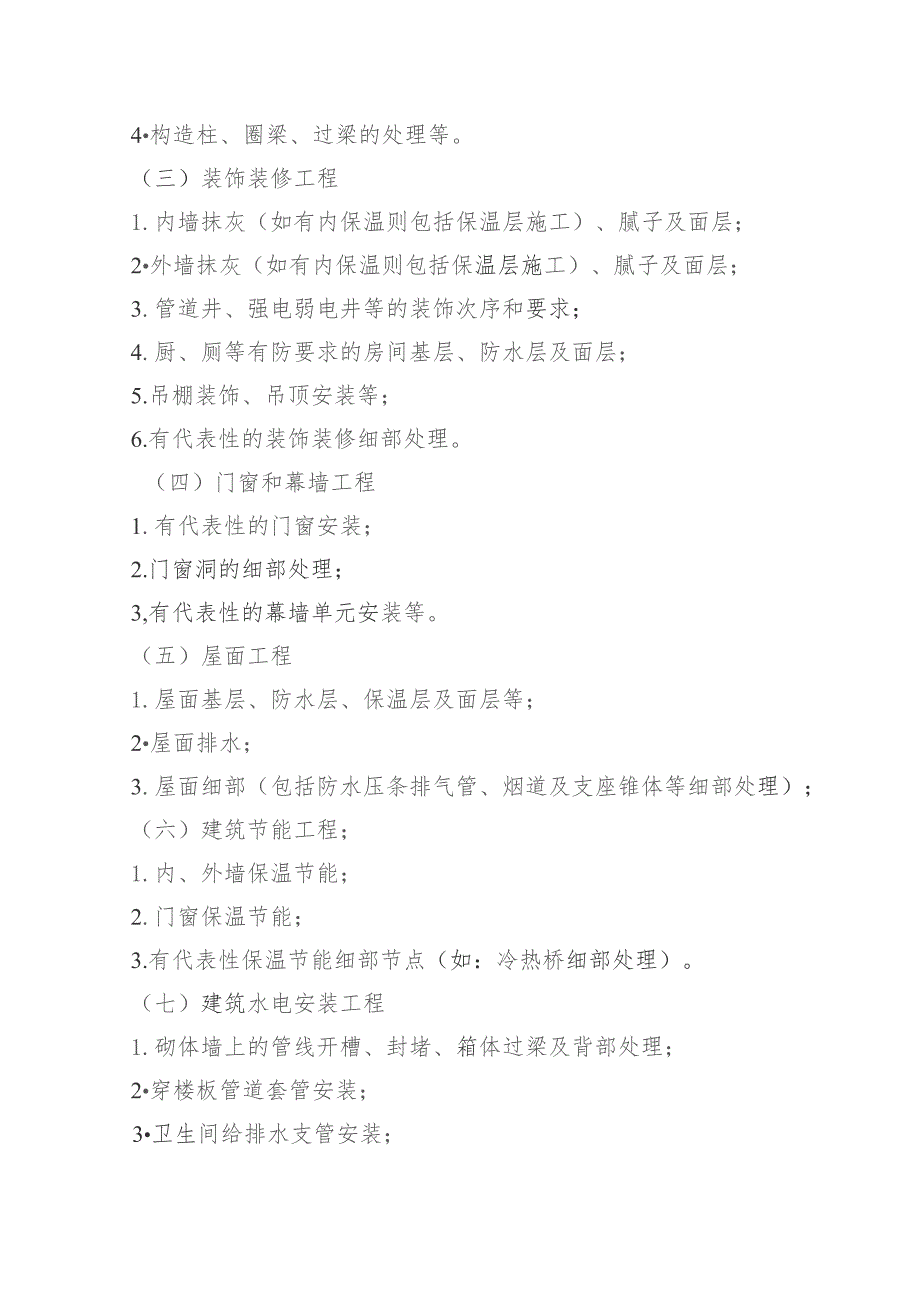

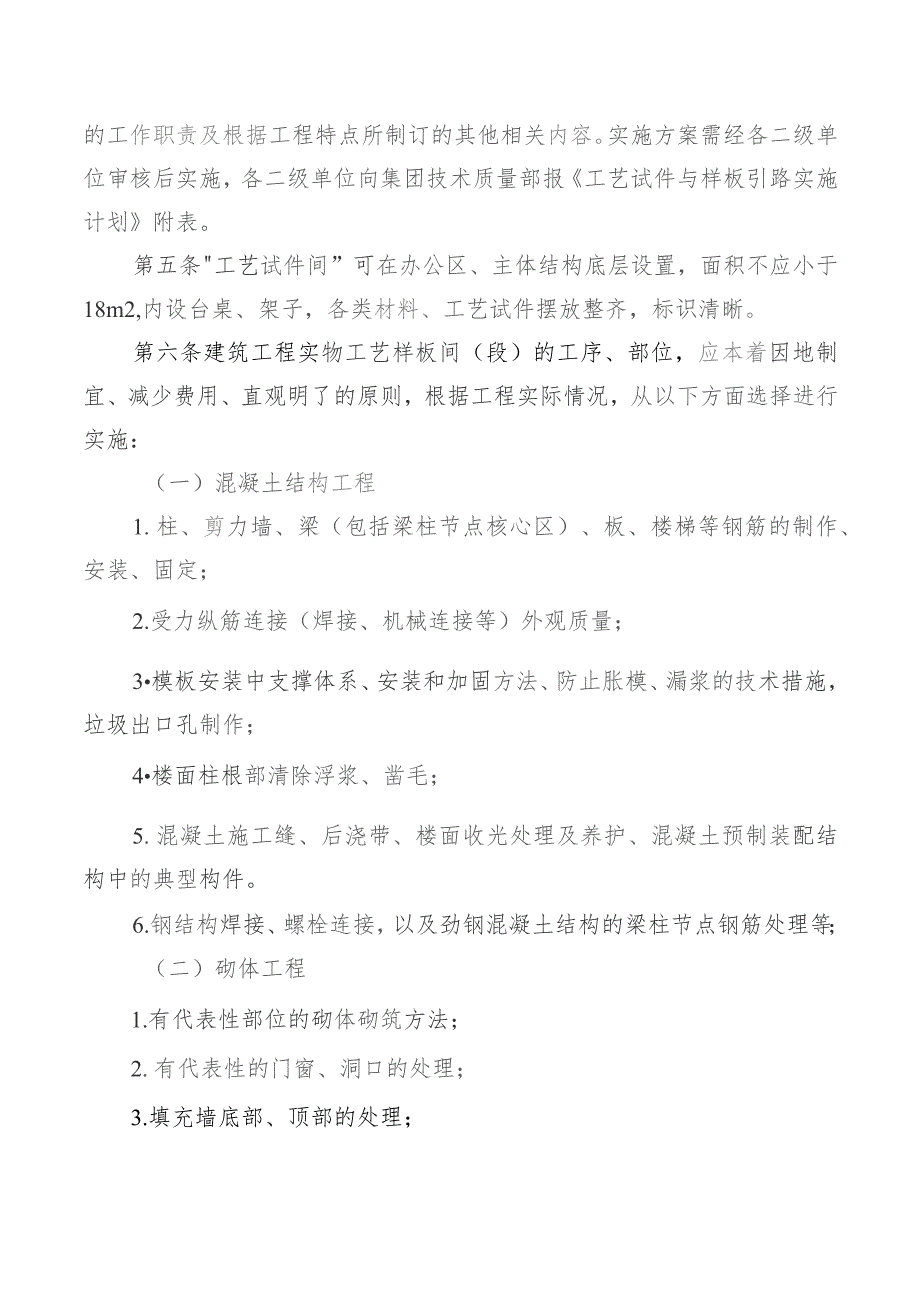

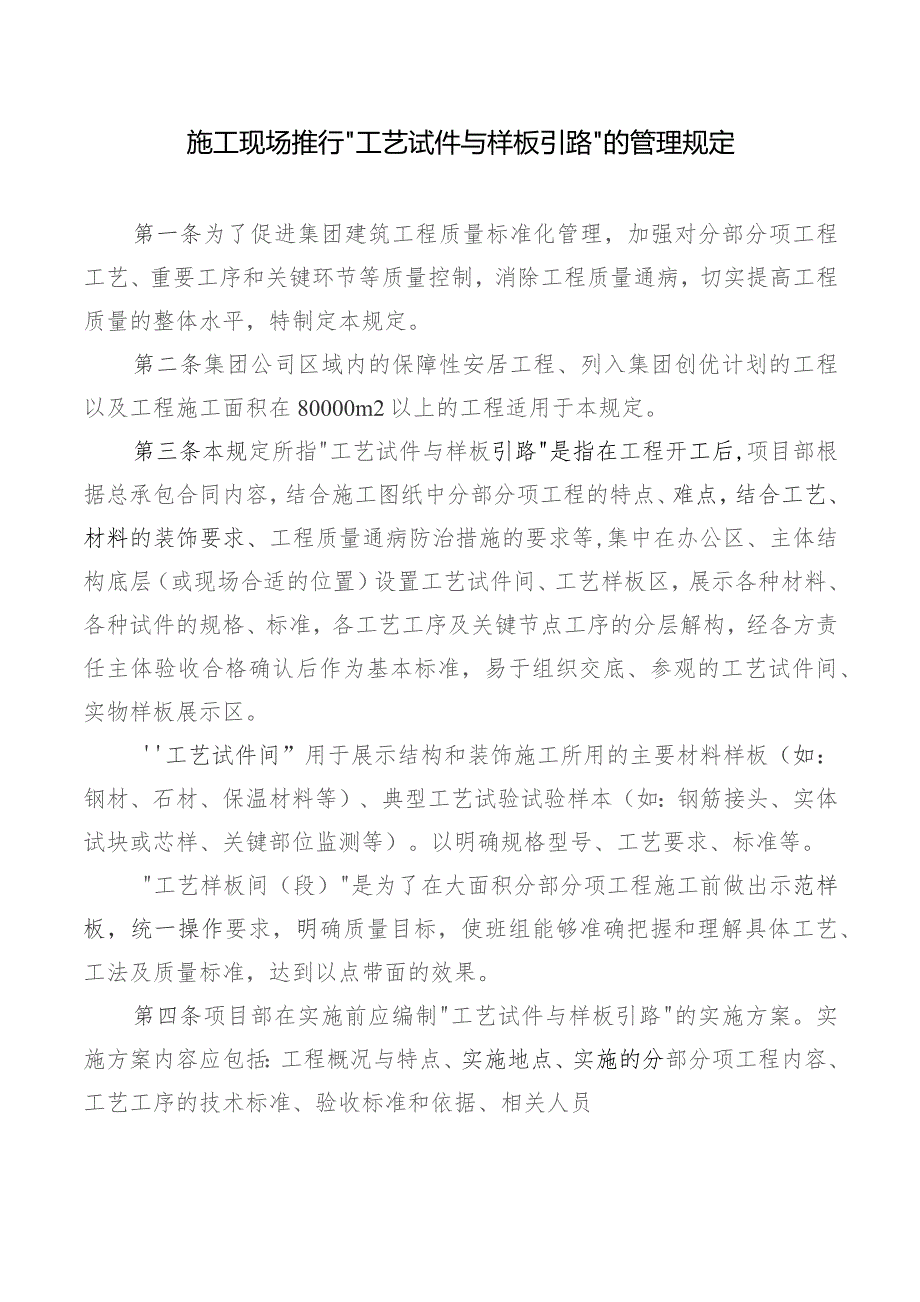

1、施工现场推行工艺试件与样板引路的管理规定第一条为了促进集团建筑工程质量标准化管理,加强对分部分项工程工艺、重要工序和关键环节等质量控制,消除工程质量通病,切实提高工程质量的整体水平,特制定本规定。第二条集团公司区域内的保障性安居工程、列入集团创优计划的工程以及工程施工面积在80000m2以上的工程适用于本规定。第三条本规定所指工艺试件与样板引路是指在工程开工后,项目部根据总承包合同内容,结合施工图纸中分部分项工程的特点、难点,结合工艺、材料的装饰要求、工程质量通病防治措施的要求等,集中在办公区、主体结构底层(或现场合适的位置)设置工艺试件间、工艺样板区,展示各种材料、各种试件的规格、标准,各工

2、艺工序及关键节点工序的分层解构,经各方责任主体验收合格确认后作为基本标准,易于组织交底、参观的工艺试件间、实物样板展示区。工艺试件间”用于展示结构和装饰施工所用的主要材料样板(如:钢材、石材、保温材料等)、典型工艺试验试验样本(如:钢筋接头、实体试块或芯样、关键部位监测等)。以明确规格型号、工艺要求、标准等。工艺样板间(段)是为了在大面积分部分项工程施工前做出示范样板,统一操作要求,明确质量目标,使班组能够准确把握和理解具体工艺、工法及质量标准,达到以点带面的效果。第四条项目部在实施前应编制工艺试件与样板引路的实施方案。实施方案内容应包括:工程概况与特点、实施地点、实施的分部分项工程内容、工艺

3、工序的技术标准、验收标准和依据、相关人员的工作职责及根据工程特点所制订的其他相关内容。实施方案需经各二级单位审核后实施,各二级单位向集团技术质量部报工艺试件与样板引路实施计划附表。第五条工艺试件间”可在办公区、主体结构底层设置,面积不应小于18m2,内设台桌、架子,各类材料、工艺试件摆放整齐,标识清晰。第六条建筑工程实物工艺样板间(段)的工序、部位,应本着因地制宜、减少费用、直观明了的原则,根据工程实际情况,从以下方面选择进行实施:(一)混凝土结构工程1.柱、剪力墙、梁(包括梁柱节点核心区)、板、楼梯等钢筋的制作、安装、固定;2.受力纵筋连接(焊接、机械连接等)外观质量;3模板安装中支撑体系、

4、安装和加固方法、防止胀模、漏浆的技术措施,垃圾出口孔制作;4楼面柱根部清除浮浆、凿毛;5.混凝土施工缝、后浇带、楼面收光处理及养护、混凝土预制装配结构中的典型构件。6.钢结构焊接、螺栓连接,以及劲钢混凝土结构的梁柱节点钢筋处理等;(二)砌体工程1.有代表性部位的砌体砌筑方法;2.有代表性的门窗、洞口的处理;3.填充墙底部、顶部的处理;4构造柱、圈梁、过梁的处理等。(三)装饰装修工程1.内墙抹灰(如有内保温则包括保温层施工)、腻子及面层;2外墙抹灰(如有内保温则包括保温层施工)、腻子及面层;3.管道井、强电弱电井等的装饰次序和要求;4.厨、厕等有防要求的房间基层、防水层及面层;5.吊棚装饰、吊顶

5、安装等;6.有代表性的装饰装修细部处理。(四)门窗和幕墙工程1.有代表性的门窗安装;2.门窗洞的细部处理;3,有代表性的幕墙单元安装等。(五)屋面工程1.屋面基层、防水层、保温层及面层等;2屋面排水;3.屋面细部(包括防水压条排气管、烟道及支座锥体等细部处理);(六)建筑节能工程;1.内、外墙保温节能;2.门窗保温节能;3.有代表性保温节能细部节点(如:冷热桥细部处理)。(七)建筑水电安装工程1.砌体墙上的管线开槽、封堵、箱体过梁及背部处理;2穿楼板管道套管安装;3卫生间给排水支管安装;4.卫生间洁具安装;5.管井立管安装;6开关插座、灯具安装,照明配电箱的安装;7.电气、防雷接地;8.风管、

6、水管保温等。第七条按工艺、材料要求分层操作的部位,操作时每道工序依次错开1025Cm左右,形成一个阶梯剖面,各剖面均能清晰反映各层工序的工艺做法。第八条项目部应邀请建设单位、设计单位、监理单位对完成的样板间进行验收,经验收合格后,将施工工艺牌,材料名称牌,悬挂在对应的工序面上,便于交底(施工工艺牌、材料名称牌样本详见附图)。对于样板间实施情况,二级单位及集团应进行现场检查。第九条集中展示区的工艺试件间、样板墙应有维护措施。第十条样板集中展示部位可设置班前讲评台。通过讲评台,向操作人员讲解工程质量通病防治及安全文明管理的意识及措施,现场依据样板进行技术质量交底。第十一条样板实施过程中应及时收集相

7、关施工图片或影像资料。第十二条对于未按上述要求建立现场质量工艺样板墙(段)或经检查不符合要求的工程项目,集团将视情节严重对相关项目予以责令整改、暂停施工或罚款等处罚。第十三条本规定由集团技术质量部负责解释,自2019年11月1日起实施。原施工现场推行工艺试件与样板引路”的管理规定(试行)(浙建工技质201412号)同时废止。附件:1施工现场工艺样板间(段)实施指南2.施工工艺牌、材料名称牌样本3.样牌参考4.工艺试件与样板引路实施计划附件1施工现场“工艺样板间(段)实施指南施工现场应集中在主体结构底层或现场合适的位置设置工艺样板区,各项目根据工程实际情况,本着因地制宜、减少费用、直观明了的原则

8、,进行实施工程实物工艺样板间,主要实物工艺样板间(段)具体操作和体现形式如下:一、混凝土结构工程1在现场合适的位置(如进入施工现场道路一侧),设置混凝土结构样板区;2.混凝土结构样板区可以选择施工图中难度较高、代表性较强某区块按比例缩小制作。3混凝土结构样板区尽可能包含钢筋的制作、连接、安装,承重架的搭设、模板防质量通病措施,钢结构各节点处理,混凝土观感质量等。二、砌体工程1.砌体材料进场验收合格后方可施工。其中:烧结普通砖、烧结多孔砖、烧结空心砖、蒸压灰砂砖、蒸压粉煤灰砖、轻骨料混凝土小型空心砌块、采用蒸压加气混凝土砌块砌筑砂浆或普通砌筑砂浆砌筑的蒸压加气混凝土砌块等,砌筑前应提前浇水湿润;

9、混凝土多孔砖、混凝土实心砖、普通混凝土小型空心砌块、采用薄层砂浆砌筑法施工的蒸压加气混凝土砌块等不需浇水湿润,但在气候干燥炎热的情况下,宜在砌筑前对其喷水湿润。2.样板墙体砌筑时先按施工图放出墙体位置线、结构墙柱上弹出水平标高线、砌块模数线、门窗洞口位置线、构造柱、圈梁位置线,楼面上弹出墙体控制线(垂直方向十字线),并认真复核。在厨房、卫生间、浴室等处采用混凝土小型空心砖、蒸压加气混凝土砌块等砌筑墙体时,墙底部现浇一定高度的浇混凝土坎台。3控制好皮数杆、灰缝厚度、墙体垂直度、平整度、窗台带两侧砌体预留的伸入长度、每天砌筑高度、上口斜砌高度及其砌筑间隔时4.主要体现砌体排版、灰缝大小,门窗过梁、

10、门窗洞口固定块设置,构造柱钢筋、墙拉筋(连墙件)设置、构造柱马牙槎留设及支模方法等。三、装饰装修工程1.内墙一般抹灰1.I在工艺样板墙上的砌筑的基础上,分层进行展示,包括基层的处理、打点冲筋、护角及底层和面层的施工等。1.2按要求在不同材料基体交接处表面的抹灰、抹灰总厚度大于或等于35mm时应设置加强网,加强网与各基体的搭接宽度不应小于IoCIn。电箱、柜同墙厚处背面加设钢丝网(每边宽出不小15cm),并钉设牢固(钢钉间距不大于250mm);在聆墙面上进行1:1水泥浆甩浆,养护;根据墙体控制线(垂直方向十字线)定出墙面抹灰厚度。1.3抹灰前基层表面的尘土、污垢、油渍等应清除干净,并应洒水湿润。

11、按灰饼进行抹灰,严格控制好垂直度、平整度,施工时严格按操作工艺进行分层施工:底灰表面应刮糙,面灰表面应平整光洁。操作时每层作法依次错开1025Cm左右,形成一个阶梯剖面,每个剖面均能清晰反映各层作法。1.4在砌体墙与一般抹灰间主要体现水电管线槽的封堵、外剪力墙穿墙螺杆的封堵、基层处理、不同材质处的加强网铺贴等。1.5确保各抹灰层之间粘结牢固。抹灰层无脱层、空鼓,面层无爆灰和裂缝。孔洞、槽、盒周围的抹灰表面应整齐、光滑。2内墙腻子、涂料2.1在工艺样板墙上的抹灰的基础上,分层进行展示,包括基层的处理、底层和面层的施工等。2.2腻子、涂料的施工,施工时严格按操作工艺进行分层施工,涂料面层在抹灰面干

12、燥后进行,操作时每层作法依次错开1025Cnl左右,形成一个阶梯剖面,每个剖面均能清晰反映各层作法。3.楼地面(包括卫生间):3.1在工艺样间楼地面上,分层进行展示,包括卫生间硅翻边、基层处理、找平层、(防水层)、钢筋网、细石球面层或装饰面层等。3.2操作时每层作法依次错开1025CIn左右,形成一个阶梯剖面,每个剖面均能清晰反映各层作法。4.外墙装饰4.1在工艺样板墙上,按设计图纸要求,分层进行展示,包括基层的处理、保温层、粘结层、增强网和饰面层的施工等。4.2按外墙选定的材料、颜色,在外墙各施工一般不小于5m2的样板,施工时严格按操作工艺进行分层施工,操作时每层作法依次错开1025Cnl左

13、右,形成一个剖面能清晰反映各层作法。四、屋面装饰施工1.在样板墙工艺展示区内,制作代表屋面的局部屋面示意模型。在屋面模型上分层展示工艺有,屋面基层、屋面防水、屋面保温层、屋面刚性层、屋面瓦条屋面瓦、雨水天沟等,制作面积约为6f。2按屋面施工工序,施工时严格按操作工艺进行分层施工,屋面基层、屋面防水、屋面保温、屋面刚性层、屋面瓦等操作时每层作法依次错开1025Cm左右,形成一个阶梯剖面,每个剖面均能清晰反映各层作法。五、防水工程1.地下室底板防水、外墙防水、卫生间、阳露台防水、屋面防水设置在样板墙(段)进行工艺展示。2施工前认真检查管道洞口是否封堵严密、墙面管线是否安装并补好,及时进行卫生间蓄水

14、试验(24h),并对墙体、管线进行隐蔽验收,做好防水基层隐蔽验收记录。施工前应提前将防水材料进行见证送检,送检合格便可进行样板施工。3及时确定符合资质要求的专业防水队伍进场,并对其操作人员进行技术交底,所有人员持证上岗。4.样板操作时每层作法依次错开1025Cnl左右,形成一个阶梯剖面,每个剖面均能清晰反映各层作法。六、建筑节能工程1.1保温系统的材料进场验收合格后方可进行施工。1.2清除基层墙面浮灰、油渍、疏松物等。对墙面凸、凹部分应进行剔平或修补处理。1.3针对保温砂浆类等保温系统,涂刷界面砂浆。用喷枪或滚刷将界面砂浆均匀地涂刷于墙面上,不得漏刷。1.4控制好厚度控制线、灰饼、墙体垂直度、

15、平整度、阴阳角、门窗洞口边处理、接茬处理、不同基体的加强处理和增强网搭接宽度、施工环境温度、工艺顺序及间隔时间等。1.5保温层应符合设计标准厚度。保温砂浆类保温层应分层抹灰,每遍施工间隔应在24h以上,每遍厚度不宜大于20m,最后一遍施工厚度宜控制在IonInI左右,达到灰饼或冲筋厚度;板类保温层应错缝排列。1.6抗裂防护层应分层施工,分层厚度控制在35mm,不得漏抹。玻纤网(或镀锌钢丝网及锚固件)应全部含在抗裂砂浆中,并确保铺贴平整,无皱褶,可隐约见网格(应完全覆盖钢丝网),粘贴饱满度应达到100%,局部不饱满处应随即补抹第二遍抗裂砂浆找平并压实。抗裂砂浆达到一定强度后应适当浇水养护。塑料锚栓间距为双向500,每平方米不得少于4个,锚固深度不小于30mm。后置锚固件应进行锚固力现场拉拔试验。1.7在抹完防护层24h后即可刮柔性耐水腻子,刮二、三遍。刷饰面涂料,应做到平整光洁。若为面砖饰面,应采用胶粘剂粘贴,常温施工24h后要喷水养护,并进行勾缝处理。1.8操作时每层作法依次错开1025Cnl左右,形成一个阶梯剖面,每个剖面均能清晰反映各层作法,并同时做好各层的隐蔽图像资料工作。七、户内立面线管,开关、插座底盒及电箱的安装1.在样板墙体砌筑

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 解决方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
