1、技术交底G&技术交底书表格编号2004项目名称哈尔滨至牡丹江铁路电气化改造工程第1页共2页交底编号ZJJD-4工程名称滨绥线K179+837.994-25m预应力混凝土箱梁桥设计文件图号哈牡电化施桥-56旅工部位班基凿除桩头及打磨检测点交底日期2017年3月15日技术交底内容:一、工期及主要工程量0#、4#桥台每个台有4根桩基,每根长21米,共168米。1#、2#、3#墩柱每个墩有2根桩基,每根长22米,共132米。钻孔总长度为300米。共14个桩头。计划工期:2017.3.15-2017.4.5二、主要设备仪器及材料空压机1台,风镐2个,打磨机三、技术标准及质量要求1、基坑开挖后由技术人员测

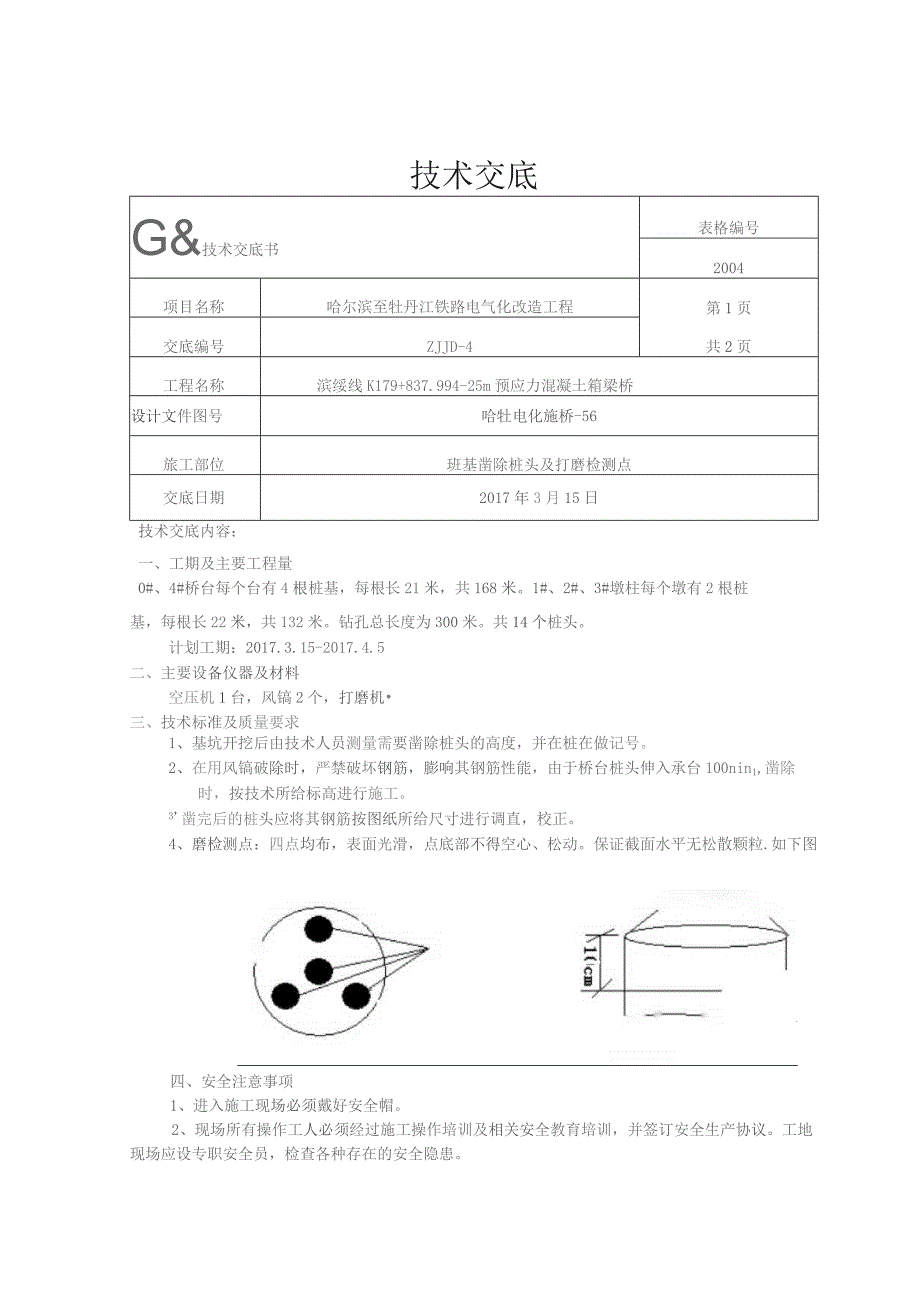

2、量需要凿除桩头的高度,并在桩在做记号。2、在用风镐破除时,严禁破坏钢筋,膨响其钢筋性能,由于桥台桩头伸入承台100nin1,凿除时,按技术所给标高进行施工。3凿完后的桩头应将其钢筋按图纸所给尺寸进行调直,校正。4、磨检测点:四点均布,表面光滑,点底部不得空心、松动。保证截面水平无松散颗粒.如下图检测点/破桩截面、- ,四、安全注意事项1、进入施工现场必须戴好安全帽。2、现场所有操作工人必须经过施工操作培训及相关安全教育培训,并签订安全生产协议。工地现场应设专职安全员,检查各种存在的安全隐患。3、破除碎桩头,应尽量采用人工凿除。凿毛工人必须佩戴防护眼镜,防止石屑飞入眼睛。4,当采用人工凿除碎桩头困难时,可以采用风镐破除碎桩头。在破除的过程中,应自上而下倾斜破除,严禁从桩头底部直接破除,防止碎桃头出现竖向裂缝。5、在用风镐破除时,严禁破坏钢筋,膨响其钢筋性能。6、凿完后的桩头应将其钢筋按图纸所给尺寸进行调直,校正。交底人接底人现场负责人:安全负责人;质量负责人:作业队:交底日期2017.3.15接底口期操作者姓名工种接底日期
