《横梁技术交底.docx》由会员分享,可在线阅读,更多相关《横梁技术交底.docx(4页珍藏版)》请在第壹文秘上搜索。
1、技术交底Qqr技术交底书表格编号项目名称哈牡铁路电气化改造工程ZQTJ-II标二工区第1页共4页交底编号工程名称滨绥线K179+837.994-25m装配式预应力混凝土箱梁桥工程设计文件图号哈牡电化施变桥-56施工部位横梁交底日期2017年3月15日技术交底内容1、技术交底范围K179+837.994-25m预应力混凝土箱梁桥工程横梁。2、工程数量横梁:HRB400钢筋252.1032t,HRB400钢筋220.0257t,HRB400钢筋200.51t,HRB400钢筋160.0228t,HPB300钢筋101.6896t,C5030m3,3、工期要求2017年7月1日-2017年7月31日
2、4,施工准备梁板安装完毕后分项检验批签认完毕后进行横梁施工。(1)钢筋:钢筋必须严格按设计要求的级别(HRB400),直径、尺寸、形状进行下料,表面无油污、锈蚀、裂纹等现象,对于现场和钢筋加工厂长期摆放的钢筋使用前必须除锈,进场钢筋及时进行复试试验,试验合格后进行使用。(2)混凝土:横梁、隔板采用C50混凝土。5、施工机具混凝土振动棒3个,混凝土输送车5辆,2OkW发电机I台,运输车2辆,吊车2台,泵车1台,电焊机10台,钢筋切割机2台。6,施工工艺及流程横梁:钢筋制作一一编、穿预应力钢绞线一-模板安装一一梁体碎浇筑7、技术标准1.横梁(1)中横梁的浇筑顺序由两头往中间进行浇筑。(2)下料后对
3、钢绞线进行编束,编束中钢绞线顺直,无交叉和扭曲,其中一端要平齐,中横梁处波纹管用胶带纸粘贴好防止混凝土流入波纹管内。(3)端横梁N7,N8、N9钢筋采用焊接,单面焊焊缝长度IOd(N7-220mm.N8-160mm,N9-100mm),双面焊焊缝长度5d(N7-110mm,N8-80mm、N9-50m)(4)中横梁两根W钢筋焊接为1组,并与N2钢筋进行焊接形成骨架,骨架采用双面焊,焊缝长度5d(IlOmm)。(5)顶板上层钢筋N2、N3及底板下层钢筋N2与N6钢筋焊接,由N6钢筋中心两侧20un开始进行焊接,双面焊焊缝长度5d(125mm)、单面焊10d(250mm),预制箱梁伸出的其余钢筋采

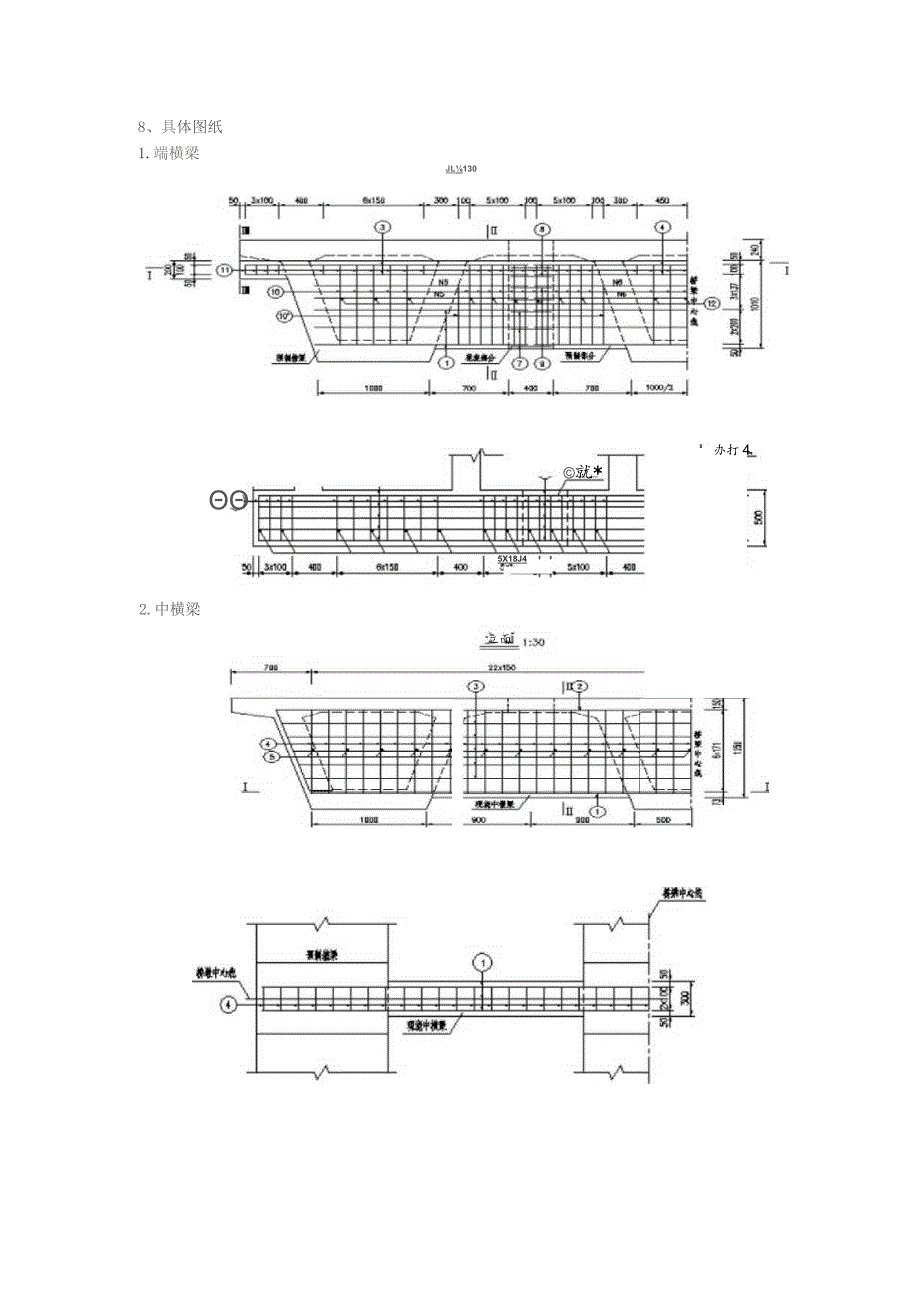

4、用搭接或焊接,满足双面焊焊缝长度5d,单面焊缝长度IOcL(6)端横梁高1.21m、宽0.5m,中横梁高1600mm、宽350mm。(7)端横梁钢筋保护层50mm,中横梁钢筋保护层55mm(,8、具体图纸1.端横梁JL130办打4就*2.中横梁立面5X18J48、安全要求(1)攀登和悬空作业(如架子工、结构安装工等)人员危险性都比较大,因而对此类人员应该通过培训和考试,取得合证件后再持证上岗。(2)高处作业人员,一般每年需要进行一次体格检查。患有心脏病、高血压、精神病、阑痫病等不适合从事高处作业的人员,不可安排他们从事这类作业。对患有心脏病、高血压、精神病等不适合从事高处作业的人员,不得安排从
5、事这类作业,严禁洒后高空作业。(3)各班组工长必须对各作业班组工人进行高处作业的安全技术交底。(4)高处作业人员在各项安全技术措施和人身防护用品未解决和落实之前不得进行施工,对各种用于高处作业的设施和设备,在投入使用前,要一一加以检查,经确认完好后,才能投入使用。(5)上班时必须戴好安全帽,扣好帽带,系好安全带,高处作业人员的衣着要灵便,但决不可赤膊裸身,脚下要穿软底下防滑鞋,决不能穿着拖鞋、硬底鞋带钉易滑的靴鞋,操作时要严格遵守各项安全操作规程和劳动纪律。(6)高处作业中所用的物料应该堆放平稳,不可置放在临边或洞口附近,也不可妨碍通行和装卸,对作业中的走道、通道板和登高用具等,都应随时加台清
6、扫干净。拆卸下的物体、剩余材料和废料等都要加以清理和及时运走,不得过且过任意乱置或向下丢弃,传递物件时不能抛掷。(7)各施工作业场所内,凡有坠落可能的任何物料,都要一律先行撤除或者加固定以防跌落伤人。(8)高处作业必须设置安全标志,张挂安全网等各种专项措施。(9)施工过程中若发现高处作业的安全设施有缺陷或隐患,务必及时报告并立即处理解决,对危及人身安全的隐患,应立即停止作业。所有安全防护设施和安全标志等,任何人都不得毁损或擅自移位和拆除,有些确因施工需要而暂时拆除或移位的都要报经施工负责人审批后才能动手拆移,并在工作完毕后即行复原。(10)在高处作业高耸建筑物的施工中,还应设置安全可靠的避雷装置,以防止施工人员发生触电事故。交底人接底人交底日期接底H期操作者姓名工种接底日期
