建和城中村改造项目K2地块对拉螺杆封堵施工方案-2019年11月11日修改版.docx

上传人:p** 文档编号:634668 上传时间:2023-12-15 格式:DOCX 页数:7 大小:136.11KB
下载 相关 举报
建和城中村改造项目K2地块对拉螺杆封堵施工方案-2019年11月11日修改版.docx_第1页
第1页 / 共7页
建和城中村改造项目K2地块对拉螺杆封堵施工方案-2019年11月11日修改版.docx_第2页
第2页 / 共7页
建和城中村改造项目K2地块对拉螺杆封堵施工方案-2019年11月11日修改版.docx_第3页
第3页 / 共7页
建和城中村改造项目K2地块对拉螺杆封堵施工方案-2019年11月11日修改版.docx_第4页
第4页 / 共7页
建和城中村改造项目K2地块对拉螺杆封堵施工方案-2019年11月11日修改版.docx_第5页
第5页 / 共7页
建和城中村改造项目K2地块对拉螺杆封堵施工方案-2019年11月11日修改版.docx_第6页
第6页 / 共7页
建和城中村改造项目K2地块对拉螺杆封堵施工方案-2019年11月11日修改版.docx_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《建和城中村改造项目K2地块对拉螺杆封堵施工方案-2019年11月11日修改版.docx》由会员分享,可在线阅读,更多相关《建和城中村改造项目K2地块对拉螺杆封堵施工方案-2019年11月11日修改版.docx(7页珍藏版)》请在第壹文秘上搜索。

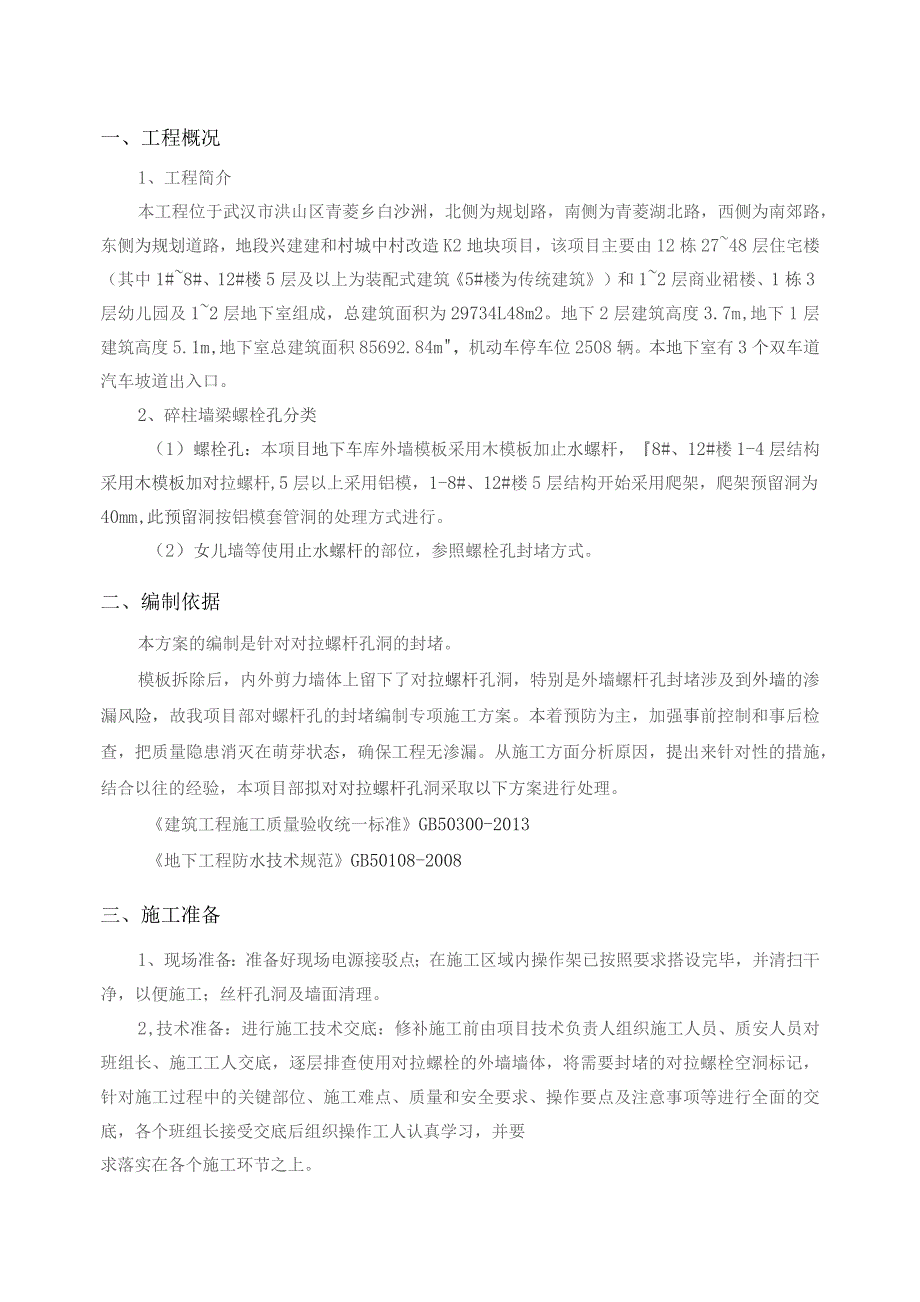

1、建和城中村改造项目K2地块对拉螺杆孔封堵施工方案编制人:审核人:审批人:美好建筑装配科技有限公司二零一九年十月目录一、工程概况3二、编制依据3三、施工准备3四、资源配置计划4五、工艺要求4六、质量保证措施6一、工程概况1、工程简介本工程位于武汉市洪山区青菱乡白沙洲,北侧为规划路,南侧为青菱湖北路,西侧为南郊路,东侧为规划道路,地段兴建建和村城中村改造K2地块项目,该项目主要由12栋2748层住宅楼(其中1#8#、12#楼5层及以上为装配式建筑5#楼为传统建筑)和12层商业裙楼、1栋3层幼儿园及12层地下室组成,总建筑面积为29734L48m2。地下2层建筑高度3.7m,地下1层建筑高度5.1m

2、,地下室总建筑面积85692.84m,机动车停车位2508辆。本地下室有3个双车道汽车坡道出入口。2、碎柱墙梁螺栓孔分类(1)螺栓孔:本项目地下车库外墙模板采用木模板加止水螺杆,8#、12#楼1-4层结构采用木模板加对拉螺杆,5层以上采用铝模,1-8#、12#楼5层结构开始采用爬架,爬架预留洞为40mm,此预留洞按铝模套管洞的处理方式进行。(2)女儿墙等使用止水螺杆的部位,参照螺栓孔封堵方式。二、编制依据本方案的编制是针对对拉螺杆孔洞的封堵。模板拆除后,内外剪力墙体上留下了对拉螺杆孔洞,特别是外墙螺杆孔封堵涉及到外墙的渗漏风险,故我项目部对螺杆孔的封堵编制专项施工方案。本着预防为主,加强事前控

3、制和事后检查,把质量隐患消灭在萌芽状态,确保工程无渗漏。从施工方面分析原因,提出来针对性的措施,结合以往的经验,本项目部拟对对拉螺杆孔洞采取以下方案进行处理。建筑工程施工质量验收统一标准GB50300-2013地下工程防水技术规范GB50108-2008三、施工准备1、现场准备:准备好现场电源接驳点;在施工区域内操作架已按照要求搭设完毕,并清扫干净,以便施工;丝杆孔洞及墙面清理。2,技术准备:进行施工技术交底:修补施工前由项目技术负责人组织施工人员、质安人员对班组长、施工工人交底,逐层排查使用对拉螺栓的外墙墙体,将需要封堵的对拉螺栓空洞标记,针对施工过程中的关键部位、施工难点、质量和安全要求、

4、操作要点及注意事项等进行全面的交底,各个班组长接受交底后组织操作工人认真学习,并要求落实在各个施工环节之上。3、样板带路:先做样板,经各单位通过后大面积实施。四、资源配置计划1、劳动力配置计划:序号工种人数备注1普工2清理孔内垃圾及PVC管2防水工2孔内注胶及涂刷防水胶2、物资配置计划:(1)工程材料:外墙专用防水涂料、缓凝型堵漏王、遇水膨胀止水胶。2)机具:铲刀、锹,抹子等。五、工艺要求1、施工工艺铝模工艺施工梁墙的对拉螺杆孔洞封堵工艺流程:孔口清理孔内灌注遇水膨胀止水胶f内外侧封堵缓凝型堵漏王f外墙表面涂刷L2mm厚直径100圆形外墙专用防水胶。木模施工时墙梁对拉螺杆洞封堵工艺流程:螺栓孔

5、PVC管清除及孔眼周边垃圾清理(止水螺杆无此道工序)一螺杆孔洞外侧(外墙外侧)凿出一孔内灌注遇水膨胀止水胶f内外侧封堵缓凝型堵漏王一外墙表面涂刷1.2mm厚直径100圆形外墙专用防水胶。当碎墙止水螺杆时,在螺杆与墙相交处,先凿出20mm深、直径50mm的喇叭形,内外侧封堵缓凝型堵漏王,外墙表面涂刷1.2mm厚直径100圆形外墙专用防水胶。2,具体实施工序(以铝模螺杆孔洞封堵为样板进行阐述)采用一次性PVC套管时,用铲刀将露出墙面的PVC管清理干净,孔眼周边残余灰浆清理;用毛刷扫净。(1)、外墙及有防水房间的墙体,从墙外侧将灌注遇水膨胀止水胶,灌注深度100mm。(2)、待遇水膨胀止水胶凝固后,

6、采用缓凝型堵漏王两侧封堵密实,适当养护。(3)、螺杆孔洞四周砂表面清理干净,然后在外侧孔洞及周边分3遍涂刷1.2mm厚外墙专用防水胶,涂刷范围为直径IOomm圆。封堵效果如下图:(1)、孔口PVC管必须凿除干净,孔口成V形。孔内清理干净。(2),质检员过程跟踪检查填充质量,发现填充不合格处,及时下发整改通知单,并进行上报。(3)、必须安排有责任心的工人,先凿除外面拉杆螺孔塑料套管和清除孔内垃圾、粉尘,每层一个孔一个孔的清理,再到内墙向孔内打发泡剂,孔内浇水湿润后用微膨胀防水砂浆填嵌密实,逐层封堵上去,每完成一个层面要进行全数自检,不得遗漏,每完成一层墙面,项目部专职质量员检查,发现有遗漏和不符

7、合者必须及时整改,确保工程质量。(4)、封堵外墙对拉杆螺栓孔在大面积施工前先做样板墙面,完成后对该墙面喷水24小时后观察无渗漏,经样板点评后再进行大面积施工。(5)、操作工操作前必须检查作业点的安全措施是否能确保施工安全,如不符安全操作环境的,不能进行操作,应通知项目部派人进行安全设施修复合格后才能操作,因外墙与脚手架之间有一定的空档,操作时应注意安全,脚下不要踩空,上架作业必须按要求佩戴好安全带,操作处需铺设脚手板。(6),操作工每天作业应做好落手清工作,在脚手架上严禁高空抛物,应将废弃物品集中存在随身携带垃圾袋内,带至地面垃圾存放点集中处理,以免造成污染。美好装配WMMMRAMTAne./

8、VSH4、加丁节占详图剪力墙拉杆螺栓孔填补示意图六、质量保证措施1、质量目标:合格,确保外墙面无渗漏。2,质量保证措施(1)、遇水膨胀止水胶、缓凝型堵漏王、外墙专用防水胶等材质有产品合格证。(2)、严格贯彻IS09000质量贯标认证要求,根据“无渗漏的质量目标,认真进行技术交底工作,实施专人负责制。加强事前控制和事后检查,把质量隐患消除在萌芽状态:1)对每道工序的操作质量进行巡视检查,对违章操作,不符合质量要求的及时纠正,防患于未然;2)在工序质量的自检、互检的基础上,进行工序质量的交接检查,坚持上道工序不合格不能转入下道工序的施工原则;3、项目部管理人员定期不定期的进行抽查,发现不合格的要求

9、立即进行返工处理。4、成品保护施工操作时应妥善保护好已完工程项目,防止碰撞造成未凝固前表面损伤。(1)加强对施工操作人员的教育,增强成品保护意识。(2)落地砂浆及时清除,收集再用。以免与地面粘结,影响下道工序施工。(3)对进场的材料、成品或半成品要进行进场检验,检验合格后分类管理、挂牌标识、妥善保护。七、安全文明施工(一)、安全施工措施1、项目部安全控制必须坚持安全第一、预防为主”的方针。2、进场前对所有施工人员进行体检、登记造册及进场安全教育,签定劳动合同。3、对施工临边进行防护、施工机械进行检杳维修保养,确保安全运行。4、施工过程中安全员进行跟踪检查,发现隐患及时处理。5、作业人员要严格遵守劳动纪律,覆行自己的岗位职责,工作中不擅自脱岗、不打闹、不睡觉、上班前不喝酒。6、作业人员进入施工现场必须穿戴劳动保护用品,严格执行安全操作规程。7、施工中作好各种施工记录及过程报验工作,确保过程受控。(二)文明施工1、施工过程中,保持作业区域环境卫生,不得将废弃材料乱扔、乱放;现场余料、包装容器及时回收,堆放整齐。2、建筑物内外存放的各种物资要分类别、规格按施工平面布置图码放整齐,符合其具体要求。3、现场工人操作做到活完料净脚下清。4、现场施工垃圾集中堆放,及时分拣、回收、清运。施工作业面建筑垃圾及时清理。

展开阅读全文
