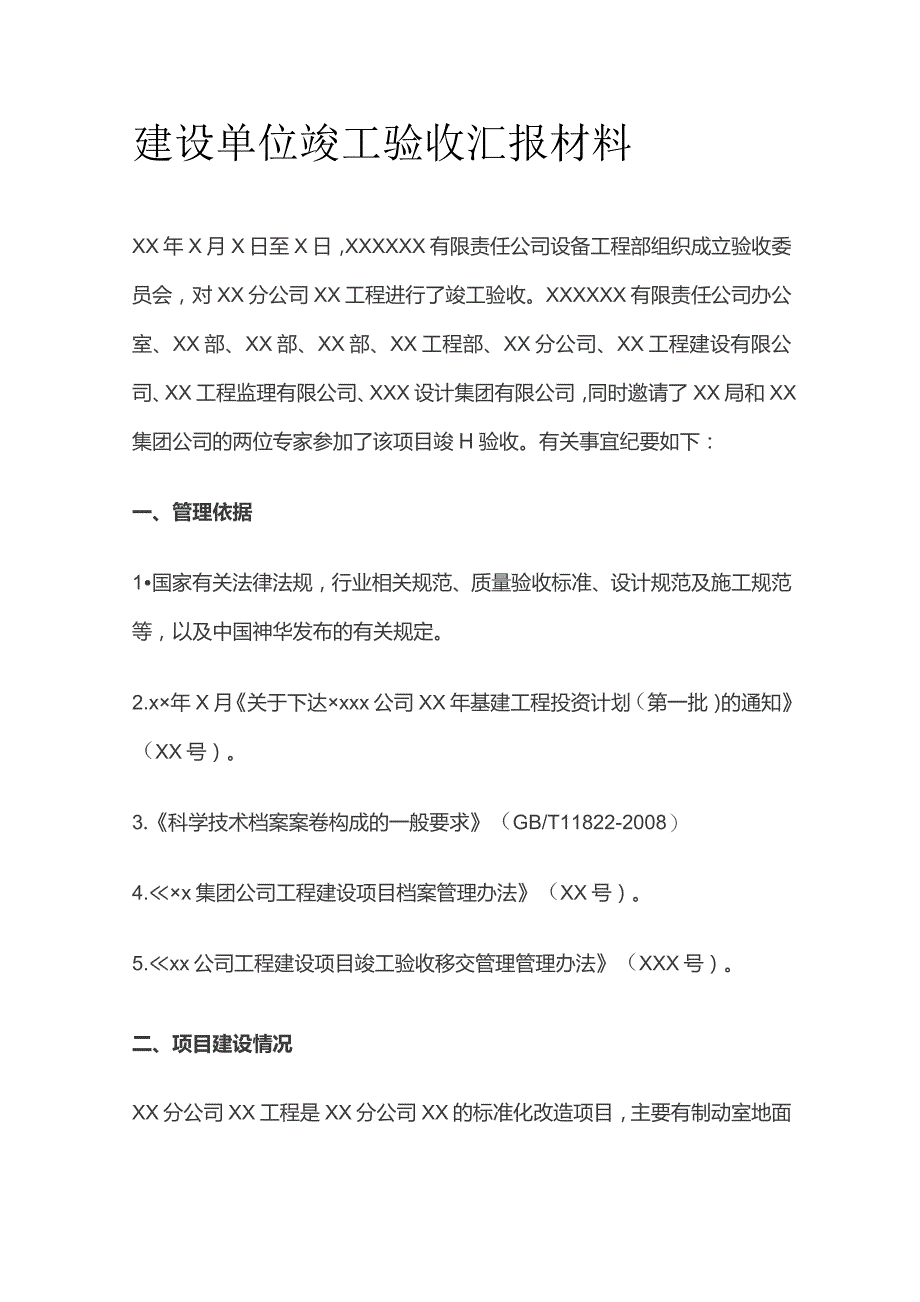

1、建设单位竣工验收汇报材料XX年X月X日至X日,XXXXXX有限责任公司设备工程部组织成立验收委员会,对XX分公司XX工程进行了竣工验收。XXXXXX有限责任公司办公室、XX部、XX部、XX部、XX工程部、XX分公司、XX工程建设有限公司、XX工程监理有限公司、XXX设计集团有限公司,同时邀请了XX局和XX集团公司的两位专家参加了该项目竣H验收。有关事宜纪要如下:一、管理依据1国家有关法律法规,行业相关规范、质量验收标准、设计规范及施工规范等,以及中国神华发布的有关规定。2.x年X月关于下达xxx公司XX年基建工程投资计划(第一批)的通知(XX号)。3.科学技术档案案卷构成的一般要求(GB/T1

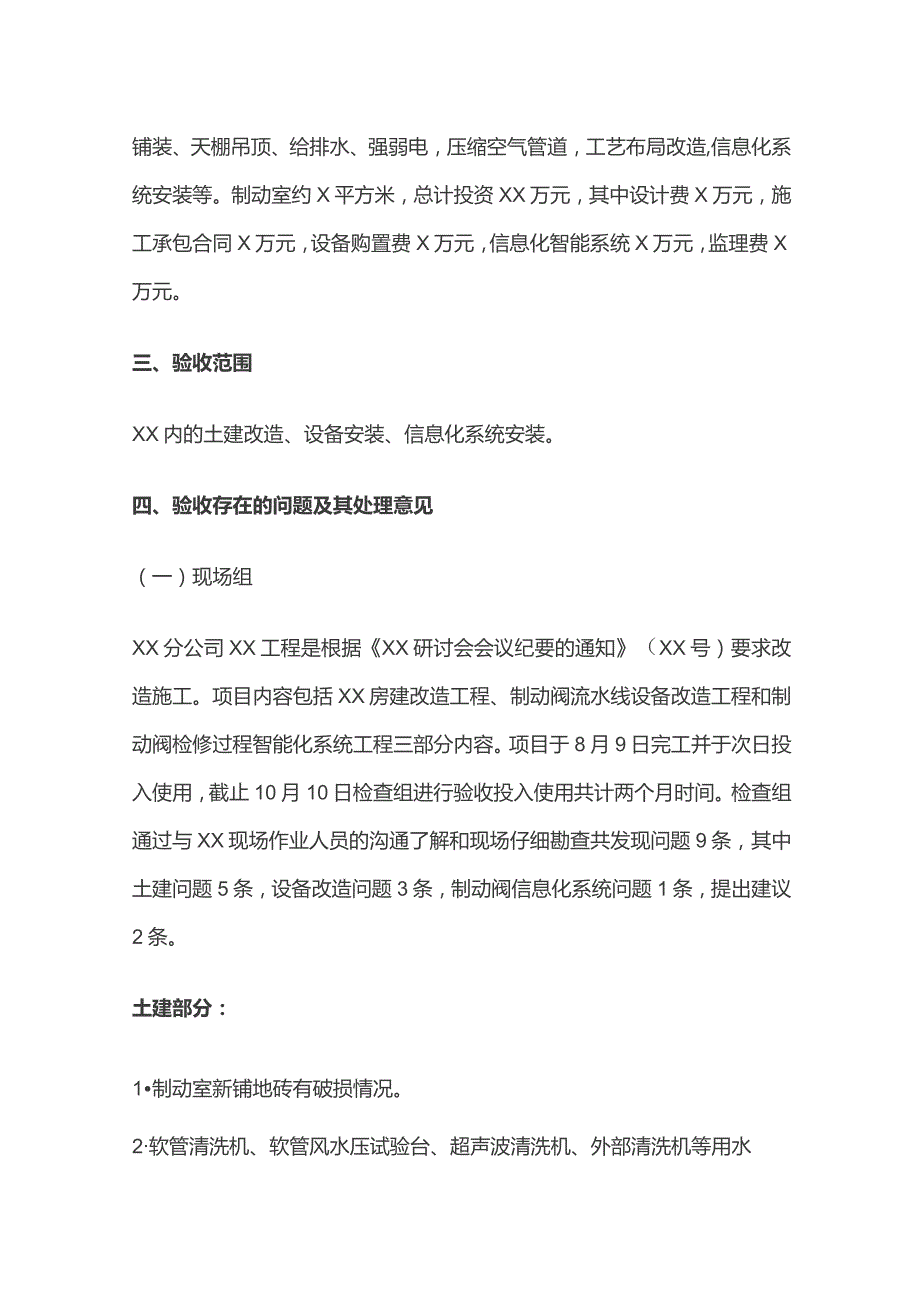

2、1822-2008)4.x集团公司工程建设项目档案管理办法(XX号)。5.xx公司工程建设项目竣工验收移交管理管理办法(XXX号)。二、项目建设情况XX分公司XX工程是XX分公司XX的标准化改造项目,主要有制动室地面铺装、天棚吊顶、给排水、强弱电,压缩空气管道,工艺布局改造,信息化系统安装等。制动室约X平方米,总计投资XX万元,其中设计费X万元,施工承包合同X万元,设备购置费X万元,信息化智能系统X万元,监理费X万元。三、验收范围XX内的土建改造、设备安装、信息化系统安装。四、验收存在的问题及其处理意见(一)现场组XX分公司XX工程是根据XX研讨会会议纪要的通知(XX号)要求改造施工。项目内容

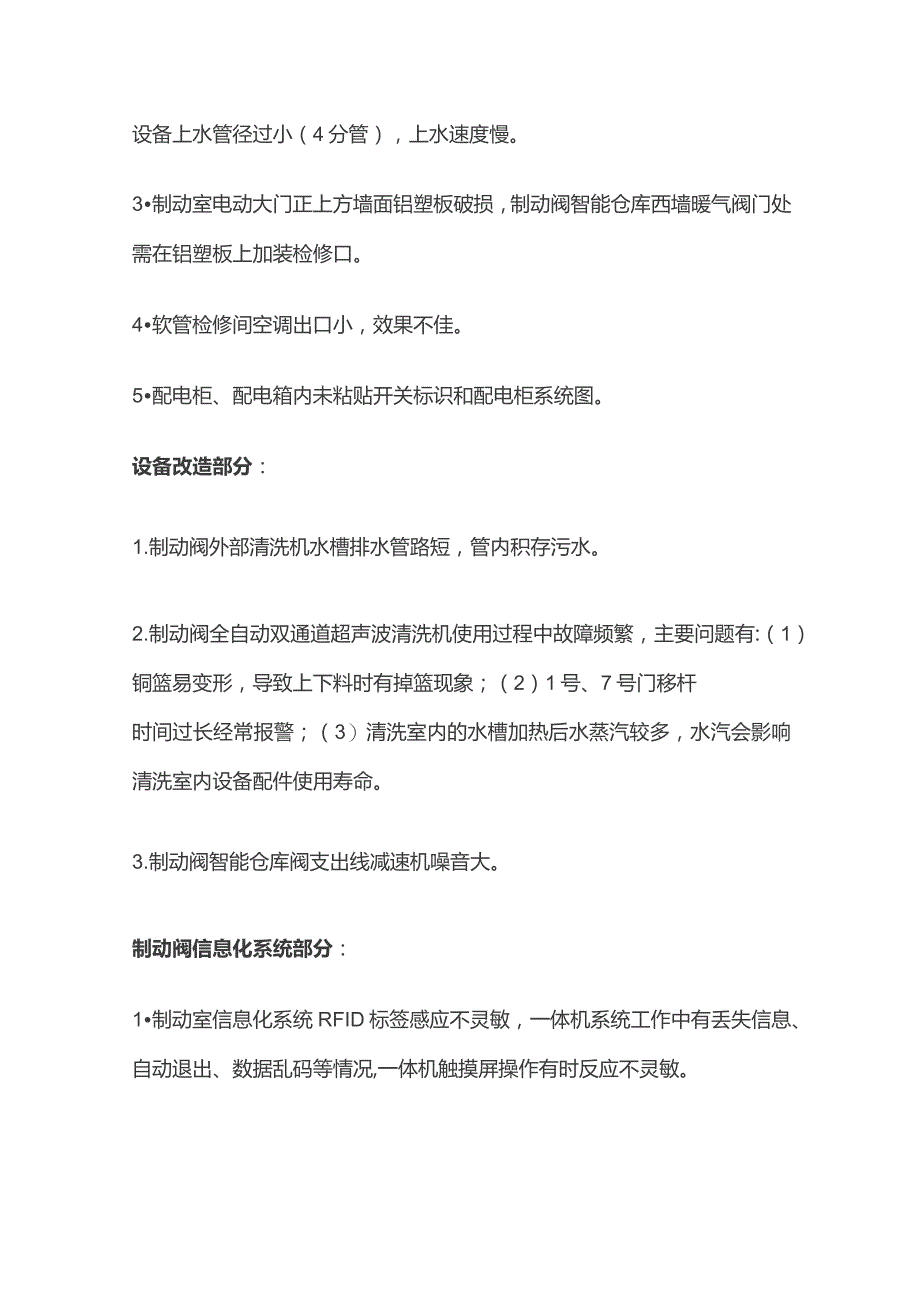

3、包括XX房建改造工程、制动阀流水线设备改造工程和制动阀检修过程智能化系统工程三部分内容。项目于8月9日完工并于次日投入使用,截止10月10日检查组进行验收投入使用共计两个月时间。检查组通过与XX现场作业人员的沟通了解和现场仔细勘查共发现问题9条,其中土建问题5条,设备改造问题3条,制动阀信息化系统问题1条,提出建议2条。土建部分:1制动室新铺地砖有破损情况。2软管清洗机、软管风水压试验台、超声波清洗机、外部清洗机等用水设备上水管径过小(4分管),上水速度慢。3制动室电动大门正上方墙面铝塑板破损,制动阀智能仓库西墙暖气阀门处需在铝塑板上加装检修口。4软管检修间空调出口小,效果不佳。5配电柜、配电
4、箱内未粘贴开关标识和配电柜系统图。设备改造部分:1.制动阀外部清洗机水槽排水管路短,管内积存污水。2.制动阀全自动双通道超声波清洗机使用过程中故障频繁,主要问题有:(1)铜篮易变形,导致上下料时有掉篮现象;(2)1号、7号门移杆时间过长经常报警;(3)清洗室内的水槽加热后水蒸汽较多,水汽会影响清洗室内设备配件使用寿命。3.制动阀智能仓库阀支出线减速机噪音大。制动阀信息化系统部分:1制动室信息化系统RFID标签感应不灵敏,一体机系统工作中有丢失信息、自动退出、数据乱码等情况,一体机触摸屏操作有时反应不灵敏。整改建议:1.制动阀智能仓库地面橡胶板使用两个月后,表面脏无法清理,建议拆除。2.喷漆台改
5、为下送上吸式并加过滤。(二)经济资料组通过查看本项目批复文件(XXX号)、招投标文件(xx556)、设计合同(Bxx)、监理合同(Bxx)、施工合同(Bxx),验收意见如下:1.基项目批复金额XX万元,项目建设审批文件齐全,总项目费用在批复金额内,建设过程严格按照合同约定规范拨款。2本项目是制动室标准化改造项目,施工单位、设计单位、监理单位均按照公司相关制度选定。施工招投标资料及询比价资料完整,且承发包双方按照中标通知书约定签订了建设施工、设计、监理、设备等合同。3存在的问题:(1)隐蔽工程验收记录表上的结论、意见需手工填写,不应机打。(2)工程材料、构配件、设备报审表、验收记录上没有日期或日
6、期不齐全.(3)所有合格证都需原件。(4)进场人员及施工单位资质缺失,需补齐。(5)合同封面需加盖施工单位印章。(6)竣工资料缺工程数量表,需补充。4.整改意见:(1)合同封面加盖施工单位印章,补充合同签订日期和地点。(2)建议将工程变更有关附件资料一并整理归档,并尽快组织项目结算。综上所述,针对以上验收存在的问题,要求相关责任单位务必于XX月XX日前整改完毕。五、存在问题处理要求处理意见:以上存在问题,土建在XX年XX月XX日前整改全部完成,设备第1条无法更改,待日后设备大修时进行改造,第2、3条XX月XX日前整改完毕。六、管理意见XX公司XX工程竣工验收委员会一致认为:该项已按照设计范围及相关要求内容基本完成,通过验收。七、交接时间本次验收范围内的工程内容,验收检查中存在的问题全部整改完毕后,即可办理交接手续,暂定时间X月X日。八、工程保修工程保修执行国家相关规定。XX年X月X日
