资源描述

《房屋建筑工程冬季施工方案.docx》由会员分享,可在线阅读,更多相关《房屋建筑工程冬季施工方案.docx(9页珍藏版)》请在第壹文秘上搜索。

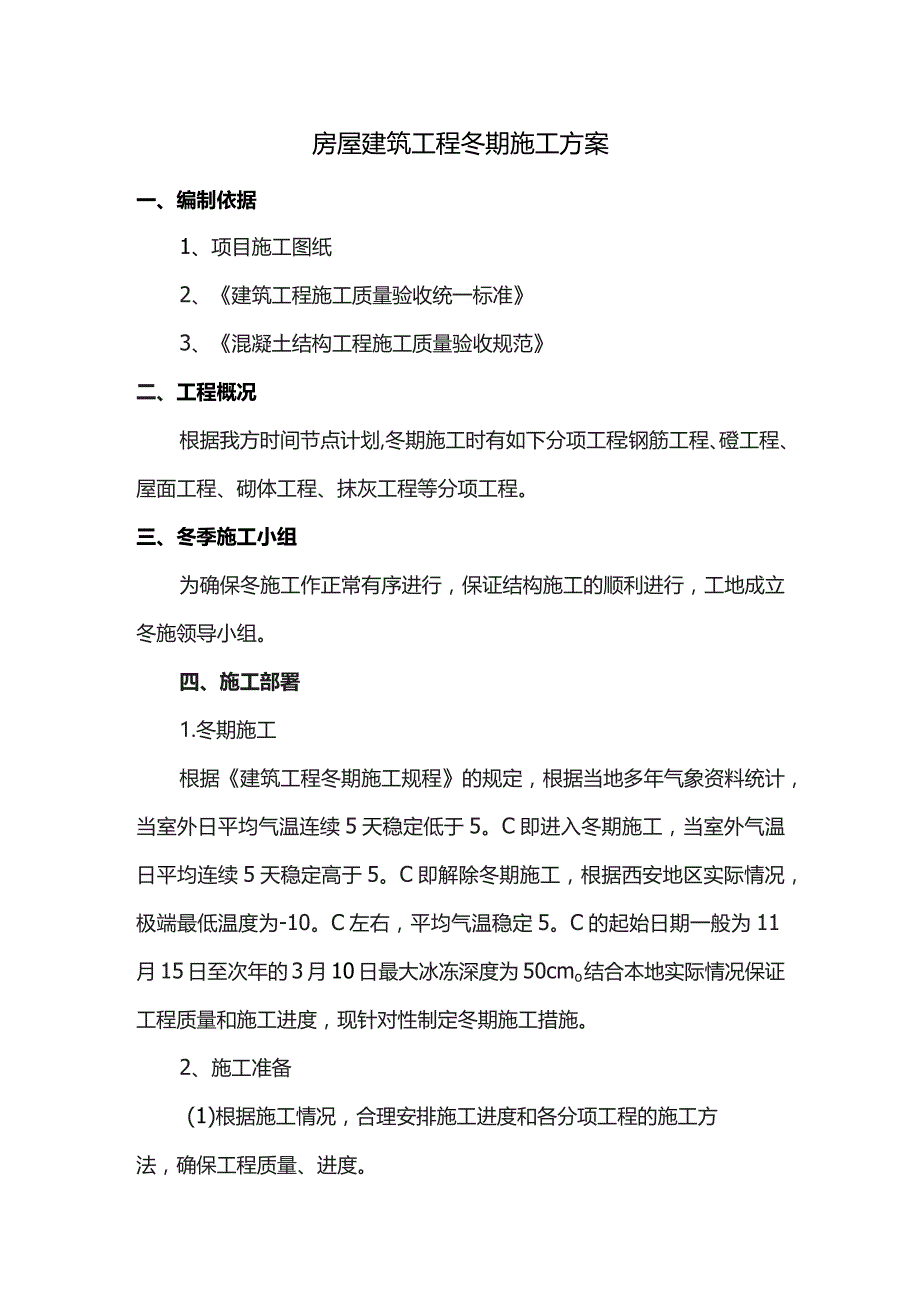

1、房屋建筑工程冬期施工方案一、编制依据1、项目施工图纸2、建筑工程施工质量验收统一标准3、混凝土结构工程施工质量验收规范二、工程概况根据我方时间节点计划,冬期施工时有如下分项工程:钢筋工程、磴工程、屋面工程、砌体工程、抹灰工程等分项工程。三、冬季施工小组为确保冬施工作正常有序进行,保证结构施工的顺利进行,工地成立冬施领导小组。四、施工部署1.冬期施工根据建筑工程冬期施工规程的规定,根据当地多年气象资料统计,当室外日平均气温连续5天稳定低于5。C即进入冬期施工,当室外气温日平均连续5天稳定高于5。C即解除冬期施工,根据西安地区实际情况,极端最低温度为-10。C左右,平均气温稳定5。C的起始日期一般

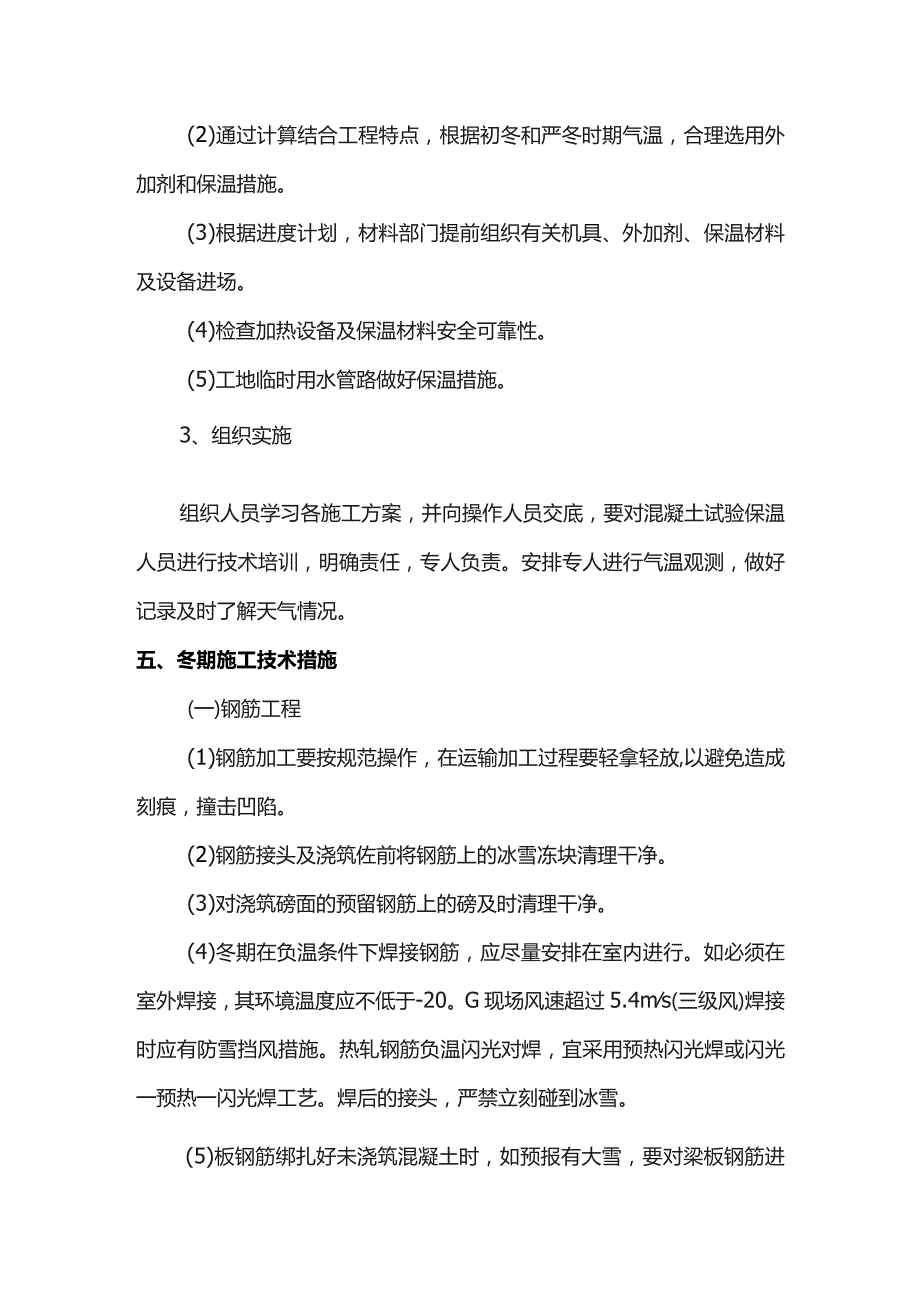

2、为11月15日至次年的3月10日最大冰冻深度为50cmo结合本地实际情况保证工程质量和施工进度,现针对性制定冬期施工措施。2、施工准备(1)根据施工情况,合理安排施工进度和各分项工程的施工方法,确保工程质量、进度。(2)通过计算结合工程特点,根据初冬和严冬时期气温,合理选用外加剂和保温措施。(3)根据进度计划,材料部门提前组织有关机具、外加剂、保温材料及设备进场。(4)检查加热设备及保温材料安全可靠性。(5)工地临时用水管路做好保温措施。3、组织实施组织人员学习各施工方案,并向操作人员交底,要对混凝土试验保温人员进行技术培训,明确责任,专人负责。安排专人进行气温观测,做好记录及时了解天气情况。

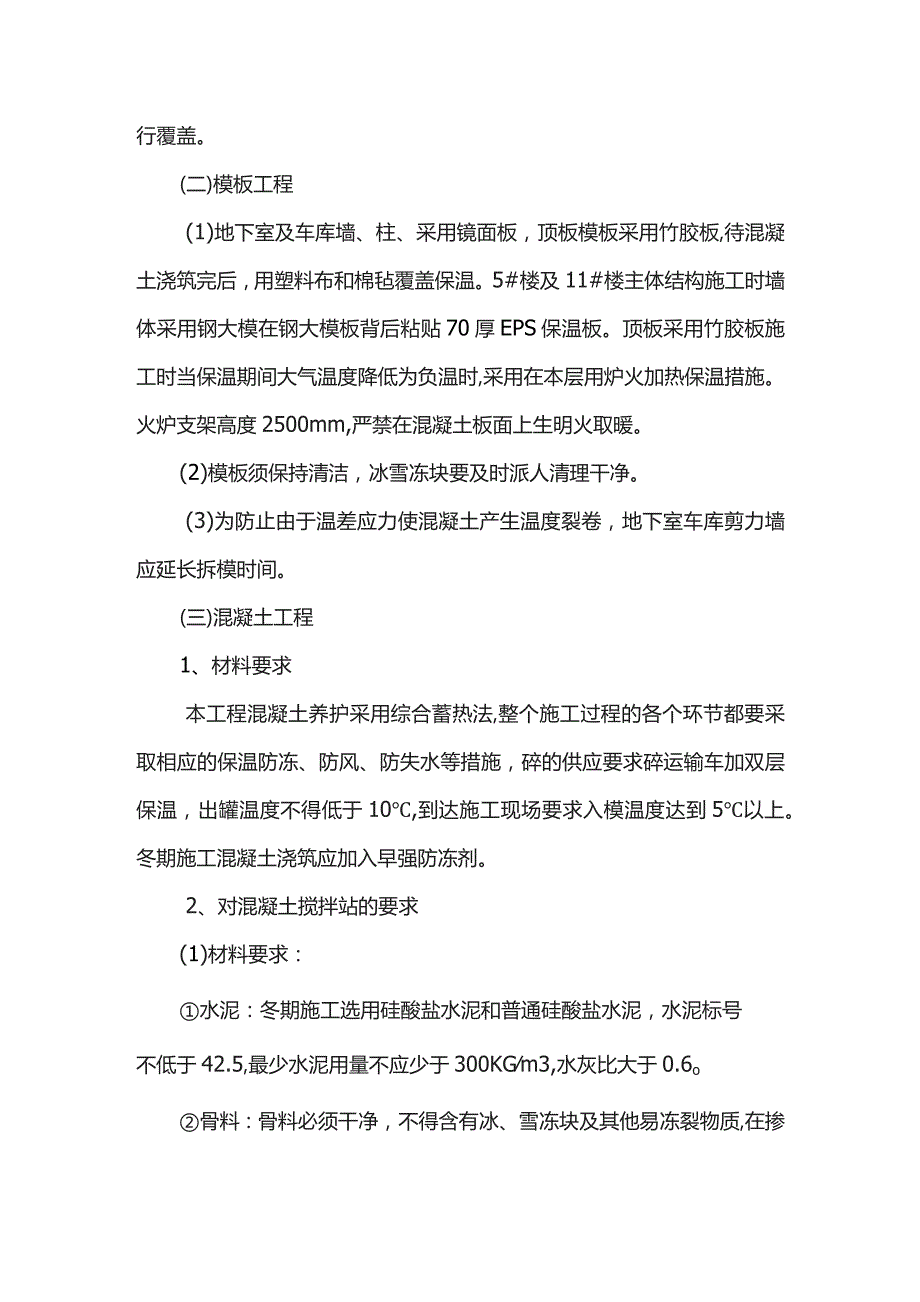

3、五、冬期施工技术措施(一)钢筋工程(1)钢筋加工要按规范操作,在运输加工过程要轻拿轻放,以避免造成刻痕,撞击凹陷。(2)钢筋接头及浇筑佐前将钢筋上的冰雪冻块清理干净。(3)对浇筑磅面的预留钢筋上的磅及时清理干净。(4)冬期在负温条件下焊接钢筋,应尽量安排在室内进行。如必须在室外焊接,其环境温度应不低于-20。G现场风速超过5.4ms(三级风)焊接时应有防雪挡风措施。热轧钢筋负温闪光对焊,宜采用预热闪光焊或闪光一预热一闪光焊工艺。焊后的接头,严禁立刻碰到冰雪。(5)板钢筋绑扎好未浇筑混凝土时,如预报有大雪,要对梁板钢筋进行覆盖。(二)模板工程(1)地下室及车库墙、柱、采用镜面板,顶板模板采用竹胶

4、板,待混凝土浇筑完后,用塑料布和棉毡覆盖保温。5#楼及11#楼主体结构施工时墙体采用钢大模在钢大模板背后粘贴70厚EPS保温板。顶板采用竹胶板施工时当保温期间大气温度降低为负温时,采用在本层用炉火加热保温措施。火炉支架高度2500mm,严禁在混凝土板面上生明火取暖。(2)模板须保持清洁,冰雪冻块要及时派人清理干净。(3)为防止由于温差应力使混凝土产生温度裂卷,地下室车库剪力墙应延长拆模时间。(三)混凝土工程1、材料要求本工程混凝土养护采用综合蓄热法,整个施工过程的各个环节都要采取相应的保温防冻、防风、防失水等措施,碎的供应要求碎运输车加双层保温,出罐温度不得低于10,到达施工现场要求入模温度达

5、到5以上。冬期施工混凝土浇筑应加入早强防冻剂。2、对混凝土搅拌站的要求(1)材料要求:水泥:冬期施工选用硅酸盐水泥和普通硅酸盐水泥,水泥标号不低于42.5,最少水泥用量不应少于300KGm3,水灰比大于0.6o骨料:骨料必须干净,不得含有冰、雪冻块及其他易冻裂物质,在掺用含钾、钠离子的防冻剂磅中,不得选用活性骨料中混有这类物质的材料。外加剂:外加剂应选用不含氯盐的早强型复合防冻剂,同时具有减水、引气作用。不得使用无陕西省混凝土、砂浆外加剂使用证书的外加剂。(2)泵送混凝土配合比设计要求:坍落度:18Omm20mm。(3)保证混凝土的供应应满足现场连续浇筑,中间不得中断。2、混凝土施工注意事项:

6、(1)已在浇筑前,应清除模板和钢筋上的冰雪、污垢。(2)冬施期间所有混凝土的浇灌均应尽量争取在白天施工,且避开寒流,当平均温度低于-10。C时,停止混凝土施工。混凝土浇筑前宜采用热风机清除冰雪和对钢筋、模板进行预热。(3)佐浇筑时采用快浇、快振捣、快覆盖的三快施工方法。(4)梁板同时浇筑,从一端开始向前推近,梁底与梁侧要注意捣实,振捣后板面用长的木抹子抹平。(5)顶板磅浇筑完成后及时在验表面覆盖一层塑料布,塑料布上加盖一层包裹整齐的保温棉毡,进行保温保湿养护,保温覆盖要在磅强度达到受冻临界强度(4.0Imm2)之后方可解除。(6)模板外和混凝土表面覆盖的保温区,不应采用潮湿状态的材料,也不应将

7、保温材料直接铺盖在潮湿的混凝土表面,新浇混凝土表面应铺一层塑料薄膜。根据室外气温,可适当增加保温材料和塑料薄膜的层数,以达到保温效果。(7)剪力墙的混凝土浇筑应分层,每层厚度控制在600mm左右。地下室剪力墙磴浇筑完成后,在上口覆盖棉毡进行保温,剪力墙两侧在木方空隙内塞聚苯板进行保温。(8)正浇筑混凝土时,若下雪,要马上将刚浇筑完的验用塑料薄膜覆盖上,不得不停止浇筑时,将施工缝留置如下部位:结构受剪力较小的部位;顶板施工缝留置在板中间P3范围内;楼梯施工缝留置在休息平台中间13范围内;做直缝处理,并用苫布等材料覆盖,雪后继续施工时,应将混凝土接槎处的松散外露的石子剔除,并刷素水泥浆,保证接槎的

8、质量。(9)下雪期间对已支完模板而没有浇筑磅的部位,要用塑料薄膜覆盖,以减少雨雪对钢材的侵蚀及以后对积雪的清理量。(10)雪停后,要及时派人清理钢材及模板外侧上的积雪。(11)对已拆除模板的磅,施工中不得超越使用,严禁在其上堆放过量的建筑材料或机具。六、冬期施工测温工作1、测温项目及测温次数1)大气温度:由测温人员测量并公布大气温度,测温人员要及时收集整理。每昼夜测四次,测温时间为,2;00,8:00,14:00,20:00.2)验出罐温度:测温人员要测量罐车验出罐温度,并认真填写表格。每小时测一次,且每一工作班不少于4次。当发现出罐温度低于8。C时,验工长要及时通知退货。3)磅入模温度:在验

9、浇筑过程中,每隔一小时测一次,且每一工作班不少于4次,要求入模温度不小于5Co特别注意:当出现意外情况时,泵车中还有残余混凝土,停止一段时间后再次浇筑,要加强测温。当温度低于5。C时及时报告,以便采取措施,提高入模温度。4)验测温温度测温准备顶板测温孔留置:浇筑混凝土时,使用在磅内插入PVC管预留测温孔,在梁部位孔深15Cm,板部位插入深度为1/2板厚,然后在测温孔位置插上标志。全部测温孔均应编号,并绘制布置图。测量方法:顶板测温:测温时先拔出测温孔上标注,将测温表插入孔内至孔底部,用海棉条堵严孔口等3-5分钟待数值稳定后读数,将时间和温度记录在表内。核心筒测温:测温孔留置在每层墙体上表面及墙

10、体外侧,测温方法同顶板。测温次数:自验入模时开始,在强度未达到4.0Mpa以前,每2小时测温一次温度,达到临界强度值后每6小时测试一次,测温一直保持到混凝土温度达到OoCo5)检查同条件养护试块的养护条件是否与施工现场结构养护条件相一致。2、测温孔的设置1)剪力墙部位每隔十米预留一点,在相应位置上部及墙体层高中部各预留一个测温孔,四个大角各设为一点。2)楼板测温孔位置及测温孔编号测温时附图。3)测温孔测温要求测温时测温表面应采取措施与外界气温隔离。测温后覆盖保温材料,并把标注插在测温孔内,并用棉丝将钢管堵住,防止进入杂质,引起洞口堵塞。每次所测数据按测温孔编号填在测温记录表中,记录做到:原始、

11、完整、工整。特别注意负温度用-表示。测温表见附表。测温组长在每施工段停止测温时要向技术员交一次测温记录,平时发现问题及时向工长和技术员汇报,以便采取措施。每施工段停止测温时,有技术员审阅测温记录,签字后交技术负责人审阅签字。测温人员每天24小时应有人上岗实行严格的交接班制度,并如实、正确填写测温记录。测温人员应与施工人员、供热人员、保温人员、保持联系,若发现供热故障、保温措施不当时温度急剧变化或降温过速等情况,应及时汇报工长进行处理。测温组长要妥善保管测温记录,每层停止测温时将测温记录交技术人员归入档案。七、质量保证措施1、混凝土工程冬施期间除按常温的施工要求检查外,还要检查出罐、入模及养护过

12、程中的温度,混凝土在表面温度降至O度的温度。2、设专人测温,详细做好测温工作,整理归档。测温人员同时负责检查覆盖保温情况,熟悉掌握结构各部位的混凝土浇筑时间,遇到打分天气要加强检查保温覆盖情况,发现异常及时通知有关人员采取有效措施。3、严格控制混凝土拆除保温的时间,拆模强度不小于4N/mm2,模板及混凝土的保温覆盖要及时有效。4、外加剂掺量由实验室确定,严格按计量要求掺入,不得随意更改。八、现场安全措施1、因冬期施工时气温低,操作人员的手脚不灵便,加之空气干燥,是安全及消防事故的高发时期。项目安全管理人员要加强警惕,增加检查次数,加大管理力度,确保冬期施工安全。2、施工人员必须戴好安全帽并系好

13、安全带;冬期施工时要采取防滑措施,如马道、脚手架上应加设防滑条。3、大雪过后必须将架子上的积雪清扫干净,并检查马道平台,如有松动、下沉现象,务必及时处理。4、施工时如接触汽源、热水要防止烫伤。5、现场火源要加强管理,使用的液化气、煤气应做好防爆措施。6、电源开关控制箱设施要加锁并专人管理,防止漏电、触电。7、进入施工现场要遵守六大纪律。8、夜间施工应保证照明充足,注意用电安全,电线应挂起。9、楼层较高时应搭好架子,架子应稳定,抹灰人员应系好安全带,架子上应有防护栏杆,严禁酒后操作。10、严禁向外抛扔杂物、乱扔落地灰等垃圾。11、施工人员要做到人走场清,不留任何垃圾杂物,堆施物料时要整齐有序。1

14、2、办公室、宿舍等使用电取暖时,应防止电气失火。冬期施工期间,应随时掌握天气预报和寒潮、大风警报,以便及时采取防护措施。13、塔吊的大臂和吊钩,在非工作状态时放在规定的位置,六级风以上应停止作业。14、各工长应根据施工现场的具体情况与安全员一起制定本工种安全措施,并向测温人员做安全交底。15、冬施用的易燃易爆品和压缩气体瓶应设专用仓库分类隔离存放。16、冬施用的草帘被、聚苯板等易燃物品要在安全地点码放整齐,应保持干燥通风环境间距要符合防火要求。17、保温材料不准堆放在电闸箱、电焊机、变压器和电动工具上,防止材料长时间蓄热燃烧。保温材料使用过程中如果损坏严重,不符合使用要求的应及时更换。18、专职安全员对各种消防器材设施要定期检查,使其保证灵敏有效。冬施前组织有关人员对现场进行一次全面大检查。

展开阅读全文
