《灌注桩冲击钻成孔技术措施.docx》由会员分享,可在线阅读,更多相关《灌注桩冲击钻成孔技术措施.docx(2页珍藏版)》请在第壹文秘上搜索。

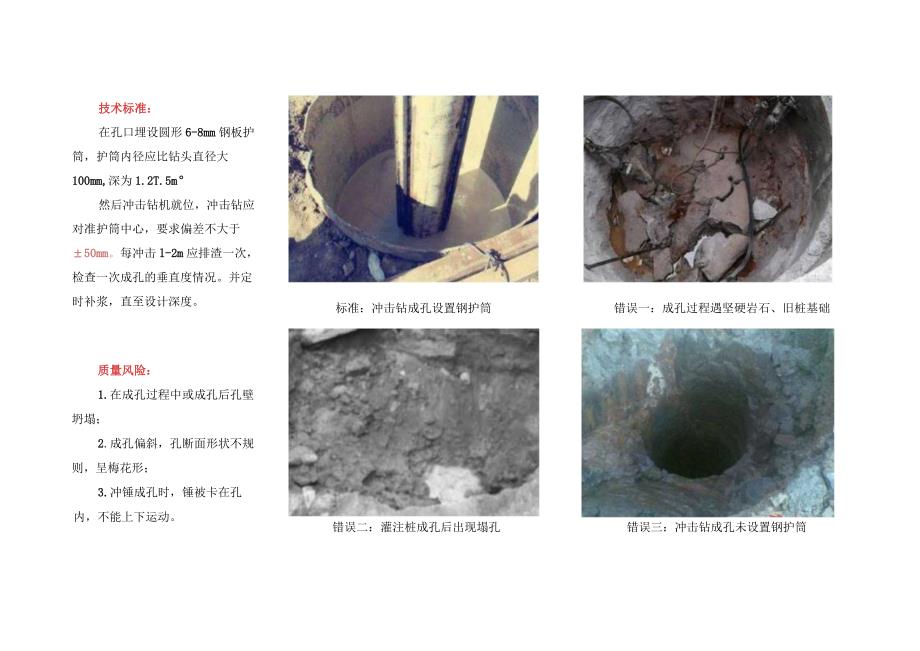

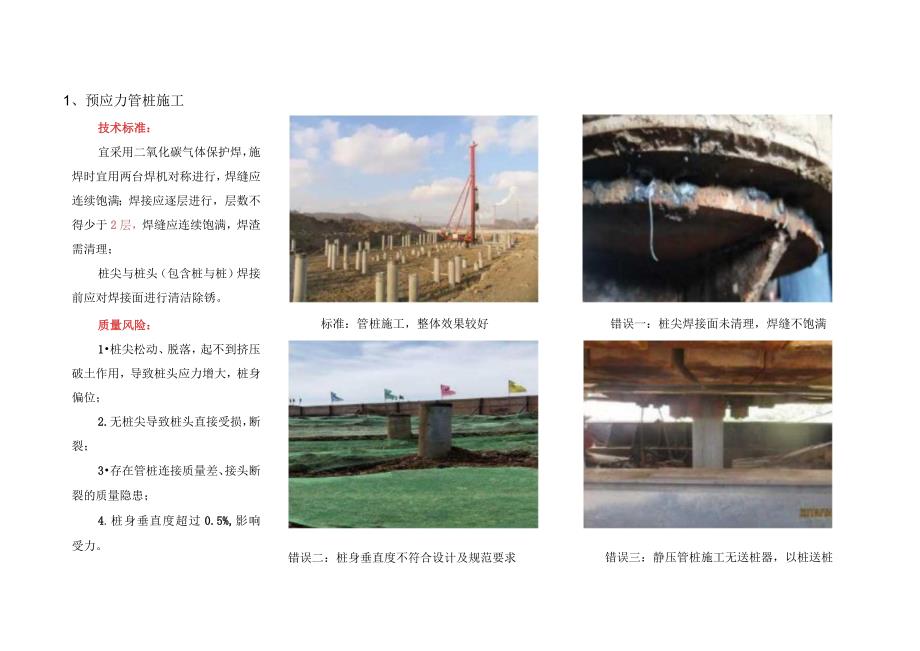

标准:管桩施工,整体效果较好错误一:桩尖焊接面未清理,焊缝不饱满错误二:桩身垂直度不符合设计及规范要求错误三:静压管桩施工无送桩器,以桩送桩1、预应力管桩施工技术标准:宜采用二氧化碳气体保护焊,施焊时宜用两台焊机对称进行,焊缝应连续饱满;焊接应逐层进行,层数不得少于2层,焊缝应连续饱满,焊渣需清理;桩尖与桩头(包含桩与桩)焊接前应对焊接面进行清洁除锈。质量风险:1桩尖松动、脱落,起不到挤压破土作用,导致桩头应力增大,桩身偏位;2.无桩尖导致桩头直接受损,断裂;3存在管桩连接质量差、接头断裂的质量隐患;4.桩身垂直度超过0.5%,影响受力。技术标准:在孔口埋设圆形6-8mm钢板护筒,护筒内径应比钻头直径大100mm,深为1.2T.5m然后冲击钻机就位,冲击钻应对准护筒中心,要求偏差不大于50mm。每冲击l-2m应排渣一次,检查一次成孔的垂直度情况。并定时补浆,直至设计深度。标准:冲击钻成孔设置钢护筒错误一:成孔过程遇坚硬岩石、旧桩基础质量风险:1.在成孔过程中或成孔后孔壁坍塌;2.成孔偏斜,孔断面形状不规则,呈梅花形;3.冲锤成孔时,锤被卡在孔内,不能上下运动。错误二:灌注桩成孔后出现塌孔错误三:冲击钻成孔未设置钢护筒
